1、林芝地区林芝县米瑞乡至米林县派镇公路B标段 施工技术方案(或专项施工方案)报审单 承包单位:四川省弘发建设集团有限公司 合同号: 北京中通代建施合字【2014】02号监理单位:四川正信工程监理咨询有限公司 监表05 工程名称及工程部位涵洞工程设计图名称林芝米瑞乡至米林派镇公路项目桩 号K34+000K63+847图 号S4-9、S4-10现报上 浆砌边沟 工程的施工技术方案(或专项施工方案),请予审查、批准。 附件:浆砌边沟施工技术方案。 专项施工方案必要时组织专家论证、审查的结果等相关资料。项目技术负责人签字年月 日施工企业技术负责人审查确认意见施工企业技术负责人签名及施工企业公章: 年 月
2、 日专业监理工程师审查意见: 专业监理工程师签名: 安全工程师签名: 年月 日总监理工程师意见:(监理规范4.2.2第5条规定的专项、特殊方案由总监审批,如不涉及,此行签字栏删除。)总监理工程师签名:年月 日说明: 对施工技术方案审查存在的问题及审查意见由总监办集中以书面审查记录或文件的形式反馈并存档;监理规范4.2.2第5条规定的专项方案以及公路水运工程安全生产监督管理办法规定的危险性较大的分部分项工程专项方案及验算结果需要施工企业技术负责人审查签字确认,如不涉及此规定的专项方案,此行签字栏应予删除。对技术复杂或采用新技术、新工艺、新材料、新设备的工程,得到监理工程师批准的试验工程总结即为该

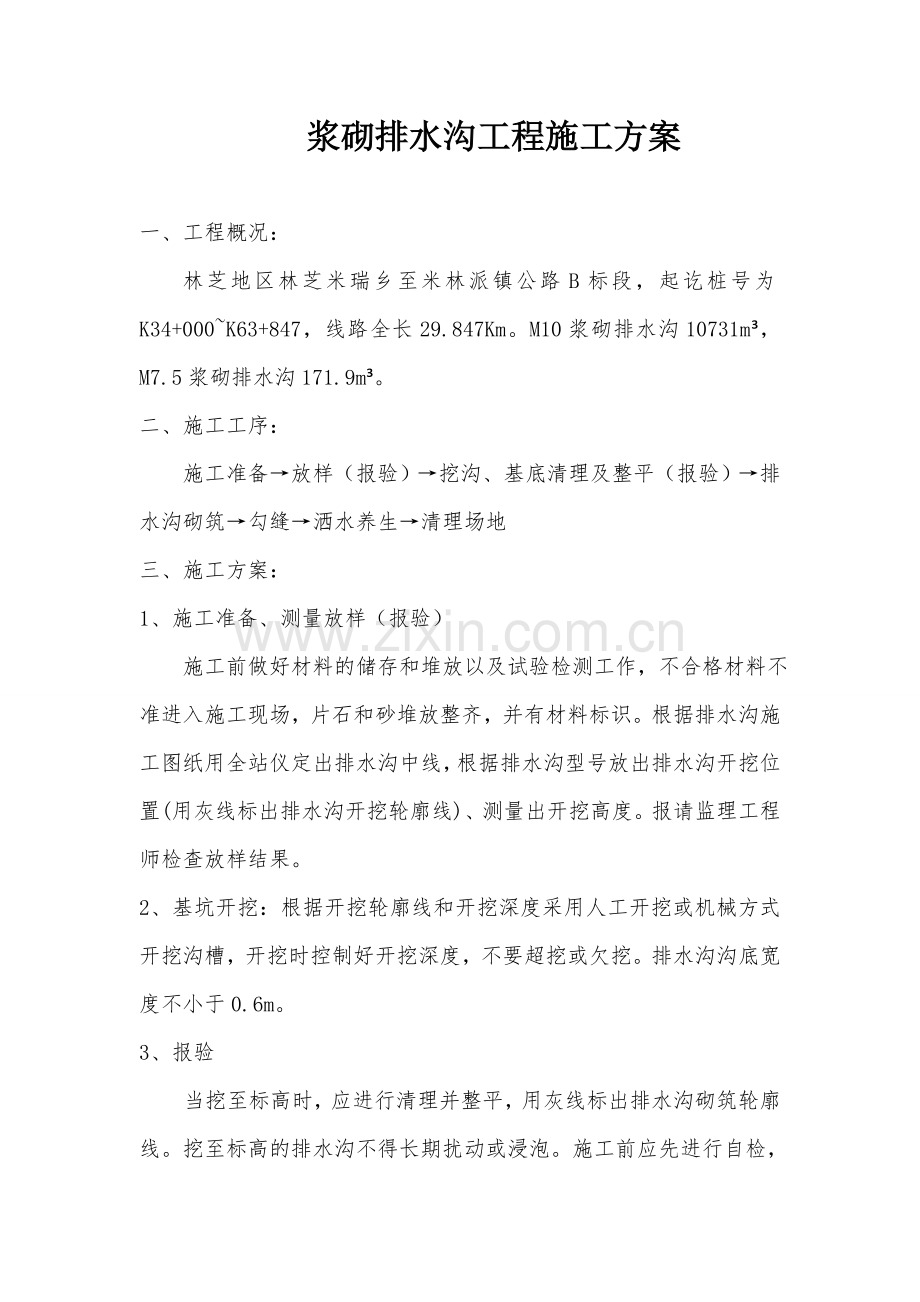

3、分项工程合格的施工方案和工艺(监理规范5.1.6及条文说明)。浆砌排水沟工程施工方案一、工程概况:林芝地区林芝米瑞乡至米林派镇公路B标段,起讫桩号为K34+000K63+847,线路全长29.847Km。M10浆砌排水沟10731m,M7.5浆砌排水沟171.9m。二、施工工序:施工准备放样(报验)挖沟、基底清理及整平(报验)排水沟砌筑勾缝洒水养生清理场地三、施工方案:1、施工准备、测量放样(报验) 施工前做好材料的储存和堆放以及试验检测工作,不合格材料不准进入施工现场,片石和砂堆放整齐,并有材料标识。根据排水沟施工图纸用全站仪定出排水沟中线,根据排水沟型号放出排水沟开挖位置(用灰线标出排水沟
4、开挖轮廓线)、测量出开挖高度。报请监理工程师检查放样结果。2、基坑开挖:根据开挖轮廓线和开挖深度采用人工开挖或机械方式开挖沟槽,开挖时控制好开挖深度,不要超挖或欠挖。排水沟沟底宽度不小于0.6m。3、报验当挖至标高时,应进行清理并整平,用灰线标出排水沟砌筑轮廓线。挖至标高的排水沟不得长期扰动或浸泡。施工前应先进行自检,确保结构尺寸达到设计要求,合格后及时报请监理工程师检查断面尺寸及高程。4、排水沟的材料要求用做砌筑的片石单块厚度不小于15cm,其强度不小于30 Mpa,。(卵形和薄片者不得使用)。所用片石尺寸应规整,不得有风化剥落现象。砌筑所用的水泥、砂等材料应符合相应材料的质量标准。砂浆必须
5、具有良好的和易性,其稠度以标准圆锥体沉入度表示,宜为5070mm,气温较高时可适当增大。采用砂浆搅拌机拌和,拌和时间宜为35min。砂必须采用级配良好、质地坚硬、颗粒洁净的中(粗)砂,砂的粒径不大于5mm,使用前用5mm孔径筛过筛。砂的含泥量不得大于5%。砂浆按配合比采用质量比进行配制,砂浆应随拌随用,保持适宜的稠度,一般宜在34h内使用完毕;气温超过30时,宜在23h内使用完毕。在运输过程或在贮存器中发生离析,泌水的砂浆,砌筑前应重新拌和;已凝结的砂浆,不得使用。材料使用前须经筛选和清洗。5、排水沟的技术要求砌筑时严格控制平面位置和高度,而且必须两边立杆挂线施工,内外线应顺直整齐,在砌筑过程
6、中应经常校正线杆,以保证砌体各部尺寸符合图纸要求。施工时先砌筑边墙,保证边墙的高度与厚度,然后砌筑沟底底板。各层的片石应安放稳固,砌筑的片石砂浆饱满,粘结牢固,不得直接贴靠或脱空。砌筑时,底浆应先铺满。竖缝砂浆应先在已砌好的石块侧面铺放一部分,然后待片石放好后填满捣实。在砌筑上层片石时,应尽量避免振动下层片石。砌筑工作中断后恢复施工时,对已砌筑的片石表面应加以清扫和湿润。线型要求平顺,尽可能采用直线形,转弯处宜做成弧形,其半径不宜小于10 m。6、勾缝及养护勾缝采用凸缝,勾缝砂浆采用M10号。勾缝的缝宽5 cm,深度8mm。缝槽深度不足时,应凿够深度后再进行勾缝。浆砌砌体,应在砂浆初凝后,洒水
7、覆盖养护7-14d。养护期间避免碰撞、振动或承重。7、质量要求:排水沟砌体的砂浆配合比准确,砌体咬扣紧密。排水沟砌体外观平顺整齐,无裂缝及空鼓现象。排水沟底平整,排水畅通,无阻水现象。砌缝砂浆均匀饱满,勾缝平顺无脱落,缝宽大体一致。排水沟尺寸符合设计要求。8、安全要求:(1)施工作业人员必须佩戴安全帽等劳动保护用品;(2)施工场地内必须设置各种醒目的警戒标志;(3)作业中必须遵守公路工程安全技术规程的有关规定。(4)应加强现场安全管理,加强对职工的安全教育。9、文明施工 (1)弃土弃料在指定位置堆放,并堆放整齐,必要时进行植被保护和采取措施以防水土流失造成环境和农田污染。 (2)土区开挖后场地整平,边坡修整,并进行植被保护。 (3)施工中采取措施避免和减少水土流失,当发生水土或因水土流失对农田和环境造成污染时及时处理。 (4)临时工程用地在征用完土地后进行恢复,达到与出租人签订的合同要求并让出租人满意。 (5)工程完工后,清除所有占用场地的杂物。 (6)施工遗留的材料应清除。(7)加强文明施工宣传力度,对全体施工人员进行文明施工、遵纪守法教育,创造团结、进取、友爱的共事环境。
