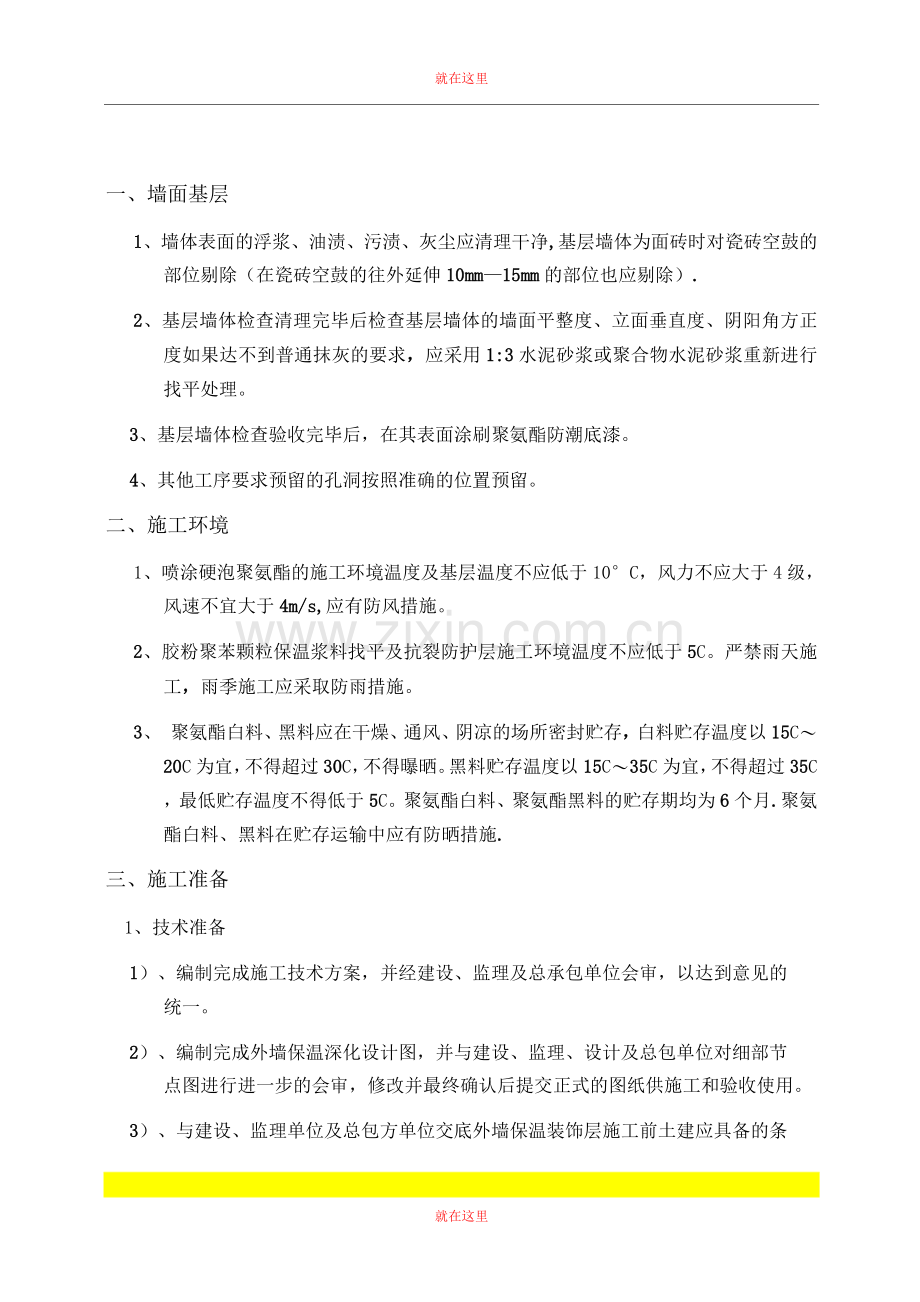

就在这里 一、墙面基层 1、墙体表面的浮浆、油渍、污渍、灰尘应清理干净,基层墙体为面砖时对瓷砖空鼓的部位剔除(在瓷砖空鼓的往外延伸10mm—15mm的部位也应剔除). 2、基层墙体检查清理完毕后检查基层墙体的墙面平整度、立面垂直度、阴阳角方正度如果达不到普通抹灰的要求,应采用1:3水泥砂浆或聚合物水泥砂浆重新进行找平处理。 3、基层墙体检查验收完毕后,在其表面涂刷聚氨酯防潮底漆。 4、其他工序要求预留的孔洞按照准确的位置预留。 二、施工环境 1、喷涂硬泡聚氨酯的施工环境温度及基层温度不应低于10°C,风力不应大于4级,风速不宜大于4m/s,应有防风措施。 2、胶粉聚苯颗粒保温浆料找平及抗裂防护层施工环境温度不应低于5C。严禁雨天施工,雨季施工应采取防雨措施。 3、 聚氨酯白料、黑料应在干燥、通风、阴凉的场所密封贮存,白料贮存温度以15C〜20C为宜,不得超过30C,不得曝晒。黑料贮存温度以15C〜35C为宜,不得超过35C,最低贮存温度不得低于5C。聚氨酯白料、聚氨酯黑料的贮存期均为6个月.聚氨酯白料、黑料在贮存运输中应有防晒措施. 三、施工准备 1、技术准备 1)、编制完成施工技术方案,并经建设、监理及总承包单位会审,以达到意见的 统一。 2)、编制完成外墙保温深化设计图,并与建设、监理、设计及总包单位对细部节 点图进行进一步的会审,修改并最终确认后提交正式的图纸供施工和验收使用。 3)、与建设、监理单位及总包方单位交底外墙保温装饰层施工前土建应具备的条 就在这里 件,以使工地尽早具备外墙保温装饰工程的进场条件. 4)、提前向监理、建设单位提交关于材料和保温装饰系统的检测报告,使用说明 书、资质等相关工程资料。 5)、提前与建设、监理及总包单位在工程现场确定具有代表性的部位,根据技术 要求施工样板墙体。 2、材料准备 1)、根据建设单位合同订购的材料型号提前进行材料生产,分批进场,在进场时 做好记录,并报监理验收,随货提供合格证、质量证明文件。 2)、在现场准备好材料的储存、堆放场地,派专人负责看管、发料. 3、施工人员及机具 1)、工程施工所要用到的施工机具、设备在开始施工前提前运送到工地现场,调 试合格. 2)、空气压缩机:型号W-1.0/7公称排气量1.0m3/min,额定排气压力0.7Mpa配 用电机功率7.5KW。空气压缩机使用安装时应注意以下几点: 开机前必须首先检查油标,油标指示不足必须将润滑油加足方可开机。润滑油夏季用19号,冬季用13号不允许用其他机油代替。 检查配电设施与电机的匹配,使用时电源电压应满足±5%的要求如不能满足要求电机易烧损。 开机前应打开排污阀,排尽压缩机内污水.用手拉动皮带轮确认可轻松转动后开机.开机后应空转10—20分钟,无异常现象再逐渐升高到额定工作压力下运转. 3)、双组分硬泡聚氨酯高压无气喷涂机: 就在这里 序号 设备名称 单位 规格 数量 备注 1 聚氨酯喷涂设备 套 — 2 空气压缩机 台 - 3 小推车 辆 0.14m 3 5 380V 线 米 五芯 根据现场而定 6 220V 线 米 三芯 根据现场而定 配电箱(三箱) 6套 砂浆机及临电 根据现场而定 备注:专用喷枪、浇注枪、料管、电锤若干,依施工情况而定;常用抹灰及抹灰检测器具:铁抹子、阳角抹子、阴角抹子、齿型抹子、托灰板若干;常用检测工具:经纬仪及放线工具、托线板、方尺、探针、水平尺、钢尺等;其他:滚刷、手锤、水桶、剪子、铁锹、电源线、手锯、动力线及照明线等。 四、施工工艺流程 就在这里 五、喷施PU保温材料 1、做好遮挡以防污染相邻部位.开启高压无气喷涂机将聚氨酯保温硬泡均匀地喷涂于墙面之上,喷施应从角膜坡处开始,发起泡后,沿发泡边沿喷施施工。 2、第一遍喷涂厚度宜控制在1cm左右。喷施第一遍之后在喷涂硬泡层上插与设计厚度相等的标准厚度钉,插钉间距30-40cm为宜,并成梅花状分布。 3、插钉之后继续施工,喷涂可多遍完成,每遍厚度宜控制在10mm之内。控制喷涂厚度至刚好覆盖钉头为止。(喷涂硬泡表面应看到钉头位置,但看不到钉头) 4、喷施PU保温材料时要注意防风,为防止风吹PU保温材料造成污染,吊篮,脚手架应该挂有小眼安全网。风速超过5m/s时不应施工。 5、聚氨酯硬泡保温层喷施后应按要求检查保温层厚度,并按检验批要求进行质量检验做检验记录。 6、对于硬泡聚氨酯保温层厚度严重超标处(已超过垂直控制线即保温层总厚度)可用手锯将过厚处修平。 六. 质量验收 1、保温工程验收资料准备 保温工程施工的施工图;设计说明,设计变更资料;材料的出厂合格证书;第三方法定检测单位的材料性能报告;材料进场验收记录:材料进场复检报告;隐蔽工程验收记录;施工质量记录等. 2、保温工程检验批 外墙外保温的检验批和检验数量应符合下列规定:以5—10m2划分一个检验批,不足5m2也应划分一个检验批;每个检验批每1m2应至少抽查一处,每处不得小于10m2.门窗以50个为一检验批,抽查率不应小于3%。 就在这里 1m__:0.1m : :0.5m 1m 0.1m II 1- —0.5m -- I 无溶剂硬泡聚氨酯保温层厚度取样点分布图 3、聚氨酯保温层验收方法 1)、外墙外保温工程应在聚氨酯硬泡保温层施工完毕做隐蔽验收.抗裂砂浆防护面层施工完毕做分项工程验收. 2)、聚氨酯硬泡保温层检验方法为:每处检验面积为1m2,在1m2的面积内至少均匀测5个点的聚氨酯保温层厚度,各测点保温层厚度的算术平均值为此处保温层厚度的测定值,检验工具为有毫米刻度钢尺,探针。具体做法是探针扎入保温层后,用钢尺测量厚度并用红铅笔将厚度值记录于测点处,测完5个点后算出平均值。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
