收藏 分销(赏)

基坑降水、排水施工方案(锚索 人工挖孔桩).doc

上传人:xrp****65 文档编号:6268304 上传时间:2024-12-04 格式:DOC 页数:7 大小:278KB 下载积分:10 金币
下载 相关 举报

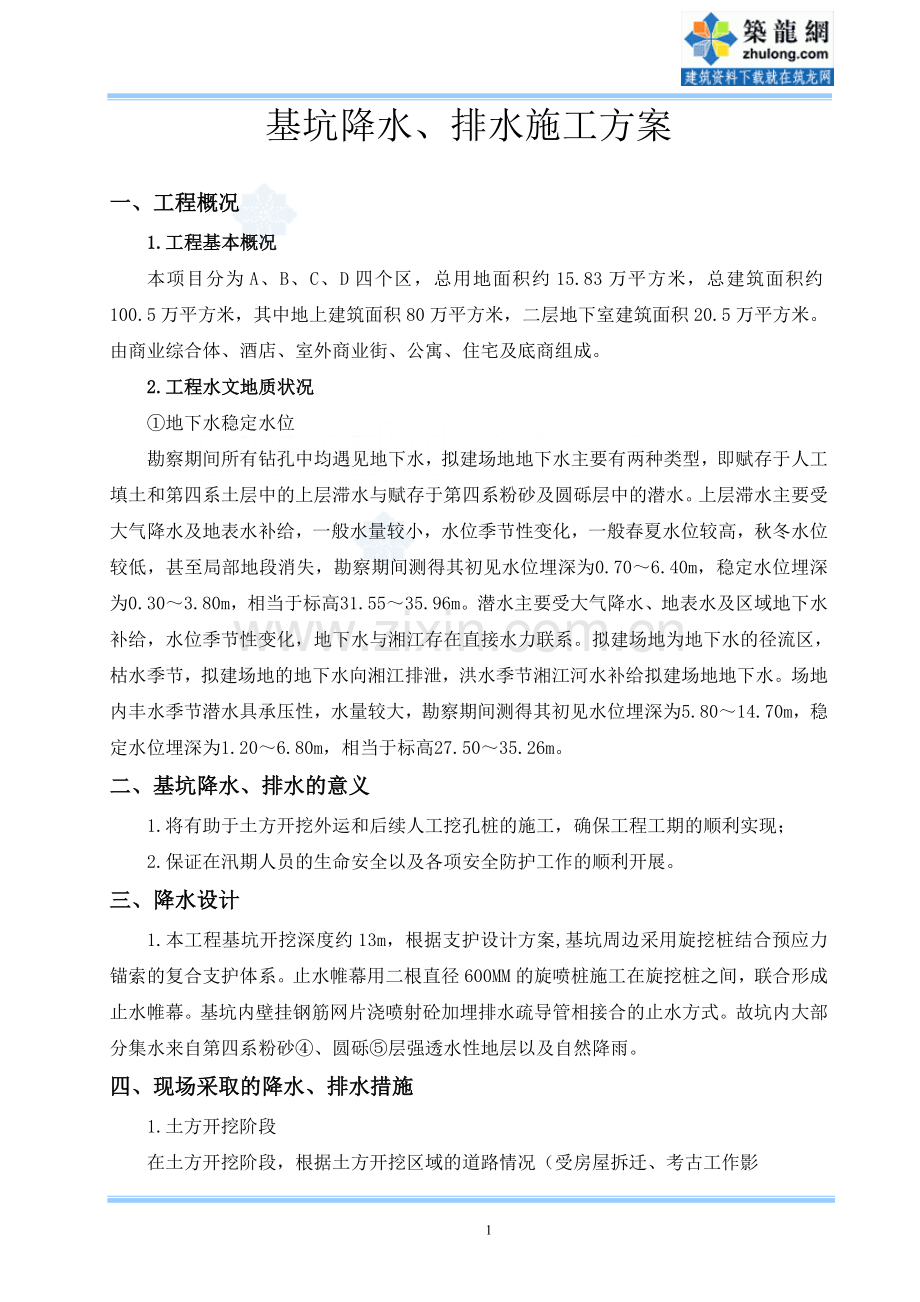

基坑降水、排水施工方案(锚索 人工挖孔桩).doc_第1页
第1页 / 共7页
基坑降水、排水施工方案(锚索 人工挖孔桩).doc_第2页
第2页 / 共7页


点击查看更多>>
资源描述
基坑降水、排水施工方案 一、工程概况 1.工程基本概况 本项目分为A、B、C、D四个区,总用地面积约15.83万平方米,总建筑面积约100.5万平方米,其中地上建筑面积80万平方米,二层地下室建筑面积20.5万平方米。由商业综合体、酒店、室外商业街、公寓、住宅及底商组成。 2.工程水文地质状况 ①地下水稳定水位 勘察期间所有钻孔中均遇见地下水,拟建场地地下水主要有两种类型,即赋存于人工填土和第四系土层中的上层滞水与赋存于第四系粉砂及圆砾层中的潜水。上层滞水主要受大气降水及地表水补给,一般水量较小,水位季节性变化,一般春夏水位较高,秋冬水位较低,甚至局部地段消失,勘察期间测得其初见水位埋深为0.70~6.40m,稳定水位埋深为0.30~3.80m,相当于标高31.55~35.96m。潜水主要受大气降水、地表水及区域地下水补给,水位季节性变化,地下水与湘江存在直接水力联系。拟建场地为地下水的径流区,枯水季节,拟建场地的地下水向湘江排泄,洪水季节湘江河水补给拟建场地地下水。场地内丰水季节潜水具承压性,水量较大,勘察期间测得其初见水位埋深为5.80~14.70m,稳定水位埋深为1.20~6.80m,相当于标高27.50~35.26m。 二、基坑降水、排水的意义 1.将有助于土方开挖外运和后续人工挖孔桩的施工,确保工程工期的顺利实现; 2.保证在汛期人员的生命安全以及各项安全防护工作的顺利开展。 三、降水设计 1.本工程基坑开挖深度约13m,根据支护设计方案,基坑周边采用旋挖桩结合预应力锚索的复合支护体系。止水帷幕用二根直径600MM的旋喷桩施工在旋挖桩之间,联合形成止水帷幕。基坑内壁挂钢筋网片浇喷射砼加埋排水疏导管相接合的止水方式。故坑内大部分集水来自第四系粉砂④、圆砾⑤层强透水性地层以及自然降雨。 四、现场采取的降水、排水措施 1.土方开挖阶段 在土方开挖阶段,根据土方开挖区域的道路情况(受房屋拆迁、考古工作影 响)设置排水沟,各排水沟均汇入集水井,集水井按照每1000m2设置一个。根据现场的实际进度,有施工作业的排水沟应先排水,保证施工正常进行。 2.锚索施工阶段 在基坑边设置排水沟,锚索钻机钻孔打出的水通过排水沟汇入集水井,集水井按照每500m2设置一个。由于锚索施工阶段钻孔产生大量泥浆,现场在排水沟间隔100m设置一个三级沉淀池。另指派专人每天负责对排水沟及池内的淤泥进行清理,现场协调挖土机配合作业。待挖出的泥浆干涸后再用自卸车集体运走。沉淀池尺寸为3m*3m*1.5m。 3.人工挖孔桩施工阶段 结合人工挖孔桩阶段施工特点,采取在基坑底纵横设置排水沟,在基坑四周边缘设置集水井(基坑中部设置过渡集水井)。集水井按照每500m2设置一个。人工挖孔桩施工应配置足量的水泵,及时将要挖或已在挖的桩孔内的积水排出,加快施工进度,提高施工质量。 4.基坑上部按照设计要求设置排水沟、集水井。 ⑴、在距离基坑放坡边线750mm处,设置300×300排水沟,将基坑外的水集中在集水沟及端头的集水井(沉砂池)内,用管子就近接入市政管网或者用泵将水抽走,远离基坑。 5.目前正在施工的AB区交接位置的湘兴街改造部位,由于遇到大量的群桩基础及地下 剪力墙,进行破除施工时产生大量地下水;该部位地下人防内由于拆迁办施工破坏,内部积下了超过1.5m深度的积水,严重影响了我部的正常施工程序 6.基坑土方开挖外运基本施工完成时,在基坑四周按照设计要求设置300×300的砖砌排水沟,地面为砼垫层找坡,沿排水沟方向每间隔50m设置集水井,用水泵将水集中抽出,为人工挖孔桩及底板施工创造有利条件。 7.与市政管网的的对接 基坑东侧集水井(沉砂池)可根据现场实际情况直接接入市政管网; 8.基坑降水、排水临电设置 基坑内水泵用电根据现场已有配电箱就近连接,用电过程中应注意按规范操作。现场电线、电缆均应绝缘良好;现场用电设备均应安装保护接地,电线接拆必须由专业电工负责,基坑内电线电缆必须穿管敷设。 五、周边荷载防护 1.本工程在基坑顶部设置49个位移监测点和121个沉降监测点,要求在基坑支护及地下室施工期间,对基坑侧壁侧向位移和沉降观测。监测预警值见表。 设计允许值 预警值 备注 地面位移 35mm 22mm 精度±2mm 地面沉降 35mm 22mm 精度±2mm 基坑周边堆载 坑顶2米内严禁堆载 坑顶2米外堆载不超过15KPa 堆载超过规定 每天24小时巡查 六、机具设备计划 序号 设备名称 规格型号 数量 备注 1 潜水泵 上元牌4KW 8 备用5台 2 潜水泵 乐威牌4KW 12 3 潜水泵 全能4KW 12 4 污水泵 10 5 水管 150mm管径 500m 6 铁锹 15把 7 沙袋 100个 八、安全文明施工 1.进场必须佩戴安全帽,出示相关证件。 2.完善基坑临边防护:基坑边设置防护栏,悬挂安全警示标语。 更多详细内容》》 本人与2011年9月撰写于北京筑龙网 7
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
