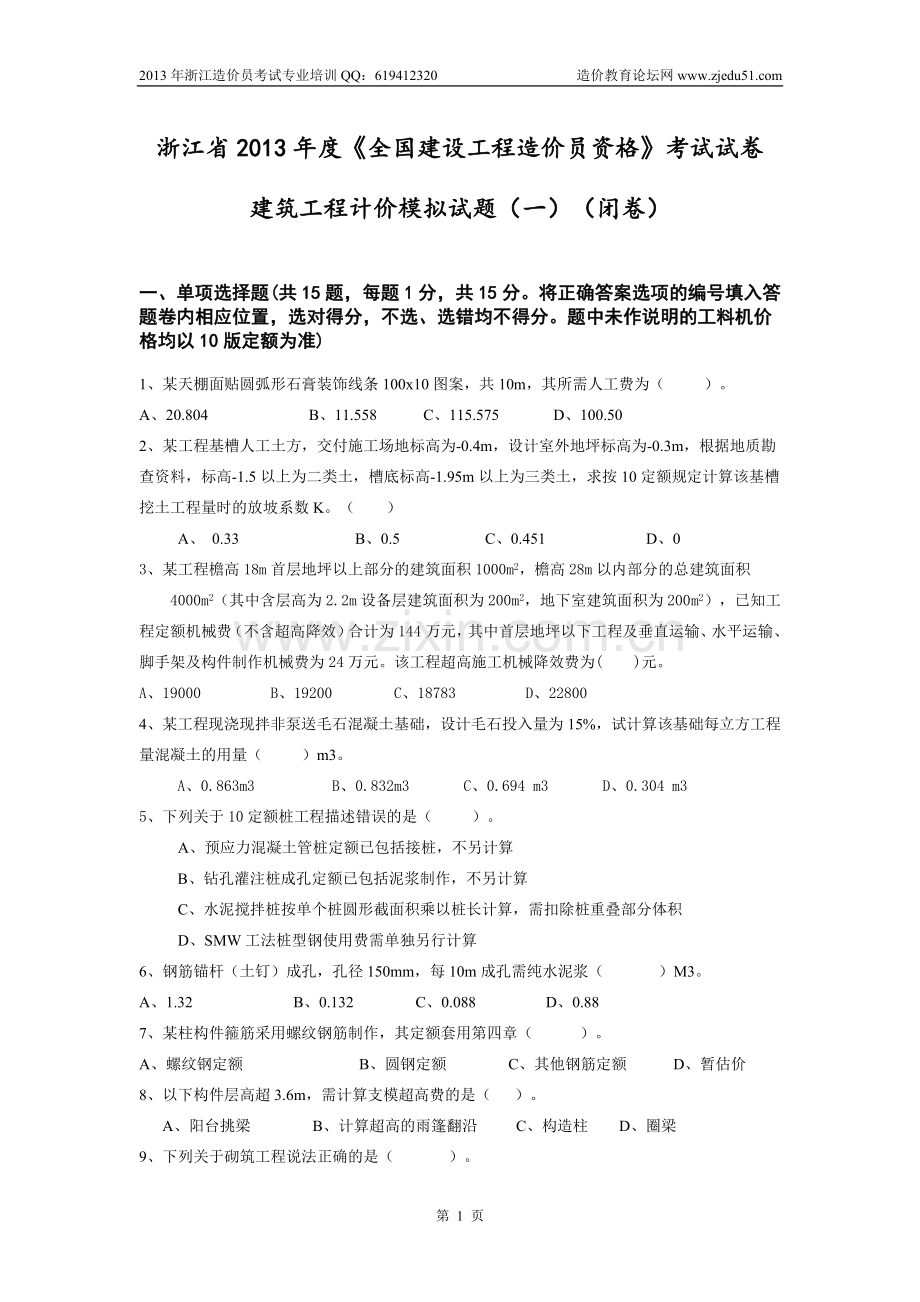

1、2013年浙江造价员考试专业培训QQ:619412320 造价教育论坛网 浙江省2013年度全国建设工程造价员资格考试试卷建筑工程计价模拟试题(一)(闭卷)一、单项选择题(共15题,每题1分,共15分。将正确答案选项的编号填入答题卷内相应位置,选对得分,不选、选错均不得分。题中未作说明的工料机价格均以10版定额为准)1、某天棚面贴圆弧形石膏装饰线条100x10图案,共10m,其所需人工费为( )。A、20.804 B、11.558 C、115.575 D、100.502、某工程基槽人工土方,交付施工场地标高为-0.4m,设计室外地坪标高为-0.3m,根据地质勘查资料,标高-1.5以上为二类土,
2、槽底标高-1.95m以上为三类土,求按10定额规定计算该基槽挖土工程量时的放坡系数K。( )A、 0.33 B、0.5 C、0.451 D、03、某工程檐高18m首层地坪以上部分的建筑面积1000m2,檐高28m以内部分的总建筑面积4000m2(其中含层高为2.2m设备层建筑面积为200 m2,地下室建筑面积为200 m2),已知工程定额机械费(不含超高降效)合计为144万元,其中首层地坪以下工程及垂直运输、水平运输、脚手架及构件制作机械费为24万元。该工程超高施工机械降效费为( )元。A、19000 B、19200 C、18783 D、228004、某工程现浇现拌非泵送毛石混凝土基础,设计毛
3、石投入量为15%,试计算该基础每立方工程量混凝土的用量( )m3。A、0.863m3 B、0.832m3 C、0.694 m3 D、0.304 m35、下列关于10定额桩工程描述错误的是( )。A、预应力混凝土管桩定额已包括接桩,不另计算B、钻孔灌注桩成孔定额已包括泥浆制作,不另计算C、水泥搅拌桩按单个桩圆形截面积乘以桩长计算,需扣除桩重叠部分体积D、SMW工法桩型钢使用费需单独另行计算6、钢筋锚杆(土钉)成孔,孔径150mm,每10m成孔需纯水泥浆( )M3。A、1.32 B、0.132 C、0.088 D、0.887、某柱构件箍筋采用螺纹钢筋制作,其定额套用第四章( )。A、螺纹钢定额 B
4、、圆钢定额 C、其他钢筋定额 D、暂估价8、以下构件层高超3.6m,需计算支模超高费的是( )。A、阳台挑梁 B、计算超高的雨篷翻沿 C、构造柱 D、圈梁9、下列关于砌筑工程说法正确的是( )。A、地下混凝土及钢筋混凝土构件的砖模套用地胎膜相应定额B、墙身底部的砖砌导墙并入上部墙身计算C、突出墙身二出檐以上的挑檐体积按零星砌体计算D、附墙通风道按外形体积计算工程量并入所附的砖墙,套用砖墙定额10、层高为8的单层房屋,在T字形墙体的相交处,设构造柱共8根,设计断面尺寸240240,柱高8,按接触面积计算其模板工程量为( )3。A、 19.2 B、15.36 C、61.44 D、26.8811、某
5、单独木门框安装,硬木制作,设计净料断面为5.5x10cm(靠墙一侧为毛面,其他侧均刨光),求该框杉枋每100m用量( )。A、0.649 m3 B、0.719m3 C、0.729 D、0.743m312、下列关于建筑面积说法错误的是( ) A、雨篷伸出墙外的宽度为2.1m不需计算其建筑面积 B、建筑物顶部水箱间不需计算其建筑面积 C、建筑物外墙保温隔热层应计算其建筑面积 D、建筑物内设备管道夹层不计算其建筑面积13、下列定额中已包括,不需另行列项计算的是( ) A、屋面卷材附加层 B、水泥砂浆楼梯踢脚线 C、点缀 D、楼梯栏杆14、下列项目不是按雨篷定额套用的是( )A、飘窗粉刷 B、空调隔板
6、粉刷 C、凸出宽度为300mm的单阶线条 D、与檐沟相连的板式雨篷15、下列项目油漆工程量与其自身装饰饰面工程量相同的是( ) A、宽度60mm以内的木线条 B、窗台木板面 C、带框装饰门 D、带扶手木栏杆二、多项选择题(共5题,每题2分,共10分,将正确答案选项的编号填入答题卷内相应位置,选对得分,错选不得分;少选无错项,每题得05分。题中未作说明的工料机价格均以10版定额为准)1、下列关于楼地面工程说法正确的是( )A、块料离缝宽度按8mm计算,灰缝大小与定额不同,面砖及勾缝材料用量均应调整B、3m2以内少量分散的楼地面适用于零星装饰项目C、花岗岩干硬性水泥砂浆铺贴,材料单价换算,且人工乘
7、以系数0.85D、清单块料楼地面门洞开口部分不增加工程量E、清单水泥砂浆踢脚线计算需扣除门洞长度,且增加门洞侧壁工程量2、下列可套用雨篷相关定额的是( )A、挑出宽度大于500mm的平挑檐 B、半悬挑雨篷C、空调搁板 D、水平遮阳板E、挑出宽度大于200mm的单独窗台板3、下列应并入钢平台重量内计算的有( )A、钢柱 B、钢梁 C、钢平台板 、钢支撑 、钢楼梯 4、下列项目工程量按展开面积计算的是( )A、金属板泛水 B、块料台阶面 、挑檐卷材防水 、块料楼梯面E、檐沟抹灰5、下列项目需计入建筑物超高降效计算基数的是()、屋面工程 B、地下防水工程 C、地上装饰工程 、脚手架工程 E、预制构件
8、安装三、定额套用和换算(3题,每小题5分,共15分。题中未作说明的工料机价格均以10版定额为准。)(所有计算结果均保留2位小数)序号定额编号项目名称计量单位基价计算式基价(元)1直行钢筋混凝土地下室外墙复合木模,设计采用止水对拉螺栓2SMW工法桩三搅三喷,全断面套打,水泥掺入量20%3硬木长条平口地板铺在40*50木龙骨上,龙骨间距300,沿长度方向铺设,房间内净尺寸5250*3950,木地板价格210元/m2四、综合计算题(2题,共60分。除题中注明外,工程量计算保留2位小数,计价表中的小计以四舍五入的方法取整。题中未作说明的工料机价格均以10版定额为准。)(一)某单身公寓楼设计相关说明及局
9、部施工图纸如下:1、建筑与结构设计相关说明(1)本工程为市区的临街单身公寓楼,总建筑面积8500。(2)结构体系:采用11层框架结构,设半地下室。(3)混凝土:均为C25泵送商品混凝土。(4)填充墙:地面以上填充墙采用砼多孔砖墙(5)过梁:门窗洞口设置现浇钢筋混凝土过梁,过梁宽度同墙厚,每边搁置长度为250,梁高h=120。(6)构造柱:按规定设置马牙槎。(7)门窗立樘:门框5090,均与开启方向的内墙皮平齐。(8)部分室内装修做法详见下表。室内装修表(部分)序号部位装修做法1卫生间楼面地砖楼地面:1、300300防滑地砖面层;2、20厚1:3干硬性水泥砂浆结合层;3、1.2厚JS涂料防水层,
10、四周沿墙翻高250;4、20厚1:3水泥砂浆找平层;5、现浇钢筋混凝土板2卧室楼面地砖楼地面:1、600600地砖面层;2、20厚1:3干硬性水泥砂浆结合层;3、20厚1:3水泥砂浆找平层;4、现浇钢筋混凝土板3卫生间墙面瓷砖墙面:1、250330瓷砖面层贴至吊顶底;2、1:2水泥砂浆结合层;3、15厚1:3水泥砂浆抹底灰;4、砌块墙体4卫生间天棚吊顶天棚:1、防水防霉涂料三遍;2、9.5厚石膏板;3、U38轻钢龙骨,覆面龙骨中距500;4、现浇钢筋混凝土板5卧室踢脚线地砖踢脚线:1、120高地砖面层;2、20厚1:2水泥砂浆结合层;3、砌块墙体2、局部施工图纸(如下图)要求:(一)按建设工程
11、工程量清单计价规范(GB505002008)及我省现行(2010版)建筑工程计价依据,完成以下内容。(35分)1、在表11中计算240厚墙体清单工程量。2、在表11中计算机房顶屋面、楼地面、卫生间天棚吊顶及卫生间墙面的清单工程量,并在表12中编制相应项目的工程量清单。3、试根据卫生间天棚吊顶的工程量清单,在表13中计算该项目的综合单价。【假定:人工、材料、机械台班单价与10定额取定价格相同;企业管理费、利润以人工费和机械费之和为基数,按10版费用定额分别取中值费率计算;风险费用按人工、材料、机械费用之和的3%计取。】清单工程量计算表1-1序号项目名称(部位)工程量计算式单位工程数量123456
12、7分部分项工程量清单表1-2工程名称:序号项目编码项目名称项目特征描述计量单位工程数量123456分部分项工程量清单项目综合单价计价表 表1-3工程名称:xx工程 计量单位:项目编码:010702003001 工程数量:项目名称:天棚吊顶 综合单价:序号定额编号工程内容单位数量人工费材料费机械使用费企业管理费利润风险费用小计(元)1236合计元/7列式计算综合单价元/M2注:数据保留二位小数。(二)按我省现行2010版计价定额的有关规定,完成以下内容。(25分)、1、在表21中列出三层框架柱(KZ)、构造柱(GZ1);四层结构梁(KL1)、板(B1);空调板等项目的定额编号,并计算相应项目的混
13、凝土浇捣工程量。2、在表21中按定额含模量参考表计算KZ、GZ1、KL1的模板工程量。3、试在表22中计算该工程的工程造价。(各项弹性区间费率取中值)【假定:该工程分部分项工程量清单项目费150万元,其中:人工费(不含机上人工)30万元,机械费18万元;技术措施项目费30万元,其中人工费8万元(不含机上人工)、机械费12万元(不含大型机械单独计算费用);其他项目清单费5万元;合同要求工期比国家定额工期缩短8%】工程量计算及定额套用表2-1 表2-1定额编号项目名称(构建代号)工程量计算式单位数量注:工程数量计算保留二位小数。工程费用计算表2-2序号费用名称取费计算式费用(元)一分部分项工程量清
14、单项目费1其中:人工费2 机械费二措施项目清单费(一)施工技术措施项目清单费3其中:人工费4 机械费(二)施工组织措施费A1-11安全文明施工费A1-5夜间施工增加费A1-6提前竣工增加费A1-7材料二次搬运费A1-8已完工程及设备保护费A1-9检验试验费三其他项目清单费四规费五税金六工程造价注:表中各项费用计算结果均四舍五入取整数。浙江省2013年度全国建设工程造价员资格建筑工程计价模拟试卷(一)参考答案一、单项选择题(10题,每题1分,共10分。将正确答案选项的编号填入答题卷内相应位置,选对得分,不选、选错均不得分。)1、A2、C3、A4、A5、C6、B7、B8、A9、D10、D11、B1
15、2、B13、B14、D15、A二、多项选择题(10题,每题2分,共20分。将正确答案选项的编号填入答题卷内相应位置,选对得分,不选、选错均不得分;少选无错项,每项得0.5分。)1、ADE2、ACD3、ABCD4、ABC5、ACE三、定额套用和换算(5题,每小题6分,共30分)(所有计算结果均保留2位小数)序号定额编号项目名称计量单位基价计算式基价(元)14-185h直行钢筋混凝土地下室外墙复合木模,设计采用止水对拉螺栓22.68+0.85*6.34+0.015*43+0.2596*4.6*(0.9-1)28.5922-122SMW工法桩三搅三喷,全断面套打,水泥掺入量20%M3171.2+(1
16、0.621+59.305)*(1.4*1.5*0.92-1)+5.7*2247.77310-34硬木长条平口地板铺在40*50木龙骨上,龙骨间距300,沿长度方向铺设,房间内净尺寸5250*3950,木地板价格210元/m2M2235.19+(0.00744-0.00378)*1450+16.965*(0.9-1)+1.05*(210-200)249.30四、综合计算题(2题,共60分。除题中注明外,工程量计算保留2位小数,计价表中的小计四舍五入的方法取整。)(一)计算题(35分)清单工程量计算表序号项目名称(部位)工程量计算式单位工程数量1240厚砼多孔砖【(7.5-0.28*2)*2*(2
17、.9-0.65)+(3.9-0.15*2)*2*(2.9-0.4)-1.0*2.1-1.5*1.5】*0.24-0.24*0.3*2.25*2(GZ)-1.5*0.24*0.12(GL)M310.852刚性防水屋面(机房顶)3.9*3.9M215.213地砖楼地面(卫生间)(2.4-0.12-0.06)*(2.7-0.12-0.06或2.22*2.52M25.594地砖楼地面(卧室)(3.9-0.12*2)*(4.8-0.12-0.06)+(1.5-0.12-0.06)*(2.7-0.12+0.06)或3.66*1.62+1.32*2.64M220.395地砖踢脚线(卧室)【(7.26+3.6
18、6)*2-0.8-1.0+(0.12-0.09)*2】*0.12M22.416吊顶天棚(卫生间)2.22*2.52M25.597瓷砖墙面(卫生间)(2.22+2.52)*2*2.25-0.8*2.1M219.65分部分项工程量清单 表1-2工程名称:序号项目编码项目名称计量单位工程数量1010702003001屋面刚性防水40mm厚C20细石混凝土,10mm1:4厚石灰砂浆隔离层,50mm厚挤塑泡沫保温板,改性沥青卷材防水层,20mm厚1:3水泥砂浆找平层M215.212020102002001地砖楼面300*300mm防滑地砖面层;20mm厚1:3干硬性性水泥砂浆结合层;1.2mm厚JS涂料
19、防水层,四周沿墙翻高2.17m2;20mm厚1:3水泥砂浆找平层M25.593020102002002地砖楼面600*600mm地砖面层;20mm厚1:3干硬性水泥砂浆结合层;20mm厚1:3干硬性水泥砂浆找平层M220.394020105003001地砖踢脚线120mm高地砖面层;20厚1:2水泥砂浆结合层M22.435020302001001天棚吊顶防水防霉涂料三遍;9.5mm厚石膏板;U38轻钢龙骨,覆面龙骨中距500mmM25.596020204003001瓷砖墙面250*330mm瓷砖面层;1:2水泥砂浆结合层;15mm厚1:3水泥砂浆抹底灰M219.65分部分项工程量清单项目综合单
20、价计价表 表1-3工程名称:xx工程 计量单位:m2项目编码:010702003001 工程数量:5.59项目名称:天棚吊顶 综合单价:62.66元/ m2序号定额编号工程内容单位数量人工费材料费机械使用费企业管理费利润风险费用小计(元)112-16轻钢龙骨(U38型)M25.5947.4977.160.007.124.043.74139.54212-409.5mm厚石膏板M25.5936.0659.420.005.413.062.86106.81314-165防水防霉涂料M25.5925.1669.990.003.772.142.85103.916合计元/350.267列式计算综合单价元/M
21、2350.26/5.59=62.66注:数据保留二位小数。(二)计算题(25分)工程量计算及定额套用表 表2-1定额编号项目名称(构建代号)工程量计算式单位数量4-79换矩形柱(KZ)0.3*0.4*2.9*4M31.394-80换构造柱(GZ1)0.24*(0.24+0.03*2)*(2.9-0.65)M30.164-83换单梁(KL1)0.25*0.65*(7.5-0.28*2)*2M32.264-86换板(B1)(4.8-0.125-0.06)*(3.9-0.25)*0.12或:(4.8-0.13-0.06)*(3.9-0.25)*0.12M32.024-96换雨篷(空调板)0.6*0.
22、8*0.08+(0.6*2+0.8)*0.08M30.20矩形柱(KZ)模板9.83*1.39M213.66构造柱(GZ1)模板9.79*0.16M21.57单梁(KL1)模板7.61*2.26M217.20注:工程数量计算保留二位小数。工程费用计算表 表2-2序号费用名称取费计算式费用(元)一分部分项工程量清单项目费150000015000001其中:人工费3000003000002 机械费180000180000二措施项目清单费300000+61268361268(一)施工技术措施项目清单费3000003000003其中:人工费80000800004 机械费120000120000(二)施
23、工组织措施费41072+6256+5984+340+761661268A1-11安全文明施工费(300000+180000+80000+120000)*6.04%41072A1-5夜间施工增加费00A1-6提前竣工增加费(300000+180000+80000+120000)*0.92%6256A1-7材料二次搬运费(300000+180000+80000+120000)*0.88%5984A1-8已完工程及设备保护费(300000+180000+80000+120000)*0.05%340A1-9检验试验费(300000+180000+80000+120000)*1.12%7616三其他项目清单费5000050000四规费(300000+180000+80000+120000)*10.4%70720五税金(1500000+361268+50000+70720)*3.577%70896六工程造价1500000+361268+50000+70720+708962052844注:表中各项费用计算结果均四舍五入取整数。第 12 页
