表L01 技术交底记录
编号:
工程名称
哈大客运专线长春西站站房及站台雨棚工程
施工班组
分项工程
卷材甩茬
施工图号
相对人签字
交底内容:

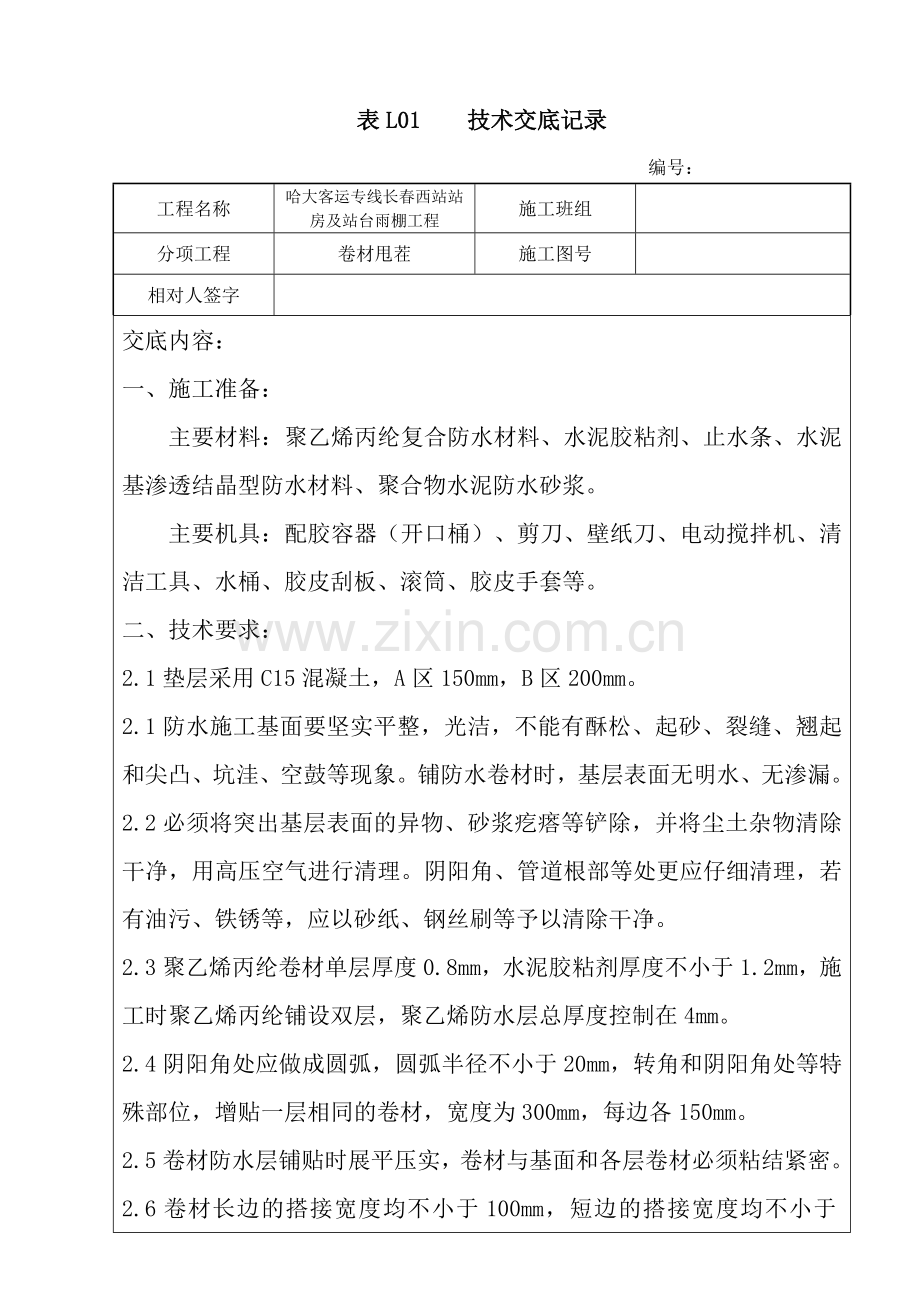

一、施工准备:
主要材料:聚乙烯丙纶复合防水材料、水泥胶粘剂、止水条、水泥基渗透结晶型防水材料、聚合物水泥防水砂浆。
主要机具:配胶容器(开口桶)、剪刀、壁纸刀、电动搅拌机、清洁工具、水桶、胶皮刮板、滚筒、胶皮手套等。
二、技术要求:
2.1垫层采用C15混凝土,A区150mm,B区200mm。
2.1防水施工基面要坚实平整,光洁,不能有酥松、起砂、裂缝、翘起和尖凸、坑洼、空鼓等现象。铺防水卷材时,基层表面无明水、无渗漏。
2.2必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净,用高压空气进行清理。阴阳角、管道根部等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷等予以清除干净。
2.3聚乙烯丙纶卷材单层厚度0.8mm,水泥胶粘剂厚度不小于1.2mm,施工时聚乙烯丙纶铺设双层,聚乙烯防水层总厚度控制在4mm。

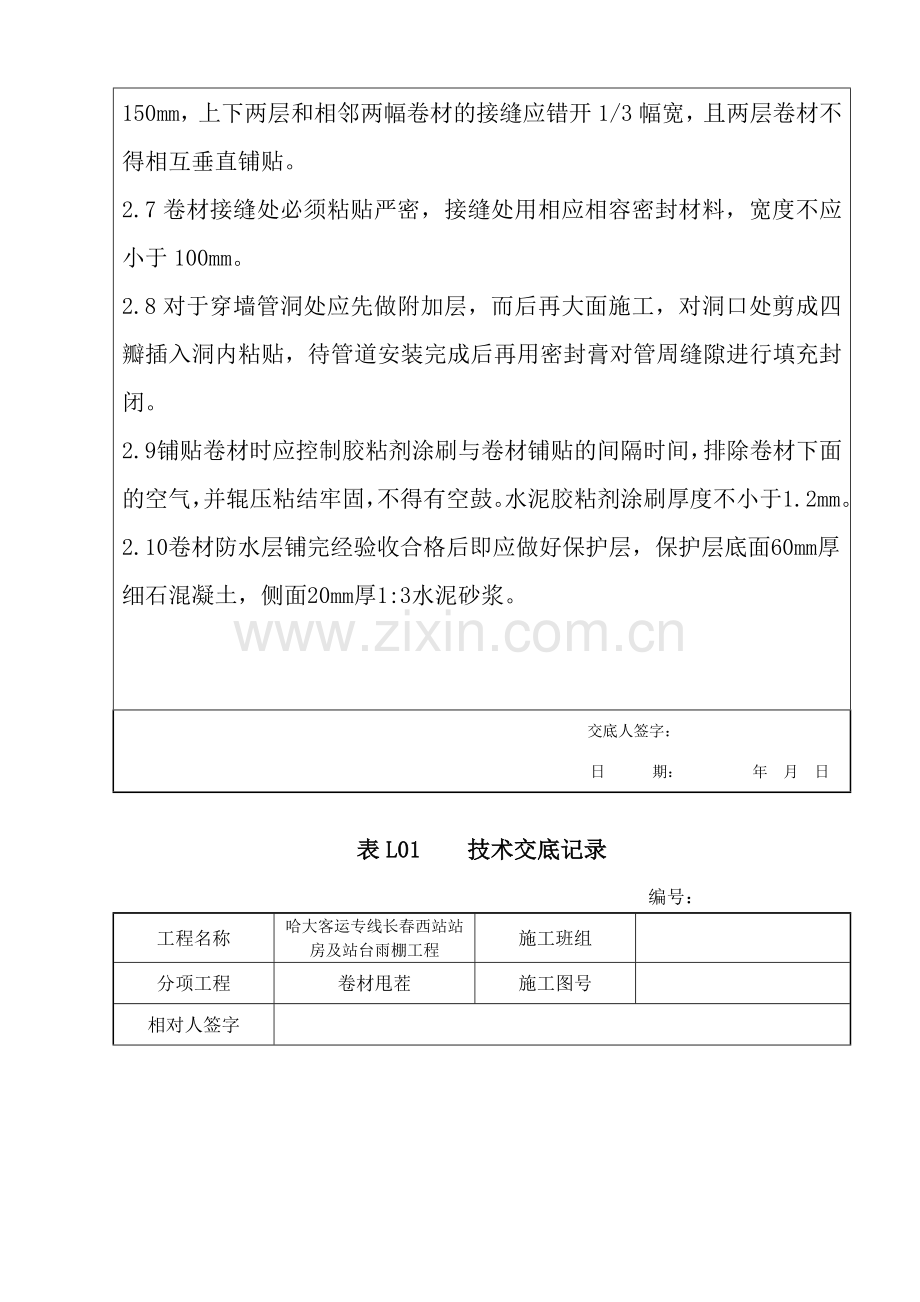

2.4阴阳角处应做成圆弧,圆弧半径不小于20mm,转角和阴阳角处等特殊部位,增贴一层相同的卷材,宽度为300mm,每边各150mm。
2.5卷材防水层铺贴时展平压实,卷材与基面和各层卷材必须粘结紧密。
2.6卷材长边的搭接宽度均不小于100mm,短边的搭接宽度均不小于150mm,上下两层和相邻两幅卷材的接缝应错开1/3幅宽,且两层卷材不得相互垂直铺贴。
2.7卷材接缝处必须粘贴严密,接缝处用相应相容密封材料,宽度不应小于100mm。
2.8对于穿墙管洞处应先做附加层,而后再大面施工,对洞口处剪成四瓣插入洞内粘贴,待管道安装完成后再用密封膏对管周缝隙进行填充封闭。
2.9铺贴卷材时应控制胶粘剂涂刷与卷材铺贴的间隔时间,排除卷材下面的空气,并辊压粘结牢固,不得有空鼓。水泥胶粘剂涂刷厚度不小于1.2mm。
2.10卷材防水层铺完经验收合格后即应做好保护层,保护层底面60mm厚细石混凝土,侧面20mm厚1:3水泥砂浆。
交底人签字:
日 期: 年 月 日
表L01 技术交底记录
编号:
工程名称
哈大客运专线长春西站站房及站台雨棚工程
施工班组
分项工程
卷材甩茬
施工图号
相对人签字
交底内容:
2.11桩头水泥基渗透结晶型防水涂料涂刷整个桩头,并在垫层上沿桩头外皮扩大100mm范围内涂刷。聚合物防水砂浆,在水泥基渗透结晶型防水涂料的基础上,再扩大50mm的涂刷范围。
三、地下室防水施工:
施工顺序,按照先底板后墙面,先附加层后大面,先承台、梁后底板施工,大面积施工时可由中间向两端施工。地下室防水层施工前,应先做好节点、附加层和桩基础钢筋部位的防水处理,然后由最低标高处向上施工。
3.1桩头防水施工工序(含卷材搭接部分):
桩头周围基层处理---桩头基层处理---刷两遍水泥基渗透结晶----刷聚合物水泥砂浆---聚乙烯丙纶铺贴至桩头侧壁---安装止水条
3.1.1 桩头周围基层处理:
基层必须平整、牢固,蜂窝、麻面、裂缝、孔洞等缺陷应先修补、找平,基面湿润无明水。
3.1.2桩头基层处理:
用凿子凿除桩头松散石子,并用钢丝抓刷去桩头上的泥土及松散石子,如桩头在剔凿过程中,出现缺陷,使用三合板围成同桩直径圆模,然后用C40细石混凝土进行桩头修补。
交底人签字:
日 期: 年 月 日
表L01 技术交底记录
编号:
工程名称
哈大客运专线长春西站站房及站台雨棚工程
施工班组
分项工程
卷材甩茬
施工图号
相对人签字
交底内容:
3.1.3水泥基渗透结晶防水涂料施工方法:
涂刷法:将渗透结晶材料与清水按2.5:1的体积比,用机械搅拌均匀成粘稠状浆料,;用鬃毛刷(不能使用滚筒或油漆刷)以1.0Kg/m2分两遍涂刷在已处理好的混凝土结构的基面上;涂刷第二遍涂层时可在第一涂层仍潮湿时进行,也可在第一遍涂层完全干燥后进行;
涂刷范围控制在桩身周围不小于100mm范围内。用鬃毛刷将水泥基渗透结晶防水涂料均匀涂刷在桩头、桩身侧壁及桩身周围范围100mm范围内。
涂层表干后,必须喷水养护并覆盖其表面,以避免涂层受阳光暴晒和霜冻天气的影响。
3.1.4聚合物水泥防水砂浆施工方法:
在水泥基渗透结晶施工完毕后,即进行聚合物防水砂浆的施工。
一次搅拌用料不得太多,应随拌随用,粉料:水=1:0.3Kg,搅拌均匀防止5min后使用。
聚合物防水砂浆用料范围在桩身周围不小于150mm范围内。均匀施工在桩头、桩身侧壁及桩身周围150mm范围内。
交底人签字:
日 期: 年 月 日
表L01 技术交底记录
编号:
工程名称
哈大客运专线长春西站站房及站台雨棚工程
施工班组
分项工程
卷材甩茬
施工图号
相对人签字
交底内容:
施工最小厚度3mm,平均厚度6~8mm,应分两层施工,要求薄厚均匀,不漏料密实平整。
3.1.5聚乙烯丙纶铺粘至桩身侧壁.
3.1.6聚乙烯丙纶与桩壁交接处,涂刷水泥胶粘剂,一边刷桩身与聚乙烯丙纶上各刷100mm
交底人签字:
日 期: 年 月 日
表L01 技术交底记录
编号:
工程名称
哈大客运专线长春西站站房及站台雨棚工程
施工班组
分项工程
卷材甩茬
施工图号
相对人签字
交底内容:
3.1.7浇筑防水保护层
3.1.8安装止水条:
在桩头安装15mm*20mm规格的止水条,止水条紧缠桩头锚固钢筋,并且与桩头接触紧密。
交底人签字:
日 期: 年 月 日
表L01 技术交底记录
编号:
工程名称
哈大客运专线长春西站站房及站台雨棚工程
施工班组
分项工程
卷材甩茬
施工图号
相对人签字
交底内容:
3.1.9注意事项:
桩头防水层施工前应将桩头凿平,桩头不能有松动的混凝土,并且使桩头清洁,不能有浮灰。水泥基渗透结晶型防水涂料施工时,基层混凝土应润湿。在锚筋部位加设遇水膨胀止水条。
3.2底面防水
3.2.1聚乙烯丙纶防水卷材施工方法:
3.2.1.1施工准备:
施工人员为4-5人一组,工具为:配胶容器两个(水桶或开口桶)。电动搅拌器具,剪刀和壁纸刀各一把,清洁工具及水桶4个,胶皮刮板4个(长250mm),滚筒4个,胶皮手套5双。
前方,用刮板刮到1.2mm,同时滚放卷材,用刮板轻刮卷材表面,排除粘接层内的空气和多余水泥浆。卷材搭接与粘贴卷材同步进行,要求长、短边搭接长度不小于100mm,上下层短边与短边接缝间距不能小于500mm,卷材基层的粘接率达到90%,不得有超过
交底人签字:
日 期: 年 月 日
表L01 技术交底记录
编号:
工程名称
哈大客运专线长春西站站房及站台雨棚工程
施工班组
分项工程
卷材甩茬
施工图号
相对人签字
交底内容:
50mm*50mm面积的空鼓。卷材铺设完后采用大号粘接剂(胶粘剂:水泥:水=2:100:50),用毛刷或刮板在所有接缝处涂刷、或刮一层水泥胶粘剂,将接缝处封严
3.2.1.5施工顺序:
验收基层---清扫、修整找平层---配置水泥胶粘剂---施工复杂部位---施工防水层---施工盖条---施工保护层---养护
(1) 基层必须平整、牢固,蜂窝、麻面、裂缝、孔洞等缺陷应先修补、找平,基面湿润无明水。
(2)用1:3水泥砂浆进行基层找平,找平层厚度控制在10mm,达到做防水的要求。
(3)用开口做配置水泥胶粘剂的容器,在100L的位置做出标记,按胶粘剂:水泥:水=1:100:50的重量比,配置胶粘剂。先放水,再放水泥和胶粘剂,用电动搅拌机搅拌均匀,胶粘剂无疙瘩、无离析后,方可待用。
(4)施工时,施工阴阳角,桩头等特殊部位加铺一道防水附加层,阴阳角做成半径不小于20mm的圆弧,每边搭接不小于150mm。
交底人签字:
日 期: 年 月 日
表L01 技术交底记录
编号:
工程名称
哈大客运专线长春西站站房及站台雨棚工程
施工班组
分项工程
卷材甩茬
施工图号
相对人签字
交底内容:
(5)施工防水层:
铺设时粘接层在内侧,次序是从基面的低处向高处铺设,先预放卷材5—10米找准方向后定位后卷起,将制好的粘接剂洒在被粘接卷材的前方,用刮板刮到1.2mm,同时滚放卷材,用刮板轻刮卷材表面,排除粘接层内的空气和多余水泥浆。卷材搭接与粘贴卷材同步进行,卷材长边的搭接宽度均不小于100mm,短边的搭接宽度均不小于150mm,上下两层和相邻两幅卷材的接缝应错开1/3幅宽,且两层卷材不得相互垂直铺贴,卷材基层的粘接率达到90%,不得有超过50mm*50mm面积的空鼓。卷材铺设完后采用大号粘接剂(胶粘剂:水泥:水=2:100:50),用毛刷或刮板在所有接缝处涂刷、或刮一层水泥胶粘剂,将接缝处封严。
交底人签字:
日 期: 年 月 日
表L01 技术交底记录
编号:
工程名称
哈大客运专线长春西站站房及站台雨棚工程
施工班组
分项工程
卷材甩茬
施工图号
相对人签字
交底内容:
交底人签字:
日 期: 年 月 日
表L01 技术交底记录
编号:
工程名称
哈大客运专线长春西站站房及站台雨棚工程
施工班组
分项工程
卷材甩茬
施工图号
相对人签字
交底内容:
(6)施工防水保护层:
施工完毕后进行防水保护层的施工,底面防水保护层在水泥胶粘剂初凝后进行,一般为防水施工完48小时后,根据天气、气温情况等现场实际情况调整;或者在水泥胶粘剂未初凝前进行。
3.2.1.6质量验收:
聚乙烯丙纶外观质量检查
项目
质量要求
折痕
每卷不超过2处,
孔洞
不允许
偶丝(块)
最大直径不大于10mm,每平米不应超过2个,每百平米不应超过15个
丙纶与聚乙烯粘接
粘结牢固,不得有剥离现象
卷材表面
应平整
每卷卷材的接头
长度为100m的卷材,不允许找过5个,长度为50m的卷材不允许超过2个
卷材接缝不得小于规定搭接宽度,接缝粘接率达到100%,不得有空洞和翘边,卷材防水层粘接率达到90%,目视不得有皱折,空鼓和粘贴不牢等现象。附加层应粘贴牢固、无空鼓、无起层、无翘边损坏,封边严密等。卷材边缘收头部位应密封严密经闭水试验后,不渗、不漏即为合格。
3.2.1.7施工注意事项:
施工过程中对卷材若有划伤,应立即修补,应注意施工工具的安置,防止破坏防水层。
防水层凝固时间不得小于48小时。
施工温度掌握在5℃-30℃之间。卷材粘贴后24小时内不得雨淋,凝固期间若出现雨天,应及时采用大号胶粘剂密封卷材搭接缝,以防止雨水冲坏未凝固的防水层。
在混凝土垫层上直接铺设聚乙烯丙纶复合防水卷材,铺设防水卷材采用配套的胶粘剂,卷材与基层粘贴采用满粘法,粘结面积不小于90%,胶黏剂刮涂均匀,不出现露底、堆积现象。卷材铺设完毕48小时后,浇筑60mm厚C20细石混凝土保护层。
交底人签字:
日 期: 年 月 日
表L01 技术交底记录
编号:
工程名称
哈大客运专线长春西站站房及站台雨棚工程
施工班组
分项工程
卷材甩茬
施工图号
相对人签字
交底内容:
3.3侧面防水
3.3.1大面做法参照3.2底面防水。
3.3.2注意事项:
砖模部位,砌筑砖模完成后在砖模内表面抹1cm水泥砂浆找平层,铺设聚乙烯丙纶复合防水卷材,采用2cm厚1:3水泥砂浆保护层,防止钢筋破坏防水卷材。部分承台为阶梯式,上一阶承台模板为300mm高砖模与木模板组合模板,防水卷材在砖模与木模交接处甩出,卷材甩至砖模外侧,在卷材上部压一皮砖。
木模部位,模板拆除后,采用角磨机进行打磨,打磨完毕在外侧面铺设聚乙烯丙纶复合防水卷材,采用挤塑聚苯板保护层,保护层铺设完毕,及时进行回填。
3.4顶面防水
3.4.1大面做法参照3.2底面防水。
防水做法:钢筋混凝土结构自防水,表面压光→铺设聚乙烯丙纶复合防水卷材→浇筑细石混凝土保护层。
四、安全环保措施
1、防水作业人员必须通过培训考试合格后方可持证上岗;必须穿戴防护用品(口罩、工作服、工作鞋、手套、安全帽等);必须按规程操作,不得违章。
2、卷材冷粘法施工时,现场严禁烟火。
3、粘贴外墙时,外墙必须搭设双排脚手架,脚手架必须安装牢固、稳定可靠,脚手架每步高度为1.5米,施工人员必须挂安全带,戴安全帽。
4、材料堆放处、库房、防水作业区必须配备消防器材,堆放处和库房配置干粉灭火器和消防用砂箱,施工现场严禁抽烟。施工时施工现场配备干粉灭火器和消防用砂箱。
5、、出入基坑必须走规定的坡道爬梯;高处作业必须有安全可靠的脚手架,并满铺脚手板绑扎牢固,作业人员必须系好安全带。
6、地下室通风不良时,铺贴卷材采取通风措施,防止有机溶剂挥发,使操作人员中毒。
交底人签字:
日 期: 年 月 日
表L01 技术交底记录
编号:
工程名称
哈大客运专线长春西站站房及站台雨棚工程
施工班组
分项工程
卷材甩茬
施工图号
相对人签字
交底内容:
7、防水层所用卷材、粘结材料等均为易燃物品,存放和操作必须远离火源,不得在阴暗处存放,防止发生意外。
8、每次用完的施工工具,清洗干净,清洗后的溶剂要注意保存或处理掉。
9、施工中废弃物质、粘贴材料及施工垃圾要定时清理,外运至指定地点,避免污染环境。
10、由于水泥基渗透结晶型防水涂料具有高度碱性,使用时不可直接接触皮肤或眼睛,施工时佩戴手套和防护眼镜。
交底人签字:
日 期: 年 月 日
