资源描述
编 号:DCDG-Ⅰ
都昌县大港水库除险加固工程
主坝整修及贴坡排水分部工程验收
鉴 定 书
单位工程名称:大港水库主副坝加固工程
主坝整修及贴坡排水分部工程验收工作组
2010年 4月 15日

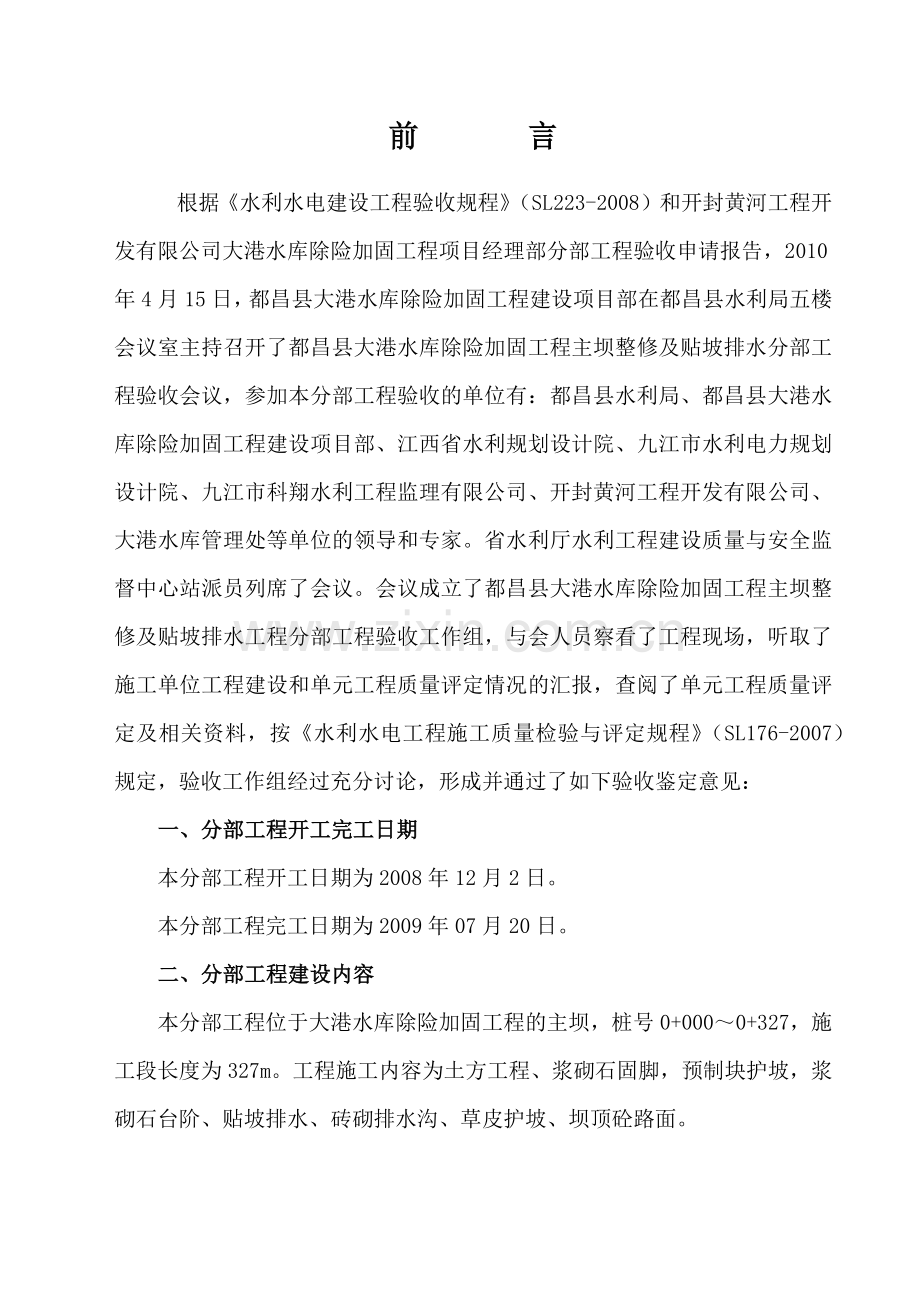

前 言
根据《水利水电建设工程验收规程》(SL223-2008)和开封黄河工程开发有限公司大港水库除险加固工程项目经理部分部工程验收申请报告,2010年4月15日,都昌县大港水库除险加固工程建设项目部在都昌县水利局五楼会议室主持召开了都昌县大港水库除险加固工程主坝整修及贴坡排水分部工程验收会议,参加本分部工程验收的单位有:都昌县水利局、都昌县大港水库除险加固工程建设项目部、江西省水利规划设计院、九江市水利电力规划设计院、九江市科翔水利工程监理有限公司、开封黄河工程开发有限公司、大港水库管理处等单位的领导和专家。省水利厅水利工程建设质量与安全监督中心站派员列席了会议。会议成立了都昌县大港水库除险加固工程主坝整修及贴坡排水工程分部工程验收工作组,与会人员察看了工程现场,听取了施工单位工程建设和单元工程质量评定情况的汇报,查阅了单元工程质量评定及相关资料,按《水利水电工程施工质量检验与评定规程》(SL176-2007)规定,验收工作组经过充分讨论,形成并通过了如下验收鉴定意见:
一、分部工程开工完工日期
本分部工程开工日期为2008年12月2日。
本分部工程完工日期为2009年07月20日。
二、分部工程建设内容
本分部工程位于大港水库除险加固工程的主坝,桩号0+000~0+327,施工段长度为327m。工程施工内容为土方工程、浆砌石固脚,预制块护坡,浆砌石台阶、贴坡排水、砖砌排水沟、草皮护坡、坝顶砼路面。
三、施工过程及完成的主要工程量
(一)施工过程:
1、2008年12月20日至2009年3月30日施工项目为:坡面清理整平、干砌块石拆除、上游坡培土整坡、下游坡风化料填筑、护坡固脚齿槽开挖。
2、2009年4月2日至2009年07月20日施工项目为:预制砼块护坡、浆砌石台阶、贴坡排水、砖砌排水沟、下游坡草皮护坡、C25砼路面。
(二)完成的主要工程量:
土方开挖12892.64m3、土方回填44308.45 m3、风化料填筑115100.36 m3、碎石垫层2728.78 m3、C15砼预制块护坡2375.62 m3、贴坡排水体5329.82 m3、抛石固脚1525.13 m3,草皮护坡20147.09m2。
四、质量事故及质量缺陷处理情况
无质量事故及质量缺陷处理情况。
五、拟验工程质量评定
1、本分部工程单元工程质量自评及监理单位复核情况见下表:
单元工程质量情况汇总表
单元工程数量
施工单位自评结果
监理单位复核意见
合 格
其中优良
合 格
其中优良
数量
百分比
数量
百分比
数量
百分比
数量
百分比
33
33
100%
25
75.8
33
100%
25
75.8
根据《水利水电工程施工质量检验与评定规程》(SL176-2007)质量评定标准:该分部所含单元工程质量全部合格,其中70%以上达到优良等级,重要隐蔽单元工程和关键部位单元工程质量优良率达90%以上,且未发生过质量事故;原材料及中间产品质量全部合格,混凝土(砂浆)试件质量达到合格等级(试件组数小于30)。本分部工程单元工程总数为33个,全部合格,合格率为100%,其中优良个数为25个,优良率为75.8%,按分部工程质量等级标准进行评定,该分部工程质量评定为优良。
2、本分部工程原材料及中间产品检测情况
①本工程使用的水泥为鑫山牌42.5级普通硅酸盐水泥。施工单位自检3组、工程监理单位平行检测2组,检验结果均能满足要求。检验结果见下表:
水泥质量检验结果汇总表
检验类别
水泥规格
检测
组数
28天龄期抗
折强度(Mpa)
28天龄期抗
压强度(Mpa)
安定性
施工单位自检
鑫山p.o42.5
3
8.2-8.6
48.3-49.8
合格
监理平行检测
鑫山p.o42.5
2
8.1-8.7
48.1-49.8
合格
②砂施工单位自检3组、监理单位平行检测1组;碎石施工单位自检4组、监理单位平行检测2组;块石施工单位自检及监理单位跟踪检测1组;检验结果均能满足要求,检验结果见下表:
砂料检验结果汇总表
检验类别
检测组数
细度模数
含泥量
泥块含量
结论
施工单位自检
3
1.7-2.9
0.5-0.7
0.2
合格
监理平行检测
1
1.7
0.6
0.2
碎石检验结果汇总表
检验类别
检测组数
针片状含量
含泥量
泥块含量
压碎指标
结论
施工单位自检
4
3.1-6.7
0.3-0.4
0-0.2
10.4-11.6
合格
监理平行检测
2
4.0-6.5
0.4
0.2
11.2-11.5
块石检验结果汇总表
检验类别
检测
组数
天然密度
(g/cm3)
干燥抗压强度
(Mpa)
饱和抗压强度
(Mpa)
软化系数
结论
施工单位自检
监理跟踪检测
1
2.67
142
120
0.85
合格
③ M7.5砂浆试块施工单位自检及监理单位跟踪检测2组,M10砂浆试块施工单位自检及监理单位平行检测各1组,检验结果均能满足要求,检验结果见下表:
砂浆试块抗压检验结果统计表
检验类别
检测组数
设计强度
抗压强度
(Mpa)
结 论
备注
施工单位自检
监理跟踪检测
2
M7.5
9.2-9.4
合格
排水沟、踏步
施工单位自检
1
M10
13.3
合格
截坡石
监理平行检测
1
M10
13.0
合格
截坡石
注:砂浆试块抗压强度根据《水利水电工程施工质量检验与评定规程》(SL176-2007)附录E砂浆、砌筑用混凝土强度检验评定标准E.0.2条款进行评定。
④C15砼试压块28天龄期抗压强度检测,施工单位自检21组,监理平行检测3组,检测结果见下表:
C15砼试压块28天龄期抗压强度检测统计表
检验类别
强度等级
取样
组数
抗压强度(Mpa)
Sn
结论
备注
最小值R小
最大值R大
平均值Rn
施工单位自检
C15
22
18.3
21.7
19.4
0.84
合格
六面体护坡
左涵管封堵
Rn-0.7Sn=19.4-0.7×1.5=18.2≥R标=15
Rn-1.6Sn=19.4-1.6×1.5=17≥0.8R标=12
监理单位抽检
C15
3
18.4
19.6
19.0
合格
注:砼试块抗压强度根据《水利水电工程施工质量检验与评定规程》(SL176-2007)附录C普通砼试块试验数据统计方法C.0.2、C.0.3条款进行评定:
(1)当30>n≥5时: Rn-0.7Sn≥R标 Rn-1.6Sn≥0.80R标 (R标=15)
(2)当5>n≥2时: Rn≥1.15R标 R小≥0.95R标 (R标=15)
⑤本分部工程土方填筑检测。上游坡培坡土方填筑施工单位自检198组、监理平行检测15组。检验结果见下表:
上游坡培坡土方填筑检测结果统计表
检验类别
检测
组数
最大干密度(g/cm3)
最优含水量(%)
设计压实度 (%)
实测干密度
实测压实度
结论
最大
最小
最大
最小
施工单位自检
198
1.63
20.5
≥96.0
1.57
1.61
96.3
98.8
合格
监理平行检测
15
1.63
20.5
≥96.0
1.57
1.60
96.3
98.2
合格
⑥风化料填筑检测,施工单位自检120组,监理平行检测15组,检测结果均符合要求,检测结果见下表:
下游坡风化料填筑检测结果表
检验类别
检测
组数
最大干密度(g/cm3)
最小干密度(g/cm3)
设计相对密度
天然干密度
相对密度
结论
最大
最小
最大
最小
施工单位自检
120
1.90
1.35
≥0.75
1.85
1.73
0.93
0.76
合格
监理平行检测
15
1.90
1.43
≥0.75
1.80
1.74
0.86
0.77
合格
⑦坝顶恢复土方回填渗透系数共检测3组,渗透系数2.90-4.97×10-6cm/s;监理平行检测1组,渗透系数4.69×10-6cm/s,均满足设计要求。
六、验收遗留问题及处理意见
无
七、结论
分部工程验收工作组通过听取建设、设计、监理、施工等单位就工程建设和工程质量评定情况的汇报,以及现场察看、资料核查,经过充分讨论,认为本分部工程已按设计要求完建,工程达到设计标准,质量评定资料齐全,原材料及中间产品质量合格,施工过程中未发生过任何质量事故。根据《水利水电工程施工质量检验与评定规程》(SL176-2007),验收工作组鉴定本分部工程质量等级为优良,并同意验收。
八、保留意见
无
九、分部工程验收工作组成员签字表(附后)
展开阅读全文
