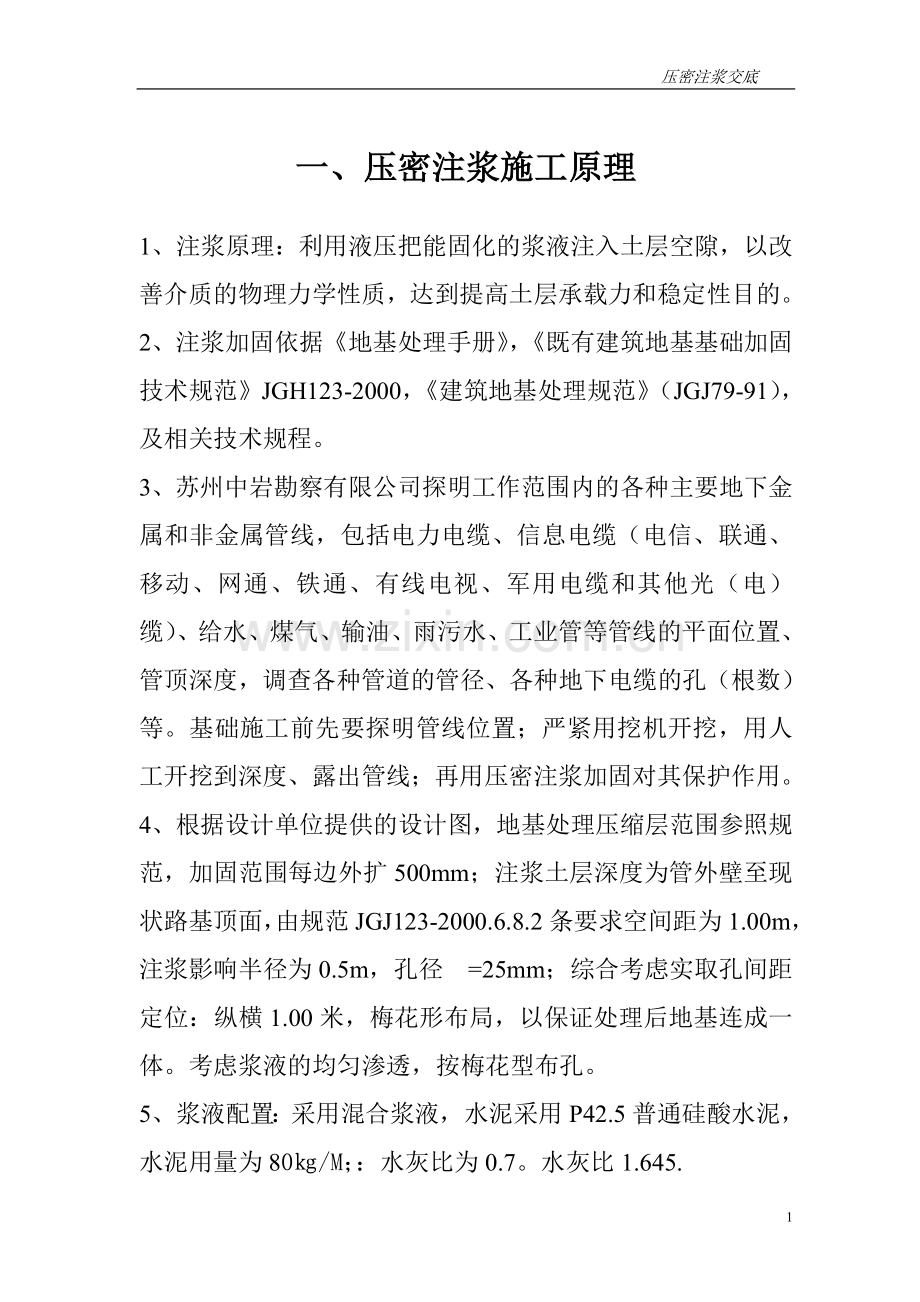

一、压密注浆施工原理
1、注浆原理:利用液压把能固化的浆液注入土层空隙,以改善介质的物理力学性质,达到提高土层承载力和稳定性目的。
2、注浆加固依据《地基处理手册》,《既有建筑地基基础加固技术规范》JGH123-2000,《建筑地基处理规范》(JGJ79-91),及相关技术规程。
3、苏州中岩勘察有限公司探明工作范围内的各种主要地下金属和非金属管线,包括电力电缆、信息电缆(电信、联通、移动、网通、铁通、有线电视、军用电缆和其他光(电)缆)、给水、煤气、输油、雨污水、工业管等管线的平面位置、管顶深度,调查各种管道的管径、各种地下电缆的孔(根数)等。基础施工前先要探明管线位置;严紧用挖机开挖,用人工开挖到深度、露出管线;再用压密注浆加固对其保护作用。4、根据设计单位提供的设计图,地基处理压缩层范围参照规范,加固范围每边外扩500mm;注浆土层深度为管外壁至现状路基顶面,由规范JGJ123-2000.6.8.2条要求空间距为1.00m,注浆影响半径为0.5m,孔径 =25mm;综合考虑实取孔间距定位:纵横1.00米,梅花形布局,以保证处理后地基连成一体。考虑浆液的均匀渗透,按梅花型布孔。
5、浆液配置:采用混合浆液,水泥采用P42.5普通硅酸水泥,水泥用量为80㎏/M;:水灰比为0.7。水灰比1.645.
二、注浆工艺
1、注浆顺序一般为先外排后内排,最后注中间排,先下部,后上部;为防止相邻两孔窜浆,应采用隔孔注浆。
2、根据设计图纸要求注浆压力为外部围幕小于0.2Mpa,根据地层变化可适当进行调整。
3、注浆流量根据要求为7~200L/min。
三、施工方法
1、根据场地地质情况本工程压密注浆采用振动堵头花管定
注法进行施工,施工流程见压密注浆工艺流程示意图。
2、成孔采用钢管用振动器压入土层至设计深度,遇障碍物先
用钢钎引孔(或开挖),不通再位移200重新沉孔。
3、注浆顺序:注浆先注外围,防止水泥浆外流;注浆时应跳注,相邻孔注浆间隙不小于3小时避免孔间窜浆。
4、注浆参数:注浆水泥量80㎏/M,水灰比0.7,注浆压力小于0.2Mpa,拔管速度0.1-0.25m/min。
5、注浆前对注浆孔按顺序进行编号施工时要逐孔记录,完工后检查对照,防止漏注。
6、注浆注意事项:当注浆孔边有水泥浆冒出应用水泥袋堵住,冒浆(窜浆)严重时应停注,待水泥浆稳定后再注至设计水泥用量。
7、注浆机械采用GPBW三柱塞高压注浆机,立式水泥搅拌机,施工前将机械压力调试好,水泥浆搅拌均匀,注浆管统一采用1200mm长钢管丝接牢固.严密,经常清洗干净防止堵塞。
8、单孔注浆结束后,首先关闭注浆管顶端阀门再卸高压管,防止管内浆回喷。
9、注浆施工前在注浆孔外围设排水沟,并在中间和两端设积水坑,及时排水,保持场地无积水。
四、质量控制措施
1、质量控制依据《建筑地基处理规范》(JGJ79-91),《地基处理手册》,《既有建筑地基基础加固技术规范》JGJ123-2000,及相关技术规程。
2、现场质量把关:安排专职质检员检查逐孔记录,(注浆孔位偏离在50mm内,注浆孔深度误差在200mm内,垂直度偏差小于1%。每米水泥用量误差2kg,水灰比误差5%。)
3、施工用水为河水,水泥为普硅P42.5级,施工中尽量保持场地干燥,有益土壤吃浆。
4、施工前对操作工人进行交底培训,以提高工人素质,还制定现场奖罚办法,以提高工人的责任心和积极性;确保施工质量。
5、现场加强排水措施,在注浆管顶加装闸阀以防止冒浆。
五、安全文明施工措施
1、加强现场安全管理,工人进场前进行安全交底和安全培训,现场建立安全制度并严格执行。
2、施工前专职电工检查机电器具线路是否完好,漏电保护装置是否灵敏可靠。
3、操作工人施工时必须穿戴规范。
4、施工现场整洁,文明,与相邻施工单位友善共处,不发任何事端。
交底人:
被交底人:
建基建设集团有限公司
项目部
2014.9.19
