1、浙江省建设工程计价依据浙江省建设工程计价依据(2 2018018 版)版) 综合解释及动态调整补充综合解释及动态调整补充(二)(二) 一、 浙江省房屋建筑与装饰工程预算定额 (2018 版) (一)综合解释(三)(一)综合解释(三) 1.1.第二章地基处理与边坡支护工程中,水泥搅拌桩等施工产生的涌土、浮第二章地基处理与边坡支护工程中,水泥搅拌桩等施工产生的涌土、浮浆的清除,按成桩工程量乘以系数计算,结算时能否按实调整?浆的清除,按成桩工程量乘以系数计算,结算时能否按实调整? 答:编制招标控制价时按定额执行,结算可按实调整。 2.2.P PC C 工法组合钢管桩是否适合套用打钢管桩定额?工法组合
2、钢管桩是否适合套用打钢管桩定额? 答: PC 工法组合钢管桩与钢管桩施工工艺不同, 不适合套用打钢管桩定额。 3 3. .第五章混凝土及钢筋混凝土工程中,钢筋工程量计算时应按中心线长度第五章混凝土及钢筋混凝土工程中,钢筋工程量计算时应按中心线长度计算还是外边线长度?计算还是外边线长度? 答:按中心线长度计算。 混凝土结构施工图平面整体表示方法制图规则和构造详图(03G101-1) 中保护层厚度为受力钢筋外边缘至混凝土表面的距离。 而图集 16G101-1 发布后,原图集已废止,新图集中明确混凝土保护层厚度指最外层钢筋外边缘至混凝土表面的距离。18 定额中桩螺旋箍筋长度计算公式已明确 C 为“主
3、筋保护层厚度” ,不受图集变化影响。 4.4.第五章混凝土及钢筋混凝土工程中,第五章混凝土及钢筋混凝土工程中, A ALCLC 蒸压轻质混凝土隔墙是否能套蒸压轻质混凝土隔墙是否能套用轻质条板隔墙子目?用轻质条板隔墙子目? 答:由于两者的安装工艺及施工方法不同,ALC 蒸压轻质混凝土隔墙不适合套用轻质条板隔墙子目。 5.5.第五章混凝土及钢筋混凝土工程中,单第五章混凝土及钢筋混凝土工程中,单跑楼梯上下平台跑楼梯上下平台按楼板还是休息按楼板还是休息平台套用定额不明确。平台套用定额不明确。 答:单跑楼梯上下平台与楼梯段等宽部分的平台面积并入楼梯面积内计算。 6.6.第五章混凝土及钢筋混凝土工程中,装
4、配式结构构件安装, “构件安装工第五章混凝土及钢筋混凝土工程中,装配式结构构件安装, “构件安装工程量按成品构件设计图示尺寸的实体积以 “程量按成品构件设计图示尺寸的实体积以 “m” 计算。 。 。 。 。 。 不扣除构件内钢筋、” 计算。 。 。 。 。 。 不扣除构件内钢筋、预埋铁件、 配管、 套管、 线盒及单预埋铁件、 配管、 套管、 线盒及单个个 0 0.3.3 以内的孔洞、 线箱等所占体积。 。 。 。 。 。 ”以内的孔洞、 线箱等所占体积。 。 。 。 。 。 ”装配式楼板与柱、烟道交接处预留的洞口是否也属于装配式楼板与柱、烟道交接处预留的洞口是否也属于 0 0.3.3 以内的孔

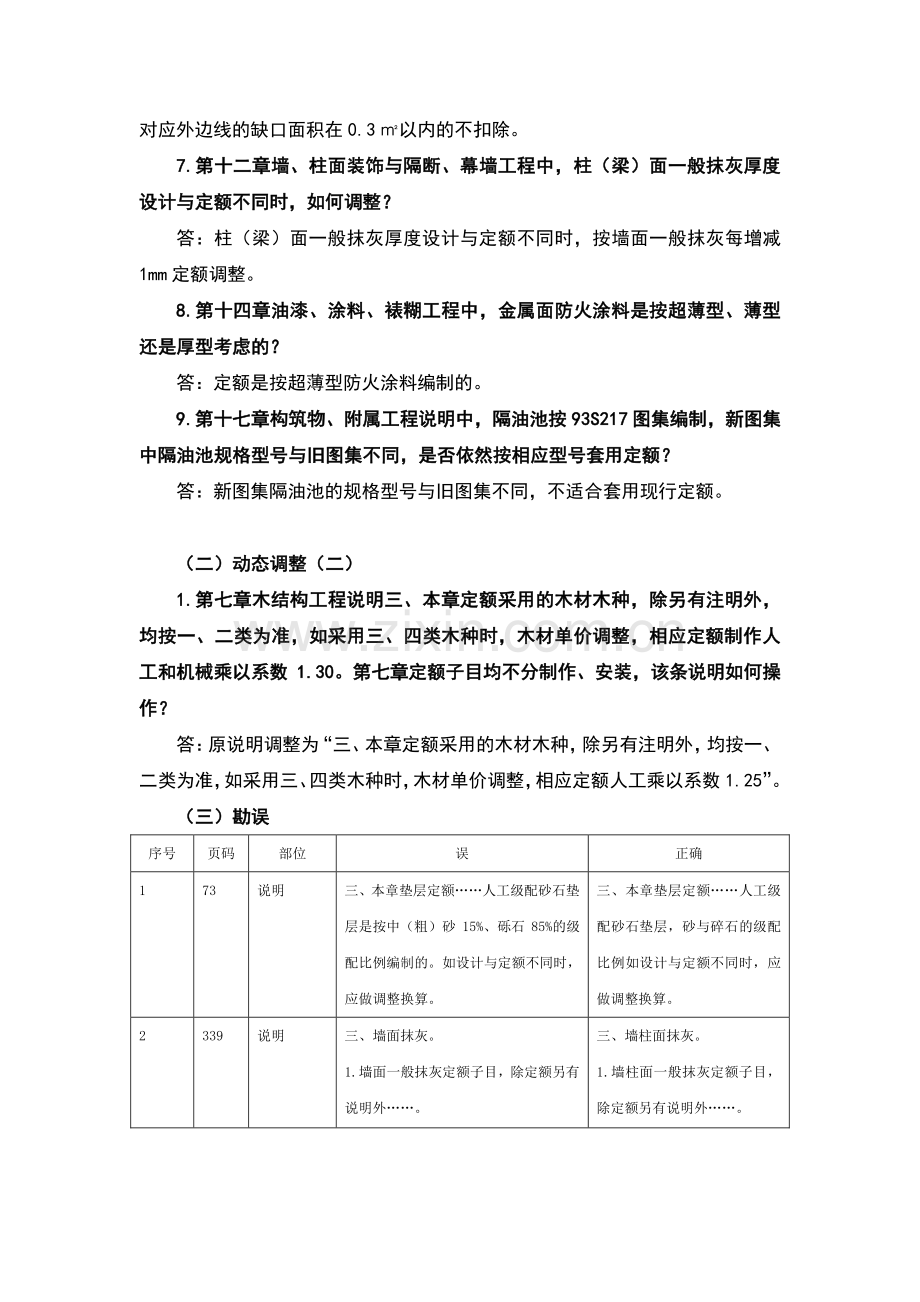

5、洞?以内的孔洞? 答:装配式楼板外边线与柱、烟道交接处预留的缺口也适用于此计算规则,对应外边线的缺口面积在 0.3 以内的不扣除。 7.7.第十二章墙、柱面装饰与隔断、幕墙工程中,柱(梁)面一般抹灰厚度第十二章墙、柱面装饰与隔断、幕墙工程中,柱(梁)面一般抹灰厚度设计与定额不同时,如何调整?设计与定额不同时,如何调整? 答:柱(梁)面一般抹灰厚度设计与定额不同时,按墙面一般抹灰每增减1mm 定额调整。 8.8.第十四章油漆、涂料、裱糊工程中,金属面防火涂料是按超薄型、薄型第十四章油漆、涂料、裱糊工程中,金属面防火涂料是按超薄型、薄型还是厚型考虑的?还是厚型考虑的? 答:定额是按超薄型防火涂料编
6、制的。 9.9.第十七章构筑物、附属工程说明中,隔油池按第十七章构筑物、附属工程说明中,隔油池按 9 93S2173S217 图集编制,新图集图集编制,新图集中隔油池规格型号与旧图集不同,是否依然按相应型号套用定额?中隔油池规格型号与旧图集不同,是否依然按相应型号套用定额? 答:新图集隔油池的规格型号与旧图集不同,不适合套用现行定额。 (二)动态调整(二)(二)动态调整(二) 1.1.第七章木结构工程说明三、本章定额采用的木材木种,除另有注明外,第七章木结构工程说明三、本章定额采用的木材木种,除另有注明外,均按一、二类为准,如采用三、四类木种时,木材单价调整,相应定额制作人均按一、二类为准,如
7、采用三、四类木种时,木材单价调整,相应定额制作人工和机械乘以系数工和机械乘以系数 1 1.30.30。第七章定额子目均不分制作、安装,该条说明如何操。第七章定额子目均不分制作、安装,该条说明如何操作?作? 答: 原说明调整为 “三、 本章定额采用的木材木种, 除另有注明外, 均按一、二类为准, 如采用三、 四类木种时, 木材单价调整, 相应定额人工乘以系数 1.25” 。 (三)勘误(三)勘误 序号 页码 部位 误 正确 1 73 说明 三、本章垫层定额人工级配砂石垫层是按中(粗)砂 15%、砾石 85%的级配比例编制的。如设计与定额不同时,应做调整换算。 三、本章垫层定额人工级配砂石垫层,砂
8、与碎石的级配比例如设计与定额不同时,应做调整换算。 2 339 说明 三、墙面抹灰。 1.墙面一般抹灰定额子目,除定额另有说明外。 三、墙柱面抹灰。 1.墙柱面一般抹灰定额子目,除定额另有说明外。 (四)工具式支撑架及模板补充定额(详见附件(四)工具式支撑架及模板补充定额(详见附件 1 1: 工具式支撑架及模板: 工具式支撑架及模板补充定额补充定额 ) 二、 浙江省房屋建筑与装饰工程概算定额 (2018 版) 勘误勘误 序号 页码 部位 误 正确 1 57 4-16 材料:热轧带肋钢 HRB40025 t 3759.00 0.10496; 复合硅酸盐水泥 PC32.5R 综合 kg 0.32
9、0.45500; 黄砂净砂 t 92.23 0.00111; 泵送商品混凝土 C30 m461.00 0.10100; 水 m 4.27 0.06759; 复合模板综合 m 32.33 1.33206; 木模板 m1445.00 0.02299。 人工: 二类人工 工日 135.00 1.64740。 预算定额:5-8 基础梁 10m 4974.93 0.01000。 人工费 280.21;材料费 792.51;机械费 22.36;基价 1095.08。 材料:热轧带肋钢 HRB40025 t 3759.00 0.10491; 复合硅酸盐水泥 PC32.5R 综合 kg 0.32 0.4547
10、2; 黄砂净砂 t 92.23 0.00110; 泵送商品混凝土 C30 m461.00 1.01000; 水 m 4.27 0.34118; 复合模板综合 m 32.33 1.33135; 木模板 m 1445.00 0.02298。 人工: 二类人工 工日 135.00 1.82851。 预算定额:5-8 基础梁 10m 4974.93 0.10000。 人工费 304.65;材料费 1215.43;机械费 22.73;基价 1542.81。 三、 浙江省通用安装工程预算定额 (2018 版) (一)综合解释(三)(一)综合解释(三) 1.1.排管外混凝土包封定额是否已经考虑了混凝土垫层排
11、管外混凝土包封定额是否已经考虑了混凝土垫层? ? 答:定额中已综合考虑混凝土垫层,计算工程量时包封混凝土和混凝土垫层工程量合并一起计算。 2.2.综合支架制作安装如何套用定额?综合支架制作安装如何套用定额? 答:综合支架制作安装执行一般管架制作安装 13-1-3113-1-32、13B-1-113B-1-2 的相应定额。 3.3.镀锌薄钢板防排烟风管如采用防火板包覆,防火板安装如何套用定额?镀锌薄钢板防排烟风管如采用防火板包覆,防火板安装如何套用定额? 答: 风管防火板安装执行 12B-4-1 定额。 其工程量按防火板的外表面积计算,以m2为计量单位。 防火板包覆(风管)防火板包覆(风管) 工
12、作内容:运料、龙骨支架制作安装、下料、切割、安装、固定、密封、包角等。 计量单位:10m2 定额编号 12B-4-1 项目 防火板安装 (风管) 基价 383.31 其中 人工费(元) 364.50 材料费(元) 16.25 机械费(元) 2.56 名称 单位 单价(元) 消耗量 人工 二类人工 工日 135.00 2.700 材料 防火板 m2 - (11.600) 镀锌钢板 1.0 kg - (4.1850) U 型成品轻钢龙骨 kg - (6.220) 自攻螺丝 ST4.2 10 个 0.26 28.300 砂轮片100 片 4.31 0.480 其他材料费 元 1.00 6.820 机
13、械 砂轮切割机 台班 16.00 0.160 4.4.电动挡烟垂壁安装如何套用定额?电动挡烟垂壁安装如何套用定额? 答:电动挡烟垂壁安装执行固定式挡烟垂壁安装定额,人工乘以系数 1.3,工作内容包括挡烟垂壁、电动装置、五金配件安装。其电气部分的安装执行第四册电气设备安装工程的相应定额。 5.5.楼宇亮化工程中的立面楼宇亮化工程中的立面点光源灯带(线槽式)安装点光源灯带(线槽式)安装执行执行 4B4B- -1 13 3- -1 1 定额子定额子目。一体化线条灯(洗墙灯)安装执行目。一体化线条灯(洗墙灯)安装执行 4 4- -1 13 3- -286286 定额子目。定额子目。 立面点光源灯带(线
14、槽式)安装立面点光源灯带(线槽式)安装 工作内容:开箱清点、测定划线、打眼埋螺栓、线槽安装、灯具拼装固定、焊接包头等。 计量单位:10m 定额编号 4B-13-1 项目 立面点光源灯带(线槽式) 基价 401.74 其中 人工费(元) 337.50 材料费(元) 64.24 机械费(元) 0.00 名称 单位 单价(元) 消耗量 人工 二类人工 工日 135.00 2.500 材料 成套灯具 m - (10.1) 铜芯塑料绝缘线 BV2.5 m 1.29 4.58 镀锌膨胀螺栓带 2 螺母 2 垫圈M10 套 1.72 32.640 冲击钻头 12 个 4.48 0.190 其他材料费 元 1
15、.00 1.340 二、动态调整(二)二、动态调整(二) 1. 浙江省通用安装工程预算定额 (2018 版) 第四册 电气设备安装工程第八章“电缆敷设工程”章说明第二点第 20 条说明调整如下: 本章矿物绝缘电缆敷设定额适用于铜或铜合金护套的矿物绝缘电缆;截面70mm2以下(3 芯及 3 芯以上)的铜或铜合金护套的矿物绝缘电缆敷设, 执行35mm以下(3 芯及 3 芯以上)的矿物绝缘电缆敷设定额,基价乘以系数 1.2,其电缆头制作安装执行 35 mm以下矿物绝缘电缆头制作安装的相应定额。 波纹铜护套的矿物绝缘电缆执行铜芯电力电缆敷设的相应定额, 人工乘以系数 1.3,其电缆头制安执行铜芯电力电
16、缆头制作安装的相应定额。 其他护套的矿物绝缘电缆执行铜芯电力电缆敷设的相应定额, 人工乘以系数1.1,其电缆头制安执行铜芯电力电缆头制作安装的相应定额。 原浙建站计【2020】11 号文第二部分安装工程综合解释(二)第 1 条废止。 2.浙江省通用安装工程预算定额 (2018 版)第十三册通用项目和措施项目工程第二章“措施项目工程”定额基价中,以“元”为单位的“周转性材料费” 、 “其他机械费” ,消耗量乘以系数 1.1。 原浙建站计【2020】11 号文第二部分安装工程动态调整(一)第 1 条废止。 四、 浙江省通用安装工程概算定额 (2018 版) (一)(一)动态调整(二)动态调整(二)
17、 1.浙江省通用安装工程概算定额 (2018 版)第二章第四节“电缆工程”说明第二点第 12 条说明调整如下: 矿物绝缘电缆敷设定额适用于铜或铜合金护套的矿物绝缘电缆; 波纹铜护套的矿物绝缘电缆执行铜芯电力电缆敷设的相应定额, 人工乘以系数 1.3,其电缆头制安执行户内电力电缆终端头制作安装(1kV)的定额子目。 其他护套的矿物绝缘电缆执行电力电缆敷设的相应定额,人工乘以系数 1.1,其电缆头制作安装执行户内电力电缆终端头制作安装(1kV)的定额子目。 2.浙江省通用安装工程概算定额 (2018 版)第六章通用项目和措施项目工程第二节“措施项目工程”定额基价中,以“元”为单位的“周转性材料费”
18、 、 “其他机械费” ,消耗量乘以系数 1.1。 原浙建站计【2020】11 号文第二部分安装工程动态调整(一)第 1 条废止。 五、 浙江省市政工程预算定额 (2018 版) 勘误勘误 序号序号 页码页码 部位部位 误误 正正 第三册第三册 1 99 定额 3-363-41 计量单位:m 计量单位:10m 第七册第七册 2 3 册说明四(三) .如安装中压 A 级煤气管道和高压煤气管道. .如安装中压 A 级燃气管道和高压燃气管道. 六、 浙江省市政工程概算定额 (2018 版) 勘误勘误 序号序号 页码页码 部位部位 误误 正正 第五章第五章 1 344、346、347、349、351、3
19、57、358、360、361、369、370、 371、 372 定额 5-65-9、5-155-18、 5-2427、 5-3538、5-4951、5-9295、5-101103、5-110112、5-121124、5-178181、5-185187、5-191194、5-198200 1-95 自卸汽车运土方 运距增加 14KM 单价:1556.61 1-95H 自卸汽车运土方 运距增加 14KM 单价:21792.54 2 定额 5-2255-324 中对应的预算定额编号 1-72、1-94、1-95H 消耗量乘以 10,调整后的定额详见附件 2: 浙江省市政工程概算定额 (2018 版
20、)勘误。 3 547 定额 5-972974 6-1114H 池盖 支模高度超过 3.6m,每增 1m 6-1114H 池盖 支模高度超过 3.6m(超高增加费) 4 550 定额 5-987990 6-1108H 池壁(隔墙)支模高度超过 3.6m,每增 1m 6-1108H 池壁(隔墙)支模高度超过 3.6m(超高增加费) 5 551 定额 5-991993 6-1121H 柱、梁柱支模高度超过 3.6m,每增 1m 6-1121H 柱、梁柱支模高度超过 3.6m(超高增加费) 6 558 定额 5-1022 人工费:98.6 人工费:184.37 材料费:221.50 材料费:98.23
21、 机械费:0 机械费:37.50 第六章第六章 7 584 定额 6-16-3 材料:路灯号牌 个 (1.0100) (1.0100) (1.0100) 删除该行材料 8 588 定额 6-96-10 工作内容:基础开挖、回填及余土外运.控制箱编号。 工作内容:1、落地式:基础开挖、回填及余土外运.控制箱编号。2、悬挂嵌入式:开箱、检查、安装、接线、接地、控制箱编号。 9 589 定额 6-116-12 材料:设备控制箱 套 (1.0000) (1.0000) 删除该行材料 10 590 定额 6-13 缺主材 材料:杆上控制箱 台 (1.0000) 定额 6-14 材料:变配电设备 台 (1
22、.0000) 材料:跌落式熔断器 组 (1.0000) 定额 6-15 材料:避雷器 组 (1.0000) 定额 6-16 材料:隔离开关 组 (1.0000) 定额 6-17 材料:油开关 台 (1.0000) 定额 6-18 材料:杆上配电箱 台 (1.0000) 七、 浙江省园林绿化及仿古建筑工程预算定额 (2018 版) 勘误勘误 序号 页码 定额编号 部位 误 正确 1 60 2-4041 条石规格 70250、100300 100250、150300 2 161 6-9799 基价(元) 93910.49 94839.64 93548.27 23959.4 24888.55 235
23、97.18 材料费(元) 89133.23 88860.82 89179.28 19182.14 18909.73 19228.19 不锈钢挂件 单价 129 元 4.31 元 3 302 11-104 基价(元) 4895.8 1750.94 材料费(元) 4585.8 1600.38 水 消耗量 740 3.5 4 379 12-230 基价(元) 134.63 159.01 材料费(元) 22.84 47.22 杉板枋材 消耗量 0.014 0.029 八、 浙江省古建筑修缮工程预算定额 (2018 版) 勘误勘误 序号 页码 定额编号 部位 误 正确 1 由于印刷原因 2-184186
24、、 4-273290、4-293335、4-344360、4-363431、4-435443、5-436437、 7-386389、 8-416、8-2529、8-3334、9-1523、9-2933、9-4457、9-6871、10-17、10-2933、10-4246 材料中缺失其他材料费一行。 这些定额子目中的基价及材料费已经包含其他材料费。 其他材料费 单位为元,单价为 1,消耗量=材料费-(材料单价材料消耗量)1 2 155 3-174177 材料名称 尺二条砖 38419264(1.2 尺6 尺2 寸) 尺三条砖 41620880(1.3 尺6.5 寸2.5 寸) 单价(元) 19
25、.80 33.98 基价 113.23 280.34 61.32 278.78 183.42 462.84 96.34 461.27 材料费 99.28 258.17 49.69 258.94 169.47 440.67 84.71 441.43 3 155 3-176 项目名称 整砖侧栽 1/4 砖侧栽 4 155 3-177 项目名称 1/4 砖侧栽 整砖侧栽 5 265 5-13 项目名称 4545 以外 4545 以内 6 312 5-389393 其他机械费占人工 0.12 0.13 0.14 0.16 0.17 1 1 1 1 1 附件 1: 工具式支撑架及模板补充定额 说 明 一
26、、工具式支撑架及模板补充定额(以下简称本补充定额)适用于使用工具式支撑架及模板施工的混凝土结构工程。 工具式支撑架是指承插型盘扣式支撑架和承插型轮扣式支撑架。 二、工具式支撑架分为一般支撑架和超危支撑架,超危支撑架指符合住房城乡建设部办公厅关于实施 危险性较大的分部分项工程安全管理规定 有关问题的通知 (建办质 201831 号)附件 2 规定(简称“超危支撑架条件”)的模板支撑架,一般支撑架指不符合“超危支撑架条件”的模板支撑架。超危支撑架无搭设专项方案时暂按定额执行,待方案确定后搭设钢管、顶托底座材料的数量和使用时间按专项方案计算。 三、本补充定额分为模板和模板支撑架两部分,工作范围以顶托
27、为界,顶托以上(包含主楞)为模板工作范围,顶托以下为支撑架工作范围。 四、本补充定额模板定额中复合模板、松枋、对拉螺栓等材料按周转使用编制,定额所列材料消耗量为一次支模的摊销量。 模板及支撑架定额中所列的钢管、扣件、顶托及底座等材料为一次支模使用量,使用(租赁)费另行列项计算。 模板及一般支撑架定额一次支模材料的摊销量和使用量综合考虑, 实际周转使用次数、材料投入量与定额不同时不调整。 五、凡本补充定额未涉及的内容,按浙江省房屋建筑与装饰工程预算定额 (2018版) (以下简称 18 版房建定额)有关规则计算并套用相应定额。 六、模板。 1.异形柱、梁是指柱、梁的断面形状为:L 形、字形、T
28、形、形的柱、梁,套用异形柱、梁定额。地圈梁模板套用圈梁定额;梯形、变截面矩形梁模板套用矩形梁定额;单独现浇过梁模板套用矩形梁定额;与圈梁连接的过梁模板套用圈梁定额。 2.当一字形柱 a 与 b 之比小于 4 时按矩形柱相应定额执行,异形柱 a 与 b 之比小于 4时按异形柱相应定额执行,大于 4 时套用墙相应定额;截面厚度 b 小于 300mm,且 a 与 b 之比的最大值 4N8 时, 套短肢剪力墙定额。 见 18 版房建定额“第五章混凝土及钢筋混凝土工程”说明八.1(6)条附图。 3.地下室内墙套用一般墙相应定额,遇到一般墙、人防墙及有防水等特殊设计要求的内墙,采用止水对拉螺栓时,施工方案
29、明确的按方案数量计算,施工组织设计未明确时,每100 模板定额增加止水对拉螺栓 134kg,扣除全部塑料螺栓套管、混凝土内撑杆。止水对拉螺栓堵眼套用止水对拉螺栓处理增加费定额。 4.斜梁(板)坡度是按 1030综合考虑。斜梁(板)坡度10的执行普通梁、板项目;坡度 3045度时,人工乘以系数 1.05;坡度45时,按墙相应定额执行。 5.薄壳屋盖模板不分筒式、球形、双曲形等,均套用同一定额。 6.现浇屋脊、斜脊并入所依附的板内计算,单独屋脊、斜脊按套用压顶定额。 7.屋面混凝土女儿墙高度大于 1.2m 时套用墙相应定额,小于 1.2m 时套用栏板相应定额。 8.型钢组合混凝土构件模板,按构件相
30、应项目执行。 9.混凝土栏板高度(含扶手及翻沿) ,定额按净高按 1.2m 以内考虑,超过时套用墙相应定额,高度在 250mm 以内的翻沿并入所依附的构件计算。 10.现浇混凝土阳台板、 雨篷板按悬挑形式编制, 如半悬挑及非悬挑形式的阳台、 雨篷,则按梁、板规则执行。弧形阳台、雨篷按普通阳台、雨篷定额执行,另行计算弧形模板增加费。 11.楼板及屋面平挑檐外挑小于 500mm 时,并入板内计算;外挑大于 500mm 时,套用雨篷定额;屋面挑出的带翻沿平挑檐套用檐沟、挑檐定额。 12.屋面内天沟按梁、板规则计算,套用梁、板相应定额。雨篷与檐沟相连时,梁板式雨篷按雨篷规则计算并套用相应定额,板式雨篷
31、并入檐沟计算。 13.弧形楼梯指梯段为弧形的,仅平台弧形的,按直形楼梯定额执行,平台另计弧形板增加费。 14.自行车坡道带有台阶的,按楼梯相应定额执行;无底模的自行车坡道及 4 步以上的混凝土台阶按楼梯定额执行,其模板按楼梯相应定额乘以系数 0.20 计算。 15.凸出混凝土梁、墙面的线条,并入相应构件内计算,另按凸出的棱线道数执行模板增加费项目;但单独窗台板、拦板扶手、墙上压顶的单阶挑沿不另计算模板增加费;其他单阶线条凸出宽度大于 300mm 的套用雨篷定额。 16.小型构件是指单件体积 0.1m以内的小型混凝土构件。小型构件定额已综合考虑了现浇和预制的情况,统一执行小型构件定额,发生时不作
32、调整。 17.外形尺寸体积在 1 m以内的池槽执行小型池槽项目,1 m以上的池槽执行 18 版房建定额“第十七章构筑物、附属工程”相应定额。 18.后浇带包括了与原混凝土接缝处的钢丝网用量。 19.定额未考虑清水混凝土模板,发生时另行计算。 20.叠合楼板采用模板加支撑架方式安装时,叠合楼板下的模板工程量按叠合楼板面积乘以 0.65 系数计算,套用建 5B-13 现浇混凝土板复合木模定额;叠合楼板之间的后浇板带模板不另计算。 21.搁置叠合楼板所需全断面混凝土后浇梁的模板,按接触面积套用建 5B-6 现浇混凝土矩形梁复合木模定额。 22.后浇混凝土模板定额消耗量已考虑了超出后浇混凝土与预制构件
33、抱合部分的模板用量。 七、模板支撑架。 1.本补充定额一般支撑架按承插型盘扣式钢管及承插型轮扣式钢管分别编制;超危支撑架按承插型盘扣式钢管编制,实际采用轮扣式钢管的,一次使用量不变,租赁费按轮扣式钢管计。 在同一个空间, 仅有部分符合“超危支撑架条件”的, 则该部分空间可执行超危支撑架定额,其他按一般支撑架定额。 2.模板及一般支撑架未计价材料一次使用时间按 40 天考虑,除有特殊要求按支撑架搭设施工方案计算外,使用时间不调整。 超危支撑架定额中未计价材料一次使用时间,搭设高度在 810m 时按 70 天考虑,超过 10m 时每增加 1m 加 5 天; 不足 8m 时 (超跨度、 超荷载但不超
34、高) 按每减少 1m 减 5 天;增减不足 1m 时不调整。有专项方案时,按专项施工方案计算。 模板支撑架定额未计价材料使用时间是指该材料进入工作面日起, 至移出为止的时间,包括支撑架搭设、模板施工、钢筋绑扎、混凝土浇捣、养护、拆模、整理堆放、合理的空置时间,定额按常规施工方案及工期要求综合考虑编制。 3. 梁、板、墙的后浇带支撑架已综合考虑在支撑架定额中,不再单独计算。 八、未计价材料(钢管、扣件、顶托及底座)的租赁费用,分类统计总数乘以一次使用时间再乘以相应的租赁单价(不包括场外运输)计算。 九、超危支撑架定额,未包括超危支撑架搭设范围内地基加固或下部相应结构的加固(含原有支模架加固) 、
35、推迟拆除而增加的费用等,发生时另按专项措施方案计算。 工程量计算规则 一、现浇混凝土模板。 1.现浇混凝土构件模板,除另有规定者外,均按模板与不同现浇混凝土构件的接触面积以平方米计算。梁、板、墙设后浇带时,计算构件模板工程量不扣除后浇带面积,后浇带另行按延长米(含梁宽)计算增加费。 2.现浇混凝土的柱、梁、板、墙的模板按混凝土相关划分规定执行。构造柱高度的计算规则同混凝土,宽度按与墙咬接的马牙槎每侧加 60mm 合并计算。 墙面模板止水对拉螺栓处理增加费按对应范围内的模板接触面工程量计算。 3.计算墙、板工程量时,应扣除单孔面积大于 0.3 以上的孔洞,孔洞侧壁模板工程量另加;不扣除单孔面积小
36、于 0.3 以内的孔洞,孔洞侧壁模板也不予计算。 4.柱、墙、梁、板、栏板相互连接时,应扣除构件平行交接及 0.3 以上构件垂直交接处的面积。 5.弧形板并入板内计算,另按弧长计算弧形板增加费。梁板结构的弧形板弧长工程量应包括梁板交接部位的弧线长度。 6.挑檐、檐沟与板(包括屋面板、楼板)连接时,以外墙外边线为分界线;与梁(包括圈梁等)连接时,以梁外边线为分界线;外墙外边线以外或梁外边线以外为挑檐檐沟。 7.现浇混凝土阳台、雨篷按阳台、雨篷挑梁及台口梁外侧面(含外挑线条)范围的水平投影面积计算;阳台、雨篷外梁上有外挑线条时,另行计算线条模板增加费。 阳台、雨篷含净高 250mm 以内的翻檐模板
37、,超过 250mm 时,全部翻檐另按栏板项目计算。 8.现浇混凝土楼梯(包括休息平台、平台梁、楼梯段、楼梯与楼层板连接的梁)按水平投影面积计算。 不扣除宽度小于 500mm 楼梯井所占面积,楼梯的踏步、踏步板、平台梁等侧面模板不另行计算,伸入墙内部分亦不增加。当整体楼梯与现浇楼板无梯梁连接时,以楼梯的最上一级踏步边缘加 300mm 为界。单跑楼梯上下平台与楼梯段等宽部分并入楼梯内计算面积。 9.架空式混凝土台阶按现浇楼梯计算;场馆看台按设计图示尺寸,以水平投影面积计算。 10.凸出的线条模板增加费, 以凸出棱线的道数不同分别按延长米计算,两条及多条线条相互之间净距小于 100mm 的,每两条线
38、条按一条计算工程量。 二、模板支撑架。 1.模板的支撑架不分构件按搭设面积乘以搭设高度形成的空间体积以立方米计算。 模板一般支撑架的搭设面积参照 18 版房建定额“第十八章脚手架工程”综合脚手架工程量计算规则。模板超危支撑架的搭设面积应按超危支撑架的搭设范围确定,与一般支撑架搭设面积重叠时,仅计超危支撑架。 2.模板支撑架的搭设高度是指本层楼面起至上层楼板顶的高度(结构层高) ,底层落地支撑架从地面垫层起算。无楼板时至梁顶面高度,独立柱至柱顶面高度,斜板(梁)或拱形结构按板(梁)顶平均高度确定支模高度,电梯井壁按建筑物自然层支模高度确定,主体结构外阳台的支模高度按下层结构层高计算。 3.悬挑雨
39、篷、水平遮阳板等外挑平台宽度在 500mm 以上的,模板支撑架工程量按外挑水平投影面积乘相应楼层的支撑架搭设高度计算。 4.上述空间的计算不扣除混凝土柱、墙、梁、楼板等构件所占体积。 5. 无楼板时框架柱梁支撑架空间体积=(L+1m)H(B+H/3) L:梁全长(梁长含柱) H:搭设高度 B:梁宽 梁支模架覆盖范围内的柱支模架体积不另行列项计算, 梁支模架搭设发生重叠时只计算一次。 6.独立柱支撑架空间体积= HB,柱高小于 1.5m 时不计算柱支模架。 H:搭设高度 B:搭设宽度 B=H/3 7.在同一个空间, 仅有部分符合“超危支撑架条件”的, 该部分为现浇混凝土楼板时支撑架体积按搭设高度
40、乘以楼板面积和四周外扩加宽 2m 面积之和计算;该部分为现浇混凝土梁时支撑架体积按搭设高度乘以梁长度(梁长+2m)再乘以宽度(4m)计算。有专项方案的按专项方案计算。 三、装配式结构后浇混凝土模板及支撑架。 1.后浇混凝土模板工程量按后浇混凝土与模板接触面以“”计算,超出后浇混凝土接触面与预制构件抱合部分的模板面积不增加计算。不扣除后浇混凝土墙、板上单个 0.3 以内的孔洞, 洞侧壁模板亦不增加; 应扣除单个 0.3 以上孔洞, 洞侧壁模板面积并入相应的墙、板模板工程量内计算。 2.模板支撑架计算方法同现浇混凝土结构空间体积计算方法。 一、建筑物模板 1.柱、梁模板 工作内容:模板下料拼装、主
41、楞、次楞、钢管加固,模内杂物清理、刷隔离剂;拆除模板、维护、整理、堆放及场内运输等。 计量单位:100 定 额 编 号 建 5B-1 建 5B-2 建 5B-3 项 目 矩形柱 异形柱、圆形柱 构造柱 复合木模 基 价 (元) 5282.51 7206.92 4448.18 其中 人 工 费(元) 3413.07 5020.38 2709.05 材 料 费(元) 1862.56 2177.19 1732.25 机 械 费(元) 6.88 9.35 6.88 名称 单位 单价(元) 消耗量 人工 二类人工 工日 135.00 25.282 37.188 20.067 材 料 复合模板 综合 32
42、.33 24.680 33.550 24.680 松枋 m 1445.00 0.198 0.198 0.198 扣件式钢管(租赁) kg - 2483.000 1241.000 1551.000 钢管扣件(租赁) 个 - 65.000 32.000 40.000 对拉螺栓 (带螺帽、 3 形扣) kg 10.43 43.750 66.250 25.000 圆钉 kg 4.74 10.670 10.670 10.670 隔离剂 kg 4.67 10.000 13.000 10.000 塑料螺栓套管 1.0m 内 根 1.60 125.000 - 125.000 其他材料费 元 1.00 24.9
43、60 4.140 90.210 机械 木工圆锯机 台班 27.50 0.250 0.340 0.250 注:柱脚堵漏砂浆列入其他材料费。 工作内容:模板下料拼装、主楞、次楞、钢管加固,模内杂物清理、刷隔离剂;拆除模板、维护、整理、堆放及场内运输等。 计量单位:100 定 额 编 号 建 5B-4 建 5B-5 项 目 基础梁 直型 弧形 复合木模 基 价 (元) 4347.65 5827.39 其中 人 工 费(元) 2973.11 4091.99 材 料 费(元) 1367.66 1726.05 机 械 费(元) 6.88 9.35 名称 单位 单价(元) 消耗量 人工 二类人工 工日 13
44、5.00 22.023 30.311 材 料 复合模板 综合 32.33 24.680 33.550 松枋 m 1445.00 0.198 0.198 扣件式钢管(租赁) kg - 931.000 931.000 钢管扣件(租赁) 个 - 485.000 485.000 对拉螺栓(带螺帽、3 形扣) kg 10.43 16.910 16.910 圆钉 kg 4.74 10.670 13.330 隔离剂 kg 4.67 10.000 13.000 塑料螺栓套管 0.5m 内 根 0.80 - 50.000 其他材料费 元 1.00 10.000 15.000 机械 木工圆锯机 台班 27.50
45、0.250 0.340 工作内容:模板下料拼装、主楞、次楞、钢管加固,模内杂物清理、刷隔离剂;拆除模板及支撑架、维护、整理、堆放及场内运输等。 计量单位:100 定 额 编 号 建 5B-6 建 5B-7 建 5B-8 建 5B-9 建 5B-10 项 目 矩形梁 异形梁 弧形梁 拱形梁 斜梁 复合木模 基 价 (元) 4675.51 6159.72 7071.00 5910.68 5503.17 其中 人 工 费(元) 3214.76 4254.12 5553.90 4393.58 4050.81 材 料 费(元) 1453.87 1896.25 1510.22 1510.22 1445.4
46、8 机 械 费(元) 6.88 9.35 6.88 6.88 6.88 名称 单位 单价 (元) 消耗量 人工 二类人工 工日 135.00 23.813 31.512 41.140 32.545 30.006 材 料 复合模板 综合 32.33 24.680 33.550 24.680 24.680 24.680 松枋 m 1445.00 0.198 0.296 0.237 0.237 0.198 扣件式钢管(租赁) kg - 931.000 1164.000 931.000 1164.000 1164.000 钢管扣件(租赁) 个 - 776.000 970.000 776.000 970
47、.000 970.000 对拉螺栓(带螺帽、3 形扣) kg 10.43 12.500 12.500 12.500 12.500 12.500 圆钉 kg 4.74 10.670 10.670 10.670 10.670 8.900 隔离剂 kg 4.67 10.000 13.000 10.000 10.000 10.000 塑料螺栓套管0.3m 内 根 0.48 62.500 62.500 62.500 62.500 62.500 其他材料费 元 1.00 112.200 112.200 112.200 112.200 112.200 机械 木工圆锯机 台班 27.50 0.250 0.34
48、0 0.250 0.250 0.250 工作内容:模板下料拼装、主楞、次楞、钢管加固,模内杂物清理、刷隔离剂;拆除模板、维护、整理、堆放及场内运输等。 计量单位:100 定 额 编 号 建 5B-11 建 5B-12 项 目 直形圈、过梁 弧形圈、过梁 复合木模 基 价 (元) 5358.47 6854.30 其中 人 工 费(元) 3948.89 5411.21 材 料 费(元) 1402.70 1435.66 机 械 费(元) 6.88 7.43 名称 单位 单价 (元) 消耗量 人工 二类人工 工日 135.00 29.251 40.083 材 料 复合模板 综合 32.33 24.68
49、0 27.030 松枋 m 1445.00 0.198 0.165 扣件式钢管(租赁) kg - 1939.000 1551.000 钢管扣件(租赁) 个 - 1616.000 1293.000 对拉螺栓 (带螺帽、 3 形扣) kg 10.43 12.500 12.500 圆钉 kg 4.74 10.670 10.670 隔离剂 kg 4.67 10.000 11.000 其他材料费 元 1.00 91.030 91.030 机械 木工圆锯机 台班 27.50 0.250 0.270 2.板、墙、楼梯、装饰线模板 工作内容:模板下料拼装、主楞、次楞、钢管加固,模内杂物清理、刷隔离剂;拆除模板
50、、维护、整理、堆放及场内运输等。 计量单位:100 定 额 编 号 建 5B-13 建 5B-14 建 5B-15 项 目 板 无梁板 拱形板 复合木模 基 价 (元) 3061.54 2581.13 6294.62 其中 人 工 费(元) 1888.65 1436.67 5040.09 材 料 费(元) 1166.56 1138.13 1247.65 机 械 费(元) 6.33 6.33 6.88 名称 单位 单价 (元) 消耗量 人工 二类人工 工日 135.00 13.990 10.642 37.334 材 料 复合模板 综合 32.33 23.180 23.180 24.680 松枋
