资源描述
江陵县公路桥梁建设项目-丁河桥
倒排工期计划
河南高速发展路桥工程有限公司
2017年3月4日

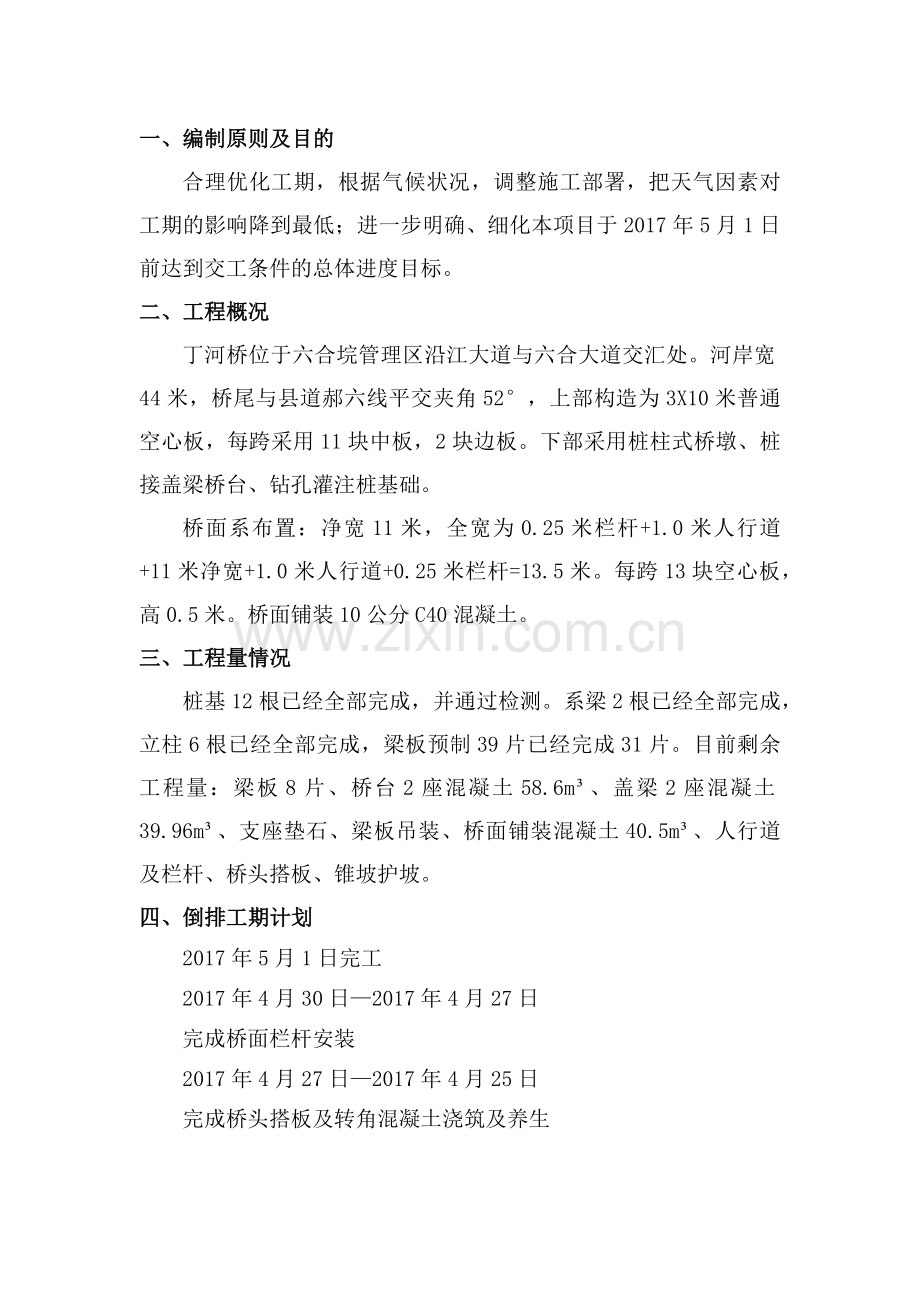

一、编制原则及目的
合理优化工期,根据气候状况,调整施工部署,把天气因素对工期的影响降到最低;进一步明确、细化本项目于2017年5月1日前达到交工条件的总体进度目标。
二、工程概况
丁河桥位于六合垸管理区沿江大道与六合大道交汇处。河岸宽44米,桥尾与县道郝六线平交夹角52°,上部构造为3X10米普通空心板,每跨采用11块中板,2块边板。下部采用桩柱式桥墩、桩接盖梁桥台、钻孔灌注桩基础。
桥面系布置:净宽11米,全宽为0.25米栏杆+1.0米人行道+11米净宽+1.0米人行道+0.25米栏杆=13.5米。每跨13块空心板,高0.5米。桥面铺装10公分C40混凝土。
三、工程量情况
桩基12根已经全部完成,并通过检测。系梁2根已经全部完成,立柱6根已经全部完成,梁板预制39片已经完成31片。目前剩余工程量:梁板8片、桥台2座混凝土58.6m³、盖梁2座混凝土39.96m³、支座垫石、梁板吊装、桥面铺装混凝土40.5m³、人行道及栏杆、桥头搭板、锥坡护坡。
四、倒排工期计划
2017年5月1日完工
2017年4月30日—2017年4月27日
完成桥面栏杆安装
2017年4月27日—2017年4月25日
完成桥头搭板及转角混凝土浇筑及养生
2017年4月25日—2017年4月15日
完成桥面铺装混凝土浇筑养生(伸缩缝安装同步进行)
2017年4月15日—2017年4月10日
完成桥面人行道及梁板铰缝混凝土浇筑养生
2017年4月10日—2017年4月9日
完成桥面梁板吊装工作
2017年4月8日—2017年4月4日
完成枕梁及锥坡护坡
2017年3月25日—2017年3月19日
完成支座垫石钢筋绑扎及混凝土浇筑养生
2017年3月23日—2017年3月19日
完成0号桥台钢筋绑扎及混凝土浇筑养生
2017年3月18日—2017年3月14日
完成3号桥台钢筋绑扎及混凝土浇筑养生
2017年3月13日—2017年3月9日
完成1号盖梁钢筋绑扎及混凝土浇筑养生
2017年3月9日—2017年3月5日
完成2号盖梁钢筋绑扎及混凝土浇筑养生
2017年3月17日—2017年3月5日
完成梁板预制混凝土浇筑养生(两套模板,每3天两片梁板)
五、保障措施
1、组织措施
(1)实行严格的项目责任制,在确保质量安全的前提下,对关键工期要严格控制,将总工期控制列为项目经理部的主要责任目标之一,充分行使其项目部的指挥、协调的职能。
(2)根据工程具体情况,各工种设立专职工长,建立专业工长责任制,与项目经理签定责任书,对管理人员进行明确的分工,把责、权、利落实到每个人,让每个管理人员明确质量、工期目标,在整个施工过程中做到业绩与经济效益挂钩,真正实现指令如山赏罚分明。
2、技术措施
(1)做好施工前的一切技术准备工作,在认真熟悉图纸、技术变更的基础上,及时制定、核实各种材料需用,彻底杜绝停工待料现象发生。
(2)在不影响结构安全的和使用功能,不增加甲方投资的原则下,根据工期要求和施工情况,会同设计、监理、甲方一道,采取灵活、可行的技术措施,及时解决施工中的各种技术问题。
(3)项目部对进度计划进行动态跟踪统计,如有偏差、滞后,则,查明原因,进行纠偏、调整,确保总体进度目标的实现。
3、安全措施
(1)制定科学合理的施工方案,做到好中选优,把不安全因素减少到零。对安全事故隐患多、施工危险程度大的重点工程和难点工程制定专项安全技术措施,在施工中各级安全检查人员跟班作业,严格按施工方案和安全技术措施进行施工,并随时接受建设单位和监理工程师对施工技术安全措施的监督、检查。
(2)做好交通运输的安全工作,施工场地设置交通标示灯、交通禁示牌,并安排专职疏导人员,以便疏导行人及车辆。认真贯彻执行“安全第一、预防为主”的方针,有预见地调整好施工顺序,减少不利因素对工程的影响。
江陵县公路桥梁建设项目-丁河桥项目部
2017年3月4日
