资源描述
技术交底记录
施表7.2 共 2 页 第 1 页
工程名称
公正新村二地块安置房工程
施工
中建七三
交底提要:
公正新村二地块安置房工程1#~7#连接体地下室土方开挖
交底内容:
〔一〕施工准备
1、施工机械部署
采用两台履带式KOBELCO-ACERASK200型的挖掘机6辆5T自御运输车施工中根据实际情况再作适当调整。
2、作业条件
(1)平整场地去除地面障碍铺设行车道路拉设用电线路等均在正式开挖土方前完成。
(2)根据建立〔监理〕提供的定位轴线及高程控制点做好工程测量与基准点的初设置工作。
(3)建筑物位置的轴线桩、程度桩及灰线尺寸已经过复核。
(4)确定挖土顺序、弃土位置、运土等。
(5)地下障碍物去除。
(6)土方开挖在间施工时应合理安排工序防止错挖或超挖施工场地应根据需要安设照明设施在危险地段应设置明显的标志。
〔二〕施工工艺
1、土方机械开挖应从上而下分层分段进展根据施工现场的基坑灰线及现场标高控制点进展开挖。开挖过程中应严格控制开挖深度防止超挖。
2、雨施工或挖好基槽后如不能及时进展下道工序施工时应在基底标高上留置150 ~300或一层土不能挖待下道工序开场时再挖除。

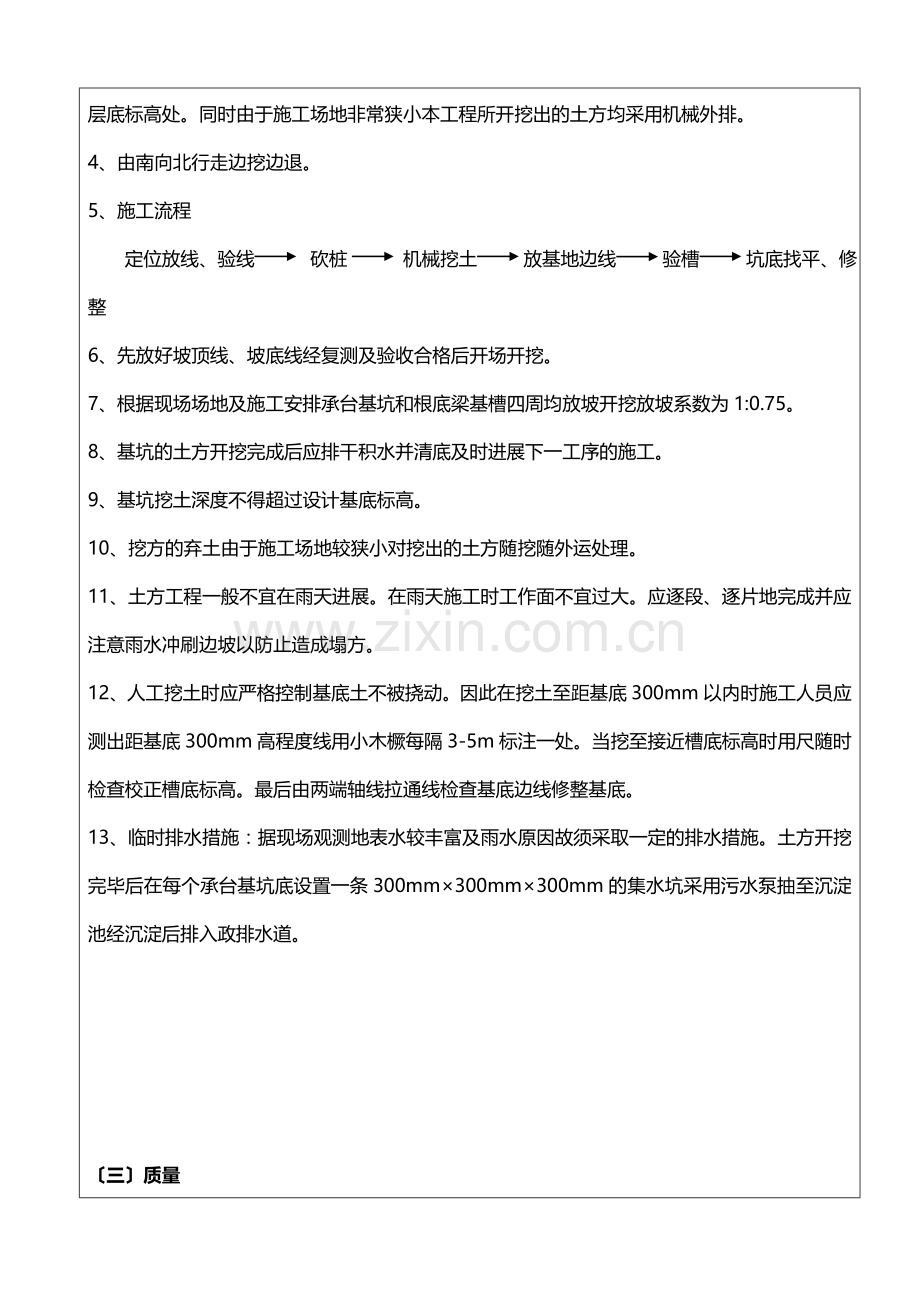

3、采用轻型履带式反铲液压挖掘机先进展满堂开挖至根底梁底再改用人工开挖至承台或地梁垫层底标高处。同时由于施工场地非常狭小本工程所开挖出的土方均采用机械外排。
4、由南向北行走边挖边退。
5、施工流程
定位放线、验线 砍桩 机械挖土 放基地边线 验槽 坑底找平、修整
6、先放好坡顶线、坡底线经复测及验收合格后开场开挖。
7、根据现场场地及施工安排承台基坑和根底梁基槽四周均放坡开挖放坡系数为1:0.75。
8、基坑的土方开挖完成后应排干积水并清底及时进展下一工序的施工。
9、基坑挖土深度不得超过设计基底标高。
10、挖方的弃土由于施工场地较狭小对挖出的土方随挖随外运处理。
11、土方工程一般不宜在雨天进展。在雨天施工时工作面不宜过大。应逐段、逐片地完成并应注意雨水冲刷边坡以防止造成塌方。
12、人工挖土时应严格控制基底土不被挠动。因此在挖土至距基底300mm以内时施工人员应测出距基底300mm高程度线用小木橛每隔3-5m标注一处。当挖至接近槽底标高时用尺随时检查校正槽底标高。最后由两端轴线拉通线检查基底边线修整基底。
13、临时排水措施:据现场观测地表水较丰富及雨水原因故须采取一定的排水措施。土方开挖完毕后在每个承台基坑底设置一条300mm×300mm×300mm的集水坑采用污水泵抽至沉淀池经沉淀后排入政排水道。
〔三〕质量
土方开挖工程质量检验〔mm〕
项
序
工程
允许偏向或允许值
检验
主控
工程
1
标高
-50
水准仪
2
长度、宽度
+200 -50
经纬仪用钢尺量
3
边坡
设计要求
观察或用坡度尺检查
一般
工程
1
外表平整度
20
用2m靠尺和塞尺检查
2
基底土性
设计要求
观察或土样分析
〔四〕施工考前须知
1、开挖过程中,应派人专人指挥机械开挖,严禁挖掘机碰工程桩。
2、土方开挖时核对桩桩施工记录理解各桩顶标高加强施工理防止机械破坏工程桩;防止超挖根据标高及时跟进人工修底及承台土方开挖防止土方的人工垂直运输。
3、间施工时施工现场应有足够照明设施在危险地段设置明显的警示标志和护栏。土方开挖前应对周围环境进展普查去除平安隐患。
〔五〕保护
1、开挖前在所有工程桩桩位处插上标记防止开挖机械碰损。
2、对水准控制点、龙门桩应注意保护好挖运土时不得碰撞,并应定复查测检查其准确性。
〔六〕平安消费技术措施
1、间施工时施工现场应有足够的照明设施在危险地段设置明显的警示标志和护栏。
2、挖掘机开挖时应有专人指挥防止应操作不当所引起的质量平安事故。
3、土方开挖前应对周围环境进展普查去除平安隐患。
4、做好防塌工作根据监测情况和边坡上体位移情况作出预防措施和处理措施。
承受交底人
交底人
记录人
日
展开阅读全文
