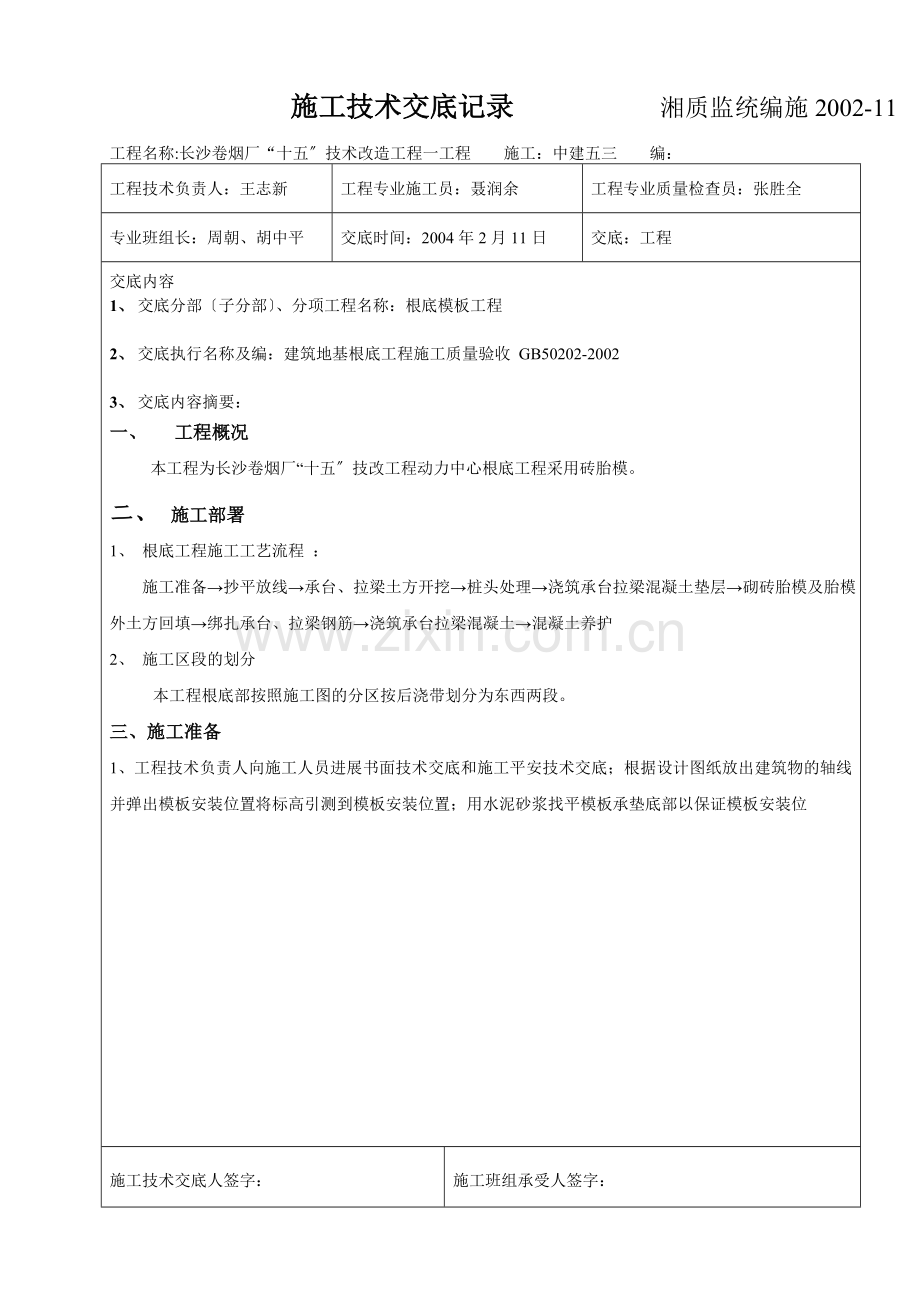

施工技术交底记录 湘质监统编施2002-11
工程名称:长沙卷烟厂“十五〞技术改造工程一工程 施工:中建五三 编:
工程技术负责人:王志新
工程专业施工员:聂润余
工程专业质量检查员:张胜全
专业班组长:周朝、胡中平
交底时间:2004年2月11日
交底:工程
交底内容
1、 交底分部〔子分部〕、分项工程名称:根底模板工程
2、 交底执行名称及编:建筑地基根底工程施工质量验收 GB50202-2002
3、 交底内容摘要:
一、 工程概况
本工程为长沙卷烟厂“十五〞技改工程动力中心根底工程采用砖胎模。
二、 施工部署
1、 根底工程施工工艺流程 :
施工准备→抄平放线→承台、拉梁土方开挖→桩头处理→浇筑承台拉梁混凝土垫层→砌砖胎模及胎模外土方回填→绑扎承台、拉梁钢筋→浇筑承台拉梁混凝土→混凝土养护
2、 施工区段的划分
本工程根底部按照施工图的分区按后浇带划分为东西两段。
三、施工准备
1、工程技术负责人向施工人员进展书面技术交底和施工平安技术交底;根据设计图纸放出建筑物的轴线并弹出模板安装位置将标高引测到模板安装位置;用水泥砂浆找平模板承垫底部以保证模板安装位
施工技术交底人签字:
施工班组承受人签字:
施工技术交底记录 湘质监统编施2002-11
工程名称:长沙卷烟厂“十五〞技术改造工程一工程 施工:中建五三 编:
工程技术负责人:湛裕勤
工程专业施工员:夏浩军
工程专业质量检查员:刘加强
专业班组长:周朝、陈雄怀
交底时间:2003年11月20日
交底:工程
交底内容:
置正确防止模板底部漏浆;
2、支模材料:采用920mm×1920mm×18mm竹胶合板、1220×2440×12木胶合模板、背枋采用60×80杉木枋使用前全部须过刨。φ12对拉螺栓、蝴蝶扣(配套螺帽)、φ48×3.5钢扣件〔十字扣、活动扣、接头扣〕、早拆头3000个、脱模济〔水济〕。砖胎模材料:粘土砖、水泥、中砂、水、
3、主要机具:平刨机、木工必要工具、用具包括手提锯、刨子等。砂浆搅拌机、大铲、托线板、线坠、钢卷尺、灰桶、小线、铁抹子、筛子等。
四、施工工艺
1、砖胎模:承台及地梁(拉梁)采用砖胎模。砖台模采用Mu10红砖、M5.0水泥砂浆砌筑厚240mm内侧用1:3水泥砂浆抹20mm厚外侧回填夯实。组织一个80人的泥工班组进展砖胎模的施工。
施工技术交底人签字:
施工班组承受人签字:
施工技术交底记录 湘质监统编施2002-11
工程名称:长沙卷烟厂“十五〞技术改造工程一工程 施工:中建五三 编:
工程技术负责人:湛裕勤
工程专业施工员:夏浩军
工程专业质量检查员:刘加强
专业班组长:周朝、陈雄怀
交底时间:2003年11月20日
交底:工程
交底内容:
2、杯形根底的杯芯模板采用木模板用木板和木档根据杯口尺寸钉成一个整体为便于脱模在芯模上口设吊环。杯芯模两侧钉上轿杠搁置于砖胎模上口并在基坑壁钉木桩固定。

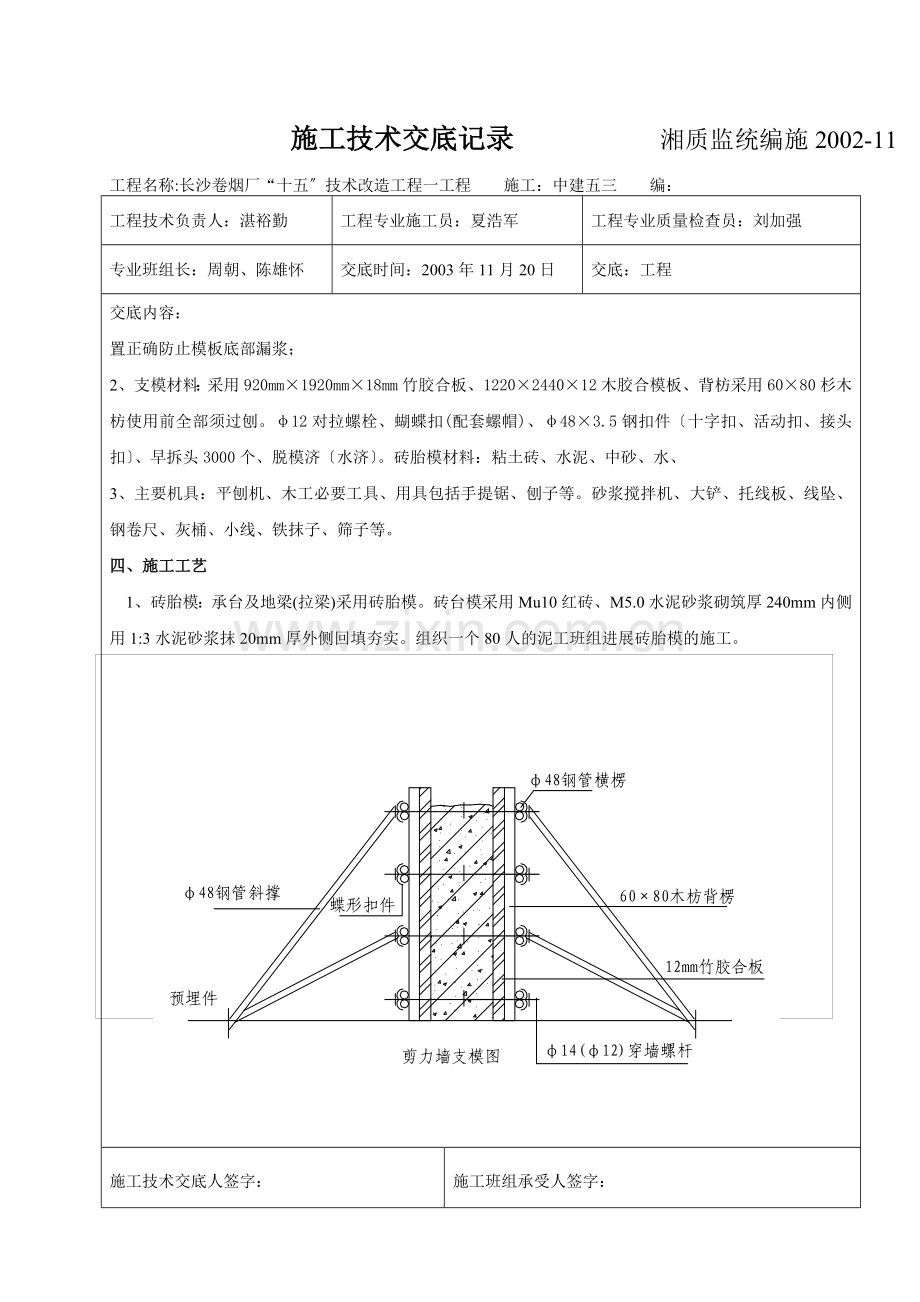

3、电梯井地坑墙体模板采用单面覆模竹胶合板面板、60×80杉木枋、钢扣件、穿墙螺杆、蝴蝶卡的支撑加固体系。对拉螺杆从双排钢间穿过间距600×600mm螺杆采用φ14螺杆中间加焊70×70厚2mm的钢板止水片〔如下图〕拆模后从混凝土面割掉螺杆。
4、地坑模板接缝控制
模板制作时保证几何尺寸准确拼缝严材质一致模板面板拼缝隙高差、宽度应≤1mm模板间接缝高差、宽度≤2mm。模板接缝处理要严。模板接缝采用专用海绵条粘结以防漏浆。模板脱模剂应采用吸水率适中的无色的轻机油。
5、模板周转次数严格控制周转三次后全面检修。
五、质量
2、主控工程
a. 安装现浇的上层模板及其支架时下层楼板应具有承受上层荷载的承载才能或加设支架;上、下层支架的立柱应对准并设垫板。
施工技术交底人签字:
施工班组承受人签字:
施工技术交底记录 湘质监统编施2002-11
工程名称:长沙卷烟厂“十五〞技术改造工程一工程 施工:中建五三 编:
工程技术负责人:湛裕勤
工程专业施工员:夏浩军
工程专业质量检查员:刘加强
专业班组长:周朝、陈雄怀
交底时间:2003年11月20日
交底:工程
交底内容:
b. 在涂刷模板隔离剂时不得沾污钢筋和混凝土接槎处。
3、 一般工程
a. 模板安装应满足以下要求:
模板的接缝应漏浆;在浇筑混凝土前木模板应浇水潮湿但模板内不应有积水;模板与混凝土的接触面应清理干净并涂刷隔离剂但不得采用构造或阻碍装饰工程施工的隔离剂;浇筑混凝土前模板内的杂物应干净;对清水混凝土工程及装饰混凝土工程应使用能到达设计效果的模板。
b. 用作模板的地坪、胎模等应平整光洁不得产生影响构件质量的下沉、裂缝、起砂或起鼓。
c. 对跨度不小于4m的现浇钢筋混凝土梁、板其模板应按设计要求起拱;设计无详细要求时起拱高度宜为跨度的1/1000~3/1000。
d. 固定在模板上的预埋件、预留孔和预留洞均不得遗漏且应安装结实其偏向应符合下表的规定。
预埋件和预留孔洞的允许偏向
项 目
允许偏向(mm)
预埋钢板中心线位置
3
预埋、预留孔中心线位置
3
插筋
中心线位置
5
外露长度
+100
预埋螺栓
中心线位置
2
外露长度
+100
预留洞
中心线位置
10
尺 寸
+100
e. 本工程质量为确保芙蓉奖争创鲁班奖对模板安装要求高模板质量应高于和严于的验评。现浇构造模板安装的偏向应符合下表的规定。
施工技术交底人签字:
施工班组承受人签字:
施工技术交底记录 湘质监统编施2002-11
工程名称:长沙卷烟厂“十五〞技术改造工程一工程 施工:中建五三 编:
工程技术负责人:湛裕勤
工程专业施工员:夏浩军
工程专业质量检查员:刘加强
专业班组长:周朝、陈雄怀
交底时间:2003年11月20日
交底:工程
交底内容:
现浇构造模板安装的允许偏向及检验
项 目
允许偏向(mm)
本工程允许偏向(mm)
检验
轴线位置
5
5
钢尺检查
底模上外表标高
5
4
水准仪或拉线、钢尺检查
截面尺寸
基 础
±10
±8
钢尺检查
柱、墙、梁
+4-5
+4-3
钢尺检查
层高垂直度
不大于5m
6
5
经纬仪或吊线、钢尺检查
大于5m
8
6
经纬仪或吊线、钢尺检查
相邻两板外表上下差
2
1
钢尺检查
外表平整度
5
3
2m靠尺和塞尺检查
六、成品保护:
1、组装的墙模存放场地〔清理、维护〕要平整平放时要有木枋垫架立放时要搭设分类模板架模板触地处要垫木方吊装墙模及搬运柱模时要轻起轻放不准碰撞防止模板变形。
2、拆模时不准用大锤硬砸或撬棍硬撬以免损伤砼外表和楞角。
3、拆下的模板如发现模板不平或面层损坏变形应及时维护或更换。
4、每次拆下的模板立即组织人员清理干净并均匀涂上长效脱模剂或普通型脱模剂〔梁板模〕必要时凉干备用以免随用随刷时污染钢筋。
七、文明施工和平安措施
进入施工现场必须戴好平安帽木工、砖工应遵守有关平安操作规程。模板撤除后必须立即清理模板上渣子刷好脱模剂等待下次重新利用。做到大材大用、小材小用严禁随意将新夹层、新木枋锯成小块〔截〕使用。拆下的模板及时将铁钉撬出以防扎脚。冬季施工注意做好防寒工作。
施工技术交底人签字:
施工班组承受人签字:
