辽宁华锦化工集团乙烯改扩建原料工程十套主装置
监理施行细那么
〔土建专业 钢构造工程〕
吉林工程建立监理
华锦乙烯原料工程工程监理部
2008 年 6 月 22 日

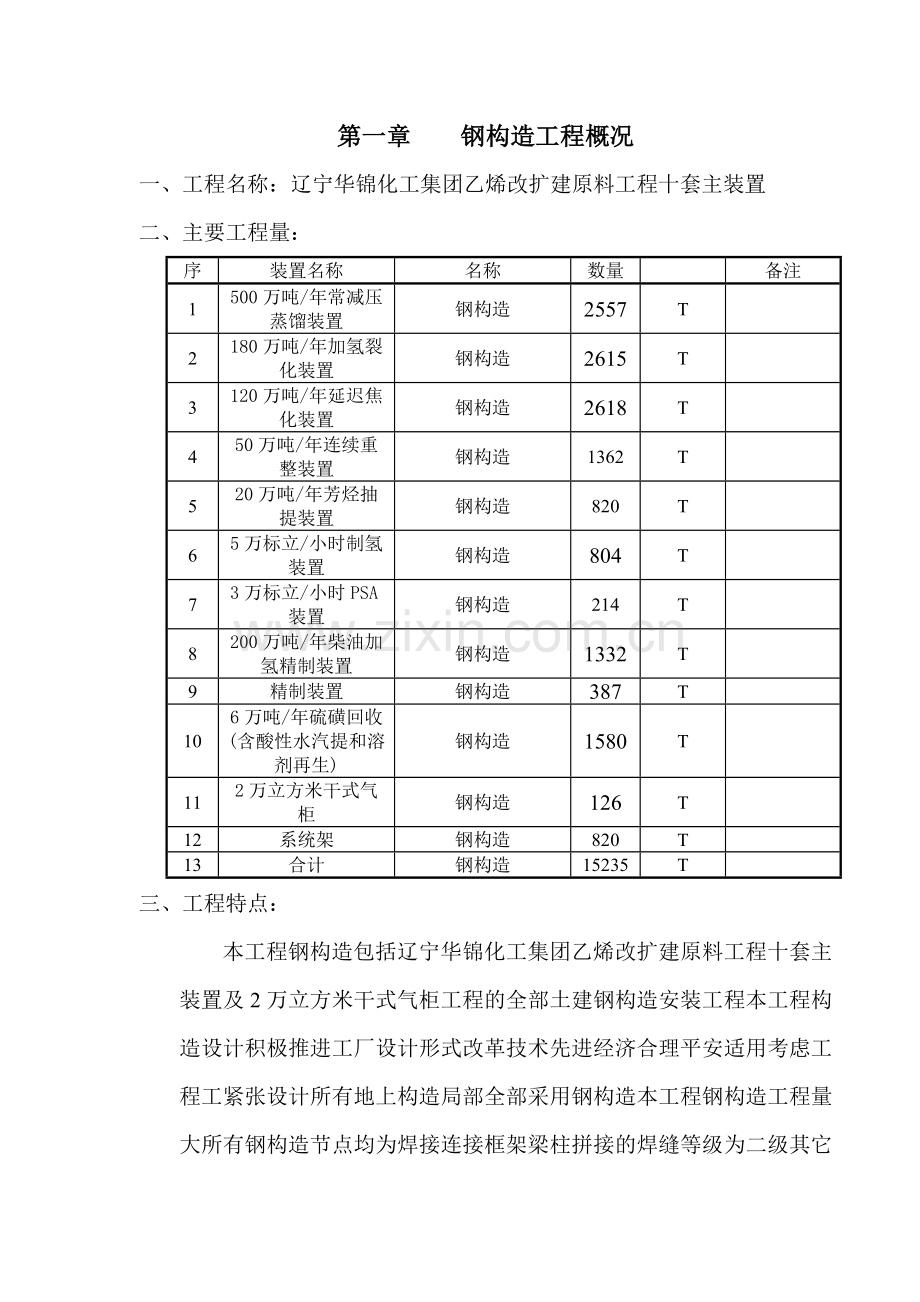

第一章 钢构造工程概况
一、工程名称:辽宁华锦化工集团乙烯改扩建原料工程十套主装置
二、主要工程量:
序
装置名称
名称
数量
备注
1
500万吨/年常减压蒸馏装置
钢构造
2557
T
2
180万吨/年加氢裂化装置
钢构造
2615
T
3
120万吨/年延迟焦化装置
钢构造
2618
T
4
50万吨/年连续重整装置
钢构造
1362
T
5
20万吨/年芳烃抽提装置
钢构造
820
T
6
5万标立/小时制氢装置
钢构造
804
T
7
3万标立/小时PSA装置
钢构造
214
T
8
200万吨/年柴油加氢精制装置
钢构造
1332
T
9
精制装置
钢构造
387
T
10
6万吨/年硫磺回收(含酸性水汽提和溶剂再生)
钢构造
1580
T
11
2万立方米干式气柜
钢构造
126
T
12
系统架
钢构造
820
T
13
合计
钢构造
15235
T
三、工程特点:
本工程钢构造包括辽宁华锦化工集团乙烯改扩建原料工程十套主装置及2万立方米干式气柜工程的全部土建钢构造安装工程本工程构造设计积极推进工厂设计形式改革技术先进经济合理平安适用考虑工程工紧张设计所有地上构造局部全部采用钢构造本工程钢构造工程量大所有钢构造节点均为焊接连接框架梁柱拼接的焊缝等级为二级其它焊缝等级均为三级多数钢构造为多层个别为单层达65.5米跨度18米施工难度大质量控制难度大。本工程钢构造材料主要为H型钢柱、H型或普通型钢梁材质为Q235-B或Q345-B焊条采用E43或E50系列焊条。承重钢构造构件的除锈采用喷射或抛丸除锈除锈等级不低于Sa2.5级。不刷防火涂料的钢构造防腐采用环氧富锌底漆2遍、环氧云铁中间漆2遍、丙烯酸聚氨酯磁漆2遍;刷防火涂料的钢构造防腐采用环氧富锌底漆2遍。防火涂料耐火极限不小于1.5小时室外钢构造防火涂料选用无机厚涂型防火涂料室内钢构造防火涂料选用薄型防火涂料。
四、工要求:2008年7月1日至2008年9月30日
五、编制根据
1、 本工程的?工程建立监理委托合同?
2、 本工程的?工程建立监理规划?
3、 本工程的设计、勘察
4、 建立工程监理〔GB50319-2000〕
5、 建筑工程施工质量验收统一〔GB50300-2001〕、石油化工工程施工及验收统一〔SH3508-1996〕、钢构造工程施工质量验收〔GB50205-2002〕、石油化工钢构造工程施工及验收〔SH/T3507-2005〕、碳素构造钢〔GB/T700-2006〕等现行的施工质量验收、等。
6、 石油化工施工平安技术规程〔SH3505-1999〕、建立工程施工现场供用电平安〔GB50194-93〕、施工现场临时用电平安技术〔JGJ46-88〕、建筑施工高出作业平安技术〔JGJ80-91〕、建筑施工平安检查〔JGJ59-99〕、建立工程平安消费理等平安理和、石油化工钢构造防火保护技术〔SH3137-2003〕、钢构造防火涂料应用技术规程CECS24。
7、 建立部?落实建立工程平安消费监理责任的假设干?
8、 石油化工工程建立交工技术规定〔SH3503-2001〕
9、 吉林工程建立监理?质量手册?、?程序?及其它企业理等。
10、 辽宁华锦集团平安质量部工作手册。
11、 辽宁华锦集团“十一五〞重点工程监理理制度。
第二章 监理工作流程
1、质量控制监理工作流程
监 理 准 备 工 作
监理工程师
上报质量保证体系
承包商
审查承包商质量保证体系
监理工程师
NO
修改质量保证体系
承包商
YES
上报人员资质资源方案
承包商
审查承包商人员资质资源方案
监理工程师
NO
人员培训考核、修改方案
承包商
YES
设计交底和图纸会审
执行图纸会审理程序
设计变更审查
执行设计变更理程序
施工方案审查
执行施工方案审批程序
材料报验审查
执行材料进场检验程序
NO
YES
钢材除锈外观问题整改
承包商
钢材除锈外观复检
监理工程师
NO
YES
钢构造焊接问题整改
承包商
钢构造焊接复检
监理工程师
NO
YES
零件及部件问题整改
承包商
零件及部件加工复检
监理工程师
NO
YES
钢构件组装问题整改
承包商
钢构件组装复检
监理工程师
NO
YES
预拼装问题整改
承包商
钢构件预拼装复检
监理工程师
NO
YES
钢构造安装问题整改
承包商
钢构造安装复检
监理工程师
NO
YES
钢构造涂装问题整改
承包商
钢构造涂装复检
监理工程师
中间验收交接检查
执行中交理程序
开工验收
执行开工验收理程序
2、进度控制监理工作流程
统计工程量
监理工程师
明确合同指工
监理工程师
套用施工定额确定工
监理工程师
上报施工进度方案
承包商
审查施工进度方案
监理工程师
NO
YES
修改施工进度方案
承包商
审批施工进度方案
执行进度方案审批程序
审批工程延
总监理工程师
指采取调整措施
监理工程师
施工进度方案施行
承包商
提交工程延
承包商
跟踪监视进度方案施行
监理工程师
NO
NO
严重偏离方案
偏离方案
YES
工程完毕
3、控制监理工作流程
执行辽宁华锦集团“十一五〞重点工程建立控制工作流程。
第三章 质量控制
一、 施工准备阶段的质量控制
序
工程
控 制 内 容
备注
1
监理准备工 作
1、熟悉本工程钢构造施工图编制施工质量控制点。
2、熟悉钢构造工程施工质量验收条文规定〔GB50205-2001〕。
3、熟悉本工程的施工合同监理合同理解掌握施工合同的专用条款。
4、明确本工程的结算方式。
5、装备好检测设备和相应的检查工具:经纬仪、水准仪、焊规、钢尺、程度尺等。
2
施工质量保证体系审 查
1、审查施工质量保证体系建立能否满足本工程需要。
2、审查施工质量检查人员资质能否胜任本工程工作要求。
3、审查施工装备的检测设备、工具是否齐全检定是否合格。
4、审查施工装备的施工机具是否合理平安可靠并能有效的保证施工质量。
5、审查施工特种作业人员书和岗位证书是否有效。
3
设计交底和施工图会 审
1、协助建立组织好钢构造施工图设计交底和会审工作。
2、设计应交代设计的指导思想施工中应注意的关键部位和要求。
3、做好施工图纸预审工作对设计漏项设计错误疑难问题要求设计解答或以设计变更形式解决。
4、设计交底和施工图会审应形成记录会后由施工整理成会审纪要并由建立、设计、监理、施工共同签认。
4
施工方案审查
1、审查方案中施工资源准备是否能保证施工质量和工程进度的要求。
2、审查方案中各种措施是否合理可行。
3、审查方案中质量检验控制方案是否实在可行。
4、审查方案中各项措施涉及费用是否符合建立资金使用要求。
5、审查方案中平安措施是否可靠、有效。
二、施工过程中的质量控制
1、质量控制点的设置
为保证工程施工过程中的所有所有环节的施工质量都得到实在有效的控制同时充分表达分级理各负其责的原那么设定工程施工质量控制点〔见质量控制点一览表〕。监理人员要按照质量控制点一览表中的规定进展施工质量的监视理。
在质量控制点一览表中
A——建立、监理、施工的质量检查人员共同检查确认
B——监理、施工的质量检查人员共同检查确认
C——施工的质量控制人员自行检查确认
R——提交检查记录〔监理交工技术〕
P——旁站监理〔应填写旁站监理记录〕
钢构造工程质量控制点一览表
序
控制点名称
控制等级
备注
1
原材料及成品检验
AR
2
根底检查验收
BR
3
垫铁安装、隐蔽工程检查
AR
4
焊接工艺评定、焊工资格审查
BR
5
钢构造焊接检查
AR
6
钢零件及部件加工
B
7
钢构造安装检查
BR
8
重要钢构造吊装
APR
9
钢构造涂装
AR
注:1、质量控制点以书面形式施工同到建立。
2、监理人员所有质量检查必须在承包自检合格并提交监理报审表的根底上进展否那么回绝检查。
3、凡有R的控制点必须提供相应的交工技术否那么不予签认以确保的、准确、同步、有效。
2、质量控制要点、内容、目的和
序
控制点
控制内容
执行
控制目的
检查
签证记录
1
原材料及成品检验
钢材
设计要求及GB50205-2001
GB/T700-2006
品种、规格、性能应符合现行和设计要求
质量合格证明中文标志及检验
A9
焊接材料
设计要求及GB50205-2001
品种、规格、性能应符合现行和设计要求
质量合格证明中文标志及检验
封板、锥头和套筒
设计要求及GB50205-2001
品种、规格、性能应符合现行和设计要求
质量合格证明中文标志及检验
金属压型板
设计要求及GB50205-2001
品种、规格、性能应符合现行和设计要求
质量合格证明中文标志及检验
涂装材料
设计要求及GB50205-2001
品种、规格、性能应符合现行和设计要求
质量合格证明中文标志及检验
其它材料
设计要求及GB50205-2001
品种、规格、性能应符合现行和设计要求
质量合格证明中文标志及检验
外表麻点、划痕
GB50205-2001
其深度不大于钢材厚度负允许偏向值1/2
钢尺测量
端边和断口
GB50205-2001
不应有分层、夹查等缺陷
观察检查
2
钢构造焊接检查
焊工合格证
GB50205-2001
持证焊工必须在其考试合格的工程及其认可范围内施焊
1、检查焊工合格证及认可施焊范围;2、检查焊工合格证有效。
A4
焊接工艺
GB50205-2001
施工对首次采用的焊材、钢材、焊接和焊后热处理进展焊接工艺评定
检查焊接工艺评定
焊接
GB50205-2001
符合及设计要求
1、检查无损检测;2、焊缝量规、钢尺检查;3、观察
3
钢零件及部件加工
切割
GB50205-2001
在允许偏向内〔表7.2.2、表7.2.3〕
1、钢尺、塞尺检查;2、观察
A4
矫正和成型
GB50205-2001
在允许偏向内〔表7.3.4〕
1、钢尺、塞尺检查;2、观察
边缘加工
GB50205-2001
在允许偏向内〔表7.4.2〕
1、钢尺、塞尺检查;2、观察
制孔
GB50205-2001
在允许偏向内〔表7.6.1-1--2、表7.6.2〕
用标卡尺、百分表等检查套模
4
钢构件组装
组装
GB50205-2001
在允许偏向内〔表C.0.2〕
1、钢尺、塞尺检查;2、水准仪检查
A4
端 部 铣 平 及 安 装 焊 缝 坡口
GB50205-2001
在允许偏向内〔表8.4.1表8.4.2〕
1、钢尺、塞尺、角尺检查;2、焊缝量夫检查
钢构件外形尺寸
GB50205-2001
在允许偏向内〔表8.5.1、表C.0.3--C.0.9〕
钢尺检查
5
单层钢构造安装
根底和支承面
支承面标高
GB50205-2001
允许偏向±3mm
程度度L/1000
1检查根底交接记录;
2、经纬仪、水准仪、钢尺、程度尺复测
A4
地脚螺栓中心偏移
GB50205-2001
允许偏向5.0mm
地脚螺栓尺寸
GB50205-2001
长度允许偏向+30.0mm;螺纹露出允许偏向+30.mm
安装和校正
设计要求顶紧节点
GB50205-2001
接触面不应少于70边缘间隙0.8mm
吊线、经纬仪、水准仪、钢尺、程度尺复测
A4
钢屋架、桁架、梁跨中垂直度
GB50205-2001
h/250且不大于15mm
钢屋架、桁架、梁侧向弯曲矢高度f
GB50205-2001
L≤30m时L/1000且不大于10.0mm;30m<L≤60m时L/1000且不大于30mm;L>60时L/1000且不大于50mm
主体构造整体垂直度
GB50205-2001
H/1000且不应大于25mm
主体构造整体平面弯曲
GB50205-2001
L/1500且不应大于25mm
钢柱允许偏向
GB50205-2001
E.0.1表
钢吊车梁允许偏向
GB50205-2001
E.0.2表
钢平台、钢梯、栏杆
GB50205-2001
E.0.4表
焊缝组对间隙
GB50205-2001
无垫铁间隙+3.0、0
有垫铁间隙+3.0、-2.0
6
多层及高层钢构造安装
根底和支承面
根底上柱
定位轴线
GB50205-2001
允许偏向1.0mm
1、检查根底交接记录;2、经纬仪、水准仪、钢尺、程度尺复测
A4
根底上柱
底标高
GB50205-2001
允许偏向:±2.0 mm
地脚螺栓
位移
GB50205-2001
允许偏向2.0mm
安装和校正
地脚螺栓尺寸
GB50205-2001
长度允许偏向+30.0mm;螺纹露出允许偏向+30.mm
经纬仪、水准仪、钢尺、程度尺、塞尺复测
A4
底层柱柱底轴线对定位轴线偏移
GB50205-2001
允许偏向3.0mm
柱子定位轴线
GB50205-2001
允许偏向1.0mm
单接柱垂直度
GB50205-2001
h/1000且不应大于10.0 mm
设计要求顶紧节点
GB50205-2001
接触面不应少于70边缘间隙0.8mm
主次梁垂直度、侧向弯曲矢高
GB50205-2001
同单层钢构造
主体构造整体垂直度
GB50205-2001
h/2500+10.0 mm且不应大于50mm
主体构造整体平面弯曲
GB50205-2001
L/1500且不应大于25.0mm
焊缝组对间隙
GB50205-2001
无垫铁间隙+3.0、0
有垫铁间隙+3.0、-2.0
7
钢构造涂装
钢构造防腐
钢构造除锈
符合设计及GB50205-2001GB23规定
锈蚀、焊渣、油污、灰尘、水等
观察检查
A4
钢构造防腐
符合设计及GB50205-2001SH/T3507规定
干漆膜总厚度偏向-25μm每遍干漆膜允许偏向-5μm
1、检查、复检;
2、干漆膜测厚仪检测
钢构造标识
GB50205-2001
标志、标记和编明晰完好
观察检查
钢构造防火
防火涂料粘结强度、抗压强度
GB50205-2001
CECS24
厚型500吨抽检一次
检查复验
防火涂料涂层厚度
GB50205-2001
CECS24
最薄处≥85设计厚度
涂层厚度测量仪、测针和钢尺检查
防火涂料外表裂纹宽度
GB50205-2001
薄涂型≤0.5mm
厚涂型≤1 mm
观察和尺量检查
三、工程质量的验收与评定
1、 分部、分项工程检验批的划分
序
分部工程
分项工程
检验批
1
钢构造
原材料及成品检验
按安装工程检验批划分原那么划分
或根据进料实际情况划分检验批
垫铁安装、隐蔽工程检查
按安装工程检验批划分原那么划分
钢构造焊接检查
按安装工程检验批划分原那么划分
钢零件及部件加工
按安装工程检验批划分原那么划分
钢构造安装检查
单层钢构造按变形缝或空间刚度单元划分检验批
多层及高层钢构造按层或施工段划分检验批
钢构造涂装
按安装工程检验批划分原那么划分
2、工程质量缺陷、重大质量隐患、质量事故处理
(1) 对施工过程中出现质量缺陷专业监理工程师应及时下达“监理工程师单〞要求承包整改并填报“监理工程师回复单〞回应专业监理工程师必须检查整改结果。
(2) 监理人员发现施工存在重大质量隐患可能造成质量事故时应通过总监理工程师及时下达工程暂停要求承包停工整改经监理人员复查认可。
(3) 对需要返工处理或加固补强的质量事故总监理工程师应责 承包报送质量事故调查和经设计等有关机构认可的处理方案工程监理机构应对质量事故处理的全过程跟踪检查和验收。
三、工程质量的验收与评定
施工在一个分项/分部工程施工完成并自检合格后应向工程监理部上报分项/分部工程质量评定表监理工程师对质量评定表进展审查并到施工现场进展抽检、检查。对符合施工要求的工程进展签认并确定质量等级;对不符合要求的分项/分部工程由监理工程师发出监理工程师单由承包整改。经返工或返修的分项/分部工程重新由监理工程师检查、签认并确定质量等级。工程质量等级由质量监视站评定。
四、钢构造安装进展旁站监理详细见旁站监理方案。
第四章 进度控制
一、进度方案的审批
本工程工程的进度控制是以施工合同所约定的总工目的为根底以总体进度网络方案对钢构造主体工程的工要求为根据确定钢构造主体工程的施工工。监理人员审查承包上报的施工进度方案时重点审查以下几点:
1、 度方案是否满足总体进度方案的要求特别是关键控制点完成方案是否满足要求。
2、 审查进度方案的同时要审查承包上报的资源装备方案是否满足进度方案要求。
3、 包的施工人员、施工机具装备是否满足工程进度要求;原材料准备是否满足工程进度需要;施工技术方案、、措施是否合理;自然环境、气候条件、地理环境对进度方案的影响是否考虑进去等方面。
在审查施工进度方案过程中监理人员可利用P3软件分析进度网络方案的关键线路。如有需要修改应要求承包重新修改〔编制进度方案〕。
二、进度方案施行过程中的动态控制
在进度方案施行过程中监理人员要对承包实际施工进度进展跟踪监视并对实际情况做如实记录。
1、填写工程进度跟踪控制一览表〔见附表〕
2、每天参加施工的人力、机械数量
3、停滞施工的人力、机械数量及原因
4、发生影响工程进度的特殊及原因
5、每天气候情况等
三、进度方案的调整
在进度方案施行过程中监理人员经常进展实际施工进度与方案施工进度比拟。发现实际施工进度方案存在滞后偏向时监理人员要分析发生偏向的原因〔人、机、料、法、环〕提出纠正偏向的措施供承包参考。同时要催促承包对施工进度方案进展调整采取相应措施保证进度方案的实现。
当发现实际施工进度严重滞后于方案进度时监理人员应向总监理工程师必要时开专题会议解决施工中存在的影响施工进度的问题。必须延长工时要求承包填报“工程延申报表〞提请总监理工程师和业主批准。
钢构造主体工程进度跟踪一览表
序
工程
估算工程量
〔t〕
日完成工程量〔t〕
累计完成工程量〔t〕
1
钢柱制作
2
钢梁平台制作
3
钢屋架制作
〔含支撑〕
4
钢梯制作
5
钢柱安装
6
钢梁平台安装
7
钢屋架安装
〔含支撑〕
8
钢梯安装
注:钢构造制作过程中含钢材除锈刷防腐底漆工程量。
第五章 控制
控制按辽宁华锦集团“十一五〞重点工程控制理执行。
第六章 HSE和文明施工监理
一、 HSE理是对安康〔Health〕、平安〔Safety〕和环境〔Environment〕的全面综合理。HSE理的目的是要限度地减少人员伤亡事故和限度地保障生命及财产平安。
二、结合建立HSE和文明施工理要求加强施工队伍的平安教育和培训贯彻执行建立的HSE规章制度进步全体参建人员的平安、环保和文明施工意识落实HSE和文明施工责任制并在施工中定考核检查。
三、 审查施工组织设计及施工方案时, 将平安理措施和文明施工方案作为一项重要的内容进展审核审查平安技术措施是否符合要求平安技术措施是否详细施工HSE自检理系统是否完善等。对施工组织设计〔方案〕中有关施工和消费操作的平安措施提出监理。在工程施行过程中进展检查、评价并将检查情况予以。
四、 施行工程施工工程的风险识别和评价进步平安理的科学性。专业监理工程师针对本专业监理工程实际必须熟知平安技术规程催促施工遵守建立的有关平安制度并自觉承受监视。
五、加强施工现场的重点平安环节和事故隐患点的平安监视检查工作经常性地现场平安隐患并跟踪检查处理情况严肃查处违章违纪问题。
六、在工程施工阶段定检查施工HSE理体系的运转状况催促施工建立健全HSE保证体系和组织机构要求施工每月向工程监理部递交一份HSE工作审查施工提交的HSE专项检查。催促施工认真做好施工现场的HSE的宣传培训工作。
七、做好现场文明施工理工作划分责任区要求施工设专人负责施工现场的清洁工作保持施工现场和周边环境的清洁。及时催促整改现场存在的问题遵守建立的文明施工理规定做到“工完、料净、场地清〞。要求施工设置废水沉淀池在施工间将现场雨水及施工污水通过排污沟引入沉淀池经沉淀后清水排出。
八、进入施工现场的各必须实行平安责任制制定平安理目的;施工组织设计中的平安措施必须齐全而有针对性;对施工现场实行定平安检查现场装备合格的专职平安检查人员施工要严格执行入场平安培训教育班前平安交接活动特种作业持证上岗现场设置平安标志。
九、施工现场实行封闭理围墙的材料必须巩固及搭设必须平安美观工地地面施行硬化处理道路、排水畅通环保有条件的要实行绿化;建筑材料、构件、机具要按总平面布置图堆放并挂牌标注名称、品种、规格建筑垃圾及时运出现场作到工完场地清;作业区、办公区、生活区分开并分别装备相应的灭火器材有相应的保护、防急救措施。
十、对起重机吊装的平安理:起重吊装必须有经上级审批的作业方案且方案必须具针对性强起重机械要有准用证安装后要经过验收并有责任人签字司机、指挥要有证件工作施工作业前要进展试吊检验对现场地耐力、高处作业、作业平台构件堆放、戒备标志等进展检查如有违背规定者及时予以制止并进展。
十一、对塔吊的平安理:司机和指挥有上岗证在安装完成使用之前必须进展平安验收形成书面验收手续验收单必须按有关规定进展量化验收并有责任人签字。
十二、雨、雪天高处作业必须采取可靠的平安措施六级以上风等恶劣天气不得作业高丛建筑物应有避雷设施。
十三、因作业需要临时撤除或变动防护设施时必须经施工负责人同意并采取相应可靠措施作业后应立即恢复。
十四、防护棚搭设与撤除时应设戒备区并派专人监护严禁上下同时撤除。
十五、现场要戴好平安帽登高作业系好平安带除锈刷油防腐时戴好面具等。
