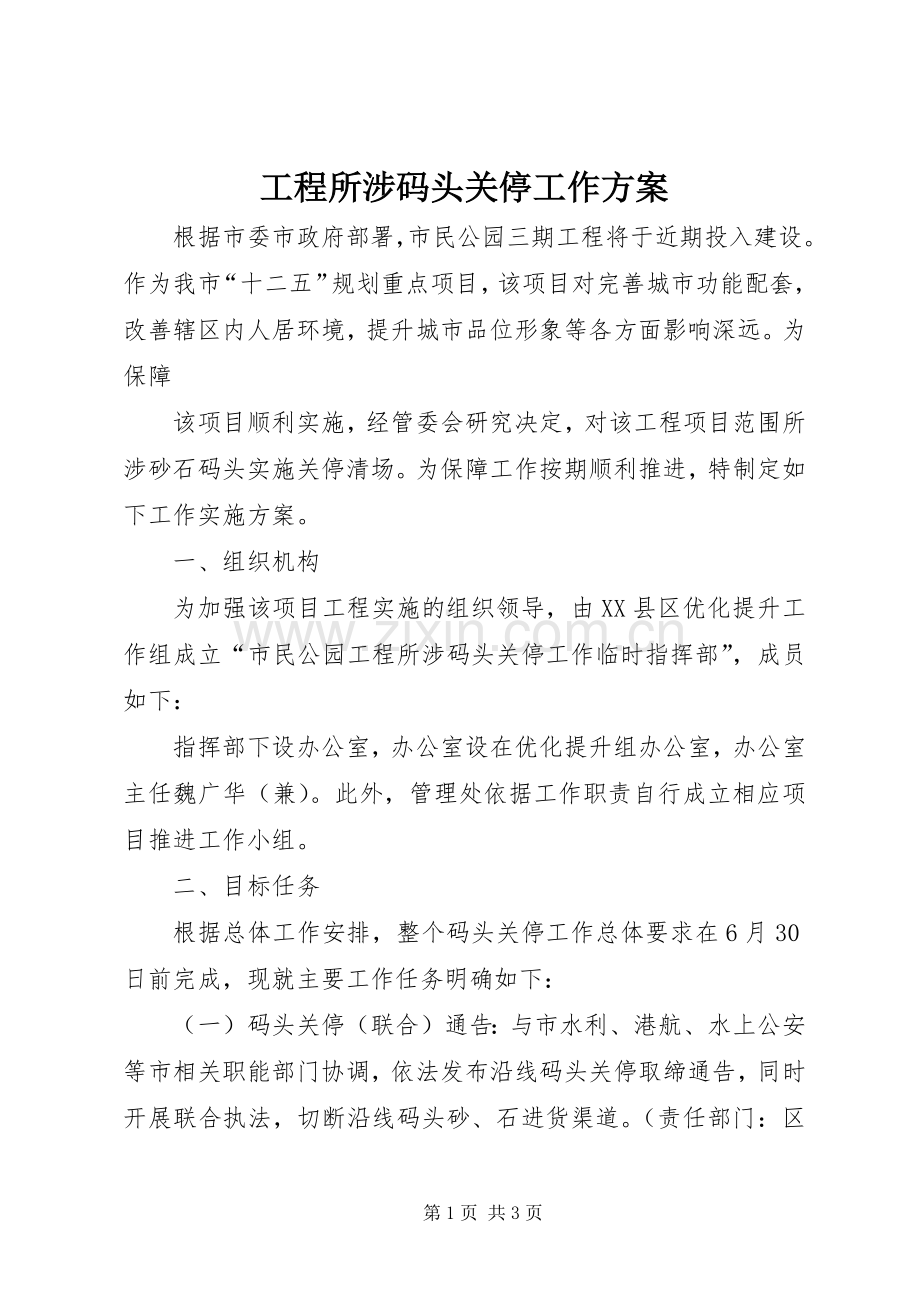

1、工程所涉码头关停工作方案 根据市委市政府部署,市民公园三期工程将于近期投入建设。作为我市“十二五”规划重点项目,该项目对完善城市功能配套,改善辖区内人居环境,提升城市品位形象等各方面影响深远。为保障 该项目顺利实施,经管委会研究决定,对该工程项目范围所涉砂石码头实施关停清场。为保障工作按期顺利推进,特制定如下工作实施方案。 一、组织机构 为加强该项目工程实施的组织领导,由XX县区优化提升工作组成立“市民公园工程所涉码头关停工作临时指挥部”,成员如下: 指挥部下设办公室,办公室设在优化提升组办公室,办公室主任魏广华(兼)。此外,管理处依据工作职责自行成立相应项目推进工作小组。 二、目标任务 根据
2、总体工作安排,整个码头关停工作总体要求在6月30日前完成,现就主要工作任务明确如下: (一)码头关停(联合)通告:与市水利、港航、水上公安等市相关职能部门协调,依法发布沿线码头关停取缔通告,同时开展联合执法,切断沿线码头砂、石进货渠道。(责任部门:区城管局完成 时限:5月15日前) (二)工程项目建设公告。在省、市新闻有关媒体发布工程项目建设公告。 (三)工程项目招标。完成工程项目前期招标工作,做好进场施工准备。 (四)非住宅房屋拆迁补偿: 1、国有码头及京九沿线外地户的非住宅拆迁由区拆迁办实施,管理处协助配合。 (1)治指挥部四栋二层房2200平方米拆迁。 (2)港务公司码头及非住宅1000
3、0金多平方米拆迁。 2、沿线码头涉及辖区村民非住宅拆迁由区拆迁办牵头,管理处负责具体实施。 经前期摸底,该地块建筑物绝大部分未经批准建设,本着尊重历史,人性化推进的原则,对该地块未经批准建设的非住宅房屋在规定时限内搬迁拆除的,拆除补偿标准参照洪府厅号文第一 条第一款标准执行(砖混结构。700元每平米;砖木结构520元每平米;简易结构240元每平米)执行。对在规定时限内拒不搬迁的,将严格按照文件规定予以执行。 (五)码头关停: 1、沿线码头由管理处负责动员经营户于6月30日前自行关停。对存货量大,转运需时较长的码头,在不影响工程建设施工的情况下,可延期至7月30日。逾期未自行关停及清场的,后果由
4、经营 户自负。(责任部门:管理处完成时限:6月30日前) 2、村集体大码头(青港公路外原凤凰村集体土地)预先支付了相关费用的土地,由区国土分局据实核定后负责征收。码头基础设施投入由区拆迁办根据其实际投入情况补偿到位,码头抽沙造地时由 凤凰村已拆迁支付的拆迁费用由区拆迁办据实核定后补偿到位。(责任部门:管理处区国土分局区拆迁办完成时限:6月30日前) 三、工作要求 该工程项目时间紧,工作难度大,各部门要精心组织,密切配合,形成合力,严格按照以上的目标任务和完成时限,抓好落实。指挥部将不定期召开会议进行调度,区公安分局、城管执法分局、交 警大队、区信访办要根据项目推进需要和指挥部调度安排,各负其责,全力配合,确保项目如期顺利实施。第3页 共3页
