绿化广场工程工程准备工作
1.1我公司在接到正式施工通知后,协调监理单位、建设 单位、设计单位等有关人员确定现场原始基准点、基准线和参 考标高等现场书面资料,再给定的原始基准点、基准线参考标 高,负责对本工程进行准确的放样,并对本工程的控制定坐标、 地面线标高、尺寸及占地线形进行精确的复核,如发现图纸中 有误差或有变化需要重新调整时,及时向监理单位、建设单位 汇报。
1. 2同建设单位、监理单位协商,适当选择现场材料平面 布置场地,存放施工机械工具,安排好现场运输道路、排水等 一切准备和辅助工作,布置好现场灭火装置及灭火工具。
1. 3施工技术人员进入现场,在建设单位等有关人员配合 下,对影响施工的障碍物以及平面内的建筑物、构筑物、树木 及地上供水、通讯、水电管网的设施进行有效的处理、拆除或 移位。
1.4施工方自己负责做好现场维护工作,各种施工标志牌 挂在醒目位置,谢绝场外人员进入参观,确保安全生产,文明
施工。做好各类工种相关人员的岗前培训及二级教育工作。
1.5 1程计划投入(或备用)的主要机械设备表 1. 6工程投入的主要物资计划表
1. 7劳动力安排计划及劳务分包情况表

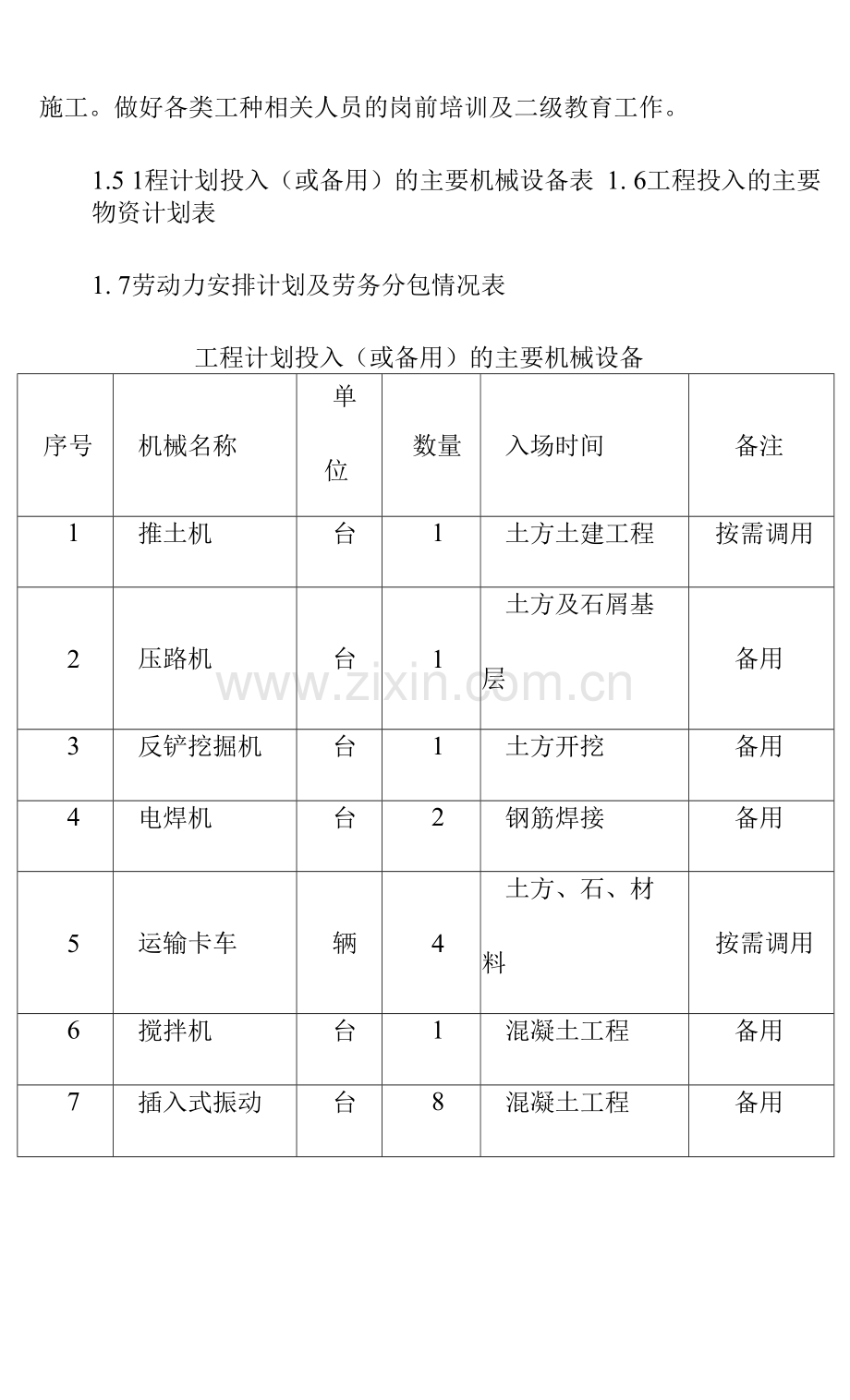

工程计划投入(或备用)的主要机械设备
序号
机械名称
单
位
数量
入场时间
备注
1
推土机
台
1
土方土建工程
按需调用
2
压路机
台
1
土方及石屑基
层
备用
3
反铲挖掘机
台
1
土方开挖
备用
4
电焊机
台
2
钢筋焊接
备用
5
运输卡车
辆
4
土方、石、材
料
按需调用
6
搅拌机
台
1
混凝土工程
备用
7
插入式振动
台
8
混凝土工程
备用
棒
8
平板振动器
台
3
混凝土工程
备用
9
潜水泵
台
3
入场至交工
备用
10
水准仪
台
2
入场至交工
备用
11
经伟仪
台
1
入场至交工
备用
12
和灰机
台
1
砂浆抹灰工程
备用
13
切割机
台
1
钢筋工程
备用
14
洒水车
台
1
绿化洒水
备用
工程投入的主要物资计划
序
号
主要材料
单位
数量
1
火烧板花岗岩
m2
250
2
枫叶红花岗岩
m2
410
3
卵石
m2
360
4
青片石
m2
165
5
成品站石
米
1020
6
D200径管
米
198
7
配电箱
套
1
8
庭园灯
套
88
9
潜水泵
台
20
1
0
BW电线
米
715
1
1
6 50钢管
米
715
1
2
PVC给水管
米
462
1
3
闸阀
个
200
1
4
钢筋
吨
1.52
劳动力安排计划及劳务分包情况表
工种
土建及安装工
程
装饰铺装工
程
绿化工程
混凝土工
22
5
钢筋工
4
架子工
6
6
2
电工
4
2
2
泥工
35
14
机械工
2
2
2
水工
8
2
2
木工
4
2
4
普工
20
说明:本工程拟备用各类工种总人数85人,技术人员均为 我公司内部职工,不存在劳务分包、转包情况,按实际现场需 要,各类技术人员将分期分批进入现场施工。
