收藏 分销(赏)

台阶石材技术交底.doc

上传人:xrp****65 文档编号:5956798 上传时间:2024-11-24 格式:DOC 页数:4 大小:89KB 下载积分:10 金币
下载 相关 举报
台阶石材技术交底.doc_第1页
第1页 / 共4页
台阶石材技术交底.doc_第2页
第2页 / 共4页


点击查看更多>>
资源描述

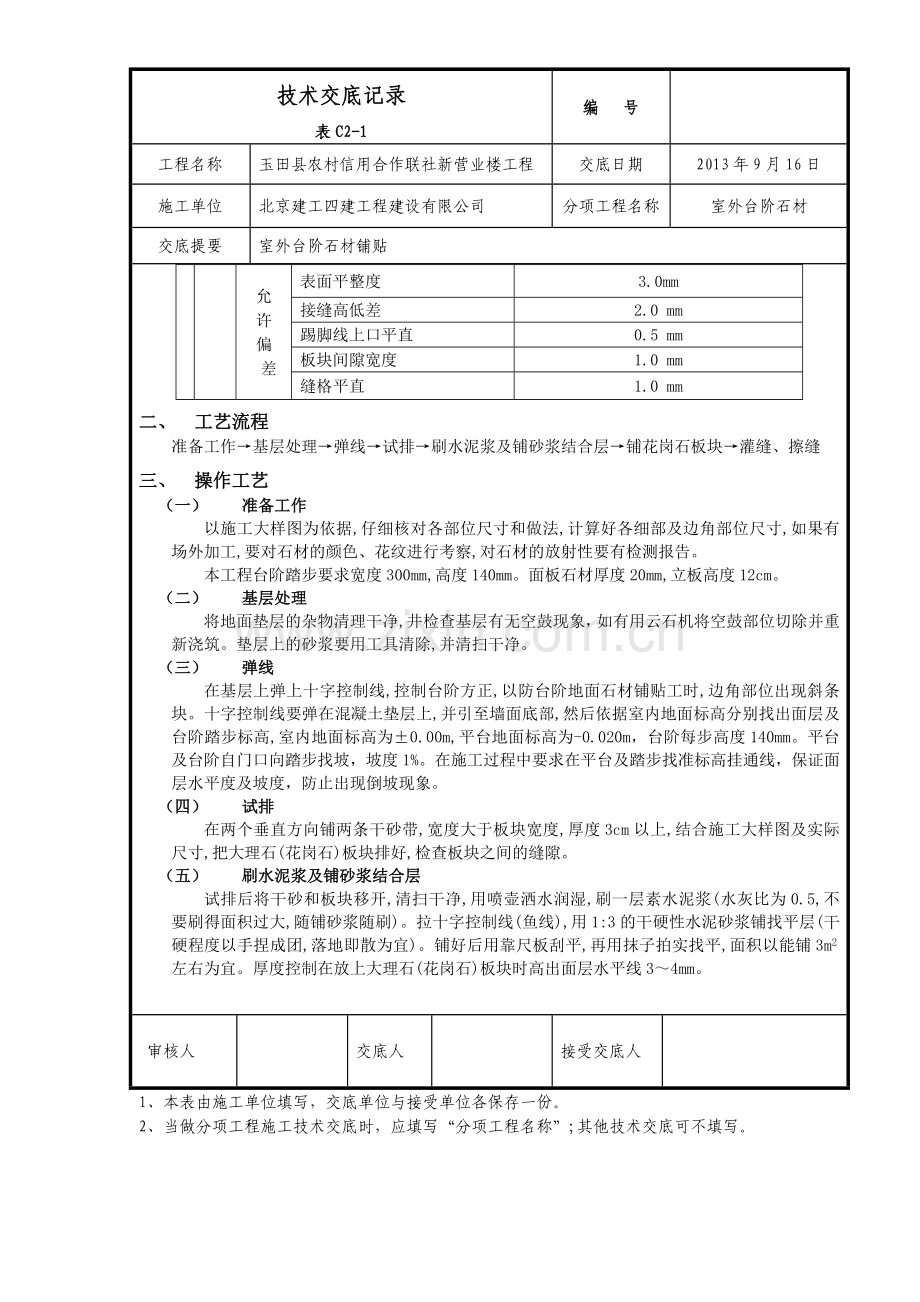

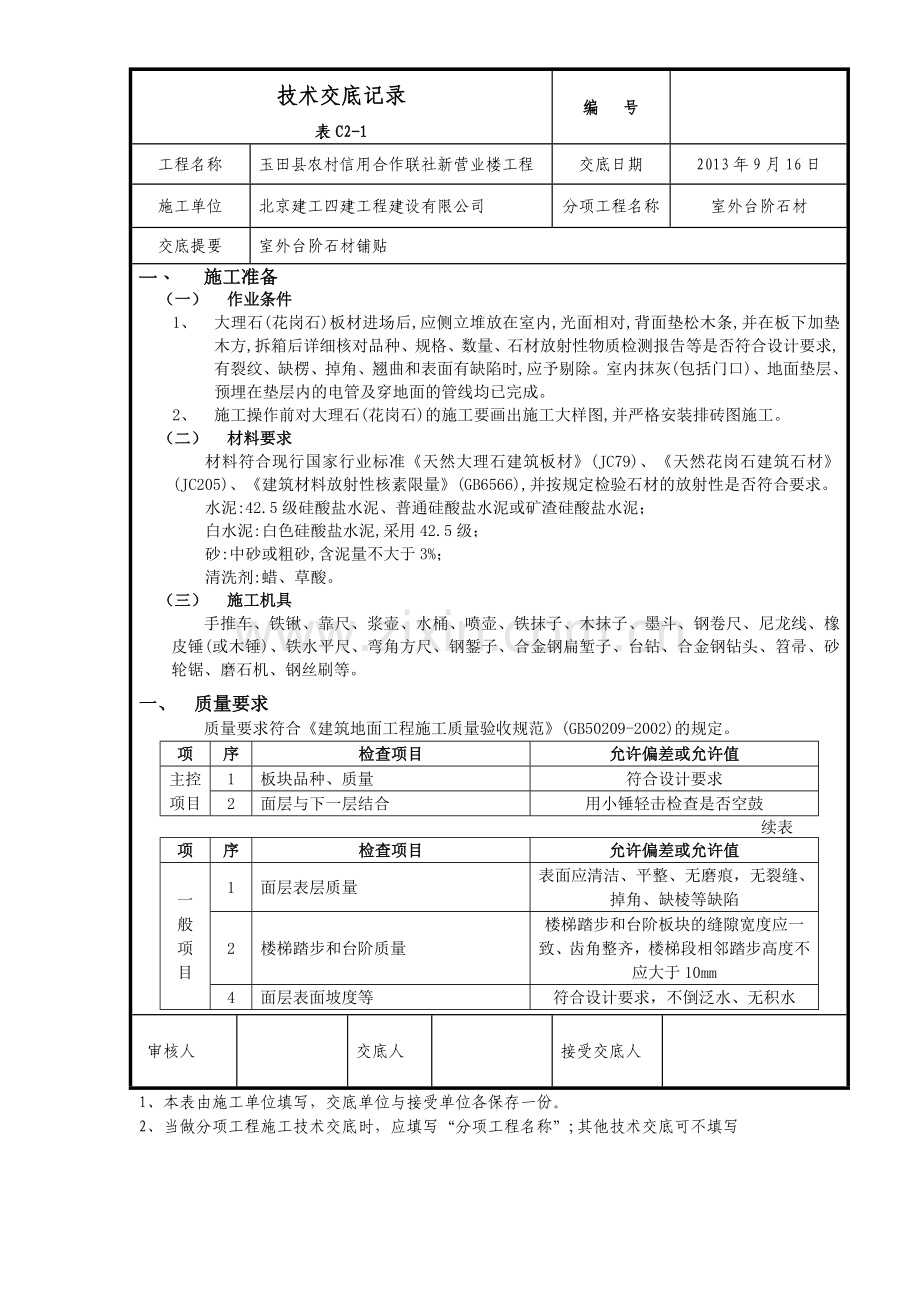

技术交底记录 表C2-1 编 号 工程名称 玉田县农村信用合作联社新营业楼工程 交底日期 2013年9月16日 施工单位 北京建工四建工程建设有限公司 分项工程名称 室外台阶石材 交底提要 室外台阶石材铺贴 一、 施工准备 (一) 作业条件 1、 大理石(花岗石)板材进场后,应侧立堆放在室内,光面相对,背面垫松木条,并在板下加垫木方,拆箱后详细核对品种、规格、数量、石材放射性物质检测报告等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和表面有缺陷时,应予剔除。室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成。 2、 施工操作前对大理石(花岗石)的施工要画出施工大样图,并严格安装排砖图施工。 (二) 材料要求 材料符合现行国家行业标准《天然大理石建筑板材》(JC79)、《天然花岗石建筑石材》(JC205)、《建筑材料放射性核素限量》(GB6566),并按规定检验石材的放射性是否符合要求。 水泥:42.5级硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥; 白水泥:白色硅酸盐水泥,采用42.5级; 砂:中砂或粗砂,含泥量不大于3%; 清洗剂:蜡、草酸。 (三) 施工机具 手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁堑子、台钻、合金钢钻头、笤帚、砂轮锯、磨石机、钢丝刷等。 一、 质量要求 质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002)的规定。 项 序 检查项目 允许偏差或允许值 主控项目 1 板块品种、质量 符合设计要求 2 面层与下一层结合 用小锤轻击检查是否空鼓 续表 项 序 检查项目 允许偏差或允许值 一 般 项 目 1 面层表层质量 表面应清洁、平整、无磨痕,无裂缝、掉角、缺棱等缺陷 2 楼梯踏步和台阶质量 楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐,楼梯段相邻踏步高度不应大于10mm 4 面层表面坡度等 符合设计要求,不倒泛水、无积水 审核人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受单位各保存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”;其他技术交底可不填写 技术交底记录 表C2-1 编 号 工程名称 玉田县农村信用合作联社新营业楼工程 交底日期 2013年9月16日 施工单位 北京建工四建工程建设有限公司 分项工程名称 室外台阶石材 交底提要 室外台阶石材铺贴 允 许 偏 差 表面平整度 3.0mm 接缝高低差 2.0 mm 踢脚线上口平直 0.5 mm 板块间隙宽度 1.0 mm 缝格平直 1.0 mm 二、 工艺流程 准备工作→基层处理→弹线→试排→刷水泥浆及铺砂浆结合层→铺花岗石板块→灌缝、擦缝 三、 操作工艺 (一) 准备工作 以施工大样图为依据,仔细核对各部位尺寸和做法,计算好各细部及边角部位尺寸,如果有场外加工,要对石材的颜色、花纹进行考察,对石材的放射性要有检测报告。 本工程台阶踏步要求宽度300mm,高度140mm。面板石材厚度20mm,立板高度12cm。 (二) 基层处理 将地面垫层的杂物清理干净,井检查基层有无空鼓现象,如有用云石机将空鼓部位切除并重新浇筑。垫层上的砂浆要用工具清除,并清扫干净。 (三) 弹线 在基层上弹上十字控制线,控制台阶方正,以防台阶地面石材铺贴工时,边角部位出现斜条块。十字控制线要弹在混凝土垫层上,并引至墙面底部,然后依据室内地面标高分别找出面层及台阶踏步标高,室内地面标高为±0.00m,平台地面标高为-0.020m,台阶每步高度140mm。平台及台阶自门口向踏步找坡,坡度1%。在施工过程中要求在平台及踏步找准标高挂通线,保证面层水平度及坡度,防止出现倒坡现象。 (四) 试排 在两个垂直方向铺两条干砂带,宽度大于板块宽度,厚度3cm以上,结合施工大样图及实际尺寸,把大理石(花岗石)板块排好,检查板块之间的缝隙。 (五) 刷水泥浆及铺砂浆结合层 试排后将干砂和板块移开,清扫干净,用喷壶洒水润湿,刷一层素水泥浆(水灰比为0.5,不要刷得面积过大,随铺砂浆随刷)。拉十字控制线(鱼线),用1:3的干硬性水泥砂浆铺找平层(干硬程度以手捏成团,落地即散为宜)。铺好后用靠尺板刮平,再用抹子拍实找平,面积以能铺3m2左右为宜。厚度控制在放上大理石(花岗石)板块时高出面层水平线3~4mm。 审核人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受单位各保存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”;其他技术交底可不填写。 技术交底记录 表C2-1 编 号 工程名称 玉田县农村信用合作联社新营业楼工程 交底日期 2013年9月16日 施工单位 北京建工四建工程建设有限公司 分项工程名称 室外台阶石材 交底提要 室外台阶石材铺贴 (六) 铺大理石(花岗石)板块 板块需预先用水浸湿,表面阴干无明水后方可铺装。 根据拉的十字控制鱼线,纵横各铺一行,作为大面积铺石材标筋用。依据试排的缝隙(一般为lmm以内),在十字控制线交点开始铺砌。先试铺,即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆找平层上,用橡皮锤敲击板材的木垫板(不得用橡皮锤或木锤直接敲击板块,以免将板材敲裂或敲破)。 振实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合,如发现有空虚之处,用砂浆填补实,然后正式镶铺,在板材背面满刮一层水泥素浆(1:0.5),再铺板块安放时四角同时往下落,用橡皮锤或木锤轻击板材上的木垫板,根据水平线用靠尺找平,铺完第一块,向两侧和后退方向顺序铺砌。铺完纵、横行之后有了标准,可分段分区依次铺砌。 台阶立板石材的铺贴采用上一步台阶立板压下一步台阶踏步板的铺贴方法。 (七) 灌缝、擦缝 在板块铺砌后l~2昼夜进行灌浆擦缝。根据大理石(花岗石)颜色,选择相同颜色矿物颜料和水泥拌合均匀,调成l:l稀水泥浆,用浆壶徐徐灌入板块之间的缝隙中(可分几次进行),并用长把刮板把流出的水泥浆刮向缝与板面擦平,同时将板面上水泥浆擦净,使大理石(花岗石)面层的表面洁净,以上工序完成后,对面层加以覆盖保护。养护时间7d。 四、 成品保护 运输大理石(花岗石)板块和水泥砂浆时,应采取措施防止碰撞已做完的墙面、门口等。 铺砌大理石(花岗石)板块过程中,操作人员应做到随铺随用干布擦净石材面上的水泥浆痕迹。 在大理石(花岗石)地面上行走时,找平层水泥砂浆的抗压强度不得低于1.2MPa。 大理石(花岗石)地面完工后,房间应封闭或在其表面加以覆盖保护。 五、 应注意的质量问题 1、 板面空鼓:由于混凝土垫层清理不净或浇水湿润不够,刷素水泥浆不均匀或刷的面积过大、时间过长已风干,干硬性水泥砂浆任意加水,大理石板面有浮土未浸水湿润等等因素,都易引起空鼓。因此必须严格遵守操作工艺要求,基层必须清理干净,结合层砂浆不得加水,随铺随刷一层水泥浆,大理石板块在铺砌前必须浸水润湿。 审核人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受单位各保存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”;其他技术交底可不填写。 技术交底记录 表C2-1 编 号 工程名称 玉田县农村信用合作联社新营业楼工程 交底日期 2013年9月16日 施工单位 北京建工四建工程建设有限公司 分项工程名称 室外台阶石材 交底提要 室外台阶石材铺贴 2、 接缝高低不平、缝子宽窄不均;主要原因是板块本身有厚薄及宽窄不匀、窜角、翘曲等缺陷,铺砌时未严格拉通线进行控制等因素,均易产生接缝高低不平、缝子不匀等缺陷。所以应预先严格挑选板块,凡是翘曲、拱背、宽窄不方正等块材剔除不予使用。铺设标准块后,应向两侧和后退方向顺序铺设,并随时用水平尺和直尺找准,缝子必须拉通线不能有偏差。房间内的标高线要有专人负责引入,且各房间和楼道内的标高必须相通一致。 3、 过门口处板块易活动:一般铺砌板块时均应从门框以内操作,而门框以外与楼道相接的空隙(即墙宽范围沟)面积均后铺砌,由于过早上人,易造成此处活动。在进行板块翻样提加工定货计划时,应同时考虑此处的板块尺寸,并同时加工,以便铺砌楼道地面板块时同时操作。 审核人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受单位各保存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”;其他技术交底可不填写。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
