收藏 分销(赏)

施工组织设计军分区干休所改造工程2、3楼.docx

上传人:xrp****65 文档编号:5940116 上传时间:2024-11-23 格式:DOCX 页数:115 大小:2.39MB
下载 相关 举报
施工组织设计军分区干休所改造工程2、3楼.docx_第1页
第1页 / 共115页
施工组织设计军分区干休所改造工程2、3楼.docx_第2页
第2页 / 共115页
施工组织设计军分区干休所改造工程2、3楼.docx_第3页
第3页 / 共115页
施工组织设计军分区干休所改造工程2、3楼.docx_第4页
第4页 / 共115页
施工组织设计军分区干休所改造工程2、3楼.docx_第5页
第5页 / 共115页
点击查看更多>>
资源描述

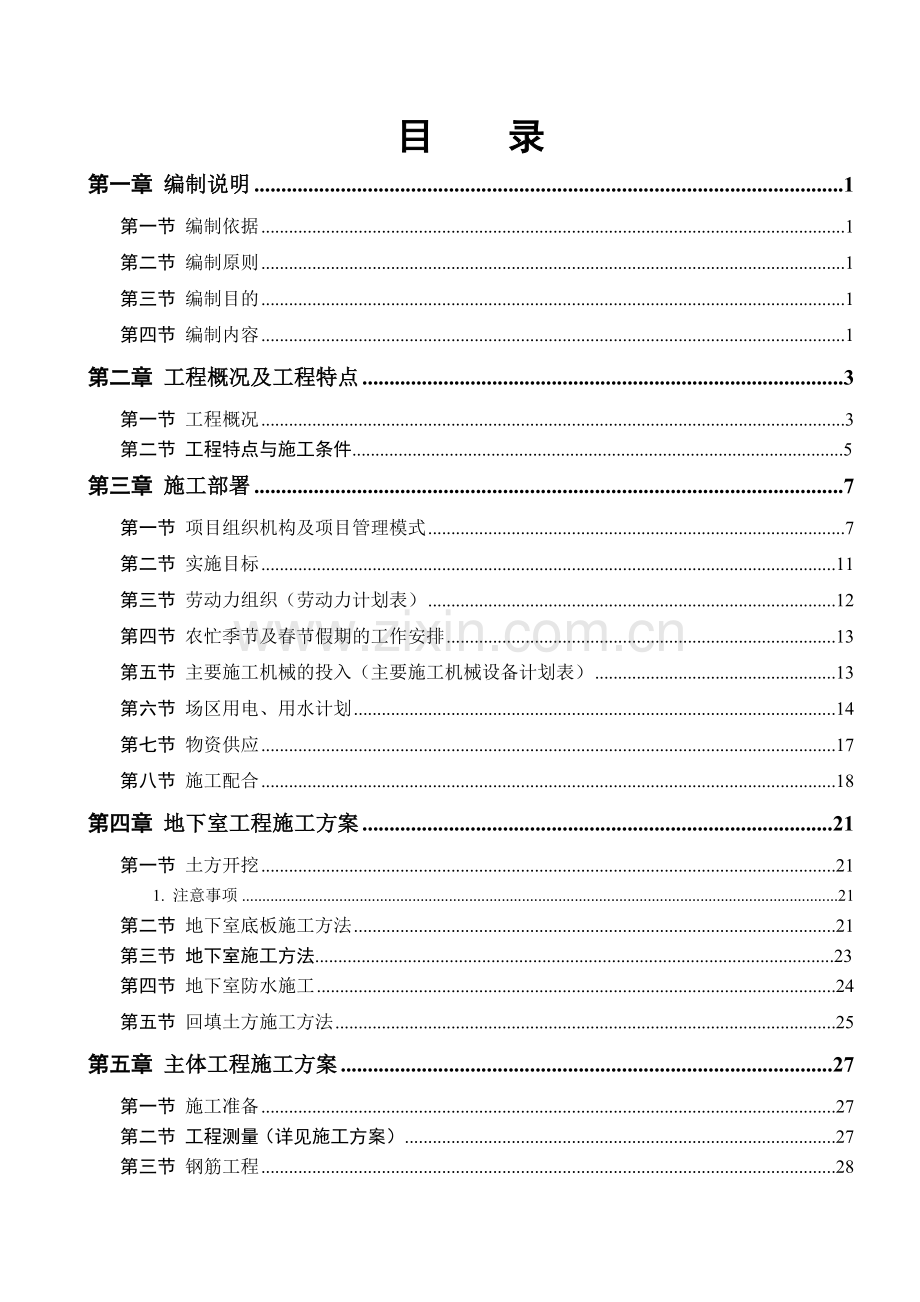

1、目 录第一章 编制说明1第一节 编制依据1第二节 编制原则1第三节 编制目的1第四节 编制内容1第二章 工程概况及工程特点3第一节 工程概况3 第二节 工程特点与施工条件.5第三章 施工部署7第一节 项目组织机构及项目管理模式7第二节 实施目标11第三节 劳动力组织(劳动力计划表)12第四节 农忙季节及春节假期的工作安排13第五节 主要施工机械的投入(主要施工机械设备计划表)13第六节 场区用电、用水计划14第七节 物资供应17第八节 施工配合18第四章 地下室工程施工方案21第一节 土方开挖211. 注意事项21第二节 地下室底板施工方法21 第三节 地下室施工方法.23第四节 地下室防水施

2、工24第五节 回填土方施工方法25第五章 主体工程施工方案27第一节 施工准备27 第二节 工程测量(详见施工方案).27第三节 钢筋工程28 第四节 模板工程.33第五节 脚手架工程37第六节 混凝土工程54第七节 砌体工程58第八节 防水工程60第九节 装饰装修工程61第十节 门窗安装68第十一节 冬雨季施工69第十二节 沉降观测70第六章 安装工程施工方案72第一节 工程概况72第二节 施工配合76 第三节 分部、分项施工方案.77第四节 施工进度计划与劳动力安排84第七章 关键部位施工方法及技术、质量措施85第一节 防止墙体开裂施工方案85第二节 混凝土施工86第三节 本工程拟采用的新

3、技术、新工艺86第八章 施工现场总平面布置及管理88第一节 总则88第二节 垂直运输设备的布置88第三节 现场道路及临时设施布置88第四节 现场办公室布置88第五节 临时用电、临时用水及场区排水平面布置89第六节 解决现场狭窄的措施89第九章 施工进度计划90第一节 总体施工工期控制及分级施工进度计划网络图90第二节 进度计划保证措施91第十章 质量等级、质量保障措施94第一节 质量等级目标94第二节 质量管理.94第三节 质量保证措施96第四节 成品保护98第五节 质量通病与预防措施99第六节 质量管理制度101 第七节 施工中的计量管理.103第十一章 安全生产与文明施工105第一节 文明

4、施工105第二节 安全生产106第十二节 回访保修措施.111第一章 编制说明第一节 编制依据1、长治军分区干休所改造工程2、3#楼及地下车库、设备用房施工招标文件。2、山西省第二建筑设计院设计的长治军分区干休所改造工程2、3#楼及地下车库、设备用房施工图纸。3、国家、山西省、长治市颁布的现行建筑结构和建筑施工、设备安装施工的各类规范、规程、验评标准及有关技术规定。4、山西省、长治市人民政府有关建筑工程管理、市政管理、环境保护等地方性法规及规定。5、江苏南通六建建设集团有限公司有关质量管理、安全管理、文明施工管理制度。6、长治军分区干休所改造工程2、3#楼和地下车库、设备用房现场及周围环境的实

5、际情况。第二节 编制原则1、严格遵守现行的技术规范、施工规程和质量评定与验收标准。2、坚持技术先进性、科学合理性、经济适用性与实事求是相结合。第三节 编制目的本施工组织设计大纲体现本工程施工的总体构思和部署,我们将遵照公司技术管理程序,在图纸会审之后,按照本大纲确定的基本原则,进一步完善细化施工组织设计或施工方案,用以具体指导施工,确保本工程优质高速地建成。第四节 编制内容长治军分区干休所改造工程2、3#楼及地下车库、设备用房土建、安装及标书的全部内容。(一)具体范围如下:主楼土建及安装工程(包括调试)。a、截桩及垫层工程。b、主楼周边散水范围以内的土建工作量,及台阶、坡道(到坡顶)。c、地下

6、室室内回填;基坑回填(夯实)至室外设计标高。d、室内全部给排水、采暖的设备及管道安装工程,各管线均以室外1米为界;e、室内电气与照明的设备与安装工程,包括强电设施与线路等,室内外防雷接地设施。(二)不包括以下内容:a、电梯设备的购置、安装工程。b、煤气管道的安装与调试。e、降水工程、土方工程及桩基、基槽边坡支护工程。d、消防工程、弱电工程第二章 工程概况及工程特点第一节 工程概况工程名称:长治军分区干休所改造工程2、3#楼。工程地点:长治军分区干休所院内。建设单位:山西金豪玉翔房地产开发有限公司长治分公司。设计单位:山西省第二建筑设计院。结构型式:钢筋砼剪力墙结构。(一)建筑设计概况长治军分区

7、干休所改造工程2、3#楼工程,位于长治市解放西街以南,长治军分区干休所院内。本工程为:地上33层,地下3层。剪力墙结构,设计建筑主体高度为99.9m。标准层层高均为3m;总建筑面积为33882.60(图示)。建筑外立面采用外墙干挂石材和外墙涂料装饰,造型新颖,优雅大方。内设2部电梯。(二) 装修设计概况:类别做法装饰部位楼地面细石混凝土地面、楼面地下室-3层、-1-2层花岗石楼面门厅、公共走廊、侯梯厅水泥砂浆防水楼面水箱间陶瓷地砖楼面住宅套内用房(不做面层)陶瓷地砖防水楼面卫生间内墙水泥砂浆墙面地下用房、井道、设备用房乳胶漆墙面住宅套内用房、楼梯间、门厅、侯梯厅、公共走廊(住宅套内用房不做面层

8、)胶粉聚苯颗粒保温内墙面楼梯间釉面砖墙面卫生间、厨房顶棚100厚胶粉聚苯颗粒保温顶棚地下室顶板水泥砂浆顶棚地下用房、井道、设备用房乳胶漆顶棚住宅套内用房、楼梯间、门厅、侯梯厅、公共走廊外墙干挂石材外保温墙面详见图纸外墙涂料外保温墙面详见图纸防水防潮外墙地下室所有与土壤接触的外墙面屋面涂料保护层屋面(不上人)水箱间、电梯机房、楼梯间屋面铺块材上人屋面其他屋面(三) 住宅节能部分主要热工参数如下:部位及传热系数保温材料厚度(mm)限值W/(K)屋顶传热系数:K0.683W/(K)挤塑聚苯板300.70外墙传热系数:K0.926W/(K)模塑聚苯板251.10门窗(塑钢窗空气层12mm)塑钢窗气密性

9、不小于4级单框双玻塑钢窗4.0(四)结构设计概况1、结构形式特点本工程为剪力墙结构。地上33层,地下3层。抗震设防烈度为7度,建筑类别类,剪力墙抗震等级:二级。本工程地下一、二、三层为住户储藏室、地下车库及设备用房,地上为住宅。本工程平面上形式为点式剪力墙结构。桩基以上基础形式为承台梁及抗水板,抗水板厚300mm。本工程剪力墙截面宽度主要为400mm、 250mm、200mm楼板厚度主要为:100、120mm。地下室顶板:100mm、150mm、180mm2、 结构构件砼材料构件强度等级抗渗等级备注构件强度等级抗渗等级备注防水底板、承台梁C45P6P6砼采用UEA膨胀剂配制二十一层及以下各层梁

10、、板C30屋顶装饰构架、雨蓬、女儿墙的强度等级为C30地下三层及一五层砼墙体C45P6(地下部分)二十二层及以上各层梁、板C25六、七层砼墙体C40楼梯C25八十三层砼墙体C35素砼垫层C15十四层二十一层砼墙体C30过梁、构造柱等构件C20二十二层及以上各层砼墙体C25后浇带采用高一级的微膨胀混凝土3、 砌体材料:地下室及住宅户内分隔墙均采用200厚加气混凝土砌块砌筑,其中地下室采用M5.0水泥砂浆砌筑;地上部分采用M5.0混合砂浆砌筑。 第二节 工程特点与施工条件 1、本工程施工现场土方开挖和边坡护坡均未完成,四周采用土钉墙护坡。 2、基础施工阶段因为边坡自然放坡后使得场地较狭窄,部分通道

11、仅容斗车通过。我们在基础施工阶段,现场不布置或尽量少布置临时设施和堆场,充分利用现有的施工场地,合理进行临时设施及机械布置,以保证施工的正常有序进行。 3、施工临时用水、用电已经接入场地。 4、本工程基础为抗渗防水砼板,筏板厚为0.3m,一次性浇筑,依据设计要求及工程施工需要必须详细编制相应的混凝土施工单项施工方案。 5、标准层楼板为有梁楼板,我公司采用早拆模体系,增加周材使用率,正确制定施工方案和拆模时间,保证结构质量。 6、本工程要求防水部位较多,质量要求高。地下室、屋面、卫生间的防渗漏是保证本工程质量的又一关键所在,必须采用有效的防水技术保障措施来预防这类质量问题的发生。 7、本工程标高

12、0.00以上,内外填充墙为加气砼砌体,根据我公司多年的施工经验,针对外墙加气块墙体经过一段时间使用后容易出现质量通病问题,将制定特殊的防裂措施避免该质量通病出现。 8、本工程外墙大面为外墙涂料装饰,为保证立面光洁平整,轮廓清晰,必须以完善的施工方法提高施工质量。 9、本工程为住宅工程,装修档次不高,但质量要求高。本项目部坚持以高标准要求对待每一道工序和每个构件。 10、工期短、质量高,本公司将合理组织材料供应和生产,选用优秀管理班子和优秀施工队伍,确保本工程在有效工期内完成,工程质量达合格标准。 11、工程现场地处居民区,因此施工期间要高度重视环境保护、扬尘防护及安全和文明施工。 12、本工程

13、采用商品砼,运距16KM。各种工种、工序在施工过程中交叉配合,工序搭接必须注意科学管理,统一协调。第三章 施工部署第一节 项目组织机构及项目管理模式(一)项目组织机构及职能 长治军分区干休所改造工程2、3#楼及地下车库、设备用房为山西省金豪玉翔房地产开发有限公司长治分公司投资建设的重点工程,新建的长治军分区干休所改造工程2、3#楼充分体现现代住宅特点和知识经济时代的特征。鉴于本工程的重要性和影响力,我们施工组织的指导思想是以质量为中心,建立工程质量保证体系,编制项目质量计划,选配高素质的项目经理、项目总工程师及专业工程技术管理人员,按国际惯例实施项目管理,组建长治军分区干休所改造工程项目经理部

14、。积极推广应用新技术、新工艺、新材料、新设备。项目经理部将成为一支充满活力、具有多专业、全面管理能力的领导班子。一、项目部管理组织机构图技术负责人技术部质量部资料室安全部材料部保管室结构施工队安装施工队装修施工队专业施工队项目经理项目副经理生产部商务部(二)主要管理人员表长治军分区干休所改造工程2、3#高层住宅楼及地下车库、设备用房工程项目管理班子主要人员名单:姓名职务职称主要经验及承担的项目秦风斌项目经理高级工程师范钦华项目副经理中级工程师刘刚技术负责人高级工程师陈司华施工员工程师石高波质量员工程师陈海军材料员助理工程师陈金锋安全员工程师李新兵预算员工程师张超技术员工程师高申如计划员工程师(

15、三)各部门的主要职责: 1)项目经理:代表公司对业主全面履行工程合同,对公司全面完成目标指标,对项目目标全面负责。贯彻公司“三合一”体系文件,主持项目部全面工作,召开项目部例会,检查指导技术负责人及项目副经理的工作,主管安全部、商务部的工作,协调项目部内外部的关系,完成公司交办的其他工作。 2)、技术负责人:对项目经理负责,全面实施贯彻公司管理体系文件。对项目目标进行全面策划并贯彻到项目部各部门。负责质量目标的实现。组织技术文件的编制、审批和报批,负责技术文件的核定。主持技术部、质检部、资料室的工作。主持工程验收工作,负责质量事故的处理,协调主管范围内相关方的关系,完成交办的其他工作。负责工程

16、供方、分包方的评定和选用。负责公司管理系统模块的维护。 3)、项目副经理:负责项目生产资源的计划和调配,负责各项方案的落实,按进度要求编制生产计划并落实,确保进度计划的实现。负责施工现场的管理,确保安全文明工地目标的实现。主持生产部、材料部、保管室的工作。负责劳务分包和专业分包的管理,协调生产供方的关系,完成项目经理交办的其他工作。 4)、技术部:在技术负责人的领导下,负责土建、安装、装修等施工技术文件的编制及技术文件的交底,参与工程的验收。负责制定施工方案和施工工艺,推广新技术。负责项目定位放线、图纸会审、技术核定、检测仪器的验收等日常技术工作,编制质量事故处理方案。 5)、质量部:对施工过

17、程进行质量控制,检查施工方案的落实。负责分项分部工程的验收评定和报验,参与分部、单位工程的验收。对质量不合格项提出整改意见,负责质量问题整改的验收,负责质量验收相关施工资料的记录和整理并报资料室。负责进场材料的验收和监督复试。建立质量不合格项台账,负责向公司月报质量不合格项。 6)、资料室:负责收集整理项目各方的来函文件并发放到相关部门,做好收发文的记录。收集整理工程资料达到相关要求。负责项目部的会议记录整理,负责项目部文件的打印发放。负责各种材料、半成品的试验单的收集。 7)、安全部:负责整个项目的安全生产工作,负责安全目标、环境目标的制定和实现。负责现场施工机械的管理。负责安全生产现场的监

18、督检查,发现安全事故隐患应及时报告项目经理,对违章指挥、违章操作应立即制止。对现场安全不符合项提出整改意见并验证整改情况。负责现场的环境控制,负责安全资料的整理及建立相关台帐。 8)、商务部:按照相关要求建立财务帐册,相关票据及时报帐入帐,确保财与物、借与贷相符。负责职工的后勤管理,资金往来及时公布确保准确,确保资金的使用安全,每月向项目经理及公司汇报财务状况。负责项目的合同管理,负责项目供方、分包方的合同管理。负责每月完成量的核报、相关签证及项目的预算决算。负责项目成本的核准及相关供方、分包方完成量的核准。 9)、生产部:负责组织项目的生产工作,各项生产计划、资源计划的编制与报批。负责生产资

19、源的调配,确保进度计划的实现,严格执行施工方案和施工工艺,确保工程施工质量。负责施工队伍的管理及施工现场的管理,确保文明安全工地目标的实现。 10)、材料部:负责材料、半成品等按计划采购进场及分类保管并标识,所进材料必须符合合同要求,及时通知质检部门组织验收,办理材料的进场手续。负责采购零星材料、机具等,由相关部门验收并入库,办理相关手续。负责不合格材料、半成品的退货并办理相关手续。及时办理票据入帐手续。 11)、保管室:负责零星材料、小型施工机具等的保管,分类排放整齐并标识,做好好入库及出库记录,做到帐物相符。参与现场材料的进场验收,对进场数量把关。(四)项目管理模式本公司将按照多年来积累的

20、成功项目管理经验来运行和管理本项目,形成以项目经理负责制为核心,以项目合同管理和成本、进度、质量控制为主要内容,以科学系统管理和先进技术为手段的项目管理机制。同时,项目经理部在江苏南通六建建设集团有限公司领导下充分发挥企业的整体优势,按照“总部服务控制、项目授权管理、专业施工保障、社会协力合作”具有公司特色的项目管理模式,以此高效地组织和优化生产资源。严格按照以GB/T19002-ISO9002模式标准建立的质量保证体系来运行,形成以全面质量管理为中心环节,以专业管理和计算机管理相结合的科学化管理体制,以此出色地实现集团公司的质量方针和本工程质量目标、以及对业主的各项承诺。为规范本项目的管理工

21、作,项目经理部严格执行公司颁布的程序文件、质量手册等我司独具特色的项目管理方法,同时现场场区管理严格遵守长治地区施工现场标准化管理的有关规定。第二节 实施目标(一)工期目标:为使本期工程早日竣工并投入使用,为业主提供最优质服务,公司在人员组织、施工工艺、设备投入、材料供应等方面进行精心布置,计划用 730 日历天完成本期工程中的全部工程量,并将其分解至结构工程和装修工期。详见长治军分区干休所改造工程2、3#楼及地下车库、设备用房工程施工进度计划。(二)质量目标:合格(三)现场管理目标:为保持施工现场周围清洁的环境,我们设专人打扫清洁等措施,做到物流有序、施工顺畅、文明施工,确保现场管理达到市级

22、文明施工样板现场。(四)项目管理目标:公司全面贯彻ISO9000质量管理和质量保证标准,我们将根据公司制定的质量手册Q/ETA-97和程序文件Q/EJB-1997,建立完善的质量保证体系,针对本工程的特点,对施工全过程中与质量有关的全部职能活动进行管理和控制,使全体管理人员和员工按各自的质量职责承担其相应的质量责任。对特殊、关键部位和过程设置质量控制点。消除不合格品,提供满足顾客需求的产品。按国际惯例实施施工项目管理,组建长治军分区干休所改造工程项目经理部”。项目经理部下设技术、质量、安全、资料、成本、材料、劳动力、设备调配等管理部门。(五)施工环境目标:(职业病发率0.3)本工程现场临近居民

23、居住区,环境保护尤为重要。我公司在保持以往文明施工优良传统下,针对本工程制定更加严谨的环境保护措施。在确保工程质量和工期的前提下,树立现场全体员工环保意识,自觉保护公共设施,最大限度减少对环境的污染。(六)安全目标:(轻伤事故频率0.3)完善安全措施,提高安全意识,施工中跟踪控制检查到位消除隐患,防患于未然,杜绝死亡和重伤事故发生,一次通过市安全生产管理部的安全达标认定,达到市优良等级。(七)服务目标服务周到、业主满意、重视抱怨、信守合同,认真协调与有关各方面的关系,接受并积极配合业主和监理对工程质量、工程进度、计划协调、现场管理的控制与监督。第三节 劳动力组织(劳动力计划表)合理而科学的劳动

24、力组织,是保证本工程顺利进行的重要因素之一。根据工程实际进度、及时调配劳动力。我们将通过考察指定最优秀的成建制的劳务队伍进驻本现场,并分级签定劳务合同。进场前进行入场安全知识教育,认真组织技术交底。特殊工种持证上岗,按时入场后迅速进入工作状态。在主体结构施工时,钢筋工、木工、砼工相对投入较多。根据施工进度计划,及时投入装修和水电安装工人。根据施工总体控制计划、工程量、流水段的划分、装修、水电安装的需要,现场劳动力投入见下表:长治军分区干休所改造工程2、3#楼工种类别按工程施工阶段投入劳动力情况基础阶段主体阶段装修阶段竣工阶段木工7050104钢筋工5035105混凝土工3030105瓦工105

25、0105抹灰工15157010管装工88305电工20202525焊工6666油漆工555020架子工3030106塔吊司机指挥442普工25254030其它20202020合计293298293141注1:()内人数指二次结构施工所需人数。注2:关于劳动力资源的配置原则:劳动力资源实行专业化配置,按不同工种,不同施工部位划分作业班组,使得各专业班组从事性质相同或相近的工作,提高其操作熟练程度和劳动生产率,确保工程的施工质量和施工进度。第四节 农忙季节及春节假期的工作安排因本工程工期跨越农忙季节及春节放假期间,为保证劳动力满足生产需要,在这两个期间应做好详细工作安排和劳动力协调。项目部自带与我

26、公司常年配合成建制的民建队伍,一方面可作为技术性较强项目的基本施工队伍,另一方面可解决因农忙而走人的问题。该部分人数应保证正常施工现场所需劳动力的60%以上。对于部分劳动力配置量大的施工项目,在施工计划安排时,尽可能与农忙季节错开,减少农忙季节对劳动力的需求,避免因回家的人员过多而影响工程的正常进行,确保工期进度。第五节 主要施工机械的投入(主要施工机械设备计划表)1、根据本工程的规模及建筑物的特点,计划投入的主要机械设备有:QTZ63塔吊2台、HBT90砼泵车2台、双笼客货施工电梯2台,机械设备计划详见拟投入的主要施工机械设备表。根据本工程施工组织设计安排,对拟进入现场的施工机械设备进行保养

27、、维修及检测,并按本方案要求及时进入施工现场组装调试,保证施工机械处于良好运行状态。拟投入的主要施工机械设备表机械或设备名称型号规格数量产地制造年份额定功率KW进场时间塔 吊QTZ63M2张家港200245 KW/台2011.6双笼人货电梯SCD200/202上海200346 KW/台2011.6砼输送泵HBT902苏州200390 KW/台2011.6混凝土布料机FB-142山东2003混凝土搅拌机J1-3504山东200119 KW/台2011.6砂浆搅拌机HJ-2002山东20027 KW/台2011.6平板式振动器2.2KW4徐州20032.2 KW/台2011.6插入式振捣器50.3

28、030石家庄20041.5 KW/台2011.6空压机0.7m32北京20032011.6蛙式打夯机HW014山东20012.2 KW/台22011.6闪光对焊机DN100KVA2河北2000100KW/台2011.6电弧焊机4徐州200212 KW/台2011.6木工圆锯MJ2254山东20032.2 KW/台2011.6木工刨床MB4032徐州20032.2 KW/台2011.6钢筋切断机GQ40B4山西20034.4 KW/台2011.6钢筋调直机GJ402上海20039.5 KW/台2011.6钢筋弯曲机GJ4/144石家庄20023.2 KW/台2011.6潜水泵1.5KW6石家庄2

29、0042011.6加压泵/2石家庄20045 KW/台2011.6第六节 场区用电、用水计划(一)施工用电施工用电由业主提供的三相变配变压器引入,现场分设配电箱来分担各单位工程的电负荷,其布置详见总平面布置图,电线的铺设,配电箱、漏电保护器的设备均应符合国家规定的施工现场用电安全规程。 1、 现场电气设备用电量计算根据本工程配备的用电设备,动力用电所需容量按下式估算:式中:电动机额定功率 =165KW 电焊机设备功率 =70KVA 各电动机的平增效率,取=0.86 同时工作系数,=0.6 =0.6 电动机平均功率因系取=0.75照明负荷按动力容量的10%计算。 =1.10.6165/(0.86

30、0.75)+(0.670) =215KW2、选择变压器容量、类型、规格(一)施工现场(1)、变压器容量选取Kc=0.8S总= Kc Sjs=0.8215= 172KVA则选择SL7315型变压器一台根据计算最高峰用电量为215KW(2)、用电布置详见平面图。3、配电线路设计 3.1 总配电箱进线采用三相五线制,导线采用YJV-4*150+1*70铜芯电缆线,总配电箱到各分配电箱之间及各分配电箱到用电设备采用相应的五芯铝电缆线或铜芯电缆线。3.2 线路规格由于施工现场配电总箱与各分配箱连接,均选用五芯铝电缆线,除包含三条线外,还必须包含用作N线的浅蓝色芯线和用作PE线的绿黄双色芯线。其中,N线和

31、PE线的绝缘色规定,而五电缆中相线的绝缘色则一般由黑、棕、白、三色棕的两种搭配。3.3 电缆沿电缆沟埋地敷设,深度为800mm,电缆埋地时用100mm砂土回填,上盖红砖。电缆过路、或设备基础必须穿钢管保护。(二)施工用水施工用水由业主提供的水源接出,现场按需要将水头接至各用水点.总用水量计算如下施工用水q1=k1K1=1.1Q1=200m3N1=300Lq1=1.153.1L/S生活用水q2=k现场高峰昼夜将每个工程360人计算则P1=360人N2=60K3=1.5t=3q2=k=0.3L/S总用水量q=q1+q2=3.1+0.3=3.4L/S消防用水q4=10L/Sq故总用水量取q=10L/

32、S供水管径D=0.092m取场内供水管径D=100mm的钢管为保证高层砼养护等施工用水,现场配150m扬程的高压水泵2台。第七节 物资供应本工程的施工主材由我方采购,项目经理部将与业主密切配合,并严格按照ISO9002质量体系中物资采购程序来操作,以保证进场材料的质量。特别是钢筋等材料一定采用国营大厂的产品,所使用的商品砼供应厂家需具备实力雄厚、管理规范、质量可靠的条件,商品砼的配合比必须提供给业主(监理)。装修阶段,对所有的装饰材料均实行样板制,在多家供应商中通过综合评定,选定合格样品。各种样板必须通过业主、监理及设计院的认可并签字。合同部门最后根据确认的样板与分供方签定供货合同,项目指挥部

33、根据样板及合同中提供的质量标准来进行物资的进场检验和验收。无论甲供材料还是自购材料,必须严格按照物资验收程序,不合格物资严禁进场使用。现场主要施工材料计划、周转投入详见表主要材料计划一览表:序号名称规格单位数量备注1覆模多层板15厚张18020墙、梁、顶板模板2木方40*90根28000剪力墙、顶板、梁模板的主次龙骨3步步紧/片20004螺栓拉杆(止水拉杆)/根10500地下室、标准层剪力墙、梁、柱5安全网标准片1300安全防护6脚手板标准块1200脚步手架上跳板7钢管48米985008扣件/万只6.5直角、转向、连接9砂中砂 (普通)M数量装修工程10水泥标准数量装修工程11建筑用胶/袋数量

34、装修工程12网格布/M数量装修工程13编织布/M2100防护、遮挡、覆盖主要周转材料投入一览表:序号名称规格单位数量备注1覆模多层板15厚张18382墙、梁、顶板模板2木方40*90根28218剪力墙、顶板、梁模板的主次龙骨3安全网标准片1350安全防护4脚手板标准块1230脚步手架上跳板5钢管48米986176扣件/万只6.7直角、转向、连接7砂中砂 (普通)M数量装修工程8水泥标准数量装修工程9编织布/M2150防护、遮挡、覆盖第八节 施工配合(一)土建施工与土方开挖单位的配合本工程进场前土方开挖及边坡护坡工作还未进行,因此我方进场后要做好同土方开挖、边坡护坡单位工作的衔接和配合工作,以保

35、证进场后工作顺利开展,并避免不必要的资源浪费。1、土方开挖挖至桩顶以上300mm,余下桩间土采用小型挖掘机人工配合开挖。截桩工程有本公司安排人工截桩。2、进场前我公司技术人员提前同甲方和土方开挖单位和联系,掌握详细资料和现场实际情况,并提供我公司针对本工程的详细施工方案,提出有利于后继工作开展的具体措施。3、我公司根据工期安排打桩单位试桩验桩工作,并提供工作面及时验槽。并抓紧时间进行浇捣砼垫层。(二)安装各工种之间的配合为了确保施工顺利进行,施工前期应做好充分的技术准备工作。开工前,项目技术负责人组织各专业施工员依据施工图及现场具体情况对管线进行综合布局,明确各专业设备、管线的具体位置和标高,

36、尤其应重点进行地下室的综合布局设计、标准层的样板间设计,经甲方认可后方可全面进行施工。各专业施工顺序应服从项目部的安排。各工序完工后要做好工序交接和成品保护。设备试运转和调试的配合,调试阶段组建调试小组,抽调各专业人员参加,统一安排试车调试工作。(三)安装与土建的配合项目施工人员进驻现场后,应认真熟识图纸,统计预留预埋件的规格尺寸、安装部位、技术要求、数量等,在图纸做好标识,并与土建有关技术人员进行核对,不得有误。制作与安装应有专业班子负责,在土建施工过程中积极配合,严格控制安装质量,同时不得随意损伤建筑结构、钢筋,土建混凝土捣制时应防止套管的位移及电管的损坏。箱体位置现场与土建商定后由水电自

37、行留孔。本工程重点应控制管道穿越地下室砼墙外壁防水套管的埋设,不得漏埋和偏差。(四)成品保护的配合1)通过业主与各施工单位协调共同搞好成品保护。项目经理部根据现场实际情况编制成品保护措施,要求各施工单位不得扳动已安装好的管线、开关、阀门等。未交工的厕所不得使用,不得随意取走管堵。易损坏的灯具、卫生器具等在土建门窗已安装完成后再进行安装。同时,要求安装施工时应注意对墙面、吊顶的保护,避免污染与损坏。2)本工程成品保护的重点是预埋管的保护,应编制相应的作业指导书。3)为了保证管井内管道施工质量与美观,要求有内粉刷要求的管井内的管道,待内粉刷完毕后施工,施工时不应污染墙面。无内粉刷的管井管道安装完毕

38、后,应临时封闭,严禁作为建筑垃圾、排水通道。(五)与业主(或监理)的配合1)施工中服从业主(或监理)的管理。2)对各专业管线进行的综合布局,应提交业主(或监理)审定,认可后方可全面实施。3)业主(或监理)在安装过程中对质量进行监督。设备开箱、隐蔽验收及试验等验收均应邀请业主(或监理)代表参加,并及时办理签证。第四章 地下室工程施工方案第一节 土方开挖根据工程情况和机械性能:选用1台反铲式挖土机进行开挖,余土运至场外,本工作和桩间土及边坡支护由建设单位另行发包。注意事项向建设单位了解场内原有地下管线和其它障碍物情况,在确保无障碍物后方可开挖;机械开挖时,控制好标高。及时做好基坑围护工作,东、北两

39、侧各设上下行走爬梯、钢管扶手。 开挖后及时组织基槽验收,以防基底暴露时间过长和雨水浸袭,造成橡皮土。第二节 地下室底板施工方法1、本工程地下室底板为防水板,最大厚度0.3mm,工作量较大,因此在浇筑混凝土以前要做好砼浇捣准备。2、地下室周围承台梁外模板采用木模施工。地下室底板下垫100厚C15素砼垫层。3、本工程基础砼浇筑完后,在12小时内用塑料薄膜履盖,浇水养护等措施。4、地下室底板的施工,底板钢筋绑扎过程中要特别重视底板及承台梁钢筋的绑扎质量、柱、墙插筋定位的准确、牢固。底板上、下钢筋绑扎时,按施工图的要求设置撑脚,并同时注意地下室门洞的预留。底板砼的浇捣应顺序平行推进,连续浇捣不得留置施

40、工缝。特别注意砼导墙处砼的密实,防止渗漏。5、地下室底板施工时为保证上下两层钢筋的间距,在上下两层钢筋中采用18钢筋焊接而成的通长马凳,间距1.2m,确保钢筋帮绑扎质量。(见下图)6、承台梁及防水板砼浇筑1、砼浇灌除执行正常的浇灌申请制度外,砼浇灌前应掌握天气情况,确保顺利浇灌。2、砼采用商品砼。3、砼的坍落度控制在180mm左右,水泥宜用矿碴水泥,石子粒径控制在525级配中。4、砼浇筑前对基础的钢筋绑扎及避雷接地进行隐蔽验收,避雷引线钢筋做红色标志。5、签发砼浇灌令,应在各项准备工作完善、到位,现场各项各级验收工作完成后进行。6、砼振捣应全面,不能只注意表面的振捣,忽视内部的振捣,砼内部的密实度对砼的抗裂、抗渗有着重要作用。7、浇筑砼时每工作班不少于两次做砼的坍落度试验。8、按照规范要求留置试块,砼试块的制作和取样在监理的监督下进行,制作完成后送标准养生室

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
