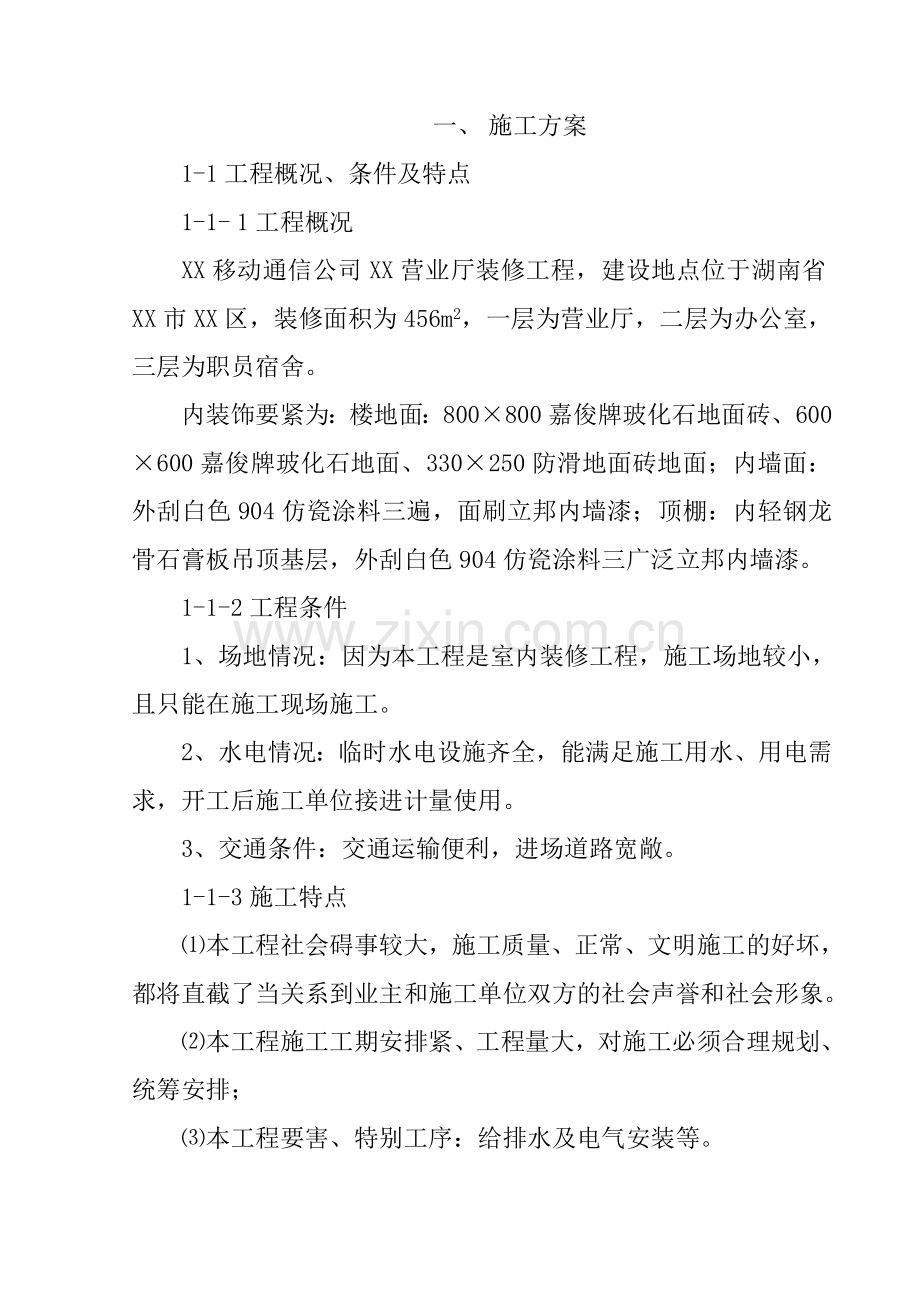

1、一、 施工方案1-1工程概况、条件及特点1-1- 1工程概况XX移动通信公司XX营业厅装修工程,建设地点位于湖南省XX市XX区,装修面积为456m2,一层为营业厅,二层为办公室,三层为职员宿舍。内装饰要紧为:楼地面:800800嘉俊牌玻化石地面砖、600600嘉俊牌玻化石地面、330250防滑地面砖地面;内墙面:外刮白色904仿瓷涂料三遍,面刷立邦内墙漆;顶棚:内轻钢龙骨石膏板吊顶基层,外刮白色904仿瓷涂料三广泛立邦内墙漆。1-1-2工程条件1、场地情况:因为本工程是室内装修工程,施工场地较小,且只能在施工现场施工。2、水电情况:临时水电设施齐全,能满足施工用水、用电需求,开工后施工单位接进

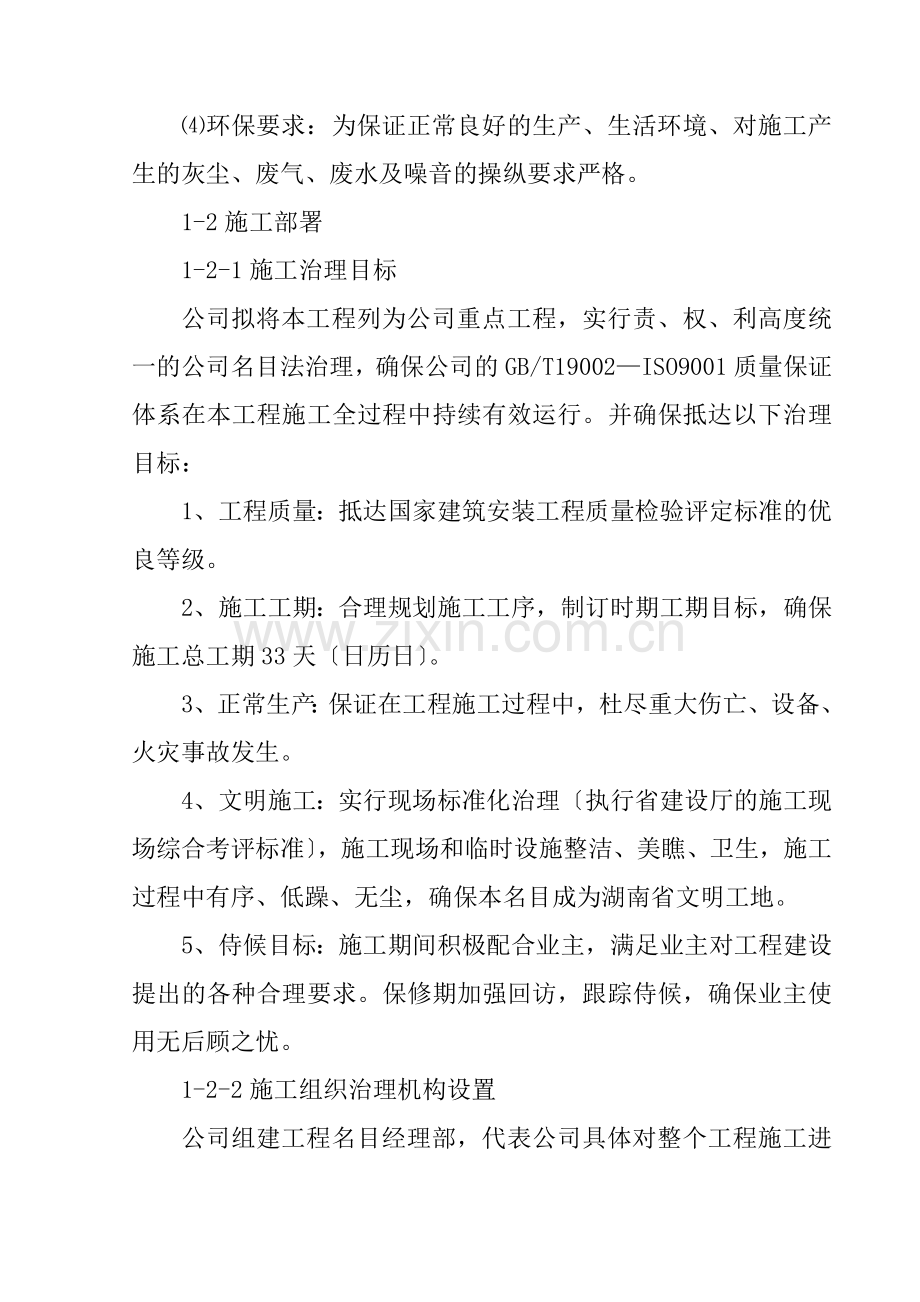

2、计量使用。3、交通条件:交通运输便利,进场道路宽敞。1-1-3施工特点本工程社会碍事较大,施工质量、正常、文明施工的好坏,都将直截了当关系到业主和施工单位双方的社会声誉和社会形象。本工程施工工期安排紧、工程量大,对施工必须合理规划、统筹安排;本工程要害、特别工序:给排水及电气安装等。环保要求:为保证正常良好的生产、生活环境、对施工产生的灰尘、废气、废水及噪音的操纵要求严格。1-2施工部署1-2-1施工治理目标公司拟将本工程列为公司重点工程,实行责、权、利高度统一的公司名目法治理,确保公司的GB/T19002ISO9001质量保证体系在本工程施工全过程中持续有效运行。并确保抵达以下治理目标:1、
3、工程质量:抵达国家建筑安装工程质量检验评定标准的优良等级。2、施工工期:合理规划施工工序,制订时期工期目标,确保施工总工期33天日历日。3、正常生产:保证在工程施工过程中,杜尽重大伤亡、设备、火灾事故发生。4、文明施工:实行现场标准化治理执行省建设厅的施工现场综合考评标准,施工现场和临时设施整洁、美瞧、卫生,施工过程中有序、低躁、无尘,确保本名目成为湖南省文明工地。5、侍候目标:施工期间积极配合业主,满足业主对工程建设提出的各种合理要求。保修期加强回访,跟踪侍候,确保业主使用无后顾之忧。1-2-2施工组织治理机构设置公司组建工程名目经理部,代表公司具体对整个工程施工进行总承包全过程治理,公司及
4、名目组织机构如如下面图表:公司决策层公司专业分公司侍候配合名目经理部指导监控公司职能部门材经综技施质料财营合术工安设务核管科科科备科算理科科科各专业施工队伍1、治理人员、施工队伍:抽调思想素养好、技术水平高的技术、治理人员组成一支技术配套、治理经验丰富的名目班子,抽调责任心强、组织纪律性好、技术过硬的职工组成施工队伍,一旦中标,治理人员、施工队伍立即组织进场施工。2、施工协调:建立业主、工程监理、设计、质监、施工等五方参加的协调会议制度,及时解决施工中的重大咨询题,充分尊重各单位的意见,协调与周边的关系,加强联系,如期按质地完成业主交付的施工任务。具体安排为:建立包括业主、设计院、监理、质监、
5、各协作施工单位参加的协调会议制度;负责解决施工中可能出现的咨询题,进行整体协调组织,排除障碍,确保工期和工程质量;开工前编制具体的施工组织设计,要紧分部工程的施工方案,确保施工有谋划,有组织、有措施地顺利进行;施工前进行图纸会审,将存在的咨询题及早处理,编制具体的施工技术交底使施工操作人员熟悉设计施工意图;服从监理工程师的施工协调指挥,各专业工种的隐蔽工程实施会签制,防止遗漏。3、工程资金治理名目经理部设立专门银行帐号,工程款存进本帐号,由名目经理和公司委派会计治理操纵,专款专用。严格执行国家的有关财经法规定和公司财务制度。财务科按月、季依据各部门提出的资金谋划,统一编制资金使用谋划,经名目经
6、理批准后执行。1-2-3施工生产安排及材料设备提供1、依据招标书要求的承包范围具体安排如下:工程名称组织方式室内装修天棚工程现场加工,安装墙面工程现场加工,安装地面工程现场加工,安装门窗工程门窗扇采办成品,门窗套自行制作给排水工程公司专业队伍担负施工,名目部统一协调治理电气照明工程公司专业队伍担负施工,名目部统一协调治理施工场地清理名目部自行组织施工2、由于本工程量大、时刻紧、作业面充足,故本工程的所有分项工程均按以下程序全面展开施工;在同一分项工程的作业面内,所有工程量同时开工同时验收移交下道工序。3、材料设备提供工程材料设备:由名目部会同业主、监理共同采购。施工周转材料:由公司材料分公司提
7、供。施工设备:由公司设备分公司组织调配。1-2-4要紧施工设备及周转材料投进1、要紧施工设备投进石材切割机、磨边机、成套木工加工机械等大型设备由公司设备公司组织调配;小型设备如小型切剰机、电钻、电锤、电焊机、氧割设备等由施工分公司配备,其余名目部自行调集。2、周转材料的投进建筑足手架用48mm钢管、各种扣件由公司材料公司按施工使用谋划负责调集配备,并优先保证。各种木板、木枋料及足手板等由名目部依据施工谋划自行购置。1-2-4施工用材料的投进金花米黄大理石圆柱瓦块,到建筑装饰市场采购或到厂家定购。800800嘉俊牌玻化石地面砖、600600嘉俊牌玻化石地面、330250防滑地面砖,到建筑装饰市场
8、采购或到厂家定购。各种规格的金花米黄大理石及黑金沙大理石,到建筑装饰市场采购或到厂家定购。1-2-5施工预备结合工程灵活调整,有些工作贯穿于整个施工过程。序号预备内容实施部门1现场技术预备建立建设、设计、监理单位的联系渠道,维持联系畅通。技术科、施工科2图纸自审和会审,收集各项技术资料技术负责人、技术科3编制实施性施工组织设计和名目质量保证谋划,并送有关部门审批技术负责人、技术科4制定各项工程技术措施,组织技术、正常文明施工交底技术科5预算员做施工预算及分部工程工料分析经营核算科6要紧构配件及时统企图划,提出加工定货数量规格和需用日期材料设备科、技术科7现场生产预备施工区用地用木板隔断进行全封
9、闭。施工科8利用原有场内道路,按平面布置做好场内外的接口道路。施工科9通过现场具体勘察和计算,确定施工临时用电、用水谋划,按平布置做好水电线路的敷设,设置照明设施。施工科10按照平面布置,搭设好加工、设备及材料仓储临建棚仓。材料设备科、技术科11有谋划的逐步安装施工机械设备,并调试运行。材料设备科、施工科、质安科12制定测量方案,会同建设单位、监理工程师或规划部门共同检验与确认。技术科、施工科1-2-6施工检测结构用要紧原材料、构件按典型要求,同建设方、监理公司共同取样检验鉴定,合格后使用。材料试块的留设按典型要求,同建设方、监理公司共同取样。钢筋接头按规定要求同建设方、监理公司取样检测。1-
10、2-7生活后勤安排依据场地特点,按照文明、正常施工需要,施工现场划分生活区和生产区,参加施工的职员在生活区的临时宿舍住宿。1-3现场施工组织(一) 施工程序清理原有基层结构基层施工墙面、天棚基层板楼地面面板施工给排水及电气安装楼地面基层施工门窗制作、安装家具在外加工厂订购油漆、涂料施工装修成品保卫场地清理、竣工验收为了按时、按质、按量完成施工任务,平面不划分流水施工段,全面展开同时施工。整个工程以营业厅及办公室、职员宿舍局限装修工程施工为先导,按照先地下、后地上;先给排水及电气照明预埋后安装;先结构后围护;由上而下,先湿作业后干作业的顺序进行施工。二施工缘故此:以图纸为依据,施工治理为目标、典
11、型为标准,科学利用资源,有效使用时刻空间,组织有序、均衡地施工。三施工时期:依据该工程特点,将该工程分段施工,分时期验收评定后,及时插进下道工序的施工:初装时期:包括拆掉原有砖墙、清理建筑垃圾、新砌砖墙、预留、预埋、凿槽及水泥砂浆修补。凿槽及管线预埋施工场地将原有的清理完成后,依据设计施工图正确放出现场样,经复核无误后,即开始进行给排水及电气照明安装的预埋管线安装凿槽及水泥砂浆修补。凿槽孔前,还需要依据土建结构情况的情况,在不损坏结构受力的情况下,进行给排水及电气照明预埋管线安装凿槽及水泥砂浆修补。基层龙骨固定依据墙体及天棚的结构牢固程度分析,结合装修施工图,确定基层龙骨间距,做好中层隔潮层,
12、然后再做面层小龙骨护壁安装。基层板安装依据设计施工图规定,用进口九夹板或大芯板做基层板,先依据设计造型做好模样,然后刷上二遍防火涂料后,再进行安装基层板。面板安装依据设计施工图规定,用进口装饰板做面板,先依据设计造型做好模样,然后刷上粘结剂后,再进行安装面板。四施工工艺室内装修:内墙顶棚清理内墙顶棚面基层楼地面工程木作及安装油漆、涂料、玻璃。A、内墙粉刷室内装饰应遵循先房间后走道,先天花板及楼层防水,后装饰的缘故此。一般施工应先外后内,先湿作业后干作业,先基层后面层,先水电后油漆的流程进行。抹灰前应对基层进行清理,并提早小时浇水湿润,一次抹灰厚度砖墙15mm,砼墙不超过10mm,超厚局限要分层
13、抹平,做到平坦垂直,不空鼓,不开裂,阴阳角方正,线条平直清晰。施工预备门窗校正,门窗框与砖墙的间隙经清理后用1:3水泥砂浆塞严密。检查嵌进墙内的各种预埋管线、各种预留孔洞是否符合要求。清理墙面各种污物灰尘,并浇水湿润。内粉刷操作要点施工顺序:阴阳角寻方设置标筋阳角做护角粉底层、中层灰粉窗台粉面层灰清理。阴阳角寻方:先按房间面积大小规方。在地面上先弹出十字中心线,并按墙面基层平坦度在地面上弹出墙角包括墙中层抹灰的准线规方。接着在距离墙角约100mm处,用线锤吊直,弹出垂直线。以此垂直线为准,再按地面已弹出的墙角准线往墙上翻引,弹出墙角处两面墙上中层抹灰面厚度线,据此,每隔1.2-1.5m做出标准
14、灰饼。标筋:灰饼做好干后,用水泥混合砂浆在上、中、下灰饼间标筋,厚度同灰饼,宽度5cm,间距1.2-1.5m。做护角:门窗洞口及室内阳角用1:2水泥砂浆做护角,护角厚度与墙面灰饼齐平,每侧宽度60mm。粉底层、中灰层:从上而下进行,待标筋硬化后,在标筋之间抹一层7-9mm的底灰至七、八成干后接着抹中层灰,然后用刮杠靠住两边的标筋,由下向上刮平,并用抹子搓平,按设计要求用水泥砂浆粉踢足线。抹面层灰:待中层灰六、七成干时,即可开始抹面层灰,面层灰的厚度不超过3mm,操作时应从阴角开始,两人配合,一人上灰,另一人用钢抹子压实压光。现在应特别注重阴阳角的处理,最好用排笔带水抹压阴阳角,以保证阴阳角垂直
15、、光洁、不显抹压痕迹。质量标准表层光滑、干净、颜色均匀、无抹纹,线角平直方正,清晰美瞧。孔洞、槽盒尺寸正确、边缘整洁、光滑,管道后面平坦。护角符合设计和施工典型规定,表层光滑平顺,门窗框与墙体间缝密实,表层平坦。准许偏差表层平坦2mm;阴阳角垂直2mm;立面垂直3mm;阴阳角方正2mm。B、内墙、顶棚仿瓷涂料作业条件:室内有关抹灰工种作业已完成,室内木工、水热工施工名目已完成,治理洞口已修补好,墙面已枯干,地面已施工完毕,在做好样板间并经鉴定合格后即可开始大面积施工。操作工艺a、基层清理:抹灰墙面的灰土疙瘩等清理干净,除掉油污;b、填补缝隙:用石膏腻子将缝隙及坑洼不平处寻平,操作时要横抹竖起,
16、填实填平;满刮腻子操作时往返刮平,上下接槎保证线角明显;c、按设计要求刮仿瓷涂料三道,刮平。C、楼地面水泥砂浆施工楼地面做法为:钢筋混凝土楼面素水泥浆结合层一道20厚水泥砂浆抹面抹平。清理基层表层,并用水冲洗干净。用1:3水泥砂浆冲筋。基层表层湿润,刷以水灰比为的水泥浆一道。展1:2水泥砂浆,按标筋高度用刮尺刮平,用木抹槎平,抹平工作应在初凝前完成。翌日起进行洒水养护,养护许多于7天。水泥砂浆所用的砂,一般应采纳中砂或粗砂,含泥量不应大于3%。水泥宜采纳硅酸盐水泥,一般硅酸盐水泥,标号不应低于32.5#,抹面在该层室内抹灰完毕后进行。防止空鼓:严格处理底层,认真清理表层的浮灰浆膜以及其它污物,
17、在地面施工前一天应对基层认真浇水湿润,使基层具有清洁湿润粗糙的表层。结合层采纳水灰比为0.5的素水泥浆,严格做到随刷随展。D、墙漆装饰材质要求:材料颜色抵达一致。技术性能应符合国家有关标准。水泥采纳白水泥、一般硅酸盐水泥。施工顺序墙漆施工顺序:清理基层墙面冲筋阳角、窗台分网格线条水泥砂浆寻平墙漆打底面层。1-3安装施工方法1-3-1电气工程电气安装分项工程:a、配管及管内穿线;b、电气照明器具及配电箱安装工程;c、电缆敷设;d、避雷网及接地装置安装;e、电气照明动力系统调式运行。1-3-1-1配管及管内穿线1、塑料管敷设工程工艺流程:预制加工盒箱定位管路敷设预清扫a、预制加工:塑料管使用专用弹
18、簧弯管,所有管子弯曲曲折折曲曲折折折折曲曲折折曲曲折折折折折折曲曲折折曲曲折折折折曲曲折折曲曲折折折折折折折折半径不小于外径的6倍。b、盒、箱定位:依据施工图,以土建的水平线为基正确定盒、箱位置,标上记号。按测定的位置和标记将盒固定在墙上或预制板缝内。c、管路敷设:检查管内是不是有杂物堵塞清除管口毛刺、管口尽量走直线,减少弯曲曲折折曲曲折折折折曲曲折折曲曲折折折折折折曲曲折折曲曲折折折折曲曲折折曲曲折折折折折折折折,埋于墙内或砼内管子离表层净距不小于15mm。管子进盒、箱,管子露出盒箱应小于5mm,两根以上管子进箱应平坦一致。管路超过以下长度,应加装中间接线盒:无弯时45m;有一个弯时30m;
19、有二个弯时15m。所有预埋的盒、箱、管口均要堵塞好,以免水泥浆渗进。d、预清扫:管路敷设完成,待土建模板拆掉后,应及时对预埋管路进行清扫,并与施工图核对,及时处理错误施工的管子。清扫管时,可用铁丝带布条从另一端接出,清除管内的杂物、积水,也可用压缩空气吹扫,清扫完后堵好管口、盒、箱口。2、管内穿线工艺流程:穿钢丝清扫管、盒、箱穿线断线接头远测尽缘a、穿钢丝:采纳1.2mm钢丝,钢丝端头弯成圆钩状,管线较长或穿插钢丝受阻时,两人从管子两头穿钢丝,估量两钢丝已到位,同时搅动两钢丝,使两根钢丝的端头互相钩绞在一起,然后将钢丝拉出来。b、清扫管、盒、箱:先将盒、箱内残存水泥块粒和其它赃物清琄干净,再用
20、抹布将盒、箱抹干净。将布条牢固地绑扎在钢丝上,两人往返拉动钢丝,清除管内泥水、杂物,或用压缩空气吹扫管子。c、穿线:穿线时先将导线绑扎在钢丝端头钩子上,两人协调配合一人接一人送。穿结前对导线的规格、型号进行核对,零线和保卫地线用颜色来区分,黄绿色做保卫地线,黑色做零线。放线时导线置于放线架上,或从导线外圈起顺着将导线放直,禁止从导线内圈抽头放线。管路较长或弯头较多时进进适量滑石粉。不同回路不同电压、交流和直流不穿放同一管内,导线在伸缩缝处补偿装置应活动自如,留有一定的余量。d、断线、接头:接线盒、开关、插座盒、灯头盒内导线预留长度为15公分时剪断,配电箱内导线预留长度为配电箱周长的一半时剪断,
21、出户导线的预留长度为1.5m,公用导线在分支处可不剪断导线而直截了当穿过。断线头的要求是:不能增加电阻值;受力导线不能落低原机构强度;不能落低原尽缘强度。导线采纳尼龙压接帽连接。接好后用自粘塑料胶带包扎严密后,再用黑胶布一层。e、摇测尽缘:导线接完后,用500V尽缘摇表对导线进行线间、对地尽缘摇测,尽缘电阻不能低于0.5M。1-3-1-2电器照明器具及配电箱盒安装工程1、暗开关、插座安装工艺流程:清量接线安装通电检查a、清理:开关插座安装前,开关插座盒必须差不多在穿线前清扫干净。b、接线:在穿线时,开关、插座在盒内导线长度为15cm左右。开关接线同一场所的开关位置一致,操作灵活、接点接触可靠,
22、相线经开关操纵。插座接线单相二孔插座横装和竖装两种形式,横装时,左零右相;竖装时,上相下零。单相三孔插座为左零右相,上方接地线。将盒子内导线留出维修长度,削出线芯,直截了当接进开关、插座接线柱内,压紧螺丝固定在盒子上。A、安装扳把跷板开差距地面高度为1.5m,距门口为150200mm,开关与位置相对应;同一房间开关,插座高差不大于5mm,成排开关,插座高差不大于2mm,并列安装二开关,插座高差不大于0.5mm,暗装插座一般距地面30cm。暗装开关,插座面板应端正,与墙面接触严密、平齐。暗装开关,插座埋设宽度超过墙面2.5cm时,应加装套盒。B、通电检查开关、插座安装完毕后,应通电检查开关通断方
23、向是否一致,操纵灯具位置顺序是否一致,是否灵活可靠,插座相线、地线位置是否正确,所有开关、插座面板要擦抹干净,不弄脏。2、铁制配电箱暗安装工艺流程:预埋清理预埋箱体箱内配线及盘面安装通电检查a、预埋:在铁配电箱上钻孔,固定四根小扁铁,再将扁铁焊在土建钢筋上,管子依次进进箱内,管口塞好,箱内塞满填充物,管子进进配电箱应一孔一管,不准长孔,孔径与管径相同,严禁用电焊、气焊开孔。管口露出箱内应小于5mm,2根以上管子进箱,管口要整洁一致,电焊等破坏油漆时,须及时补刷防锈漆。b、箱内配电线及盘同安装配电箱壳应有明显可靠二次接地装置,接地线不准许同配电箱串接。配电箱内配线需排列整洁,并绑扎成束,在活动部
24、位应该两端固定,盘面进出导线应留有适当余地,以便检查。剥线不应伤线芯,线芯不能过长,导线压头稳定可靠,多股线导致不准盘圈压接,不得减少导线股份。配电箱盘面上和各种刀闸及自动开头处于断电状态时,刀片可动局限均不应带电,垂直装设的各种开关,一般上端接电源,下端接负载,盘面器具应牢固、平正、整洁、铜端子无松动。C、通电试验用500V摇表和万用表检查配电箱盘面电气元件尽缘和通断是否可靠。进出配电箱回路一接在配电箱盘面前先进行尽缘摇测,回路负载已具备使用条件,按负载线路导线包扎红尽缘带才能与配电箱盘面接线。配电箱送上电源后,操作时,一个监护,一个操作,一个回路,一个回路逐步送电,有异常情况应立即拉闸,查
25、明确情况处理好后送电。1-3-1-3电缆敷设预备工作电缆沿支架敷设挂标志牌1、预备工作对敷设电缆进行具体检查,规格、型号、截面、电压等均符合设计要求,外瞧无扭曲曲折折曲曲折折折折曲曲折折曲曲折折折折折折曲曲折折曲曲折折折折曲曲折折曲曲折折折折折折折折,损坏现象。将电缆IKV摇表摇测线间及对地的尽缘电阻低于10M摇测完后,对地放电,用尽缘胶带包封住电缆头。将电缆放线架发放在适当的位置,一段安放在电缆起止点四面。在电缆转弯等处安排专人,并安装好滑轮。预备手持对讲机或手持喇叭,指挥电缆敷设。在桥架或支架上多根电缆敷设时,应依据现场实际情况将电缆敷设排列好,以防电缆交叉或混乱。电缆在现场距离搬运,一般
26、按电缆盘上箭头指示方向滚动,如无箭头批示,按电缆绕方向滚动,不可反转。2、电缆沿支架桥架敷设水平敷设,可用人力或机械敷设,沿桥架敷设时,应单层敷设,排列整洁,不得交叉,拐弯处以最大截面外径10倍为准许弯曲曲折折曲曲折折折折曲曲折折曲曲折折折折折折曲曲折折曲曲折折折折曲曲折折曲曲折折折折折折折折半径,不同电压等级电缆应分层敷设。高电压电缆放在上面,同等级电缆沿支架敷设时,水平净距离不小于35mm,垂直敷设一般利用土建起重设备将电缆运到楼上电缆起点,敷设时,先敷设低层,再敷设高层,要特别注重在是缆盘和局限楼层彩用防滑措施。自下而上垂直敷设时,支架间距不得在于1.50米,沿桥架及托盘垂直敷设时,每层
27、至少安装两道固卡架,放一根卡固一根,电缆穿越楼板时,应装套管,敷设完后,应将套管用防火材料堵死。3、挂标志牌标牌规格应一致并有防腐性能,挂装应牢固。标志牌上注明电缆号、型号及电压等级。沿支架、桥架敷设电缆两端、拐弯处、交叉处应挂标志牌,直线段应每层挂标志牌。4、线槽安装线槽应平坦,无扭曲曲折折曲曲折折折折曲曲折折曲曲折折折折折折曲曲折折曲曲折折折折曲曲折折曲曲折折折折折折折折变形,内壁无毛刺,各种附件齐全。线槽的接口应平坦,接缝处应紧密平直。槽盖装上后应平坦,无翘角,出线口的位置正确。在吊顶内敷设时,要是吊顶无法上人时应留有检修孔。不准许将穿过墙壁拆线槽与墙上的孔洞一起抹死。线槽的所有非导电局
28、限的铁件均应相互连接,使之成为连续导体,并做好整体接地。当线槽的底反对地距离低于2.4m时,线槽本身和线槽盖板均必须保卫地线。2.40m以上线槽盖板可不加保卫地线。敷设在竖井、吊顶、信道、夹层及设备层等处的线槽应符合?高层民用建筑设计防火典型?GB5004595的有关防火要求。1-3-1-4送电1、送电时由一人操作一人监护,操作者须戴好尽缘手套。2、先检查总电源电压是否正常,三相是否缺、断相。3、从供电电源起,先干线,后支线合上主开关,并检查各开关电压的缺,断相情况。4、干线、支线开关合上后送电,再一个回路一个回路试送电,检查灯具,插座受电情况正常,直到全部回路都送上电。1-6-1-7试运行1
29、、照明系统通电试灯8小时,并派专人值班,巡视电流,用电器具是否正常,并作好记录。2、试运行完毕后,与送电时合分开关相反,先断支线,后断干线开关,逐级将开关断开,最后将总开关断开,并在开关把手上挂上“禁止合闸,有人工作标示牌,直到交付时止。1-6-1-8水泵调试1、首先检查电动机的功率以及线路是否设计吻合,检查外瞧是否有损伤。2、然后测试电动机及线路尽缘是否良好,在一切检查无误后通电进行电动机空运转,检查电动机的正反转并用钳型电流表测量电动机的空转起动电流和运行电流,检查电动机的温度。3、电动机空运无异常现象后进行电动机带负荷运转,并再次用钳型电流表测量电动机带负荷运转的起动电流和运行电流,检查
30、电动机的温度,并做好记录。1-3-2、排水工程本工程地上共3层,给排水由生活给水系统,生活排水系统组成。预留预埋1、熟悉图纸:依据施工图纸预留好给排水管道套筒,套筒大小按管径大两级。2、套筒加工:依据土建进度,按计算的套筒大小和数量加工好各层的防水套筒。3、画线定位:等土建平板模支好后,依据卫生洁具的下水预留尺寸和各立管位置模板上画线定位,主管的套筒预留依据下层的套筒位置需吊线坠进行预留。4、固定与填充:将套筒放于规定位置固定好,并用纸巾填满。1-3-2-1生活给水管道安装1、系统组成:本工程给水管DN50mm时采纳铝塑复合管供水。2、材料要求及连接方式:给水管采纳热熔连接,铝塑管为目前国内最
31、新型给水管材,由于有较好的耐热性、抗热氧化老化性能,而且其拉伸强度、抗撕裂强度、耐久应力开裂性、耐低温性特别优越。在现代工程施工中得到泛使用,镀锌钢管丝扣连接或者焊接,其连接方式应按如下步骤进行:热熔工具接通电源,到达工作温度指示灯亮后面能开始操作。切割管材,必须使端面垂直于管轴线,管材切割一般使用切割机,必要时使用钢锯,但切割后管材断面应往除毛边和毛刺。管材与管件连接端面必须清洁、枯干、无油。用卡尺和适合的笔在管端并标绘出热熔深度。熔接时,无旋转地把管端导进加热套内,插进到标志的深度,同时无旋转地把管件推到加热头上,抵达规定标志处。抵达加热时刻后,立即把管材与管件从加热套上同时取下,迅速无旋
32、转地直线均匀插进到所标深度,使接头处形成均匀凸缘。在规定的加工时刻内,刚熔接好的接头还可效正但严禁旋转。3、管道焊接所有焊工必须持证上岗。焊条必须有使用讲明书和质量保证书。现场使用的电焊机必须具备参数稳定、调节灵活的性能。焊接方法:对DN100的钢管采纳手工电弧焊焊接,焊条型号E4303。管道焊后须及时清检查,焊缝表层不得有裂纹、气扎、夹渣等现象,咬肉深度不得大于0.5mm,检查长度等于焊缝全长的10%且大于100mm。4、管道丝扣连接施工前依据图纸标高和现场尺寸放样下料,工具为砂轮切割机与手用钢锯。下料后的管材用电动绞丝套丝,螺纹应为锥管螺丝。管子组对安装时,丝扣连接的管端应清洁、不乱丝,螺
33、纹间采纳白厚漆加油麻丝密封或用生料带密封并留有23个扣纹。工艺流程:安装预备预制加工干管安装立管安装支管安装管道试压管道清洗、消毒安装预备:认真熟悉施工图纸,依据施工方案制定的施工方法和技术交底的具体措施做好预备工作,参瞧有关专业设备图和装修建筑图,核对各种管道的坐标,标高是否有交叉,管遑排列所用空间是否合理,有咨询题及时与设计及有关人员研究解决方式,洽商记录。预制加工:按设计图纸了解管路分路、管径、变径、预留管口、阀门位置等施工草图,在实际安装的结构位置做上标记按标记分段量出实际安装的正确尺寸记录在施工草图上面后按草图测得的尺寸预制加工。干管安装:建筑物埋地引进管和室内埋地管宜两段进行敷设,
34、先进行室内埋地管敷设,待土建施工结束后,再进行户外接管的敷设。室内埋地管应在土建工程回填夯实后重新开挖进行,严禁在回填土之前或未经夯实的土层中敷设,敷设管道的管底平坦,无坚硬的突出物体。立管安装:立管从上到下统一吊线安装支架,将预制好的立管按编号分层按顺序安装,对好调直,但不可强行扭直,立管阀门安装朝向应便于操作和治理,安装完毕后,用卡件固定,配合土建堵好楼板洞,不得强行校正。支管安装;等土建粉饰完好后,结合卫生间平面大样图和系统图确定各支管长度后画线定位,安装支架,将预制好的管道在支架上,其阀门应安装在隐蔽方便拆卸处。管道试压:管道水压试验应符合以下规定:a、水压试验后,管道应固定,接头须明
35、露;b、管道注满水后,加压0.1Mpa进行密封检查。c、密封性检查合格后,再缓慢加压至试验压力,升压时刻不小于10Mpa。d、升压到规定值后,停止加压,保压1h,要是无泄漏,保压1h后,压力表下落不超过0.1Mpa,准许再实压到规定值,保压15min,压力下落量不超过0.05Mpa为合格。清洗、消毒:a、给水管道系统在验收前,应进行通水冲洗。冲洗水流速宜大于2m/s,冲洗时,应不留死角,每个配水点头应展开,系统最低点应设放水口,清洗时刻操纵在冲洗出口处排水的水质与进水相当为止;b、生活饮用水系统经冲洗后,还应用含2030mg/L的游离氯的水灌满管道进行消毒。含氯水在管中应滞留24h以上;c、管
36、道消毒后,再用饮用水冲洗,并经卫生监督治理部门取样试验,水质符合现行的国家标准?生活饮有水卫生标准?后,方可交付使用。1-3-2-2排水管道安装1、材料要求:本楼排水管道采纳UPVC排水管粘接。2、工艺流程:安装预备支架预制汇总水平管安装污水立管污水管安装灌水试验3、安装预备:依据设计图纸及技术交底,检查、核对预留孔洞大小尺寸是否正确,将管道座标、标高位置划定位。4、支架制安:安装前应作出支架安装草图先预制好支架刷漆防腐后再按吊线垂直度与间距安装好支架。5、污水、干管安装:安装通向室外的排水管。下返三通弯头处应用顺水三通或用45度弯头连接45度歪三通连接,在垂直管段顶部应设清扫口。6、污水立管
37、的安装:依据施工图校对预留洞口尺寸无过错,立管安装前吊线,要是剔凿板洞需断钢筋时,必须征得土建有关人员同意,按规定要求处理,排水立管先用线垂确定管中心位置,安装管卡后敷设立管,当立管上、下层不在一垂直线上时,宜用两个45度弯头连接;立管检查口设置按设计要求,立管检查口方向要便于检修。7、污水管安装:污水横管与横管、横管与立管连接应采纳顺水三通或45度配件,支管末端可用带检查的弯头代替清扫口,以利于管道疏通维修;污水支管不得有倒坡或局部凹陷现象,保证抵达坡度要求。支管安装完后,可将卫生洁具或设备的预留管安装到位,寻准尺寸并配合土建预留孔洞堵严,预留管口装上临时封堵。8、通闭水实验:将充气球胆在立
38、管口堵严,由本层预埋口处灌水做闭水实验,水位在规定时刻内不下落为合格,注重检查各接口。管道安装前对原材料进行检查,检查合格证等资料,并对实物检查,不合格材料严禁进场使用。管道安装时对尺寸,特别是与卫生器具相接的管口平面尺寸进行检查,立管弯头部位采纳支墩支撑,条件不满足因此采纳吊托架支撑,制止水力冲击造成接口脱落弯头损坏现象,安装水平管道时要操纵好管道的坡度和坡向,严禁有倒返水现象。安装立管操纵好立管垂直度,按要求设置检查口,及时做灌水、闭水试验。会同甲方检查做好签证工作。管道的支、吊、托架安装在承口部位,管道安装完毕后进行灌水或通水试验,会同甲方做试验报告填写、签证等工作,工程竣工前需清理管壁
39、杂物,并进行表层油漆。1-3-2-3卫生洁具及管道附件的安装1、材料要求:卫生洁具应依据设计或建设方提供的生产厂家或品牌采办;并做好验收工作。2、工艺流程:安装预备卫生洁具及配件检验卫生洁具外瞧检查清理通水试验3、安装洁具时严格操纵平面尺寸标高,局限洁具固定采纳膨胀螺丝,洁具落水口与管道相接时,用油灰填充严密,卫生洁具的安装程序:蹲便器安装:等土建做好防水处理以后,将蹲便器排水管口打毛,再把蹲便器出水口放进排水管口,用水平尺将蹲便器瞧平瞧正,拿砼固定蹲便器底部,然后用铜丝和皮碗将大便器与给水铜器连接,蹲便器自动冲洗冲阀安装高度为离地面1米。小便器安装:依据小便器型号及往水方式确定安装高度,用膨
40、胀螺丝将其固定,安装小便器冲洗阀时须保证给水管出水口与小便器进水口维持在一直线。台式洗脸盆安装:依据各洗脸盆排水管位置画好台板开孔尺寸,再将台盆放大台板孔内,将返水铜器与洗脸盆连接好后插进排水管,用密封膏将管口密封。应保证存水弯平面与墙面垂直;然后用软管及三角阀将洗脸盆与给水管连接,安装完毕后用密封膏将台板与盆镶接,所有卫生洁具安装完毕后,应进行通水试验,瞧有无漏水、泄水现象。二、 施工进度谋划及保证措施2-1工期保证措施2-1-1在本工程实施过程中建立进度监测系统,监测流程图如下:出现进度偏差分析产生偏差的缘故分析偏差对后续工作和工期的碍事确定碍事后续工作和工期的限制条件采取进度调整措施形成
41、调整进度谋划采取相应经济、组织、合同措施实施调整后进度谋划再进进监测系统对碍事工程名目施工进度的各因素物质提供进度碍事、资金碍事、设计变更碍事、施工条件碍事、各种风险因素碍事、自身治理水平碍事进行有效监督。2-1-2以进度报表和现场检查方式对进度谋划的执行跟踪检查。2-1-3整理、统计和分析收集数据,形成与谋划具有可比性的数据。2-1-4将实际进度的数据与谋划进度的数据进行比立。2-2在本工程实施过程中建立进度调整系统。2-3具体确保工程按期交付使用的组织措施。2-3-1加强组织领导和施工协调,统一调配人力、物力和财力,2-3-2加强名目施工工期保证体系有治理工作。明确生产指挥系统,依据总进度
42、谋划的要求,做好施工谋划的编制、检查、验收工作。每月编制日作业谋划,依据施工进度谋划编制施工用料、劳动力、机具设备、资金用量及进场时刻等使用谋划。名目部每周组织一次检查,落实谋划完成情况,未达谋划要求的立即寻出缘故,落实责任,提出赶上措施。2-3-3及时做好工期与质量正常两者之间的协调工作,每周星期日召开一次协调会,总结上周的进度谋划落实情况,研究下周进度谋划和措施。在保证工程质量抵达省优和不发生任何正常事故的前提下,加快施工进度,确定下步工作的保证质量措施和正常生产防护措施,把事故消灭在萌芽状态,杜尽因质量措施和正常事故使工期延误。2-3-4在要害部位设立操纵点,按操纵点倒计时编制施工谋划。
43、2-3-5保证工程劳动力的需要。本工程要紧技术工种均由公司职员组成,并选择技术娴熟、思想素养高、责任感强的操作工人参加本工程建设。目前,我公司已做好了充分的思想预备和组织预备,整装待发随时都能进场施工。2-3-6采取加班加点连续作业措施,依据工序要求,采取两班作业,及早做好人员的组织、材料预备、机具预备,保证工程顺利进行。2-3-7工程开工后,工序搭接一环接一环,时刻要求紧,星期日等节假日也必须留足劳动力。2-3-8加快施工预备工作,施工现场大部份临时设施就近租用,尽早开工。2-3-9做好后勤侍候和组织宣传工作。抓好职工食堂的伙食,使职工吃上可口香甜的饭菜,以保证其体力,精神愉快。2-3-10
44、虚心同意建设单位监理、质监、设计对施工全过程验收,及时填写各项技术资料做到一次合格,缩短分局限项工程间歇时刻。2-3-11严格按照施工进度谋划安排施工,要害线路的施工进度落实到天,天天进行检查,发现滞后果断做出调整。采纳先进的施工技术和施工工艺。2-3-12在施工操纵谋划的指导下,安排好具体的月、旬作业谋划,与班组签订质量进度承包合同,实行平等奖罚。2-4具体确保工程按期交付使用的技术措施为了保证工程的工期,在开工前完成图纸会审、施工图预算、技术交底、正常交底、施工组织设计、临时用电方案等各项技术预备工作,搭设好临时设施,接好临时用水、用电、组织好人员、机具及材料设备,并保证材料的及时提供,在
45、工程施工的前期安装配合土建预埋、并制作局限管道配件,开始地上局限立管的安装工作。此后随土建逐层的完成,可全面进行管、线的安装、试压;封顶配合土建粉墙进行施工,随土建进度自上而下进行管线安装及配合装饰施工。施工时合理布置施工作业,合理安排劳动力。2-4-1编制合理的网络谋划,抓住要害线路,科学治理,确保工程按时完成。2-4-2合理按排施工顺序、工序搭接,组织流水施工、交叉作业提早做好连续施工的各项预备工作。2-4-3加强谋划的严厉性,对材料谋划、半成品采购、加工谋划、周转材料使用谋划、施工机具需用谋划落实到人,任何人都必须按谋划要求保质保量按时落实到位。2-4-4调进先进的机械设备,采纳先进的施
46、工工艺,提高机械化程度。2-4-5加大周转材料的投进,备足架板、支撑、钢管等周转材料,杜尽停工待料现象。2-4-6加强质量监控,保证分项工程质量验收合格率为90%以上,不因工程质量咨询题而延误工期。2-4-7做好交叉作业工作,能施工的尽量施工,或通过采取全天24小时施工。2-4-8缩短技术间隙时刻,及时进行隐蔽验收。2-4-9认真做好各工种的协调配合工作,合理组织流水作业,不出现窝、停工现象。2-4-10投进充足的支撑、模板等周转材料,技术娴熟的生产工人和高水平的治理人员,以满足施工工期短、正常施工要求高及质量按国家验收典型必须抵达优良工程的需要。投进充足的、精良的机械设备,确保机械设备生产力不延误工期。2-4-11每层砌体工程在主体结构工程完成并拆模后及时跟进,尤其是外围护墙,及时完成外围护墙可尽早给外墙装修提供工作面。为了缩短装饰时刻,本工程采纳内外装饰同时进行的方式,砌体材料、装饰材料等由施工外用电梯负责运输。2-5具体确保工程按期交付使用的治理措施2-5-1本名目进行全面质量治理,工作责任到人,确保工程全过程得到有效操纵,
