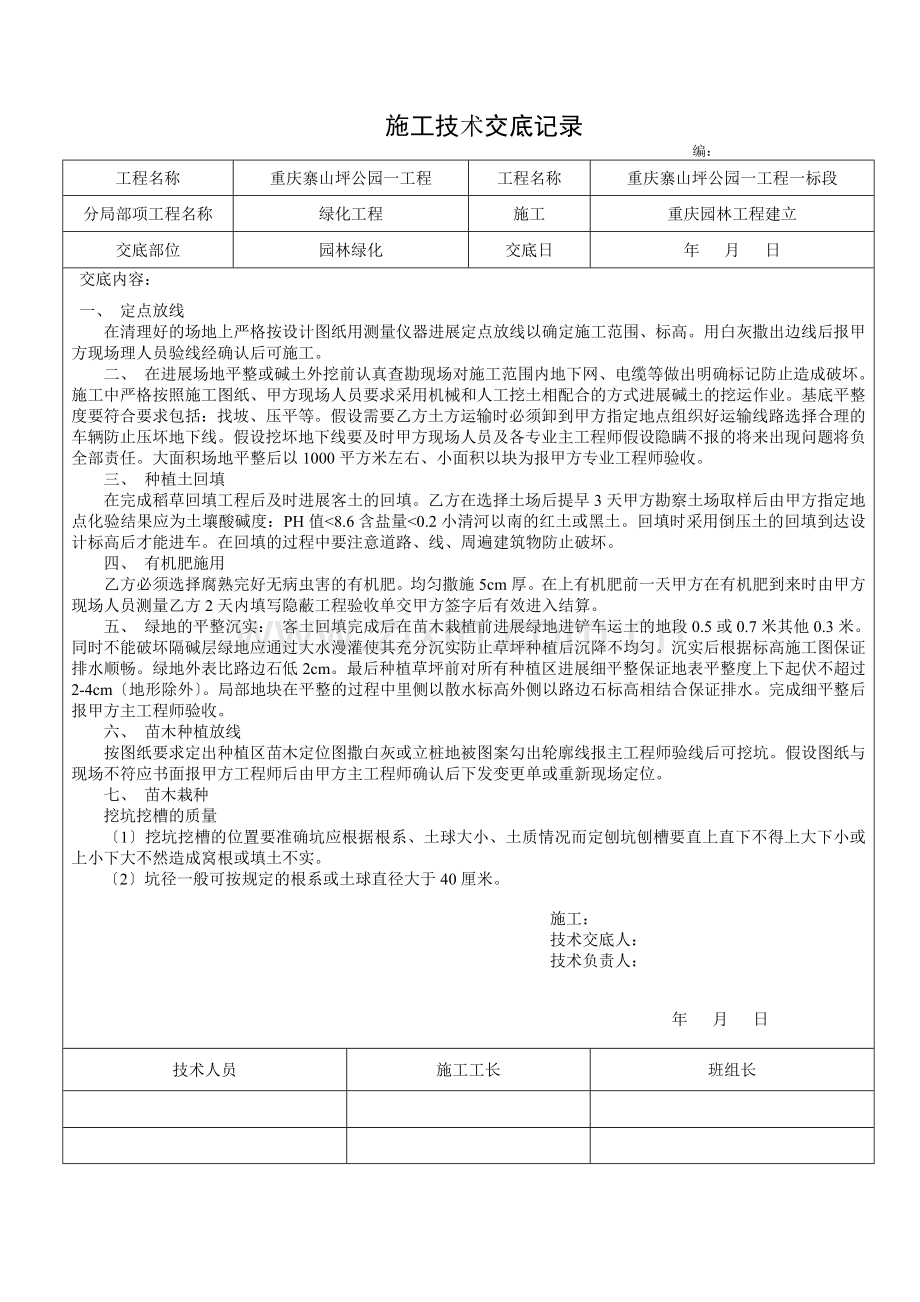

1、施工技术交底记录编:工程名称重庆寨山坪公园一工程工程名称重庆寨山坪公园一工程一标段分局部项工程名称绿化工程施工重庆园林工程建立交底部位园林绿化交底日年 月 日交底内容:一、 定点放线在清理好的场地上严格按设计图纸用测量仪器进展定点放线以确定施工范围、标高。用白灰撒出边线后报甲方现场理人员验线经确认后可施工。二、 在进展场地平整或碱土外挖前认真查勘现场对施工范围内地下网、电缆等做出明确标记防止造成破坏。施工中严格按照施工图纸、甲方现场人员要求采用机械和人工挖土相配合的方式进展碱土的挖运作业。基底平整度要符合要求包括:找坡、压平等。假设需要乙方土方运输时必须卸到甲方指定地点组织好运输线路选择合理的
2、车辆防止压坏地下线。假设挖坏地下线要及时甲方现场人员及各专业主工程师假设隐瞒不报的将来出现问题将负全部责任。大面积场地平整后以1000平方米左右、小面积以块为报甲方专业工程师验收。三、 种植土回填在完成稻草回填工程后及时进展客土的回填。乙方在选择土场后提早3天甲方勘察土场取样后由甲方指定地点化验结果应为土壤酸碱度:PH值8.6含盐量0.2小清河以南的红土或黑土。回填时采用倒压土的回填到达设计标高后才能进车。在回填的过程中要注意道路、线、周遍建筑物防止破坏。四、 有机肥施用乙方必须选择腐熟完好无病虫害的有机肥。均匀撒施5cm厚。在上有机肥前一天甲方在有机肥到来时由甲方现场人员测量乙方2天内填写隐
3、蔽工程验收单交甲方签字后有效进入结算。五、 绿地的平整沉实: 客土回填完成后在苗木栽植前进展绿地进铲车运土的地段0.5或0.7米其他0.3米。同时不能破坏隔碱层绿地应通过大水漫灌使其充分沉实防止草坪种植后沉降不均匀。沉实后根据标高施工图保证排水顺畅。绿地外表比路边石低2cm。最后种植草坪前对所有种植区进展细平整保证地表平整度上下起伏不超过2-4cm地形除外。局部地块在平整的过程中里侧以散水标高外侧以路边石标高相结合保证排水。完成细平整后报甲方主工程师验收。六、 苗木种植放线按图纸要求定出种植区苗木定位图撒白灰或立桩地被图案勾出轮廓线报主工程师验线后可挖坑。假设图纸与现场不符应书面报甲方工程师后

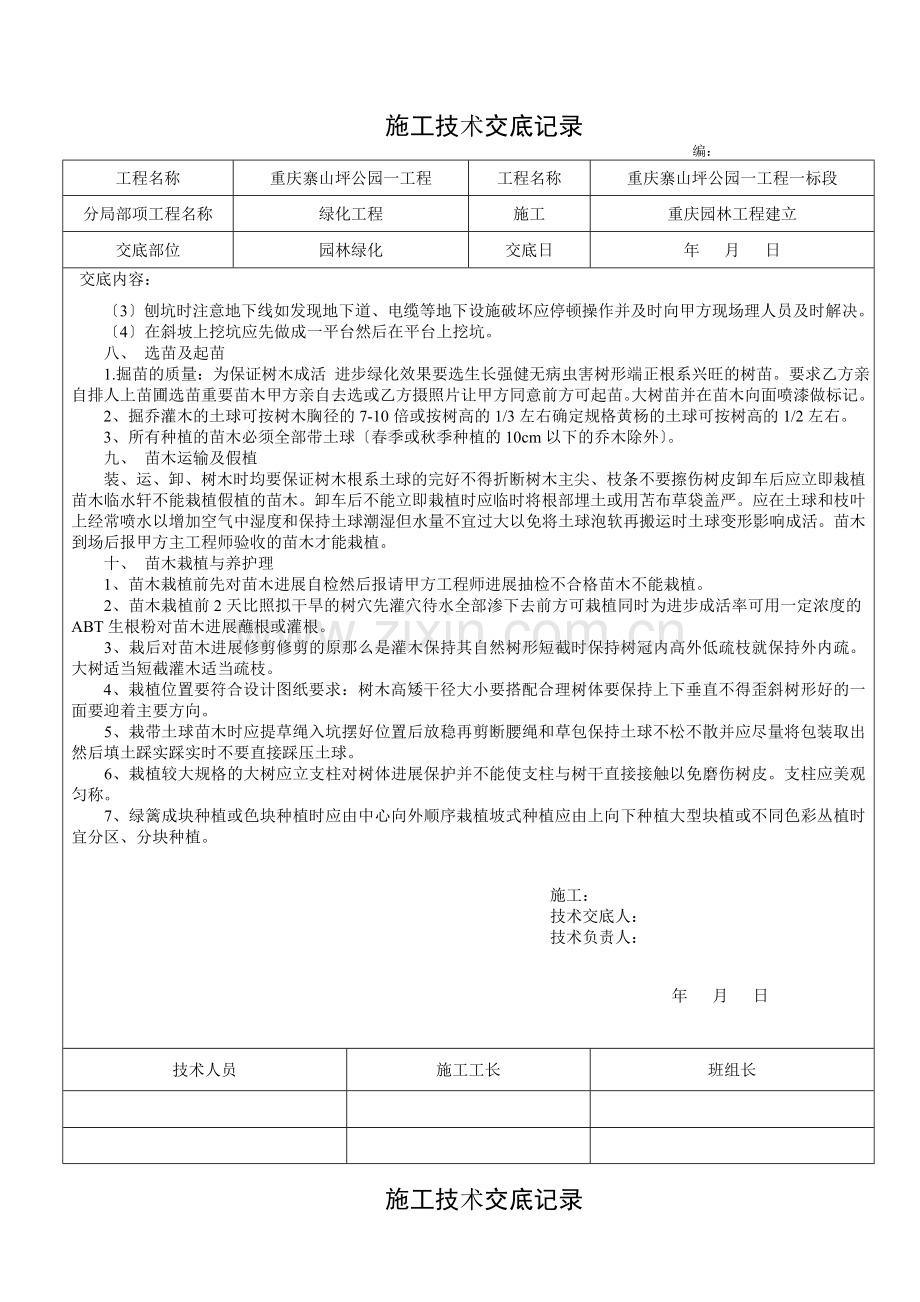

4、由甲方主工程师确认后下发变更单或重新现场定位。七、 苗木栽种挖坑挖槽的质量1挖坑挖槽的位置要准确坑应根据根系、土球大小、土质情况而定刨坑刨槽要直上直下不得上大下小或上小下大不然造成窝根或填土不实。2坑径一般可按规定的根系或土球直径大于40厘米。施工:技术交底人:技术负责人: 年 月 日 技术人员施工工长班组长施工技术交底记录编:工程名称重庆寨山坪公园一工程工程名称重庆寨山坪公园一工程一标段分局部项工程名称绿化工程施工重庆园林工程建立交底部位园林绿化交底日年 月 日交底内容:3刨坑时注意地下线如发现地下道、电缆等地下设施破坏应停顿操作并及时向甲方现场理人员及时解决。4在斜坡上挖坑应先做成一平台然
5、后在平台上挖坑。 八、 选苗及起苗1.掘苗的质量:为保证树木成活 进步绿化效果要选生长强健无病虫害树形端正根系兴旺的树苗。要求乙方亲自排人上苗圃选苗重要苗木甲方亲自去选或乙方摄照片让甲方同意前方可起苗。大树苗并在苗木向面喷漆做标记。2、掘乔灌木的土球可按树木胸径的7-10倍或按树高的1/3左右确定规格黄杨的土球可按树高的1/2左右。3、所有种植的苗木必须全部带土球春季或秋季种植的10cm以下的乔木除外。九、 苗木运输及假植装、运、卸、树木时均要保证树木根系土球的完好不得折断树木主尖、枝条不要擦伤树皮卸车后应立即栽植苗木临水轩不能栽植假植的苗木。卸车后不能立即栽植时应临时将根部埋土或用苫布草袋盖
6、严。应在土球和枝叶上经常喷水以增加空气中湿度和保持土球潮湿但水量不宜过大以免将土球泡软再搬运时土球变形影响成活。苗木到场后报甲方主工程师验收的苗木才能栽植。十、 苗木栽植与养护理1、苗木栽植前先对苗木进展自检然后报请甲方工程师进展抽检不合格苗木不能栽植。2、苗木栽植前2天比照拟干旱的树穴先灌穴待水全部渗下去前方可栽植同时为进步成活率可用一定浓度的ABT生根粉对苗木进展蘸根或灌根。3、栽后对苗木进展修剪修剪的原那么是灌木保持其自然树形短截时保持树冠内高外低疏枝就保持外内疏。大树适当短截灌木适当疏枝。4、栽植位置要符合设计图纸要求:树木高矮干径大小要搭配合理树体要保持上下垂直不得歪斜树形好的一面要
7、迎着主要方向。5、栽带土球苗木时应提草绳入坑摆好位置后放稳再剪断腰绳和草包保持土球不松不散并应尽量将包装取出然后填土踩实踩实时不要直接踩压土球。6、栽植较大规格的大树应立支柱对树体进展保护并不能使支柱与树干直接接触以免磨伤树皮。支柱应美观匀称。7、绿篱成块种植或色块种植时应由中心向外顺序栽植坡式种植应由上向下种植大型块植或不同色彩丛植时宜分区、分块种植。施工:技术交底人:技术负责人: 年 月 日 技术人员施工工长班组长施工技术交底记录编:工程名称重庆寨山坪公园一工程工程名称重庆寨山坪公园一工程一标段分局部项工程名称绿化工程施工重庆园林工程建立交底部位园林绿化交底日年 月 日交底内容:8、栽植后
8、12小时内必须及时浇第一遍透水第二遍水要连续进展第三遍水在第二遍水510天后进展。灌水量要充足注意第一次浇水后将树穴下陷部位及时回填种植土并捣实。9、待第三遍水渗下后及时进展中耕扶植或封穴并在树干周围堆成20厘米高的土堰以保持土壤中的水分和防止风吹树干造成空隙而影响成活中耕封穴的同时应将土填实并将树木扶直。10、苗木栽植完及请甲方工程师验收并递交苗木养护理的详细方案及日程。11、视天气情况和土壤水分状况及苗木本身的需水量适时浇水及喷水直至成活。12、缓苗过程完毕后苗木开场生长适当追施肥料中耕除草。13、经常巡逻值班防止歪倒发现苗或缺苗适时补栽。14、根据病虫害发生情况适时对苗木进展病虫害防治。
9、15、地被植物经常中耕防治返碱。十一、 草坪建植与养护理1种植面平整:大面积平坦区人工整出2-3的自然排水坡度。2、草坪草种的选择与配比草种:70细叶高羊矛进口品种+30优异草种混合。:发芽率90纯洁度983、播种:选择无风或微风天气进展保证播量准确撒播均匀。4、覆土:播种后用覆土耙进展覆土2次以上覆厚0.2cm之后用50-80k滚筒进展2次确保草种与土壤接触严、坪床具有一定的紧实度。5、覆盖:选用草苫子进展覆盖保湿、防止种子流失、减少径流对地表的冲刷而导致地表板结。6、播后24小时内进展第一次喷灌保证坪床潮湿直至种子发芽。7、发芽后20天保证2-3天对草坪进展一次喷灌之后每3-5天对草坪进展一次喷灌直至成坪。8、揭除覆盖物:待幼苗出土整齐后选择阴雨天或晴天的黄昏进展并注意揭除后的养护工作防止造成幼苗脱水伤害。9、草坪草生长到5叶时时用速效氮4-8g/对草坪进展第一次追肥。10、当草坪生长至7-8cm时对草坪进展第一次修剪选用剪草机修剪剪高5-6cm。11、苗进展3-5次杂草防除工作采用人工拔除的。12、做好苗病虫害防治工作如幼苗凋萎病、根腐病及食叶、食茎害虫的发生。施工:技术交底人:技术负责人: 年 月 日 技术人员施工工长班组长
