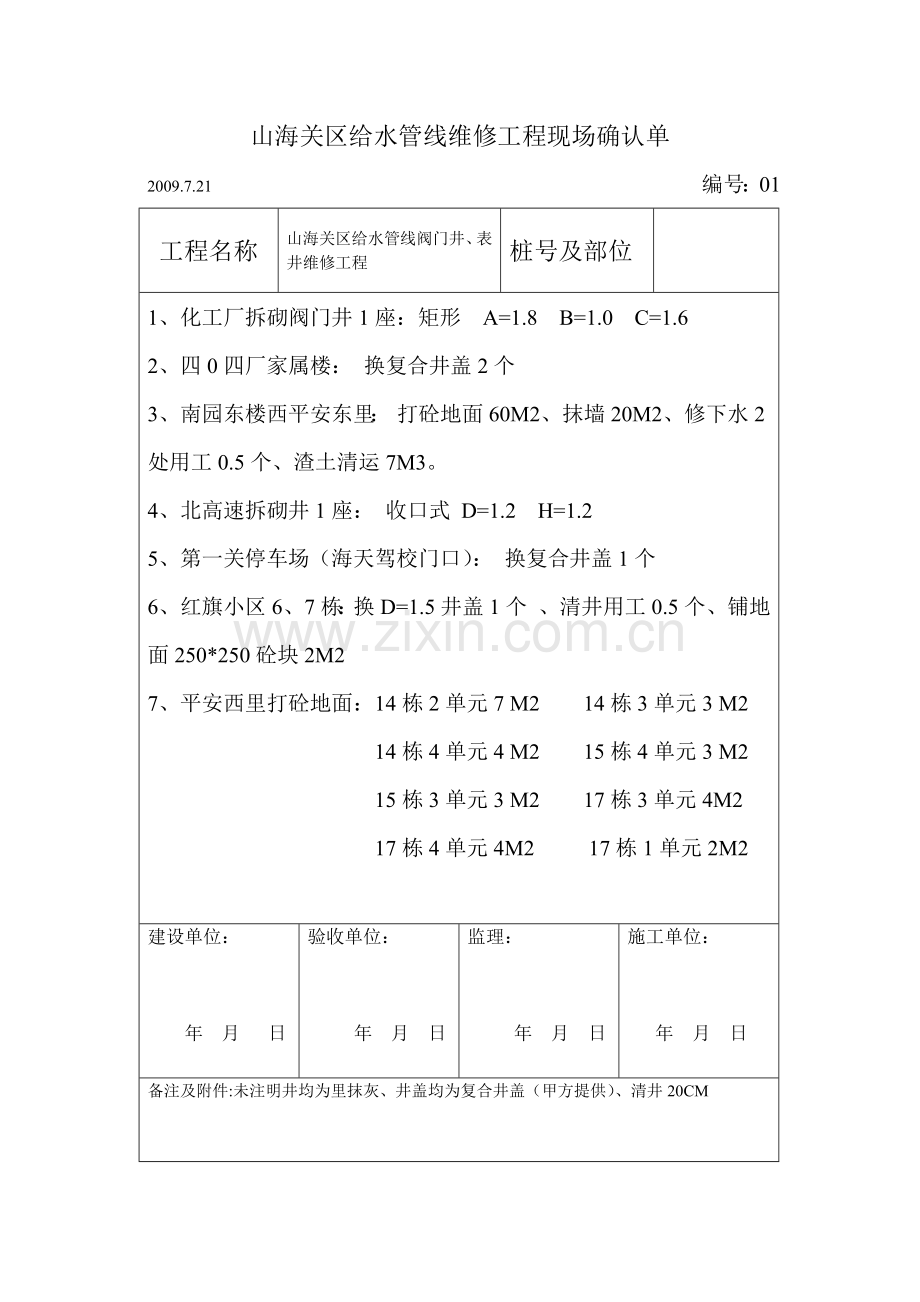

山海关区给水管线维修工程现场确认单 2009.7.21 编号:01 工程名称 山海关区给水管线阀门井、表井维修工程 桩号及部位 1、化工厂拆砌阀门井1座:矩形 A=1.8 B=1.0 C=1.6 2、四0四厂家属楼: 换复合井盖2个 3、南园东楼西平安东里: 打砼地面60M2、抹墙20M2、修下水2处用工0.5个、渣土清运7M3。 4、北高速拆砌井1座: 收口式 D=1.2 H=1.2 5、第一关停车场(海天驾校门口): 换复合井盖1个 6、红旗小区6、7栋:换D=1.5井盖1个 、清井用工0.5个、铺地面250*250砼块2M2 7、平安西里打砼地面:14栋2单元7 M2 14栋3单元3 M2 14栋4单元4 M2 15栋4单元3 M2 15栋3单元3 M2 17栋3单元4M2 17栋4单元4M2 17栋1单元2M2 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线维修工程现场确认单 编号:02 工程名称 山海关区给水管线阀门井、表井维修工程 桩号及部位 8、兴隆街室内拆镶地面砖:600*600 7M2 余土外运1.5M3 9、沙河路锅炉厂门口砌阀门井1座:直口式D=1.4 H=1.6 抽水1台班,余土外运4.4M3 10、沙河路水池维修:拆砌抹水池3m*2.5m*1.2m,砼底10CM厚 沙河路打砼地面5M2 11、渝东街小学地面: 凿打砼路地面C20 4M2,20CM厚 12、东小三条:拆砌阀门井2座:收口式 D=1.2 H=1.2 收口式D=1.2 H=1.1 13、铁三局木材厂南:修井1个 换复合井盖1个 14、西三条砌阀门井1座:直口式 D=1.4 H=1.1 铺地面砖250*250 6M2 打砼地面4M2, 余土外运4.5M3 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线维修工程现场确认单 编号:03 工程名称 山海关区给水管线阀门井、表井维修工程 桩号及部位 15、西九条修下水:用料UPVC110管3米,管箍1个,45度弯头2个,打砼地面2M2 16、北大街修砌阀门井:1座 D=1.2 H=1.3 17、西河家园二期:起土,铺荷兰砖(200*100)地面16M2,外运土 18、东小二条砌排水沟:石头墙4M长*0.5M*0.7M高,打砼地面7M2 19、平安西里砌阀门井1座 :直口式 D=1.0 H=1.2 余土外运 20、南后街187号抹水池1个: 用料水泥1代,沙子3代 用工2个 21、大槐树:打砼地面40M2 22、前进街41号:打砼地面5M2 23、平安里西:打砼地面3M2 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线维修工程现场确认单 编号:04 工程名称 山海关区给水管线阀门井、表井维修工程 桩号及部位 24、平安里西5-3号:打砼地面4M2 25、人民胡同16号门口:修井1座,换D=1.5水泥井盖 1套,起土铺地面砖4.5M2,余土外运1.2M3 26、北马道-25、-26号:起土铺地面砖250*250 8M2,抹搓搓坡地面2M2,余土外运1.5M3 27、西二条砌下水道:砌石头墙1m*0.4m*0.5m*2道 28、平安西里砌墙:掏砌院墙1.5M2,抹砼地面2M2 29、前进东3号砌墙:掏砌院墙1M2,抹地面4M2 30、东水关路砌阀门井1座: 收口式 D=1.2 H=1.7,砌抹水池1个1m*1m*0.5m,C20砼 31、居民后42号门前:铺地面砖250*250 11M2, 起土、余土外运 32、平安西里13-6号:打砼地面4M2 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线维修工程现场确认单 编号:05 工程名称 山海关区给水管线阀门井、表井维修工程 桩号及部位 33、远大路口:换水泥大井盖D=1.3 凿打砼路1.22M3 20CM厚 34、西三条劳保商店门前:修井3座,造价人才网铺250*250地面砖11M2 渣土运输 35、北后街制筒厂:打砼地面8M2 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线工程现场确认单 编号:01 工程名称 山海关区给水管线表井阀门井砌筑工程 桩号及部位 1、小西关小康村给水工程: (共计17座) 表井 2座 矩形A=2.3 B=1.5 C=1.6 阀门井1座 直口式 D=1.2 H=1.7 消防井1座 直口式D=1.4 H=1.8 消防井1座 直口式 D=1.2 H=1.8 消防井2座 直口式 D=1.4 H=1.6 消防井2座 直口式 D=1.2 H=1.6 阀门井7座 收口式 D=1.2 H=1.6 阀门井1座 直口式 D=1.4 H=1.6 打砼墩800*400*400 11个 2、里维埃拉、观山海室外给水工程:(51座) 阀门井2座 直口式 D=1.6 H=1.8 阀门井4座 直口式 D=1.6 H=1.6 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线工程现场确认单 编号:02 工程名称 山海关区给水管线表井阀门井砌筑工程 桩号及部位 阀门井2座 直口式 D=1.6 H=1.4 阀门井1座 直口式 D=1.4 H=1.4 阀门井2座 直口式 D=1.4 H=1.2 阀门井1座 直口式 D=1.4 H=1.6 阀门井2座 直口式 D=1.2 H=1.6 阀门井1座 收口式 D=1.4 H=1.2 阀门井3座 收口式 D=1.2 H=1.6 阀门井3座 收口式 D=1.2 H=1.2 阀门井2座 收口式 D=1.2 H=1.4 阀门井3座 收口式 D=1.2 H=1.8 表井3座 直口式 D=1.4 H=1.4 表井4座 直口式 D=1.4 H=1.2 表井2座 直口式 D=1.2 H=1.6 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线工程现场确认单 编号:03 工程名称 山海关区给水管线表井阀门井砌筑工程 桩号及部位 表井4座 直口式 D=1.2 H=1.2 表井1座 直口式 D=1.2 H=1.4 表井1座 矩形 A=2.3 B=1.5 H=1.5 消防井1座 直口式 D=1.4 H=1.6 消防井1座 直口式 D=1.4 H=1.4 消防井3座 直口式 D=1.4 H=1.2 消防井1座 直口式 D=1.2 H=1.6 消防井3座 直口式 D=1.2 H=1.2 消防井1座 直口式 D=1.2 H=1.4 打C20砼墩30个 6M3 3、博逸商务酒店给水工程: 表井1座 直口式 D=1.2 H=1.5 余土外运2车 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线工程现场确认单 编号:04 工程名称 山海关区给水管线表井阀门井砌筑工程 桩号及部位 4、山海关农村土地服务大厅给水工程: 表井1座 收口式 D=1.2 H=1.6 阀门井1座 收口式 D=1.2 H=2.0 5、山海关污水处理厂给水工程: 阀门井1座 直口式 D=1.4 H=1.8 加200元 6、南海花园小区绿化水工程: 阀门井3座 收口式 D=1.2 H=1.4 阀门井2座 收口式 D=1.2 H=1.4 阀门井1座 收口式 D=1.2 H=0.8 阀门井1座 直口式 D=1.2 H=1.2 7、秦皇岛市诚质耐火材料有限公司给水工程: 砌石护坡1M3 支砼墎1.5M3 砌矩形表井1座 A=2.0 B=1.5 H=1.9井口上砌小井收口式D=1.2 H=0.8 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 工程签证单 编号:01 工程名称 山海关区人防办公室1、2、3号维修增补工程 建设单位要求我施工单位对人防1、2、3号办公室进行维修改造,我施工单位接到通知后于2009年5月22日准时进场施工,在施工过程中,附加的工程量如下: 一、土建 (一)1# 1、拆除站台:3.6M3 渣土清运:5KM 2、旧墙面、天棚喷刷涂料,墙裙刷油漆,铲除油皮、腻子。窗栏杆刷油漆,玻璃窗制安3扇,木窗整修12扇,檐子刷外墙涂料,窗台下石头墙面刷涂料,镶贴外墙砖. 3、室内地面镶砖 (二)小房外装修 1、木门制作安装1扇,刷油漆 2、木窗整修4扇,刷油漆 3、镶贴外墙砖124.55M2 (三)2、3# 建设单位(代表签字): 年 月 日 施工单位(代表签字): 年 月 日 工程签证单 编号:02 工程名称 山海关区人防办公室1、2、3号维修增补工程 1、 室内地面镶砖 2、 旧内增面、天棚刷涂料,踢脚线刷油漆,铲除油皮、腻子,木窗、栏杆刷油漆。 木门窗整修32扇。 3、 檐子刷外墙涂料,窗台下石面刷涂料 4、 镶贴外墙砖 二、电气 (一)1# 1、安装灯具三管灯6套120元/套 2、门吸顶灯1套60元/套 (二)2、3# 1、安装灯具三管灯16套120元/套 2、淋浴间防水防尘灯1套60元/套 建设单位(代表签字): 年 月 日 施工单位(代表签字): 年 月 日 工程签证单 编号:01 工程名称 山海关区人防办公室4、5号维修增补工程 一、土建 (一)4# 1、旧内增面、天棚刷涂料,踢脚线刷油漆,铲除油皮、腻子,木窗、栏杆刷油漆。木门窗整修35扇。木板门制作安装5扇,刷油漆,玻璃窗制安0.25*0.25 4扇。 2、 外墙、檐子刷外墙涂料 (二)5# 1、旧内增面、天棚刷涂料,踢脚线刷油漆,铲除油皮、腻子,木窗、栏杆刷油漆。木门窗整修35扇。木板门制作安装5扇,刷油漆,玻璃窗制安0.25*0.25 4扇。 2、 外墙、檐子刷外墙涂料 建设单位(代表签字): 年 月 日 施工单位(代表签字): 年 月 日 山海关区给水管线工程现场确认单 2009.11.21 编号:01 工程名称 山海关区给水管线表井阀门井砌筑工程 桩号及部位 1、山海关江南人家一期临时水工程:(2座) 表井 1座 直口式 D=1.4 H=1.3 阀门井1座 收口式 D=1.2 H=1.6 2、地税局服务大厅给水工程:(2座) 阀门井1座 直口式 D=1.2 H=1.4 表井1座 直口式 D=1.6 H=1.7 3、交通局办公楼给水工程:(2座) 表井1座 矩形 A=2.2 B=1.5 H=1.7 阀门井1座 直口式 D=1.2 H=1.5 4、大悲院给水工程:(2座) 阀门井1座 直口式 D=1.2 H=1.3 表井1座 直口式 D=1.7 H=1.2 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线工程现场确认单 编号:02 工程名称 山海关区给水管线表井阀门井砌筑工程 桩号及部位 5、小西关小康村外网给水工程:(7座) 消防井1座 直口式 D=1.4 H=1.4 消防井1座 直口式 D=1.2 H=1.4 消防井2座 直口式 D=1.2 H=1.6 阀门井1座 直口式 D=1.6 H=1.6 阀门井1座 直口式 D=1.4 H=1.7 阀门井1座 直口式 D=1.4 H=1.9 6、里维埃拉、观山海室外给水工程:(1座) 阀门井1座 收口式 D=1.2 H=1.4 砼墎5个1M3 7、山海新城住宅小区室外给水工程:(60座) 阀门井17座 收口式 D=1.2 H=1.2 ( 4座) D=1.2 H=1.4 ( 8座) 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线工程现场确认单 编号:03 工程名称 山海关区给水管线表井阀门井砌筑工程 桩号及部位 D=1.2 H=1.6 ( 3座) D=1.2 H=1.0 (1座) D=1.2 H=1.8 ( 1座) 阀门井8座 直口式 D=1.2 H=1.0 (1座) D=1.2 H=1.2 ( 5座) D=1.2 H=1.6 ( 2座) 阀门井 8座 直口式 D=1.4 H=1.2 (1座) D=1.4 H=1.4 (5座) D=1.4 H=1.8 (2座) 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线工程现场确认单 编号:04 工程名称 山海关区给水管线表井阀门井砌筑工程 桩号及部位 阀门井 2座 直口式 D=1.6 H=1.7 表井 2座 矩形 A=2.4 B=1.5 H=1.4 消防井8座 直口式 D=1.2 H=1.0(2座) D=1.2 H=1.2(1座) D=1.2 H=1.4(5座) 砼墎7个1.4M3 消防井10座 直口式 D=1.4 H=0.8(1座) D=1.4 H=1.2(2座) D=1.4 H=1.4(4座) D=1.4 H=1.6(3座) 砼墎2个0.4M3 消防表井5座 直口式 D=1.6 H=1.2(1座) D=1.6 H=1.7(4座) 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线工程现场确认单 编号:05 工程名称 山海关区给水管线表井阀门井砌筑工程 桩号及部位 8、临港工业园区滨河路(一期)配套供水管网工程:(31座) 消防井13座 直口式 D=1.2 H=1.4(3座) D=1.2 H=1.5(6座) D=1.2 H=1.6(2座) D=1.2 H=1.7(2座) 消防井9座 直口式 D=1.4 H=1.4 (2座) D=1.4 H=1.5 (3座) D=1.4 H=1.6 (2座) D=1.4 H=1.7(2座) 放气井1座 直口式D=1.4 H=1.4 阀门井1座 直口式D=1.8 H=2.1 阀门井 7座 直口式 D=1.6 H=2.0 (4座) D=1.6 H=2.3(3座) 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线工程现场确认单 编号:04 工程名称 山海关区给水管线表井阀门井砌筑工程 桩号及部位 9、西罗城南路给水工程:(7座) 阀门井3座 直口式 D=1.6 H=1.5(2座) D=1.6 H=1.7(1座) 阀门井1座 直口式 D=1.4 H=1.6 阀门井1座 直口式D=1.2 H=1.7 消防井2座 直口式D=1.2 H=1.7 修井2座1工日 砼墎1个0.2M3 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线维修工程现场确认单 2009.11.21下次注意未全做 编号:01 工程名称 山海关区给水管线阀门井、表井维修工程 桩号及部位 1、西门里:打砼地面5M2 2、前井西13号:打砼地面9M2 3、东大营西墙边:打砼地面13M2 4、教师进修学校表井维修:换水泥井盖 1.2*1.2*0.12 1个 清井0.5工日、渣土外运2M3 井内侧抹灰10 M2 5、第一关景区门口表井维修:换水泥井盖1.6*1.2*0.12 1个 清井0.5工日、渣土外运2M3 铁爬梯安装 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线维修工程现场确认单 编号:02 工程名称 山海关区给水管线阀门井、表井维修工程 桩号及部位 6、一关景区饭店院内:拆除井1座A=3.0 B=2.0 C=1.2 镶板500*500*100 7M2 砌抹矩形井1座A=1.5 B=1.3 C=1.2 换井盖1个1.8*1.6*0.15 消井0.5工日,渣土外运2 M3 7、东三条五佛山管理处:换井盖1个1.2*1.0*.12 清井0.5工日、渣土外运2 M3 铁爬梯安装 8、排水管理处:换井盖1个 1.7*1.4*.12 清井0.5工日 渣土外运2 M3 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线维修工程现场确认单 编号:03 工程名称 山海关区给水管线阀门井、表井维修工程 桩号及部位 9、华盛酒业:换井盖1个1.9*1.4*0.12 清井0.5工日 铁爬梯安装 10、西关生活小区市场:清井0.5工日 铁爬梯安装 11、清真寺:换井盖1个D=1.2 H=0.15 清井0.5工日 12、天心胡同:铺板250*250 11M2 13、西二条:打砼地面4M2 14、华跃小区:打砼地面2M2 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线维修工程现场确认单 编号:04 工程名称 山海关区给水管线阀门井、表井维修工程 桩号及部位 15、东九条:打砼地面31M2 砌抹水池3个 500*500*300 16、石河大桥西:换井盖1个 D=1.5 H=0.15 修井1个 17、平安西里小卖店 :打砼地面6M2 18、东八条 :打砼地面34M2 砌抹水池2个 500*500*300 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线表井改造工程现场确认单 2009.11.21 编号:01 工程名称 山海关区给水管线表井改造工程 桩号及部位 1、教师进修学校:换水泥井盖1.2*1.2*.12 1个、清井1个工日、渣土外运2M3、井内侧抹灰10M2、接井30CM 2、一关景区:换水泥井盖1.6*1.2*.12 1个、清井1个工日、渣土外运2M3、爬梯制安 3、钰钵园:拆除井1座A=3.0 B=2.0 C=1.2、砌矩形井1座A=1.5 B=1.25 H=1.2、铺砼块500*500*100 7M2渣土外运6.5M3。 4、有騄公司: 换水泥井盖1个1.2*1.0*.12、清井1工日、渣土清运2.5M3、接井30CM、爬梯制安 5、排水管理处: 换水泥井盖1个1.7*1.4*.12、清井1工日、接井30CM、渣土清运2M3 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注:复合井盖甲方提供 山海关区给水管线表井改造工程现场确认单 2009.11.21 编号:02 工程名称 山海关区给水管线表井改造工程 桩号及部位 6、农用汽车厂:换水泥井盖1个1.9*1.4*.12、清井1工日、渣土清运2M3、接井30CM、爬梯制安 7、同业市场南井:清井1工日、抽水1台班、渣土清运2M3、爬梯制安 8、清真寺:换水泥井盖1个D=1.2(井内径) 、清井1工日、渣土清运2M3 9、东方热力:清井1工日、井内侧抹灰6M2、渣土清运2M3、接井30CM、爬梯制安 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注:复合井盖甲方提供 山海关区给水管线工程现场确认单 2010-6-12 编号:01 工程名称 山海关区给水管线表井阀门井砌筑工程 桩号及部位 1、观山海二期给水工程:(16座) 阀门井2座 收口式 D=1.2 H=1.4 阀门井1座 收口式D=1.2 H=1.1 阀门井1座 收口式D=1.2 H=1.5 阀门井1座 直口式D=1.2 H=1.4 阀门井1座 直口式D=1.2 H=1.5 阀门井1座 直口式D=1.2 H=1.6 阀门井1座 直口式D=1.2 H=2.0 消防井1座 直口式D=1.2 H=1.8 消防井1座 直口式D=1.4 H=1.8 消防井1座 直口式D=1.4 H=1.7 消防井1座 直口式D=1.2 H=1.7 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线工程现场确认单 编号:02 工程名称 山海关区给水管线表井阀门井砌筑工程 桩号及部位 消防井1座 直口式 D=1.2 H=1.6 消防井1座 直口式 D=1.4 H=1.6 消防井1座 直口式 D=1.2 H=1.7 消防井1座 直口式 D=1.4 H=1.7 砼墩8个 2、大石河东大坝接井 阀门井2座 直口式D=1.2 H=1.5 阀门井2座 收口式D=1.2 H=1.4 石河大桥东接井 阀门井1座 收口式D=1.2 H=1.7 大石河西接井 阀门井1座 直口式D=2.0 H=1.4 酵气井1座 直口式D=1.2 H=1.4 阀门井2座 直口式D=1.2 H=1.3 阀门井1座 收口式D=1.2 H=1.4 阀门井1座 直口式D=1.4 H=1.5换安大井盖 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 石河桥接井除注明外均拆安井盖、里外抹灰 山海关区给水管线工程现场确认单 编号:03 工程名称 山海关区给水管线表井阀门井砌筑工程 桩号及部位 大石河西大坝找井用工5个 3、 南园热力公司门口临时表井砌筑工程: 矩形1座 A=2.3 B=1.5 C=1.1 4、 东临港工业园迁井至路南: 阀门井1座 直口式D=1.6 H=1.9 阀门井1座 直口式D=1.6 H=2.0 阀门井1座 直口式D=1.6 H=2.1 5、 西河家园四期表井、阀门井砌筑工程: 表井1座 直口式D=1.2 H=1.3 阀门井1座 直口式D=1.2 H=1.3 6、 污水厂接井:阀门井1座 直口式 D=1.2 H=1.6拆换大井盖 里外抹灰 建设单位: 年 月 日 验收单位: 年 月 日 监理: 年 月 日 施工单位: 年 月 日 备注及附件:未注明井均为里抹灰、井盖均为复合井盖(甲方提供)、清井20CM 山海关区给水管线工程现场确认单 编号:04 工程名称 山海关区给水管线表井阀门井砌筑工程 桩号及部位 7、临港工业园区滨河路(一期)配套供水管网工程:(31座) 消防井13座 直口式 D=1.2 H=1
