资源描述
东丰农村饮水工程
监 理 规 划
总监理工程师:
建立负责人:
审批日: 年 月 日

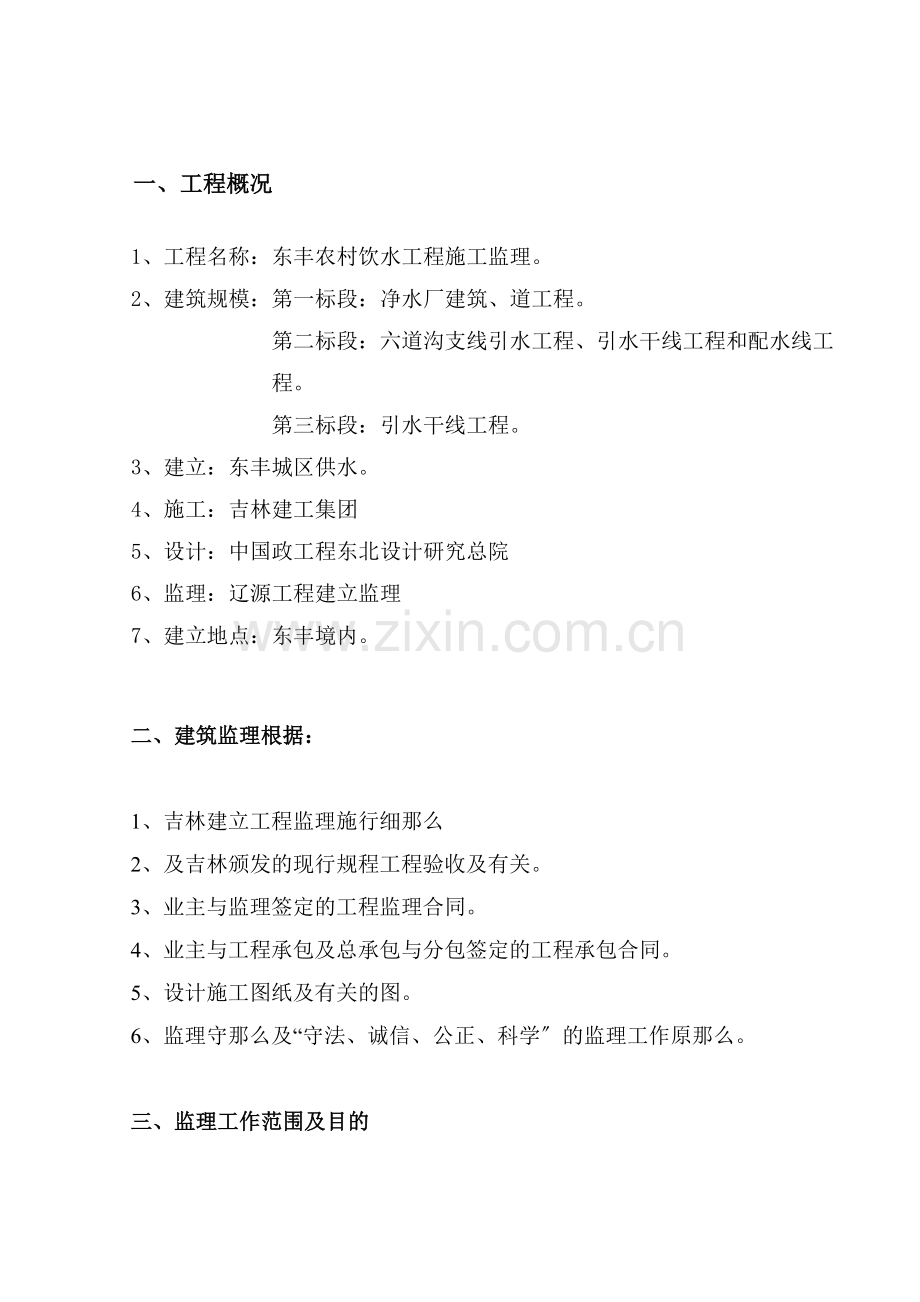

一、工程概况
1、工程名称:东丰农村饮水工程施工监理。
2、建筑规模:第一标段:净水厂建筑、道工程。
第二标段:六道沟支线引水工程、引水干线工程和配水线工程。
第三标段:引水干线工程。
3、建立:东丰城区供水。
4、施工:吉林建工集团
5、设计:中国政工程东北设计研究总院
6、监理:辽源工程建立监理
7、建立地点:东丰境内。
二、建筑监理根据:
1、吉林建立工程监理施行细那么
2、及吉林颁发的现行规程工程验收及有关。
3、业主与监理签定的工程监理合同。
4、业主与工程承包及总承包与分包签定的工程承包合同。
5、设计施工图纸及有关的图。
6、监理守那么及“守法、诚信、公正、科学〞的监理工作原那么。
三、监理工作范围及目的
1、监理工作范围
施工阶段的监理主要包括质量、进度、的控制合同理及协调工作。
2、监理工作目的
2.1工目的:2021年12月1日至2021年10月30日
总工:336天
2.2质量目的:建筑工程质量和室外局部工程质量全部一次验收合格。
2.3目的:控制按中标价格控制。
3、东丰农村饮水工程总监理岗位职责和专业监理工程师岗位职责:
3.1、总监理工程师应履行的职责
〔1〕确定工程监理机构人员的分工和岗位职责;
〔2〕主持编写工程监理规划、审批工程监理施行细那么并负责理工程监理机构的日常工作;
〔3〕审查分包的资质并提出审查;
〔4〕检查和监视监理人员的工作根据工程工程的进展情况可进展监理人员调配对不称职的监理人员应调换其工作;
〔5〕主持监理工作会议签发工程监理机构的和指
〔6〕审定承包提交的开工、施工组织设计、技术方案、进度方案;
〔7〕审核签署承包的申请、支付证书和开工结算;
〔8〕审查和处理工程变更;
〔9〕主持或参与工程质量事故的调查;
〔10〕调解建立与承包的合同争议、处理索赔、审批工程延;
〔11〕组织编写并签发监理月报、监理工作阶段、专题和工程监理工作总结;
〔12〕审核签认分部工程和工程的质量检验评定资料审查承包的开工申请组织监理人员对待验收的工程工程进展质量检查参与工程工程的开工验收;
〔13〕主持整理工程工程的监理资料。
2、专业监理工程师应履行的职责
〔1〕负责编制本专业的监理施行细那么;
〔2〕负责本专业监理工作的详细施行;
〔3〕组织、指导、检查和监视本专业监理员的工作当人员需要调整时向总监理工程师提出建议;
〔4〕审查承包提交的涉及专业的方案、方案、申请、变更并向总监理工程师提出;
〔5〕负责专业分项工程验收及隐蔽工程验收;
〔6〕定向总监理工程师提交专业监理工作施行情况对重大问题及时向总监理工程师汇报和;
〔7〕根据专业监理工作施行情况做好监理日记;
〔8〕负责专业监理资料的搜集、汇总及整理参与编写监理月报;
〔9〕核查进场材料、设备、构配件的原始凭证、检测等质量证明及其质量情况根据实际情况认为有必要时对进场材料、设备、构配件进展平行检验合格时予以签认;
〔10〕负责专业的工程计量工作审核工程计量的数据和原始凭证。
3.1总监岗位职责
3.2专业监理工程师岗位职责
4、隆俯嘉园小区监理例会制度
确定每月必须召开一次工地例会参加:甲方、施工、监理工程部、会议由总监主持。
二、控制措施
1、熟悉设计图纸、设计要求、工程标书、分析合同价格构成因素明确工程费用 最易打破的局部从而确定控制重点。
2、参与业主组织的、议标和施工图审核。
3、协助业主按合同要求、按、保质、保量供给由业主负责的材料按提供施工现场和设计图纸等技术资料使工程能如开工、正常施工、防止违约造成索赔。
4、按合同规定、及时答复施工提出的问题及配合要求施工中主动搞好设计、材料、设备土建安装及其他外部协调工作、防止造成违约和对方索赔的条件。
5、签署工程设计变更要慎重事先应进展技术经济分析。
6、严格经济签证制度凡涉及经济费用支出的工程签证须由工程总监理工程师核签前方才生效。
7、及时审核施工提交的进度结算申请并按合同规定及时向施工支付进度款。
8、公正地处理施工提出的索赔。
9、定、不定地进展工程费用超支分析并提出控制工程费用打破的方案和措施。
10、审核施工提交的工程结算书。
三、进度控制措施。
1、编制工程施行总进度方案审核施工提交的施工进度方案和施工方案。
2、尽早完成 施工现场的“三通一平〞、及时向施工提供施工现场。
3、按合同规定及时向施工提供设计图纸。
4、审核施工提交年度月度施工进度方案重点审查实际进度与方案进度差异并提出进度调整的措施和方案。
5、审核施工的材料方案 协助业主保证材料、设备供给确保施工方案的正常施行。
6、尽量减少对工产生重大 影响的“工程变更〞。
7、及时协助业主和施工做好分项、分部工程验收使已完成的工程尽快投入使用。
8、充分利用定召开的现场调度会及时协调施工的施工安排尽量减少干扰保证工程顺利施行。
四、质量控制措施
1、熟悉和掌握设计图纸及设计说明书建筑安装工程质量评定及施工验收、组织设计技术交底和图纸会审。
2、检查工程主要技术负责 人及现场 理 人员到位情况、审查分包施工资质。检查施工人员持证上岗情况。
3、审查施工提交的施工组织设计。
4、对用于工程中的原材料、半成品、构配件及设备质量进展确认审查材料设备的准用证、合格证、检测、并按有关规定进展抽样送检。
5、对于工程中采用的新材料、新构造、新工艺、新技术、应对其技术鉴定书进展审查。
6、采用旁站、巡视、平行检验的方法对工程质量进展控制严格隐蔽工程和分部、分项工程质量的中间验收。
7、严格审查施工提交的设计变更申请。
8、当工程质量无法保证或达不到时监理工程师有权下达停工。
9、定召开现场质量协调会。
10、各分部、分项工程均坚持“样板〞先行的指导思想。
11、各均按规定的工程监理工作用表进展各项工作的运作 。
12、对各、各项工程进展开工验收、审核开工 图及其他技术资料。
五、平安控制措施
六、隆俯嘉园小区工程监理工作制度
1、监理总监理表格使用制度
2、监理部施工组织设计审批制度
3、工程使用材料、构配件、设备检验制度
4、监理工程师对砼、砂浆检验制度
5、分部工程、分项工程检查验收制度
6、监理部工程经济签证制度
7、现场协调会制度
8、工程拔款项签审制度
9、监理部工程会签制度
10、工程技术理制度
辽源工程建立监理
2021年5月30日
隆俯嘉园小区监理部组织机构
总监理工程师
冯丽敏
土建专业监理工程师刘冀平孙延芳
吕荣王正忠
郭延春苏洗海
水暖专业监理工程师
安 华
电气专业监理工程师
张治国
