收藏 分销(赏)

新工程监理现场用表(第五版).docx

上传人:xrp****65 文档编号:5931152 上传时间:2024-11-23 格式:DOCX 页数:62 大小:523.74KB
下载 相关 举报
新工程监理现场用表(第五版).docx_第1页
第1页 / 共62页
新工程监理现场用表(第五版).docx_第2页
第2页 / 共62页
新工程监理现场用表(第五版).docx_第3页
第3页 / 共62页
新工程监理现场用表(第五版).docx_第4页
第4页 / 共62页
新工程监理现场用表(第五版).docx_第5页
第5页 / 共62页
点击查看更多>>
资源描述

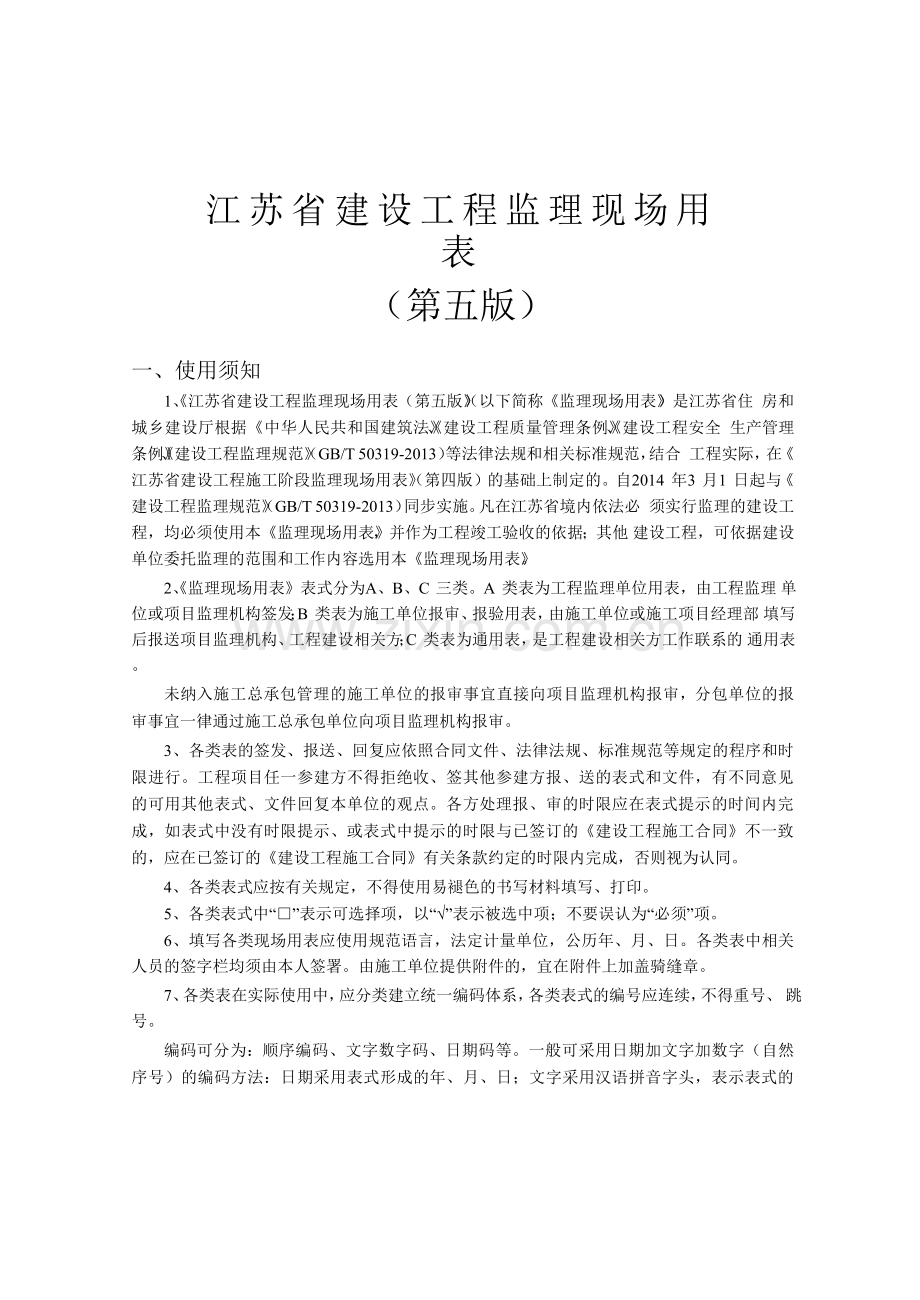

1、江苏省建设工程监理现场用表(第五版)江苏省住房和城乡建设厅监制2014 年 2 月江苏省建设工程监理现场用表(第五版)一、使用须知1、江苏省建设工程监理现场用表(第五版)(以下简称监理现场用表)是江苏省住 房和城乡建设厅根据中华人民共和国建筑法、建设工程质量管理条例、建设工程安全 生产管理条例、建设工程监理规范(GB/T 50319-2013)等法律法规和相关标准规范,结合 工程实际,在江苏省建设工程施工阶段监理现场用表(第四版)的基础上制定的。自 2014 年 3 月 1 日起与建设工程监理规范(GB/T 50319-2013)同步实施。凡在江苏省境内依法必 须实行监理的建设工程,均必须使用

2、本监理现场用表,并作为工程竣工验收的依据;其他 建设工程,可依据建设单位委托监理的范围和工作内容选用本监理现场用表。2、监理现场用表表式分为 A、B、C 三类。A 类表为工程监理单位用表,由工程监理 单位或项目监理机构签发;B 类表为施工单位报审、报验用表,由施工单位或施工项目经理部 填写后报送项目监理机构、工程建设相关方;C 类表为通用表,是工程建设相关方工作联系的 通用表。未纳入施工总承包管理的施工单位的报审事宜直接向项目监理机构报审,分包单位的报 审事宜一律通过施工总承包单位向项目监理机构报审。3、各类表的签发、报送、回复应依照合同文件、法律法规、标准规范等规定的程序和时 限进行。工程项

3、目任一参建方不得拒绝收、签其他参建方报、送的表式和文件,有不同意见 的可用其他表式、文件回复本单位的观点。各方处理报、审的时限应在表式提示的时间内完 成,如表式中没有时限提示、或表式中提示的时限与已签订的建设工程施工合同不一致 的,应在已签订的建设工程施工合同有关条款约定的时限内完成,否则视为认同。4、各类表式应按有关规定,不得使用易褪色的书写材料填写、打印。5、各类表式中“”表示可选择项,以“”表示被选中项;不要误认为“必须”项。6、填写各类现场用表应使用规范语言,法定计量单位,公历年、月、日。各类表中相关 人员的签字栏均须由本人签署。由施工单位提供附件的,宜在附件上加盖骑缝章。7、各类表在

4、实际使用中,应分类建立统一编码体系,各类表式的编号应连续,不得重号、 跳号。编码可分为:顺序编码、文字数字码、日期码等。一般可采用日期加文字加数字(自然 序号)的编码方法:日期采用表式形成的年、月、日;文字采用汉语拼音字头,表示表式的类、项;数字码可视工程规模形成表式总份数的多少,确定采用 2 位码或 3 位码(01、02 或001、002)。编码要有利于资料的归档整理、查找和检索及信息化管理。8、监理现场用表各表式的编号中,凡“”前有空白格,应填写所报审(验)选项的数 码代号,当报审(验)的内容不在列出的选项中时,可在预留的“”后自行填加,数码代号顺 延。“”号后的编码可按本须知第 7 条提

5、供的方法选用。9、各类表式中施工项目经理部用章和项目经理执业印章的样章应在项目监理机构和建设 单位备案;项目监理机构用章和总监理工程师执业印章的样章应在建设单位和施工单位备案。10、下列表式中,应由总监理工程师签字并加盖执业印章:(1)A.0.4 (2)A.0.5 (3)A.0.9 (4)A.0.11 (5)A.0.12 (6)B.0.1 (7)B.0.2 (8)B.2.2 (9)B.2.3 (10)B.3.2 (11) B.5.2(12) B.5.3监理实施细则 工程开工令 工程款支付证书 工程暂停令 工程复工令施工组织设计/施工方案报审表 工程开工报审表 费用索赔报审表 工程款支付报审表

6、工程临时/最终延期报审表 工程复工报审表单位工程竣工验收报审表上述表式中的 B 类表,尚须施工单位项目经理签字并加盖执业印章。11、“A.0.1 总监理工程师任命书”和“A.0.16 监理工作总结”必须由工程监理单位法定代 表人签字,并加盖工程监理单位公章。“A.0.3 监理规划”和“A.0.15 工程质量评估报告”必须由工程监理单位技术负责人签字,并 加盖工程监理单位公章。12、“B.0.2 工程开工报审表”和“B.5.3 单位工程竣工验收报审表”必须由项目经理签字 并加盖施工单位公章。13、对于各类表中所涉及的有关工程质量方面的附表,由于各行业、各部门的专业要求 不同,各类工程的质量验收应

7、按相关专业验收规范及相关表式的要求办理。如果没有相应的 表式,工程开工前,项目监理机构与建设单位、施工单位根据工程特点、质量要求、竣工及 归档组卷要求进行协商,定制工程质量验收相应表式。二、各类表式A 类表A.0.1 总监理工程师任命书A.0.2 监理日志A.0.3 监理规划A.0.4 监理实施细则A.0.5 工程开工令A.0.6 旁站记录表(通用)A.0.7 会议纪要A.0.8 监理月报A.0.9 工程款支付证书A.0.10 监理通知单( 类)A.0.11 工程暂停令 A.0.12 工程复工令 A.0.13 监理备忘录 A.0.14 监理报告A.0.15 工程质量评估报告A.0.16 监理工

8、作总结A.0.17 工程监理资料移交单B 类表B.0.1 施工组织设计/施工方案报审表B.0.2 工程开工报审表B.0.3 施工现场质量、安全生产管理体系报审表B.0.4 分包单位资质报审表B.1.1 施工试验室报审表B.1.2 施工控制测量成果报验表B.1.3 工程材料、构配件、设备报审表B.1.4 工程质量报验表B.1.5 混凝土浇筑报审表B.1.6 分部(子分部)工程报验表B.2.1 工程计量报审表B.2.2 费用索赔报审表B.2.3工程款支付报审表B.3.1施工进度计划报审表B.3.2工程临时/最终延期报审表B.4.1施工起重机械设备安装/使用/拆卸报审表B.5.1监理通知回复单(类)

9、B.5.2工程复工报审表B.5.3单位工程竣工验收报审表B.5.4施工单位通用报审表C 类表C.0.1工程联系单C.0.2工程变更单C.0.3索赔意向通知书三、各类表式使用说明A 类表表式说明A.0.1总监理工程师任命书建设工程监理合同签订后,工程监理单位法定代表人根据监理合同的约定,任命项 目总监理工程师,负责履行建设工程监理合同、主持项目监理机构工作。工程监理单位应 将对总监理工程师的任命以及相应的授权范围书面通知建设单位,并抄送施工单位。本表应 附总监理工程师执业证书复印件及印章和项目监理机构用章的样章。A.0.2监理日志监理日志是项目监理机构对当天气候及现场情况、监理工作及施工进展情况

10、所做的记录。1、记录当日监理的主要工作内容及有关事项:1) 施工现场巡查、旁站、见证取样、平行检验监理情况(包括口头通知、协调等)。2) 各种工序验收情况(包括测量放线等)。3) 除工序以外的施工单位各种报验报审情况(如混凝土浇筑报审、工程材料/构配件/ 设备报验、施工起重机械安装/使用/拆卸报审、施工方案报审、分包单位资质报审、 进度报审、工程费用报审等各种报审)。4) 安全生产管理的监理工作(专项方案与安全技术措施审核、现场安全生产状况及纠 违措施等)。5) 召开的各种会议(注明详情见会议纪要)。6) 异常事件的发生及处理情况(如质量安全事故、停复工、索赔等)。7) 其他应记录的主要工作事

11、项。2、日志记录的各事项的处理须闭合。记录内容较多可添置附页(可在表格的背面)。3、大中型项目宜分标段(或片区)、分专业填写,具体划分范围由总监理工程师决定。4、监理日志由总监理工程师指定专业监理工程师组织编写。5、监理日志应及时填写,并保持原始记录的真实性。A.0.3监理规划监理规划是监理机构全面开展建设工程监理工作的指导性文件,可在签订监理合同及收到 设计文件后,由总监理工程师依据已掌握的工程信息,组织项目监理机构编制,并应在第一 次工地会议前报送建设单位。监理规划的内容、审核等均应符合建设工程监理规范4.2 条 的规定,并应具有针对性和时效性。A.0.4监理实施细则对于专业性较强、具有一

12、定难度或危险性较大的分部分项工程,项目监理机构应编制监 理实施细则。监理实施细则的内容、编制、审核等均应符合建设工程监理规范4.3 条的规 定。监理实施细则编制的时间应在施工方案审批通过后,相应的分部、分项工程施工开始前 完成。A.0.5工程开工令建设单位对工程开工报审表签署同意开工意见、且工程施工许可手续均已办妥后, 总监理工程师可签发工程开工令。工期自工程开工令中载明的开工日期起算。基于建设工程监理规范(GB/T50319-2013)规定,工程开工应由建设单位批准。由此, 开工令亦可由建设单位签发,但必须在签订监理合同时在专用条件中或在开工前监理单位与 建设单位予以书面约定。工程建设中,任

13、何一方发生了违法开工的行为,项目监理机构宜视具体情况,采用工程 联系单、监理备忘录、工程暂停令、监理报告予以提醒或制止。A.0.6旁站记录表(通用)本表适用于监理人员对关键部位、关键工序的施工过程进行现场跟踪监督活动的实时记 录。本表为旁站记录的通用表式,在工程实施过程中,项目监理机构可根据不同的旁站对象, 设计有针对性、可操作的旁站记录表式。旁站人员应将旁站部位的施工和监理工作情况、发 现问题及处理情况作详细记录。施工情况包括施工单位质检人员到岗情况、特殊工种人员持 证情况以及施工机械、材料准备及关键部位、关键工序的施工是否按施工方案及工程建设强 制性标准执行等情况。A.0.7 会议纪要本表

14、适用于第一次工地会议(A.0.70)、工地监理例会(A.0.71)、专题会议(A.0.72)和 项目监理机构内部会议(A.0.73)的参加单位、人员与会时签名用。会议主要内容及结论写在附页上。A.0.8监理月报监理月报是项目监理机构按月向建设单位和监理企业提交的,反映在本报告期内工程实 施情况、监理工作情况、施工中存在问题及处理情况、下月监理工作重点等的书面报告。监 理月报每月月底提交,报告期宜为上月 26 日至本月 25 日。项目监理机构可根据工程规模与 特点增加图表、图片等内容,如表格各栏不够填写,可增加附页。A.0.9工程款支付证书本表适用于项目监理机构收到经建设单位签署审批的工程款支付

15、报审表后,根据建 设单位审批意见签发本表作为工程款支付的证明文件。支付证书应明确施工单位申报款、经 审批的应得款、本期应扣款、本期应付款等数额。签发工程款支付证书应符合建设工 程施工合同中所约定的时限。A.0.10监理通知单(类)本表是项目监理机构通知施工单位应执行的、除工程暂停以外的涉及质量、造价、进度、 安全文明、工程变更和其他有关事项的用表。监理通知单中应明确施工单位应执行事项的内 容和完成的时限以及要求施工单位书面回复的时限。该表使用频率高,应注意用词准确明晰,逻辑严密,资料闭合。A.0.11工程暂停令本表是总监理工程师对施工单位下达工程暂停指令的用表。项目监理机构发现下列情况 之一时

16、,总监理工程师应及时签发工程暂停令:1、建设单位要求暂停施工且工程需要暂停施工的。2、施工单位未经批准擅自施工或拒绝项目监理机构管理的。3、施工单位未按审查通过的工程设计文件施工的。4、施工单位违反工程建设强制性标准的。5、施工存在重大质量、安全事故隐患或发生质量、安全事故的。6、发生必须暂停施工的紧急事件时。 签发工程暂停令应注明暂停部位及范围。一般情况下,签发工程暂停令应事先与建设单位沟通,征得建设单位同意。在紧急情况下未能事先报告时,应在事后及时向建设单位作出 书面报告;如监理机构未及时下达暂停施工指示的,施工单位可先暂停施工,并及时通知监 理机构,监理机构应在接到通知后 24 小时内发

17、出指示。如监理机构与建设单位沟通工程暂停 事宜时,建设单位不同意停工,监理机构认为必须停工的,仍应签发工程暂停令;如工程 仍未停工,监理机构应向建设单位发工程联系单或监理备忘录,必要时向主管部门报送监 理报告。工程暂停期间监理机构应按建设工程监理规范的规定和建设工程施工合同的约定,会同建设单位、施工单位处理好因工程暂停引起的各类问题,确定工程复工条件。A.0.12工程复工令本表是暂停施工原因消失、具备复工条件,项目监理机构通知施工单位恢复施工的用表。 工程复工令签发前,应征得建设单位同意。如因施工单位原因引起工程暂停的,施工单位在 复工前应使用工程复工报审表申请复工;项目监理机构应对施工单位的

18、整改过程、结果 进行检查、验收,符合要求的,对施工单位的工程复工报审表予以签认,并报建设单位; 建设单位审批同意后,项目监理机构应及时签发本表指令施工单位复工。A.0.13监理备忘录本表为项目监理机构就有关建议未被建设单位采纳或监理通知单的应执行事项施工单位 未予执行、已成事实且造成一定的或可预见的后果时的最终书面说明。备忘录应及时向监理 单位报告,也可抄报有关上级主管部门。A.0.14监理报告当项目监理机构发现工程施工中存在安全事故隐患,已要求施工单位整改/停工,而施工 单位拒不执行时,项目监理机构可使用该表向有关主管部门报告,主管部门不得拒绝接收。 情况紧急时,监理机构可在第一时间通过电信

19、手段向有关主管部门报告,随后报送书面报告。 “监理报告”应附相关监理通知单、工程暂停令等文件资料。A.0.15工程质量评估报告本表是由项目监理机构依据有关法律法规、工程建设强制性标准、设计文件及施工合同 对单位工程或子单位工程质量进行评估时用表。项目监理机构应审查施工单位报送的竣工资料并组织有关单位对工程质量进行预验收, 施工单位对预验收中发现的问题整改完成并经监理验收合格后,项目监理机构编制工程质量 评估报告。报告应包括以下内容:1、工程概况。2、竣工预验收情况(验收内容及符合情况)。3、竣工预验收的监理结论。 一般还应有以下附件: 附件(一):单位(子单位)工程质量控制资料监理核查记录表。

20、附件(二):单位(子单位)工程有关安全和功能检验资料、主要功能项目的抽查结果及监理 检查记录汇总表。附件(三):单位(子单位)工程观感质量监理检查记录。 附件(四):监理抽检/见证试验情况汇总及说明。 附件(五):竣工预验收小组成员名单及分工表。 工程质量评估报告应经监理单位技术负责人审批同意。对于重要的分部(子分部)工程,项目监理机构亦应及时编制相应工程的质量评估报告。工程质量评估报告的内容可参照建筑工程施工质量验收统一标准(GB50300)中与 5.0.3条款所含内容编写。A.0.16监理工作总结监理工作总结是监理单位完成监理合同约定的全部工作后,由监理单位向建设单位提交 的工作总结。其主

21、要内容包括:工程概况,监理组织机构,监理人员和投入的监理设施,监 理合同履行情况,监理工作成效,施工过程中出现的问题及处理情况,监理单位的说明和建 议,工程影像资料(如有)等。监理工作总结应经监理单位法定代表人审批同意。 A.0.17工程监理资料移交单 工程竣工验收后,监理单位应及时将工程监理资料整理后向建设单位移交,并办理工程监理移交手续,本表是工程监理资料移交专用表格。B 类表表式说明B.0.1施工组织设计施工方案报审表本表是施工单位向项目监理机构报审施工组织设计或施工方案的用表。施工组织设计包括 总包单位和分包单位编制的施工组织设计;施工方案包括两种情况,一是一般的施工方案,二 是危险性

22、较大的分部分项工程安全专项施工方案;危险性较大的分部分项工程又按照建质(2009)87 号文的规定,划分为危险性较大的分部分项工程和超过一定规模的危险性较大的分 部分项工程。施工组织设计和危险性较大的分部分工程的安全专项施工方案应由本单位的技术、 质量、安全等相关职能部门审查会签,并经单位的技术负责人审批,且签字盖章齐全。对超过 一定规模的危险性较大的分部分项工程的安全专项施工方案,应当由施工单位组织召开专家论 证会;施工单位应根据论证意见修改完善专项方案,并经施工单位技术负责人、项目总监理工 程师、建设单位项目负责人签字后,方可组织实施。对重点部位、特殊工程,施工单位应按照 项目监理机构的要

23、求编制施工方案并报审。分包单位编制的分包工程施工组织设计或(专项) 施工方案,均应由施工总承包单位按规定完成相关审批手续后报项目监理机构审核。项目监理 机构审批时,先由各专业监理工程师提出审查意见,然后由总监理工程师签署审核意见。B.0.2工程开工报审表本表是施工单位按合同约定完成工程开工准备工作,工程现场符合开工条件后,向项目 监理机构申请工程开工的用表。分包工程的开工申请手续也由施工总承包单位使用本表办理 报批手续。如整个项目为一个施工单位承担,只填报一次;如项目涉及多个单位工程,建设 单位分别发包,则每个单位工程开工都应填报一次。项目监理机构应根据工程施工合同的约 定和相关开工条件,按照

24、表中的内容检查各项准备工作是否满足开工条件。施工单位各项准备工作满足开工条件的,监理机构可在“施工单位的施工准备工作已满足开工要求”的框内打“”,有其他审核意见的可在审核意见栏内填写。工程开工日期一般应为工程施工合同中约定 的开工日期,如施工单位申报的开工日期与工程施工合同中约定的日期不一致,总监理工程 师应与建设单位协商取得一致意见后签署监理审核意见。B.0.3施工现场质量、安全生产管理体系报审表本表是施工单位(含由建设单位发包而未纳入施工总承包管理的施工单位)向项目监理 机构报审施工现场质量、安全生产管理体系资料的专项用表。项目监理机构应认真审核施工 单位的质量、安全生产管理体系,应从施工

25、单位的资质证书、安全生产许可证、项目经理部 质量和安全生产管理组织机构、岗位职责分工、质量安全管理制度(如质量检查制度、质量 教育培训制度、安全生产责任制度、治安保卫制度、安生生产教育培训制度、质量安全事故 处理制度、工程起重机械设备管理制度、重大危险源识别控制制度、安全事故应急救援预案 等)、安全文明措施费使用计划、质量安全人员证书(项目经理、项目技术负责人、质检员、 专职安全员、特种作业人员资格证等)等方面进行审查。特种作业人员特种作业操作资格证 的备案审核应动态管理。安全文明措施费使用计划可用 B.5.4施工单位通用报审表报审。B.0.4分包单位资质报审表本表是施工单位报请项目监理机构对

26、分包单位的资质进行审查的用表。施工单位应提供 的报审资料包括:分包单位的营业执照、企业资质等级证书、安全生产许可文件、专职管理 人员(项目经理、质检员、专职安全员等)和特种作业人员的上岗资格证书、进场施工的机 械设备情况、企业业绩等有关资料。另还应包括施工总承包单位对分包单位的管理制度等。专业分包单位的“分包单位资质报审表”应经建设单位审批同意。B.1.1施工试验室报审表本表是施工单位报请项目监理机构对施工单位在现场设立试验室的情况进行审查的用 表。分两种情况:一是某些专业工程要求施工单位必须在施工现场设立试验室的,施工单位 应该报审的资料为:企业试验室的资质证书、试验室管理制度、计划在工地现

27、场做试验的项 目清单、现场配备的试验人员(附试验人员岗位证书),工地现场配备的试验设备清单和法定 计量部门对试验计量设备、器具出具的计量检定证明或校准的证明文件等;二是施工单位在 现场设立的混凝土、砂浆试件的标准养护室,应报审的资料为:标准养护室的管理制度及标 准养护的保证条件等。B.1.2施工控制测量成果报审表本表是施工单位报请项目监理机构对施工控制测量成果及保护措施进行审查的用表。报 审的资料应包括:施工单位测量人员的资格证书、测量设备的清单及检定或校准的证明文件; 施工平面控制网、高程控制网、临时水准点、规划红线、基点等测量控制依据资料、控制测 量成果表及附图,对现场加密的应提供桩位布置

28、图,以及相应的保护措施等。专业监理工程师应按标准规范有关要求,对控制网布设、测点保护、仪器精度、观测规范、记录清晰等方面进行检查、审核,意见栏应填写是否符合技术规范、设计等的具体要求, 重点应进行必要的内业及外业复核,复核资料作为附件留档。B.1.3工程材料、构配件、设备报审表本表为施工单位向项目监理机构报验工程用的材料、构配件、设备进场使用的用表。 材料/构配件/设备的清单是指:材料/构配件/设备的名称、型号、规格、数量等。 质量证明文件是指:生产单位提供的合格证、质量证明书、性能检测报告等证明资料。进口材料/构配件/设备应有商检的证明文件;新材料、新设备应有相应资质机构的技术鉴定文 件(鉴

29、定书中注明的产品应用范围、产品质量的企业标准等)。如无证明文件原件,需提供复 印件并加盖证明文件提供单位的公章。自检结果是指:施工单位对所购材料/构配件/设备清单、质量证明资料核对后,对材料/构配件/设备实物及外部观感、质量进行验收核实的自检结果。 建设单位供应的材料/构配件/设备,按施工合同的约定,由施工单位清点、接收和报验。 进口材料/构配件/设备按合同约定,由建设单位、施工单位、供货单位、项目监理机构及其他有关单位进行联合检查,检查情况及结果应形成记录,并由各方代表签字认可。 专业监理工程师应审查施工单位报审资料的有效性和符合情况。对于涉及主体结构安全、重要使用功能的材料/构配件应采取见

30、证取样复试,视复试结果签发审查意见(特殊情况除外)。B.1.4工程质量报验表本表一般为施工单位报请项目监理机构对隐蔽工程、检验批、分项工程和测量放线的质量 进行验收的用表。施工单位需经自检合格并附相应工序和部位的质量检查记录表后,向项目 监理机构报验。项目监理机构应审核报验资料的有效性,可通过平行检验、旁站、见证和加 大巡视频率等方法来验证,并将相关检查(佐证)记录保留存档。当工程质量不符合要求时, 应参照建筑工程施工质量验收统一标准(GB50300)5.0.6 条和 5.0.7 条执行。凡验收不合 格的,不得进入下道工序施工。有分包单位的,分包单位的报验资料应由施工总承包单位验收合格后向项目

31、监理机构报 验。B.1.5混凝土浇筑报审表本表是某部位混凝土浇筑前的准备工作已就绪,相关的土建、安装工序均已验收合格, 在计划浇筑混凝土前向项目监理机构报审用表。项目监理机构应检查将要隐蔽的所有工序报 验是否均已验收合格;模板支承是否牢固安全并按施工方案搭设;特殊混凝土的施工方案有 否审核通过;使用预拌(商品)混凝土的,施工单位应提前 1445 天将预拌(商品)混凝土 生产单位的资质、混凝土质量保证资料(混凝土配合比及试配检验报告等)报项目监理机构 审核、备案。B.1.6分部(子分部)工程报验表本表是施工单位在完成分部(子分部)工程的施工,自检合格并整理完成相应质量控制资料 后报送项目监理机构

32、进行分部(子分部)验收的用表。施工单位应提前 48 小时通知项目监理机 构验收。分部(子分部)工程质量验收合格应符合下列条件:1、分部(子分部)工程所含分项工程的质量均应验收合格。2、质量控制资料应完整。3、地基与基础、主体结构和设备安装等分部工程有关安全及功能的检验和抽样检测结果 应符合有关规定。4、观感质量验收应符合要求。B.2.1工程计量报审表本表是施工单位报请项目监理机构对已完成的合格工程进行计量审核的用表。除施工合 同专用合同条款另有约定外,工程量的计量按月进行,施工单位宜每月 25 日向项目监理机构 报送上月 20 日至本月 19 日已完成的工程量报审表,并附相关工程变更通知、计算

33、书等证明 资料。项目监理机构按照合同约定的工程量计算规则、图纸及变更指示等进行计量,不合格 工程不予计量。对工程量有异议的,有权要求施工单位提供补充计量资料和共同复核或抽样 复测。项目监理机构应在收到工程计量报审表的 7 天内完成审核工作予以回复。B.2.2费用索赔报审表本表是施工单位报请项目监理机构审核工程费用索赔事项的用表。项目监理机构应根据施 工合同的约定,在与建设单位协商后,签署监理审核意见。证明材料包括:索赔意向书、索 赔事项的相关证明材料等。项目监理机构应在收到索赔报告后 14 天内完成审核并报建设单位。 建设单位应在项目监理机构收到索赔报告或有关索赔的进一步证明材料后的 28 天

34、内,由项目 监理机构向施工单位出具经建设单位签认的索赔处理结果。B.2.3工程款支付报审表本表是施工单位工程预付款、工程进度款、竣工结算款、工程变更费用、索赔费用的支付 申请。工程进度款除施工合同专用合同条款另有约定外,按月结算,进度款申请表应包括下列内容:1、截至本次付款周期已完成工作对应的金额。2、应增加和扣减的变更金额。3、约定应支付的预付款和扣减的返还预付款。4、约定应扣减的质量保证金。5、应增加和扣减的索赔金额。6、对已签发的进度款支付证书中出现错误的修正,应在本次进度款中支付或扣除的金额。7、根据施工合同约定应增加和扣减的其他金额。项目监理机构应按施工合同的约定计算施工单位应得款项

35、,扣除应扣款,确定应付款金额,在收到进度款支付报审表及相关资料后的 7 天内完成审核工作并报建设单位。建设单位 应在监理机构收到进度付款报审表或有关付款申请的进一步证明材料后的 14 天内,完成审批 工作并由项目监理机构签发进度款支付证书。B.3.1施工进度报审表本表是施工单位向项目监理机构报审工程总进度计划、月进度计划和其他阶段性进度计 划及相关措施的用表。项目监理机构应按表中所列附件内容,要求施工单位提交有关资料, 如材料设备供应计划、劳动力使用计划、施工机械使用计划等。项目监理机构应审查下列基 本内容:1、施工进度计划应符合施工合同中约定的工期。2、施工进度计划中主要施工项目无遗漏,应满

36、足分批投入试运、分批动用的需要,阶段 性施工进度计划应满足总进度控制目标的要求。3、施工顺序的安排符合施工工艺要求。4、施工人员、工程材料、施工机械等资源供应计划应满足施工进度计划的需要。5、施工进度计划应符合建设单位提供的资金、施工图纸、施工场地、物资等施工条件。 施工单位应按施工合同约定的日期(一般提前 7 天),将总进度计划向项目监理机构报审,项目监理机构应按合同约定的时间(开工前 7 天)予以确认或提出修改意见。B.3.2工程临时/最终延期报审表本表是施工单位依据施工合同约定,发生非施工单位原因造成的持续性影响工期事件时 向项目监理机构就临时延长合同工期、最终延长合同工期提出申请的用表

37、。造成工程延期的 非施工单位原因有:1、建设单位未能按施工合同约定提供图纸或提供的图纸不符合合同约定。2、建设单位提供的测量基准点、基准线和水准点及其书面资料存在错误或疏漏。3、建设单位未能按施工合同规定提供施工场地、施工条件、基础资料、许可、批准等开 工条件。4、建设单位未能在计划开工日期之日起 7 天内批复开工报审或下达开工通知。5、建设单位未能按施工合同约定日期支付工程预付款、进度款或竣工结算款。6、项目监理机构未按合同约定发出指示、核准等文件。7、发生不可抗力事件。8、施工合同专用合同条款中约定的其他情形。 施工单位在报审时应附工程延期的依据、工期计算、申请延长竣工日期的证明资料。项目

38、监理机构应按照有关标准规范的规定和施工合同的约定,对报审表进行审查,并与建设单 位、施工单位协商后提出工程延长工期天数的审核意见,报建设单位审批。如不同意延期的,应说明理由。施工单位须在施工合同约定的期限内提出工程延期的申请,项目监理机构、建设单位亦应在施工合同约定的期限内予以回复审核、提出审批意见。B.4.1施工起重机械设备安装/使用/拆卸报审表:本表是施工单位向项目监理机构报审用于本工程施工起重机械设备(塔吊、附墙电梯、 整体提升式脚手架、滑模等自升式架设设施等)安装/使用/拆卸的专项用表。按原建设部关 于落实工程安全生产监理责任的若干意见(建市2006248 号)和建筑起重机械安全监督管

39、 理规定(建设部 166 号令)中的有关规定,要求监理单位加强核查工程起重机械设备、整体 提升脚手架、模板等自升式架设设施和安全设施的验收手续,核查设备的合格证,核查专业 安装、拆卸单位的资质和人员的资格,审核设备安装、拆卸方案,核查第三方专业检测单位 的资质、检测人员的资格和检测报告,核查由施工单位、安装单位、设备租赁单位、检测单 位参加并签字盖章的验收合格证明,核查政府有关部门同意登记备案的证明,审查工程起重 机械设备操作和维护保养制度,核查设备操作人员的上岗资格等。施工单位在施工起重机械 设备安装前、安装完毕启用前、使用结束拆卸前三个时段应分别进行报审。施工单位每次报 审应附本表中所列的

40、附件资料,项目监理机构应对所附资料进行核实、审查和备案。B.5.1监理通知回复单(类)本表是施工单位在收到“A.0.10 监理通知单”后,根据通知要求在规定时间内完成相关工 作,自查符合要求后报请项目监理机构进行复查的用表。项目监理机构应及时核查、记录并 签署复查意见。B.5.2工程复工报审表本表是工程暂停后,当停工原因消失,施工单位准备恢复施工,向项目监理机构申请复工 的用表。项目监理机构应及时予以核查、评估,提出审核意见报建设单位审批。B.5.3单位工程竣工验收报审表本表是施工单位已按施工合同约定,完成设计文件所要求的施工内容,自检符合竣工验 收条件后,向项目监理机构和建设单位提出竣工验收

41、申请的用表。工程具备以下条件的,施 工单位可以申请竣工验收:1、除建设单位同意的甩项工作和缺陷修补工作外,施工合同范围内的全部工程以及有关 工作,包括合同要求的试验,试运行以及检验均已完成,并符合施工合同要求。2、已按施工合同约定编制了甩项工作和缺陷修补工作清单以及相应的施工计划。3、已按合同约定的内容和份数备齐竣工资料。 项目监理机构收到单位工程竣工验收报审表后,应及时组织相关参建单位进行工程竣工预验收。存在问题的,应要求施工单位及时整改;合格的,总监理工程师应在收到本报审表 后 14 天内签认单位工程竣工验收报审表,报请建设单位组织竣工验收,或要求施工单位整改 后重新报审。B.5.4施工单

42、位通用报审表本表是施工单位向项目监理机构报审 B 类表中其他表式所未能包括的事项的用表。C 类表表式说明C.0.1工程联系单本表是项目监理机构与工程参建各方(包括建设、施工、监理、勘察设计等)相互之间 的日常书面工作联系的用表。发文单位有权签发的负责人应为:建设单位的现场代表,施工 单位的项目经理,监理单位的项目总监理工程师/总监理工程师代表,勘察设计单位的项目负 责人及项目其他参建单位的相关负责人。C.0.2工程变更单本表是工程变更提出单位就工程变更事宜向项目监理机构、施工单位、设计单位、建设 单位提出工程变更申请的用表。本表由变更提出方填写,写明工程变更原因、工程变更内容, 并附必要的附件

43、,包括:工程变更依据、变更的详细内容、图纸;对工程质量标准、造价、 工期的影响程度及对功能、安全影响的分析报告。经建设单位、施工单位,项目监理机构、 设计单位共同协商达成一致意见后,由项目监理机构下达变更指令。涉及工程设计文件修改 的工程变更,应由建设单位转交原设计单位修改工程设计文件;按规定需复审的(如涉及结 构重大修改、建筑节能变更等),必须经原审图机构审查同意。C.0.3索赔意向通知书本表是具有索赔意向的单位依据法律法规和合同向项目监理机构、相关索赔对象提出索 赔意向的用表。有索赔意向的单位应该根据合同的约定在索赔事件发生的 28 天内提交索赔意 向书,并附索赔事件的相关证据;在索赔事件

44、影响结束后 28 天内提交最终索赔报告。索赔意 向通知书宜明确以下内容:1、事件发生的时间和情况的简单描述。2、合同依据的条款和理由。3、有关后续资料的提供,包括及时记录和提供事件发展的动态。4、对工程成本和工期产生的不利影响及其严重程度的初步评估。5、声明/告知拟进行相关索赔的意向。总监理工程师任命书工程名称:编号:A.0.1 建设单位签收人姓名及时间致 :(建设单位)兹任命为我单位项目总监理工程师,负责履行建 设工程监理合同、主持项目监理机构工作。 总监理工程师的执业印章和项目监理机构用章的样章为:附件:总监理工程师的执业证书工程监理单位(章): 法定代表人(签字): 年 月 日 抄送:施

45、工单位注:本表一式三份,项目监理机构、建设单位、施工单位各一份。第五版表江苏省住房和城乡建设厅监制监理日志()日期: 年 月 日 天气: 星期: 气温: 工程名称:监 理 工 作 情 况施 工 情 况施工单位施工内容及进度其 它 事 项本日现场监理人员记录人:总监理工程师/总监理工程师代表(签字):第五版表江苏省住房和城乡建设厅监制16 工程监 理 规 划年月日至年月日内容提要: 工程概况 监理工作范围、内容、目标 监理工作依据监理组织形式、人员配备及进退场计划、岗位职责 监理工作制度工程质量控制 工程造价控制 工程进度控制 安全生产管理的监理工作 合同与信息管理组织协调 监理工作设施监理单位(章): 总监理工程师: 监理单位技术负责人: 日期: 江苏省住房和城乡建设厅监制浦口区汤盘公路瓦殿互通至朱家山河段养护工区工程监 理 实 施 细 则

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
