一区北翼底板混凝土技术交底记录
编: 表12—1
工程名称
施工图
内 容:
1概述

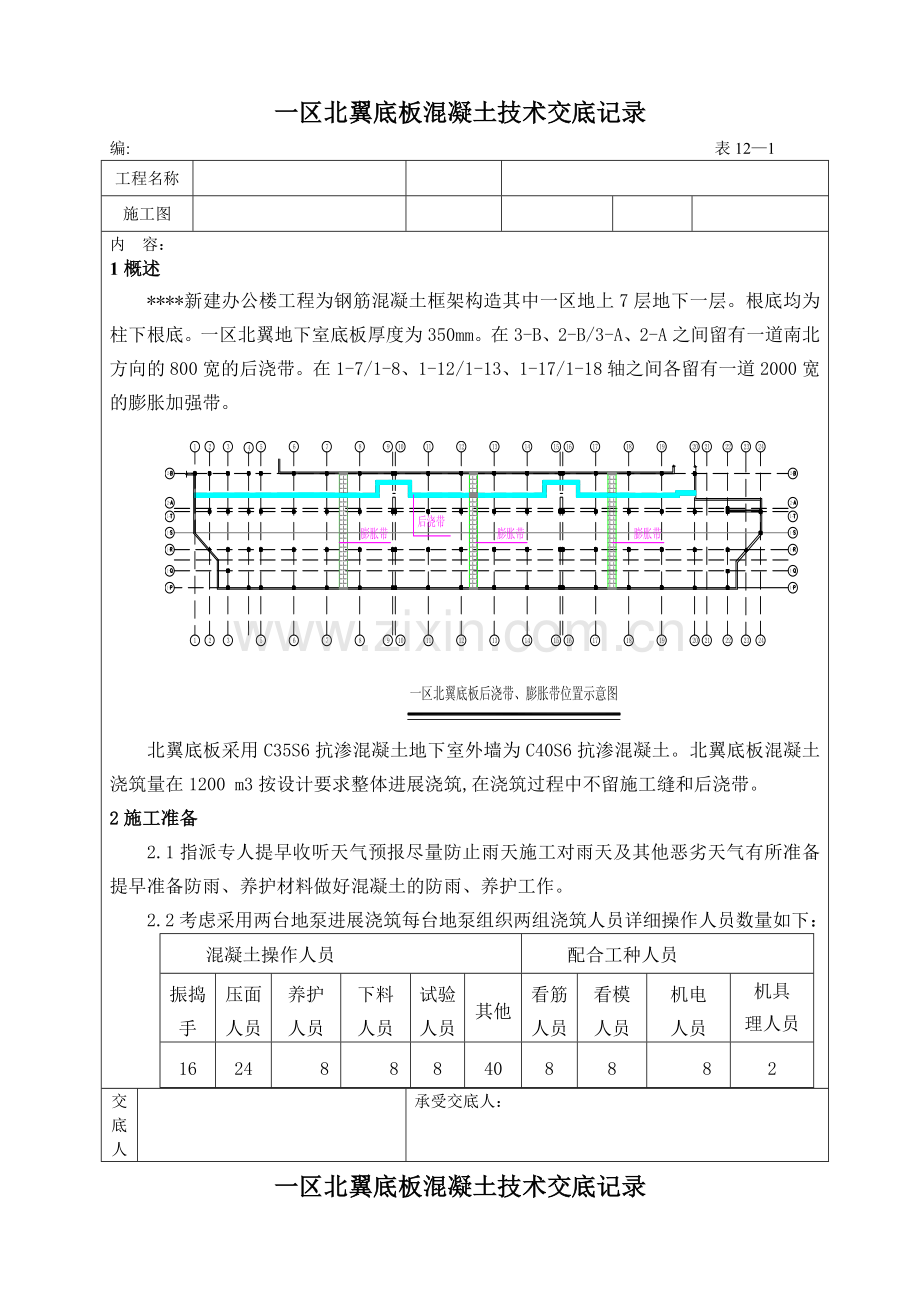

****新建办公楼工程为钢筋混凝土框架构造其中一区地上7层地下一层。根底均为柱下根底。一区北翼地下室底板厚度为350mm。在3-B、2-B/3-A、2-A之间留有一道南北方向的800宽的后浇带。在1-7/1-8、1-12/1-13、1-17/1-18轴之间各留有一道2000宽的膨胀加强带。
北翼底板采用C35S6抗渗混凝土地下室外墙为C40S6抗渗混凝土。北翼底板混凝土浇筑量在1200 m3按设计要求整体进展浇筑,在浇筑过程中不留施工缝和后浇带。
2施工准备
2.1指派专人提早收听天气预报尽量防止雨天施工对雨天及其他恶劣天气有所准备提早准备防雨、养护材料做好混凝土的防雨、养护工作。
2.2考虑采用两台地泵进展浇筑每台地泵组织两组浇筑人员详细操作人员数量如下:
混凝土操作人员
配合工种人员
振捣
手
压面
人员
养护
人员
下料
人员
试验
人员
其他
看筋
人员
看模
人员
机电
人员
机具
理人员
16
24
8
8
8
40
8
8
8
2
交
底
人
承受交底人:
一区北翼底板混凝土技术交底记录
编: 表12—1
工程名称
施工图
内 容:
同时每班设有专人负责混凝土罐车、地泵、泵车理以及搅拌站的协调。
在交接班时工程值班人员做好交接班记录每班操作组长将工作交接给下一班组时也做好工作交接记录在浇筑过程中需吃饭时采取操作人员换班吃饭的方式。
2.3砼采用现场集中搅拌的混凝土,提早一天向混凝土搅拌站提报砼的供给时间、数量、强度等级、供给速度, 提早将搅拌混凝土所需的砂石料、水泥、外加剂等原材料准备齐全。原材料储藏方案如下:
浇筑部位
水泥〔t〕
砂 子
〔m3〕
石 子
〔m3〕
CMA膨胀剂
〔t〕
粉煤灰
〔t〕
泵送剂
XS-B2〔t〕
北翼底板
〔C35P6〕
450
750
1000
45
80
14
2.4在施工现场设有一台HZS75型搅拌站由于现场各种因素制约每小时混凝土搅拌量在36m3左右所以现场的一台搅拌站不能满足混凝土供给在浇筑混凝土前提早与我广电中心工程部的搅拌站联络好广电中心现场设有两台HZS75型搅拌站正常情况下每小时可向我工程提供30m3左右的混凝土用量。为确保底板施工不出现冷缝保证施工质量在浇筑的前一天将足够数量的CMA膨胀剂、BX系列泵送剂运送到广电搅拌站同时在每个搅拌站装备两个机修人员随时监控搅拌站的运行情况确保混凝土供给的连续。
2.5保证水、电、照明不中断保证间照明系统的正常;搅拌站混凝土用水由现场两口水井提供每口井每小时出水量为5m3并且在现场设置50m3的水箱储藏施工用水。并提早联络好水车假设有特殊情况出现能及时供给施工用水。提早与供电部门进展联络确保施工过程中用电不中断同时要在施工现场装备足够的电工24小时值班发现问题立即处理。
2.6作好班前技术交底使操作工人明白技术要求。在浇筑混凝土前与土建队确定工人分工,人员配置合理每次值班人员含电工一名岗位人员落实到位责任到人针对混凝土浇筑采取必要的平安措施防止发生意外影响施工。
交
底
人
承受交底人:
一区北翼底板混凝土技术交底记录
编: 表12—1
工程名称
施工图
内 容:
2.7各种施工机具落实到位对各种机具进展检修检验防止施工中出现机器故障造成不必要的停工。
机械设备装备情况
机械名称
地泵〔台〕
振动棒
〔个〕
平板振动器
〔个〕
水泵〔60m3/h〕
〔个〕
数 量
3
12
3
4
3砼原材料选定及技术指标
3.1本工程采用现场集中搅拌底板混凝土选用42.5Mpa普通硅酸盐水泥直径5-31.5mm的碎石混凝土用砂使用中砂。在满足设计强度要求的前提下尽可能减少水泥用量以减少水泥的水化热。砂、石、外加剂经试验室试验合格。
3.2进步混凝土抗拉强度保证骨料级配良好。控制石子、砂子的含泥量不超过1和3且不得含有其他杂质。
3.3底板抗渗混凝土坍落度要求为140mm~160mm混凝土坍落度的允许偏向值控制在±20mm范围之内。
3.4水泥具有出厂合格证并经试验合格。外加剂需提供出厂合格证及检测并经试验合格。
3.5施工间要根据天气及材料等实际情况及时调整施工配比并且防止在雨天施工。
4浇筑
4.1底板混凝土浇筑施工方向:由西至东施工。
本工程地下室底板尺寸较大施工时采取斜面分层、依次推进、整体浇筑的地泵采取“z〞形行走道路使每次叠合层面的浇筑间隔时间不得大于4个小时小于砼的初凝时间。
交
底
人
承受交底人:
一区北翼底板混凝土技术交底记录
编: 表12—1
工程名称
施工图
内 容:
混凝土浇筑道路示意图
4.2 混凝土泵布设
由于北翼底板混凝土浇筑量在1200m3按现场情况每台地泵每小时可浇筑30 m3混凝土采用两台地泵同时浇筑每小时浇筑60 m3浇筑底板混凝土时间在20小时左右。在浇筑底板混凝土的同时现场装备一台地泵备用并联络好一台汽车泵随时准备进入现场施工。做到不会因为泵出现问题而影响施工。共装备8台罐车供给混凝土
一区北翼地泵置于东侧由西向东浇筑。
地泵布置位置如下列图:
交
底
人
承受交底人:
一区北翼底板混凝土技术交底记录
编: 表12—1
工程名称
施工图
内 容:
4.3 混凝土振捣
后振捣棒
中振捣棒
前振捣棒
在每一下料口四个振捣手均匀分布在整个斜面沿斜面方向推进振捣及时、到位确保不漏振。振捣棒的操作要做到:快插慢拔均匀振捣插点均匀排列〔插点采用并列式或交织式均可〕;插点间距为300~400mm 振捣时依次进展不要跳跃式振捣以防止发生漏振。每一个振点的振捣延续时间约20秒当混凝土外表不再下沉、不出现气泡、外表泛出灰浆为止。为使混凝土振捣实每个泵出料口装备4台振捣棒〔再准备4台备用〕分三道布置。第一道两台振捣棒布置在出料口处使混凝土形成自然流淌坡度第二道布置在坡脚处确保混凝土下部实第三道布置在斜面中部在斜面上各点要严格控制振捣时间、挪动间隔 。
4.4混凝土外表处理
混凝土边浇筑边抄平在浇筑完2到3个小时后混凝土终凝前用平板振动器进展第二次振捣、二次抹压并用扫帚拉毛抹压要掌握好时机不得过早或过晚抹压时严禁洒水抹压。
5施工要点
5.1 基底处理:垫层外表平整、将浮土去除干净。经由监理、设计及质检站人员验收合格后方准施工。
5.2 放线:对底板及地梁位置进展测量放线明确砼浇筑位置。
5.3浇筑:砼浇筑采用现场集中搅拌砼用混凝土地泵进展浇筑
5.4砼终凝前严禁人员入内踩踏。
交
底
人
承受交底人:
一区北翼底板混凝土技术交底记录
编: 表12—1
工程名称
施工图
内 容:
5.5砼试块留置、施工记录:混凝土试件在混凝土的浇筑地点由监理旁站监视随机取样制作。
养护抗压试件:根据分区砼量确定每100m3留置一组。 放置在现场养护室内如现场养护室没能及时建立同砼供给站联络放置在其标养室内养护。
同条件养护试件:可每分区留置一组。其上、下各铺盖一层草帘子将草帘子用水浇湿进展养护。
留置试块的分类:标养试块、同条件试块、28天同条件试块、同条件600oC天试块、同一标砼不得少于3组的同条件28天强度试块。
现场做好施工记录。混凝土试块上书写内容为:工程名称、混凝土标、成型时间、使用部位等。同条件试块拆模后在试块上进展编编作到能区清楚确并在7天28天试验保证自然状态养护。
5.6后浇带留置如下图:
a.后浇带部位的构件钢筋不截断且增设不少于原配筋15%的附加钢筋伸入后浇带两侧各1000mm后浇带两侧底板混凝土对称同时浇筑。
b.后浇带内的混凝土等级采用比原构件进步一级的膨胀混凝土待主体施工完四周后浇筑。
c.施工后后浇带两边梁板必须支撑好直到后浇带封闭并混凝土到达设计强度后撤除
5.7在浇筑到加强膨胀带时设专人在搅拌站监控按设计要求搅拌混凝土并在现场下料口处设专人检查收料小票防止浇错混凝土。
交
底
人
承受交底人:
一区北翼底板混凝土技术交底记录
编: 表12—1
工程名称
施工图
内 容:
5.8外墙四周做300高导墙,在导墙中间留设3cm×4cm的凹槽,在浇筑外墙混凝土前,在凹槽内放置膨胀止水条。
5.9混凝土的养护
养护非常重要外表覆盖一层塑料薄膜并洒水混凝土的养护时间根据同条件试块抗压强度试验确定。
6突发的处理
对在混凝土浇筑过程中可能发生的影响混凝土连续浇筑的突然我们要做好充分的预防、准备工作:
6.1因整个底板的混凝土浇筑时间较长这间天气又可能发生变化注意天气预报尽量防止雨天浇筑。为防止在浇筑过程中突遇大雨把底板周围的砖模砌高三皮砖防止雨水将泥浆冲刷进基坑。基坑四周使用五彩布覆盖,防止雨水直接冲刷边坡。
交
底
人
承受交底人:
一区北翼底板混凝土技术交底记录
编: 表12—1
工程名称
施工图
内 容:
同时利用底板原设计积水坑准备好四台(每小时60t排水量)水泵及时进展排水。
6.2为防止施工间发生振捣棒损坏而影响施工质量施工前装备4台备用振捣棒安排电工、机修工带着必备工具在现场值班。
7施工平安措施
7.1施工人员应正确使用自己的劳动防护用品按规定佩带好平安帽。
7.2混凝土泵车进场施工队要有专人指挥、调度任何机动车在场内行走都由专人指挥倒车时还要响笛警示。
7.3浇筑混凝土使用的软连接结实。要有足够的照明设备照明并对照明用具及供电线路进展检查。
7.4电源线路要悬空挪动防止电源线与地面和钢筋相摩擦及挤压架空电源线时不得用金属物作支架采用木质等绝缘材料。不得用细铁丝绑扎用带绝缘皮的粗软线绑扎。切忌用钳子拧紧以防损坏电源线造成漏电事故。经常检查电源线的完好情况发现破损及时处理。
7.5在临近边坡周围施工时应派专人在坡上观察如有异常情况立即停顿施工并撤离现场以防可能发生的边坡倒塌现象的发生。
交
底
人
承受交底人:
