收藏 分销(赏)

室外工程监理.docx

上传人:xrp****65 文档编号:5930165 上传时间:2024-11-23 格式:DOCX 页数:36 大小:71.10KB
下载 相关 举报
室外工程监理.docx_第1页
第1页 / 共36页
室外工程监理.docx_第2页
第2页 / 共36页
室外工程监理.docx_第3页
第3页 / 共36页
室外工程监理.docx_第4页
第4页 / 共36页
室外工程监理.docx_第5页
第5页 / 共36页
点击查看更多>>
资源描述

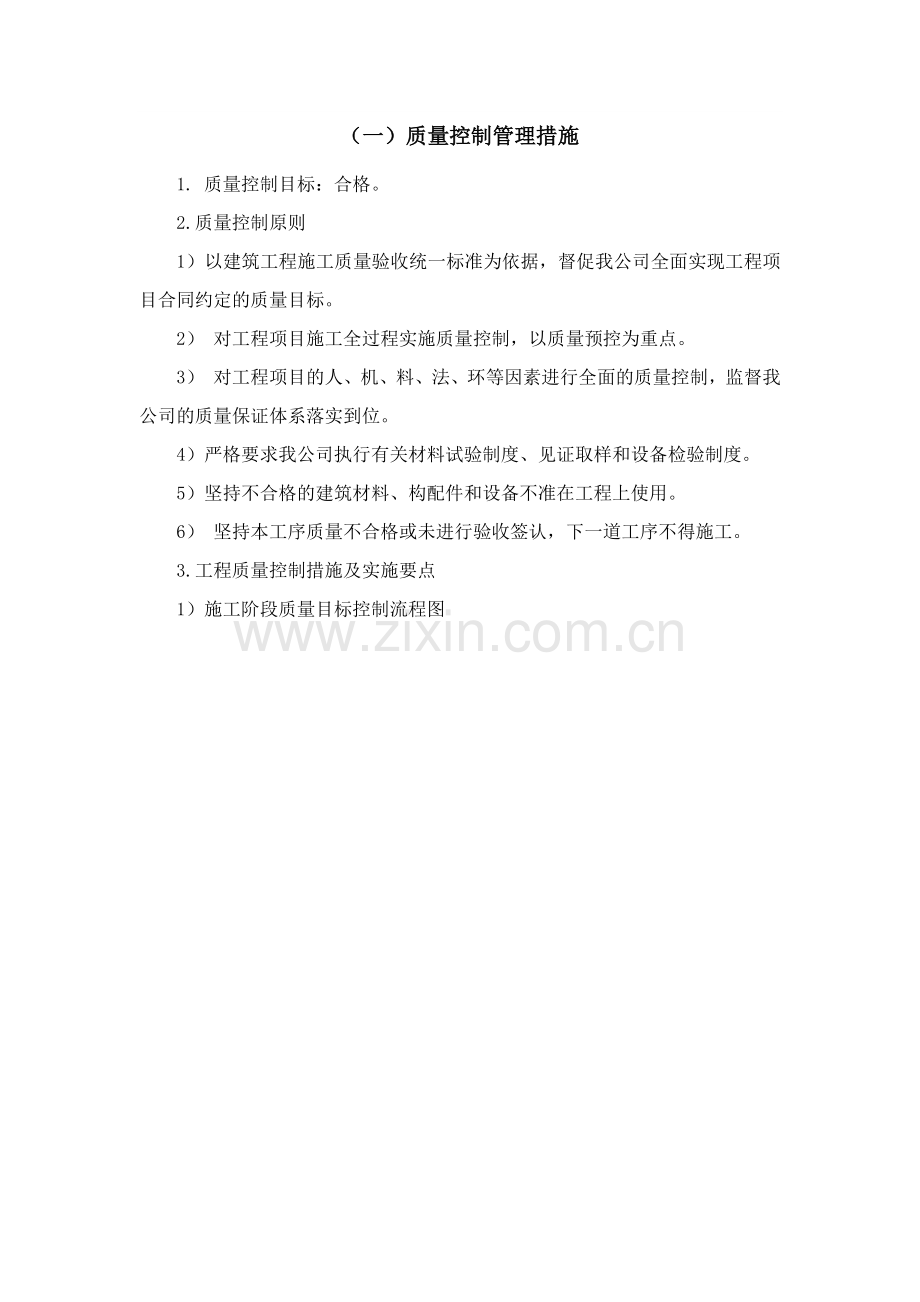

1、一、监理大纲、质量控制管理措施;、安全文明施工监督管理措施;、进度控制管理措施;、投资控制管理措施;、合同方面协调管理措施;、信息方面协调管理措施。、保修阶段的服务管理措施。(一)质量控制管理措施 1. 质量控制目标:合格。 2.质量控制原则 1)以建筑工程施工质量验收统一标准为依据,督促我公司全面实现工程项目合同约定的质量目标。 2) 对工程项目施工全过程实施质量控制,以质量预控为重点。 3) 对工程项目的人、机、料、法、环等因素进行全面的质量控制,监督我公司的质量保证体系落实到位。 4)严格要求我公司执行有关材料试验制度、见证取样和设备检验制度。 5)坚持不合格的建筑材料、构配件和设备不准

2、在工程上使用。 6) 坚持本工序质量不合格或未进行验收签认,下一道工序不得施工。 3.工程质量控制措施及实施要点 1)施工阶段质量目标控制流程图施工阶段质量目标控制流程图质量目标分解施工方案报审施工人员资质报审工程材料设备报验施工机械设备报验整改通知监理审批验收分项、检验批自检合格报验监理工程师检查验收与质量目标比较不合格整改分部工程报验汇总分项、隐蔽工程资料、质量评定表,进行监理复验,与质量目标比较不合格整改不合格整改整改通知阶段验收(基础、主体、竣工)单位工程监理初验,与质量目标比较实测实量内业资料检查外观检查单位工程质量综合评定初验报告竣工验收申请整改通知正式验收办理工程移交手续 2)

3、质量的事前控制1. 熟悉和掌握质量控制的技术依据,本工程的设计施工图纸和技术说明,地址勘察技术资料,施工验收规范。2. 参加施工图设计交底和图纸会审接到委托人的设计文件后,总监应组织监理人员熟悉设计文件,并对图纸中存在的问题各专业监理工程师书面报总监理工程师,经总监汇总整理通过业主向设计单位提出。总监及有关监理人员应准时参加由业主组织的设计技术交底和图纸会审会议,了解其设计的指导思想、建筑艺术构思以及其对建筑材料、设备、构配件和施工中特别注意事项的要求等;了解设计单位对业主、我公司、监理单位提出问题的答复。图纸会审记录由我公司负责整理,建设、设计、施工和总监进行会签后成为工程变更。3.施工单位

4、的资质审查总承包单位的资质在招标阶段已经进行了审查,开工时应检查工程主要技术负责人是否到位;我公司配备的技术管理人员及实验室的仪器设备。审查特种专业施工人员的施工资质审查分包单位资质4.施工场地的质检验收现场障碍物(包括地下、架空管线等设施)的拆除、迁建及清除后的验收,对原基坑、桩基的检测和验收。现场定位轴线及高程标桩的检测和验收。5. 审查施工单位报送的施工组织设计施工组织设计或施工方案,对保证工程质量应有可靠的技术和组织措施,经监理方审批后执行。结合工程项目的具体情况,要求施工单位编制重点分部(项)工程的施工方法文件,经监理方审批后执行。要求施工单位提交针对当前工程质量通病制定的技术措施,

5、经监理方审批后执行。针对工程项目的具体情况,要求施工单位提交为保证工程质量而制定的质量预控措施,经监理方审批后执行。要求总包单位编制标准工艺流程图。6.在工程开工前,总监理工程师要根据公司的各项管理制度要求,组织专业监理工程师编制监理规划,经公司技术负责人审核批准,在第一次工地会议前报送建设单位。总监理工程师要组织专业监理工程师针对项目的特点编制项目实施细则,监理实施细则应符合监理规划的要求,做到详细、具体,有可操作性。除监理细则外,在关键和主要部位施工前,监理人员要制定相应的预控措施。7.总监理工程师要组织专业监理工程师、监理员制定本工程的旁站监理方案,见证取样交接方案。组织专业监理工程师配

6、合承包单位技术人员根据施工及质量控制和专业验收需要按楼层、施工段、变形缝等进行检验批的划分,为工程施工质量控制做好准备工作。8.生产环境、管理环境改善的措施协助施工单位完善质量保证工作体系。主动与当地质监站联系,汇报在本项目展质监工作的具体办法,争取当地质监站的支持和帮助。审核施工单位关于材料、制品试件取样及试验的方法和方案。审核施工单位制定的成品保护的措施、方法。完善质量报表、质量事故的报告制度等。9.召开第一次工地会议第一次工地会议在开工前召开,由业主主持,业主、我公司、监理单位的现场有关人员均应参加。第一次工地会议的主要内容: (1)业主、我公司和监理单位分别介绍各自驻现场的组织机构、人

7、员及其分工; (2)业主根据委托监理合同宣布对总监理工程师的授权; (3)业主介绍工程开工准备情况; (4)我公司介绍施工准备情况; (5)业主和总监理工程师对施工准备情况提出意见和要求; (6)总监理工程师进行监理交底; (7)研究确定各方在施工过程中参加工地例会的主要人员,召开工地例会周期、地点及主要议题。第一次工地会议记录由项目监理机构负责起草,并经与会各方代表会签。10.对我公司的试验室的控制我公司的试验室,无论是自有的还是外委托的,我公司均应填写试验室资格报审表,报请项目监理机构进行考核。专业监理工程师应从下列五个方面对试验室进行考核: (1)试验室的资质等级及其试验范围; (2)法

8、定计量部门对试验设备出具的计量检定证明; (3)试验室的管理制度; (4)试验人员的资格证书; (5)本工程的试验项目及其要求。专业监理工程师应将考核情况详细记录备案,对存在的问题用监理通知通知我公司。对于不符合有关规定要求的,对应的试验报告项目监理机构不予认可。11.对施工机械、计量器械的控制施工组织设计审定后,专业监理工程师根据施工设备清单,编制对直接影响工程质量的施工机械、计量器械的技术状况监理实施细则,确定应报验的施工机械、计量器械。对列入须报验的施工机械、计量器械,我公司进场调试完毕向项目监理机构报验,经专业监理工程师检查确认后方可在本工程中施工。项目监理机构应定期检查施工机械、计量

9、设备档案。每次的技术状况检查记录要归档备查。施工过程中施工组织设计以外的施工机械、计量器械进场,我公司应先向项目监理机构报审,由专业监理工程师根据其对工程质量的影响确定是否列入应定期检查的施工机械、计量器械。 3)质量的事中控制1.针对监理项目的具体情况,列出“质控要点”,并采取旁站观察、量测、测量、试验等手段予以控制。检查承包人的施工工艺是否符合技术规范的规定,是否按开工前监理工程师批准的施工方案进行施工。对“质控要点”要有现场录像或照片等永久保留资料。检查施工中所使用的原材料、混合料是否符合经批准的质量标准。对已完工程(工序)的质量按规范要求的项目和抽样频率进行各项检验和独立试验。审批承包

10、人提交的施工图纸。2. 工程重点部位、关键工序的确定及施工方案的控制。专业监理工程师根据工程特点,分专业编制监理实施细则;确定工程重点部位、关键工序,并制定工程重点部位、关键工序质量控制要点及控制措施,要求我公司编制详细的施工方案。重点部位、关键工序的施工方案,我公司须在其开始施工前自审完。填报施工方案报审表报项目监理机构。项目监理机构接施工方案报审表后,由专业监理工程师审核,并签署审核意见。若施工方案存在问题的,我公司修改后重新报审;施工方案一经审定,我公司要认真组织实施,项目监理机构要严格监督。专业监理工程师应参加重点部位、关键工序的施工交底会。重点部位、关键工序的施工方案必须坚持“先审后

11、施”的原则。施工方案未经审定,该部位不得施工。3.新材料、新工艺、新技术、新设备的控制当我公司采用新材料、新工艺、新技术、新设备时,在施工前我公司须向项目监理机构递送施工方案报审表及相应的施工工艺措施和证明材料。项目监理机构接报审表后,由专业监理工程师审查其证明材料的完整性和有效性,工艺措施在本工程中的适用性、可操作性。必要时报告总监组织专家论证。新材料、新工艺、新技术、新设备必须经过试验,有技术部门签定证明。经审查同意后方可同意在工程上使用,未经项目监理机构签认,一律不得在工程上使用。4.施工过程中施工测量放线控制我公司在施工过程中完成测量放线复验合格后,向项目监理机构报送施工放线报验单并附

12、施工放样成果。项目监理机构接报验申请,应及时对施工测量放线成果进行复验和确认。对存在问题的应及时签发监理通知要求我公司重新放线,我公司整改后重新报验。施工过程中的测量放线未经项目监理机构复验确认,不得进行下一工序。5.施工过程中施工质量的控制监理人员应经常的、有目的地对我公司的施工过程进行巡视检查、检测,所有在施作业面的巡视检查、检测时间间隔不得大于24小时。巡视检查、检测的主要内容: 1)是否按照设计文件、施工规范和批准的施工方案施工; 2)是否使用被确认合格的材料、构配件和设备; 3)施工现场管理人员,尤其是质检人员是否到岗到位; 4)施工操作人员的技术水平、操作条件是否满足工艺操作要求,

13、特种操作人员是否持证上岗; 5)施工环境是否对工程质量产生不利影响; 6)已施工部位是否存在质量缺陷。对巡视中发现的问题,监理人员可通过口头或监理工作联系单通知我公司,对于出现的较大质量问题或质量隐患,监理工程师采用照相、摄影等手段予以记录,并向我公司签发监理通知。对隐蔽工程的隐蔽过程、不能通过实施后的检验确定其质量的重点部位、工序,监理人员应进行旁站。在监理规划中要明确其工程中具体要旁站监理的部位、工序。(二)安全文明施工监督管理措施 A. 安全控制总体要求 一、安全监理目标 在项目监理部对施工单位安全生产工作的全过程监督下,实现在新乐小区移民社区室外工程监理工程施工全过程不发生重大安全责任

14、事故;不发生重大人身伤亡事故;不发生重大机械设备事故;不发生重大污染环境事故;不发生重大消防、卫生责任事故的目标。 二、安全监理原则 对工程建设中的人员、机械、材料、方案、环境及施工全过程进行评价、监督和督察,并采取法律、经济、行政和技术手段,保证建设行为符合国家安全生产、劳动保护法律、法规和有关政策,制止建设行为中的冒险性、盲目性和随意性,有效地把建设工程安全控制在允许的风险度范围内,以确保工程的安全性。三、根据业主的要求,做好下列安全工作 1、检查督促施工承包单位健全安全管理工作体系和安全管理制度:督促检查施工承包单位认真执行国家有关部门颁发的安全生产法规和规定。2、审查批准施工承包单位对

15、工程施工中的安全问题制定的安全技术措施和防护措施 3、对施工生产及安全设施进行经常性的检查监督,对违反安全生产规定的施工及时指令整改。 4、按照业主单位的统一部署检查施工承包单位的工程防汛措施并监督实施。 5、检查施工承包单位在劳动保护及环境保护方面是否符合合同规定和国家标准。 6、定期组织安全生产大检查活动和安全生产评比表彰活动。协助业主单位做好各合同项目间的安全生产协调工作。 7、参加对安全事故进行的调查分析、审查施工承包单位的安全事故报告及安全报表、监督施工承包单位对安全事故的处理。四、随着安全监理的逐步规范,针对业主的要求,要切实做好施工安全的监理。监理项目部应做到以下几个原则:“该建

16、的建、该审的审、该查的查、该报的报”。 1、“该建的建”监理项目部安全监理体系的建立 (1)监理项目部安全体系的建立 要做好施工安全监理工作,首先要做到“该建的建”。即建立监理项目部的安全管理体系。 工程的施工安全监理管理体系,采取总监负责制,对工程项目监理安全责任的实施全面负责,主持监理项目部对施工安全监理的工作: 安全监理工程师在总监的领导下,负责具体的安全检查工作; 各专业监理工程师根据总监的要求、安全监理工程师的具体指导,对所负责的片区、分部工程进行日常的检查,发现问题,及时同安全监理工程师沟通,督促施工单位按照相关规范进行整改。 (2)建立监理项目部安全监理工作制度 项目监理部不仅要

17、建立安全监理管理体制,明确监理人员的分工和职责;同时还要建立明确的安全监理工作制度。 根据我公司安全监理工作的经验,针对新乐小区移民社区室外工程监理工程的特点,我们认为应建立以下的安全监理制度: 1)监理项目部人员安全培训制度 公司对项目部的总监、总监代表、安全监理工程师进行专项安全培训,对新乐小区移民社区室外工程监理工程具体的安全要求,进行充分的了解和认识,并制定工程安全监理的总体规划。 由总监、安全监理工程师对项目部监理人员,进行专项安全培训,对新乐小区移民社区室外工程监理工程的安全监理重点、方法进行明确,对新乐小区移民社区室外工程监理工程安全监理分工,明确各自的责任。 2)编制安全监理实

18、施细则和专项安全监理方案制度 监理项目部不仅应对项目人员安全监理分工明确,还应使安全监理方案、实施细则编写制度进行明确。 对安全监理方案、实施细则的编制形式格式化,编制时间要求具体化。 3)建立现场、内业安全检查制度 总监、安全专业监理工程师应对现场安全检查形成制度化。现场安全施工的专项检查可以分为:固定时间的安全检查、根据具体部位的专项检查、随时的抽查。并应在第一次工地会议中向施工单位进行明确。 4)安全监理会议制度 在每周的监理例会中,单独建立安全监理内容。对每周发现的安全问题、处理意见、整改结果以及安全检查情况进行书面总结。 5)安全监理总结、汇报制度 每一施工阶段结束后,总监、安全专业

19、监理工程师编写安全监理总结,向建设单位和公司汇报前一阶段安全监理工作成果,存在的问题,及下一阶段的安全监理工作的主要内容。 (3工程应编制的安全监理方案、实施细则 监理应单独编制安全监理方案,并明确安全监理内容、工作程序和制度措施。编制的监理实施细则包含安全监理的具体措施。2、“该审的审”安全监理事前控制的重点要做好工程的安全监理,除了建立监理项目部的组织机构、制度、实施细则外,安全监理的事前控制也非常重要。监理项目部必须做到“该审的审”。审查的主要内容包括:(1)施工单位的安全管理体系的审查1)审查施工单位的安全管理体系 审查营业执照、企业资质、安全生产许可证、法人安全考核证; 审查施工单位

20、安全管理机构;对施工安全管理体系未建立或不健全的施工单位,应及时发出监理通知或监理工作联系单,并督促施工单位限期整改。 2)审查项目部的安全管理措施 审查项目经理和专职安全管理人员安全考核证书 审查特种作业人员上岗证:审查电工、焊工、架子工、起重机械工、塔吊司机及指挥人员等特种作业人员资格,一线操作人员必须具备安全生产基础知识,督促施工承包单位做好逐级安全交底工作;(2)审查安全施工方案 安全施工方案包括:施工组织设计中安全措施、临时用电方案、专向安全施工方案、安全应急预案; 1)施工组织设计中安全方面审查内容的控制 安全管理、质量管理和安全保证体系的组织机构、项目经理、工长、安全管理人员、特

21、种作业人员配备的人员数量及安全资格培训持证上岗情况。 施工安全生产责任制、安全管理规章制度、安全操作规程的制定情况。 起重机械设备、施工机具和电气设备等设置是否符合规范要求。 事故应急救援预案的制定情况。 冬季、雨季等季节性施工方案的制定情况。2)安全技术措施方面重点审查事项:关于工程建设强制条文中的安全技术措施是审查的重点,承包单位必须认真落实。 根据基坑、地下室深度和地质资料,保证土石方边坡稳定的措施; 脚手架、吊篮、安全网、各类洞口防止人员坠落的技术措施; 外用电梯、井架以及塔吊等垂直运输机具的拉结要求及防倒塌的措施; 安全用电和机电防短路、防触电的措施; 有毒有害、易燃易爆作业的技术措

22、施; 施工总平面图是否合理,临时设施的设置以及施工现场场地、道路、排污排水、防火措施是否符合有关安全技术标准规范和文明施工的要求。 3)临时用电方案的审查 临时用电方案直接关系到用电人员的安全,也关系到施工进度和工程质量。应按施工现场临时用电安全技术规范规定审查: 施工单位所确定施工现场用电设备的数量是否足够,所确定线路的选择和各种设备的选配是否合理。 安全用电技术措施应包括安全用电在技术上所采取的措施和为了保证安全用电和供电的可靠性在组织上所采取的各项措施,如各种制度的建立和组织管理等一系列内容。 3、“该查的查”工程安全监理事中控制的重点 工程安全监理不仅要在思想上重视,完善各种制度,同时

23、还必须落实到实际的监理工作中,切实做好安全监理工作。 (1)做好安全监理工作的重点就是天天坚持监理巡查 针对工程的特点,在施工过程中监理项目部着重检查的项目和重点工作: 1)现场是否按照各阶段的施工平面布置图进行了安全、消防设施的搭设、拆除、配备。2)安全防护用品是否按要求保质保量的配备。3)各阶段施工安全措施、方案的落实与执行情况。(2)组织联合安全检查1)定期组织联合安全检查,对发现的安全隐患,应及时签发相关监理文件,要求施工单位及时进行整改; 2)主持召开安全生产专题会; 在监理检查与巡视过程中,发现的安全施工方案不落实或落实不充分、不到位时,应及时向施工单位发出监理通知或监理工作联系单

24、,并督促施工单位限期整改,必要时向建设单位汇报整改情况,做好记录。 B. 安全监理组织机构一、安全监理组织机构框图公司主管领导项目监理部总监理工程师项目安全监理工程师土建专业监理工程师电气专业监理工程师造价专业监理工程二、项目监理部安全生产监督职责 1、总监理工程师代表的职责 (1)按总监理工程师的授权,行使总监理工程师的部分职责和权利 (2)总监理工程师不得将下列工作委托总监理工程师代表:1)对所监理工程项目的安全监理工作全面负责;2)主持编写监理规划中的安全监理方案,审批安全监理实施细则;3)签署安全防护、文明施工措施费用支付审批表;4)签发安全监理专题报告;5)签发工程暂停令;必要时向有

25、关部门报告。2、安全监理人员的职责(1)编写安全监理方案和安全监理实施细则;(2)审查施工单位营业执照、企业资质和安全生产许可证;(3)审查施工单位安全生产管理的组织机构,查验安全生产管理人员的安全生产考核合格证书、各级管理人员和特种作业人员上岗资格证书; (4)审核施工组织设计中的安全技术措施和专项施工方案; (5)核查施工单位安全培训教育记录和安全技术措施的交底情况; (6)检查施工单位制定的安全生产责任制度、安全检查制度和事故报告制度的执行情况; (7)核查施工起重机械拆装、使用手续,参加施工起重机械的验收,签署相应表格; (8)审查中小型机械设备的进场验收程序,签署相应表格; (9)对

26、施工现场进行安全巡视检查,填写安全监理日记:发现问题及时向专业监理工程师通报,并向总监理工程师或总监代表报告;(10)主持召开安全生产专题监理会议;(11)起草并经总监授权签发有关安全监理的监理通知。3、专业监理工程师的职责(1)参与编写安全监理实施细则;(2)审核施工组织设计或施工方案中本专业的安全技术措施;(3)审核本专业的危险性较大的分部分项工程的专项施工方案;(4)检查本专业施工安全状况,对安全施工隐患按相关规程规定的方法处理,必要时向安全监理人员通报或向总监里工程师报告;(5)参加本专业安全防护设施检查、验收并在相应表格上签署意见;4、监理员的职责 检查施工现场的安全状况,发现问题予

27、以纠正并及时向专业监理工程师或安全监理人员报告。 C.安全监督管理内容一、施工准备阶段安全监理工作的主要内容 1、审查施工现场及毗邻建筑物、构筑物和地下管线等的专项保护措施。(1)监理工程师应参加建设单位向施工单位提供施工现场及毗邻区域内地上、地下管线资料和相邻建筑物、构筑物、地下工程的有关资料移交并在移交单上签字。 (2)开工前,项目监理部应审查施工单位制定的对毗邻建筑物、构筑物和地下管线等专项保护措施,总监理工程师在工程技术文件报审表上签署意见。 (3)当专项保护措施不满足要求时,总监理工程师应要求施工单位修改后重新报批。 2、审查施工单位的企业资质和安全生产许可证,检查总包单位与分包单位

28、的安全协议签订情况。 3、审查施工组织设计中的安全技术措施,主要审查一下内容: (1)安全技术措施的内容应符合工程建设强制性标准; (2)应编制危险性较大的分部分项工程一览表及相应的专项施工方案,并且符合有关规定;如果分阶段编制,应有编制计划; (3)生产安全事故应急预案的编制情况; (4)冬期、雨季等季节性安全施工方案的制定应符合规范要求;(5)施工总平面布置应符合有关安全、消防的要求;(6)总监理工程师认为应审核的其它内容。4、审查危险性较大的分部分项工程的专项施工方案主要审查以下内容:(1)专项施工方案的编制、审核、批准签署齐全有效;(2)专项施工方案的内容应符合工程建设强制性标准;(3

29、)应组织专家论证的,已有专家书面论证审查报告,论证审查报告的签署齐全有效;(4)专项施工方案应根据专家论证审查报告中提出的结论性意见进行完善。5、检查施工现场安全生产保证体系 (1)施工单位现场安全生产管理机构的建立应符合有关规定,安全管理目标应明确并符合合同的约定; (2)应建立健全施工安全生产责任制度、安全检查制度和事故报告制度; (3)施工单位项目负责人的执业资格证书和安全生产考核合格证书应齐全有效; (4)专职安全生产管理人员的配备数量应符合建设行政主管部门的规定,其职业资格证书和安全生产考核合格证书应齐备有效。6、核查施工单位现场人员安全教育培训记录。二、施工过程中安全监理的管理方法

30、1、日常巡视监理人员每日对施工现场进行巡视时,应检查安全防护情况并做好记录;针对发现的安全问题,按其严重程度及时向施工单位发出相应的监理指令,责令其消除安全事故隐患。 2、安全检查 (1)安全监理人员应按安全监理方案定期进行安全检查; (2)项目监理部应要求施工单位每周组织施工现场的安全防护、临时用电、起重机械、脚手架、施工防汛、消防设施等安全检查,并派人参加; (3)项目监理部应组织相关单位进行有针对性的安全专项检查,每月不少于1次; (4)对发现的安全事故隐患,项目监理部应及时发出书面监理指令。 3、监理例会应定期召开监理例会,检查上次例会有关安全生产决议事项的落实情况,分析未落实事项的原

31、因,确定下一阶段施工安全管理工作的内容,明确重点监控的措施和施工部位,并针对存在的问题提出意见。 4、安全专题会议 (1)总监理工程师必要时应召开安全专题会议,由总监理工程师或安全监理人员主持,施工单位的项目负责人、现场技术负责人、现场安全管理人员及相关单位人员参加; (2)监理人员应做好会议记录,及时整理会议纪要;(3)会议纪要应要求与会各方会签,及时发至相关各方,并有签收手续。5、监理指令在施工安全监理工作中,监理人员通过日常巡视及安全检查,发现违规施工和存在安全事故隐患的,应立即发出监理指令。监理指令分为口头指令、工作联系单、监理通知、工程暂停令四种形式。 (1)口头指令 监理人员在日常

32、巡视中发现施工现场的一般安全事故隐患,凡立即整改能够消除的,可通过口头指令向施工单位管理人员予以指出,监督其改正,并在监理日记中记录。 (2)工作联系单 如口头指令发出后施工单位未能即时消除安全施工隐患,或者监理人员认为有必要时,应发出工作联系单,要求施工单位限期整改,监理人员按时复查整改结果,并在项目监理日志中记录。 (3)监理通知 当发现安全事故隐患后,安全监理人员认为有必要时,总监理工程师或安全监理人员应及时签发有关安全的监理通知,要求施工单位限期整改并限时书面回复,安全监理人员按时复查整改结果。监理通知应抄报建设单位。 (4)工程暂停令 当发现施工现场存在重大安全事故隐患时,总监理工程

33、师应及时签发工程暂停令,暂停部分或全部在施工程的施工,并责令其期限整改;经安全监理人员复查合格,总监理工程师批准后方可复工。三、施工阶段安全监理工作的主要内容1、检查施工单位现场安全生产保证体系的运行并将检查情况记入监理日志。 (1)每天检查施工单位专职安全生产管理人员到岗情况; (2)检查特种作业人员持证上岗资格,抽查其它作业人员的上岗资格; (3)检查施工现场安全生产责任制、安全检查制度和事故报告制度的执行情况; (4)检查施工单位对进场作业人员的安全教育培训记录; (5)抽查施工前工程技术人员对作业人员进行安全技术交底的记录。 2、检查施工安全技术措施和专项施工方案的落实情况。 3、检查

34、施工单位执行工程建设强制性标准的情况。 4、审查施工单位填报的安全防护、文明施工措施费用支付申请表,签发安全防护、文明施工措施费用支付证书。5、施工现场发生安全事故时应按规定程序上报。四、危险性较大的分部分项工程的安全监理1、项目部应指派专人负责危险性较大的分部分项工程的安全监理。2、监理工程师应依据专项施工方案及工程建设强制性标准对危险性较大的分部分项工程进行检查。 3、监理工程师或安全监理人员应按照安全监理实施细则中明确的检查项目和频率进行安全检查,每周不少于2次,监理员每日应重点进行巡视检查;监理人员应详细记录检查过程。 4、对发现的安全事故隐患及时发出书面监理指令并督促整改,必要时向总

35、监理工程师报告。 5、施工单位未及时整改的,总监理工程师应下达工程暂停令,按有关程序进行处理。五、施工机械及安全设施的安全监理 施工现场起重机械应该有统一编号,施工现场起重机械拆装前,监理人员应该查拆装单位的企业资质、租赁合同、设备的定期检测报告及特种作业人员上岗证,并在相应的表格上签字;监理人员应检查其是否编制了专项拆装方案,安装完毕后监理人员应核查施工单位的安装验收手续,并在相应的表格上签字。施工起重机械验收合格后,30日内应到区建委备案。 1、检查施工机械设备、施工机具的进场安装验收程序,并在相应的验收表上签字。2、参加施工现场模板支撑体系、工具式脚手架、落地式脚手架、临时用电、基坑支护

36、等设施的安全验收,在相应的验收表上签署监理意见并签字。(三)进度控制管理措施1.进度控制目标:施工合同约定的工期目标。 2. 进度控制的原则1)工程进度控制的依据是建设工程施工合同所约定的工期目标。2) 在确保工程质量和安全的原则下,控制进度。3) 采用动态的控制方法,对工程进度进行主动控制.3. 进度控制的措施3.1 对施工总进度计划的控制1. 总监理工程师对我公司报送的施工总进度计划进行审查2. 施工总进度计划审查的主要内容:1)施工总进度计划的工期目标是否符合合同的约定;2)施工顺序的安排是否符合合理工序的要求;是否符合工程的特点要求;3)施工阶段性时间划分是否符合合理工期要求和施工季节

37、性环境特点;4)进度计划与施工工艺、设备、人力、物力供应是否协调一致,均衡施工;5)施工总进度计划与施工总平面图布置是否协调,是否有利于工程质量的提高和施工安全;6)施工总进度计划是否可行,是否进行了优化处理。3. 总监理工程师对不符合上述要求的应提出整改意见或建议。3.2 进度目标的风险分析及控制1.专业监理工程师依据施工合同有关条款、施工图及批准的施工组织设计,制定进度控制方案。2. 施工进度控制方案的主要内容:1)施工进度目标分解,编制阶段性进度控制图;2)实现施工进度控制目标的风险分析;3)施工进度控制工作流程图及职责分工;4)进度控制的主要工作内容、深度及方法;3. 专业监理工程师对

38、潜在的风险制定防范对策,经总监审定后报业主。3.3 月作业计划的审查及控制1. 我公司按施工承包合同约定的时间向项目监理机构送施工进度计划报审表,总监理工程师对其进行审批;2. 月作业计划审核的主要内容:1)进度计划是否符合已批准的总进度计划或年、季进度计划的开、完工时间;2)进度计划中的主要工程内容是否有遗漏,各单项工程计划之间是否协调;3)施工顺序的安排是否符合施工工艺的要求;4)劳动力、材料、构配件、设备及施工机具、设备、水电等生产要素供应计划能否保证进度计划的需要,供应是否均衡;5)对由业主提供的施工条件要求是否明确、合理,是否有造成业主违约而导致工程延期和费用索赔的可能。3. 审查时

39、发现问题的通知我公司进行调整,涉及业主提供施工条件的,提醒业主及时提供。3.4 进度动态控制措施1.监理人员每日检查施工进度计划的实施并详细填写施工纪录,每周采用前峰线法对进度计划实施情况进行分析。2.利用每周的工地例会通报进度计划的执行情况,分析影响工程进度的各种因素,协调解决影响进度的有关问题。3.当实际进度影响到阶段性控制计划或关键路径发生变化影响到总工期时,总监理工程师通过向我公司下达监理通知要求我公司重新编制调整进度计划和采用赶工措施,确保总工期目标的落实。(四)投资控制管理措施1.投资控制的目标和依据1.1 投资控制的目标:控制在业主计划投资内。1.2 投资控制的依据:1)工程设计

40、图纸、设计说明及设计变更、洽商;2) 市场价格信息;3) 陕西省工程预算定额、取费标准;4) 建设工程施工合同或协议条款及施工合同的变更或协议;5)分项、分部工程质量报验认可单;6)国家和本市有关经济法规和规定。2.投资控制的原则2.1 应严格执行双方签订的工程施工合同中所确定的合同价、单价和约定的工程款支付方法。2.2 应坚持与合同文件的约定不符的、未经监理工程师质量签认的工程不予审核和计量。2.3 工程量与工作量的计算应符合有关的计算规则。2.4 处理由于设计变更、合同变更和违约索赔引起的费用增减应坚持合理、公正。2.5 对有争议的工程量计量和工程款,应采取协商的方法确定,在协商无效时,由

41、总监理工程师做出临时决定。2.6 对工程量及工程款的审核须在合同约定时限内完成,不得出现自动生效事件。3.投资控制措施监理工程师在施工阶段全面实施监控的过程中,对于投资控制应从组织、经济、技术、合同等多方面采取措施,严格控制投资在合理范围之内。3.1投资事前控制措施 1) 熟悉设计图纸、设计要求、标底标书,分析合同价构成因素,明确工程费用最易突破的部分和环节,从而明确造价控制的重点。预测工程风险,及可能发生索赔的诱因,制定防范性对策,减少向业主索赔的发生。要求业主按合同规定的条件,如期提交施工现场,确保其能如期开工、正常施工、连续施工,不要违约造成索赔条件。要求业主按合同要求,如期、如质、如量

42、地供应由业主负责的材料、设备到现场,不要违约造成索赔事件。提醒业主按合同要求,及时提供设计图纸等技术资料,不要违约,造成索赔的条件。2) 监理工程师还应通过工程投资风险分析,找出工程造价最易突破的部分和最易发生费用索赔的原因及部位,制定防范对策。工程造价目标的风险分析及防范对策专业监理工程师在收到施工合同、设计文件、施组织设计(方案)后,均应进行工程造价目标的风险分析,对潜在的风险制定防范对策;工程造价目标风险分析的主要内容; (1)施工合同中是否有不明确合同条款可能影响工程造价; (2)施工图纸中是否存在不明确的工程作法、材料、设备; (3)施工组织设计(方案)中是否存在导致工程造价增加的因

43、素; (4)业主工作易发生费用索赔的因素和部位。工程造价目标风险分析发现较大潜在风险时,专业监理工程师应写出书面报告,经总监确认后报告业主。3)工程变更对造价的影响的分析项目监理机构收到工程变更单后,专业监理工程师应就工程变更对工程造价的影响进行计算或审核;总监理工程师应从造价、项目的功能要求、质量和工期等方面审查工程变更的方案,并宜在工程变更实施前与业主、我公司协商确定工程变更的价款;专业监理工程师应建立工程变更造价影响台帐,及时统计因工程变更累计对工程造价目标的影响的程度及当前的工程总造价。3.2投资事中控制的措施1)我公司统计经监理工程师质量验收合格的工程量,工程计量须依据施工图纸和总监

44、签认的工程变更价款,对于超出设计图纸范围和因施工原因造成返工的工程量不得计量;对于监理机构未认可的工程变更和未认可合格的工程也不得计量。2)我公司应按合同约定的时间填报工程款支付申请表及其附件(工程量清单、计算方法),项目监理机构接到申请后要对工程计量进行核实,并在核量前通知我公司派人参加。若未通知我公司,则核量工作无效;若通知后我公司未来人参加,以监理工程师的计量结果为准。3)监理工程师根据合同约定的工程价款结算支付方式和工程量,审核工程款支付申请表,报总监审定后签发工程款支付证书,并报送业主。4)专业监理工程师应及时建立月完成工程量和工作量统计表,对实际完成量与计划完成量进行比较分析,制定

45、调整措施,并在监理月报中向业主报告,以便于业主建设资金的筹措和合理调度。 3.3投资事后控制的措施 竣工结算是工程项目竣工的手续,它必须是在工程竣工经业主、监理、我公司、设计、质量监督部门验收达到合同约定的质量标准后,由我公司在规定时间内向监理部门提交工程竣工结算报告和完整的竣工结算资料。监理应提出审核意见并予以签认。1) 监理工程师接到我公司的竣工结算报告后应及时组织审核,对其中存在的问题及时与业主、我公司协商和协调,提出明确的审核意见。2) 根据各方协商一致的结论,由项目总监理工程师签发工程结算工程款支付证书。业主在受到总监理工程师签发的结算支付证书后,应及时按合同约定与我公司办理竣工结算相关事宜。(五)合同方面协调管理措施 (一)、合同管理目标

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
