收藏 分销(赏)

喷砼施工(顶拱)工程技术交底.doc

上传人:xrp****65 文档编号:5929851 上传时间:2024-11-23 格式:DOC 页数:1 大小:15KB 下载积分:10 金币
下载 相关 举报
喷砼施工(顶拱)工程技术交底.doc_第1页
第1页 / 共1页
本文档共1页,全文阅读请下载到手机保存,查看更方便
资源描述

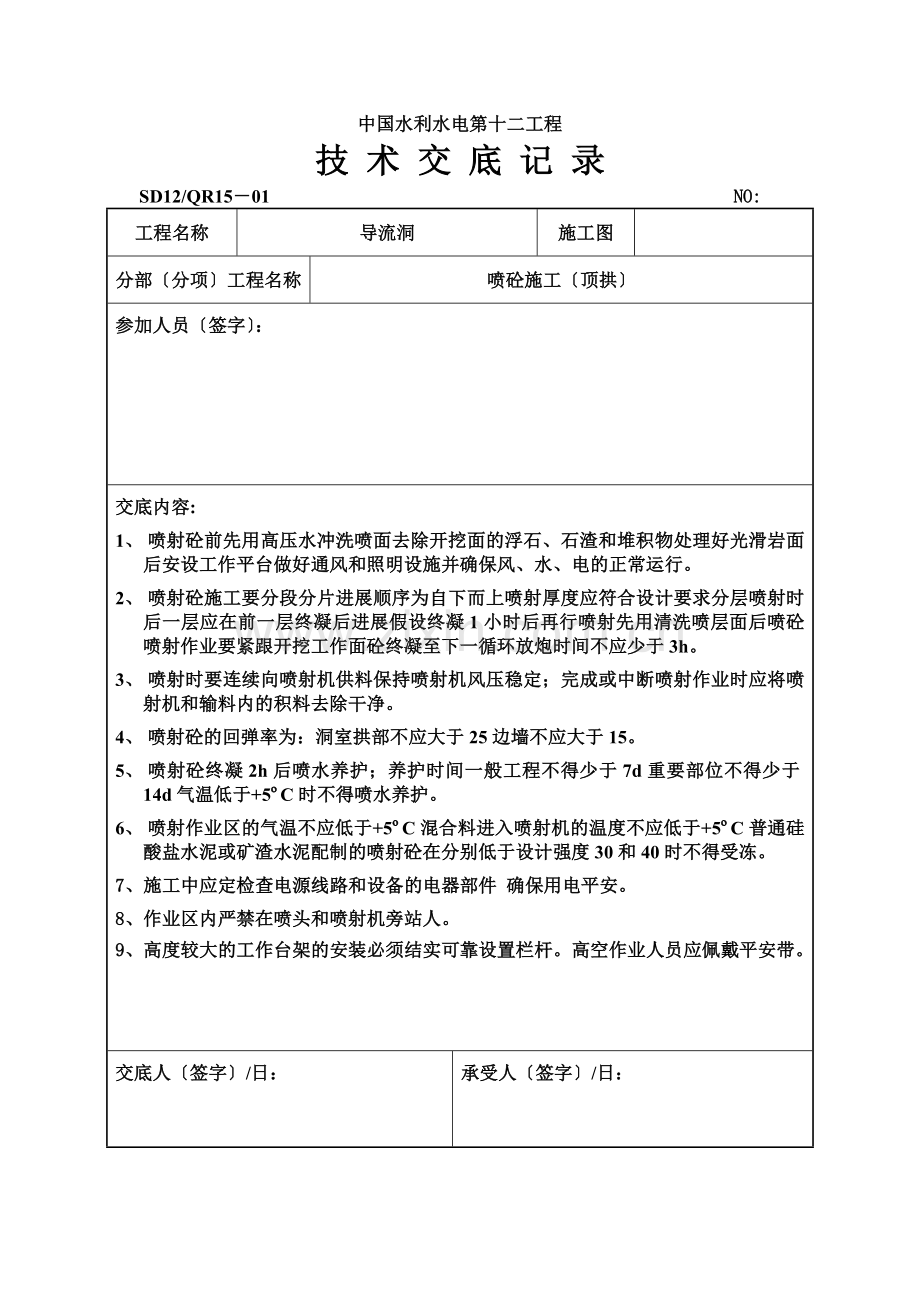

中国水利水电第十二工程 技 术 交 底 记 录 SD12/QR15-01 NO: 工程名称 导流洞 施工图 分部〔分项〕工程名称 喷砼施工〔顶拱〕 参加人员〔签字〕: 交底内容: 1、 喷射砼前先用高压水冲洗喷面去除开挖面的浮石、石渣和堆积物处理好光滑岩面后安设工作平台做好通风和照明设施并确保风、水、电的正常运行。 2、 喷射砼施工要分段分片进展顺序为自下而上喷射厚度应符合设计要求分层喷射时后一层应在前一层终凝后进展假设终凝1小时后再行喷射先用清洗喷层面后喷砼喷射作业要紧跟开挖工作面砼终凝至下一循环放炮时间不应少于3h。 3、 喷射时要连续向喷射机供料保持喷射机风压稳定;完成或中断喷射作业时应将喷射机和输料内的积料去除干净。 4、 喷射砼的回弹率为:洞室拱部不应大于25边墙不应大于15。 5、 喷射砼终凝2h后喷水养护;养护时间一般工程不得少于7d重要部位不得少于14d气温低于+5ºC时不得喷水养护。 6、 喷射作业区的气温不应低于+5ºC混合料进入喷射机的温度不应低于+5ºC普通硅酸盐水泥或矿渣水泥配制的喷射砼在分别低于设计强度30和40时不得受冻。 7、施工中应定检查电源线路和设备的电器部件 确保用电平安。 8、作业区内严禁在喷头和喷射机旁站人。 9、高度较大的工作台架的安装必须结实可靠设置栏杆。高空作业人员应佩戴平安带。 交底人〔签字〕/日: 承受人〔签字〕/日:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
