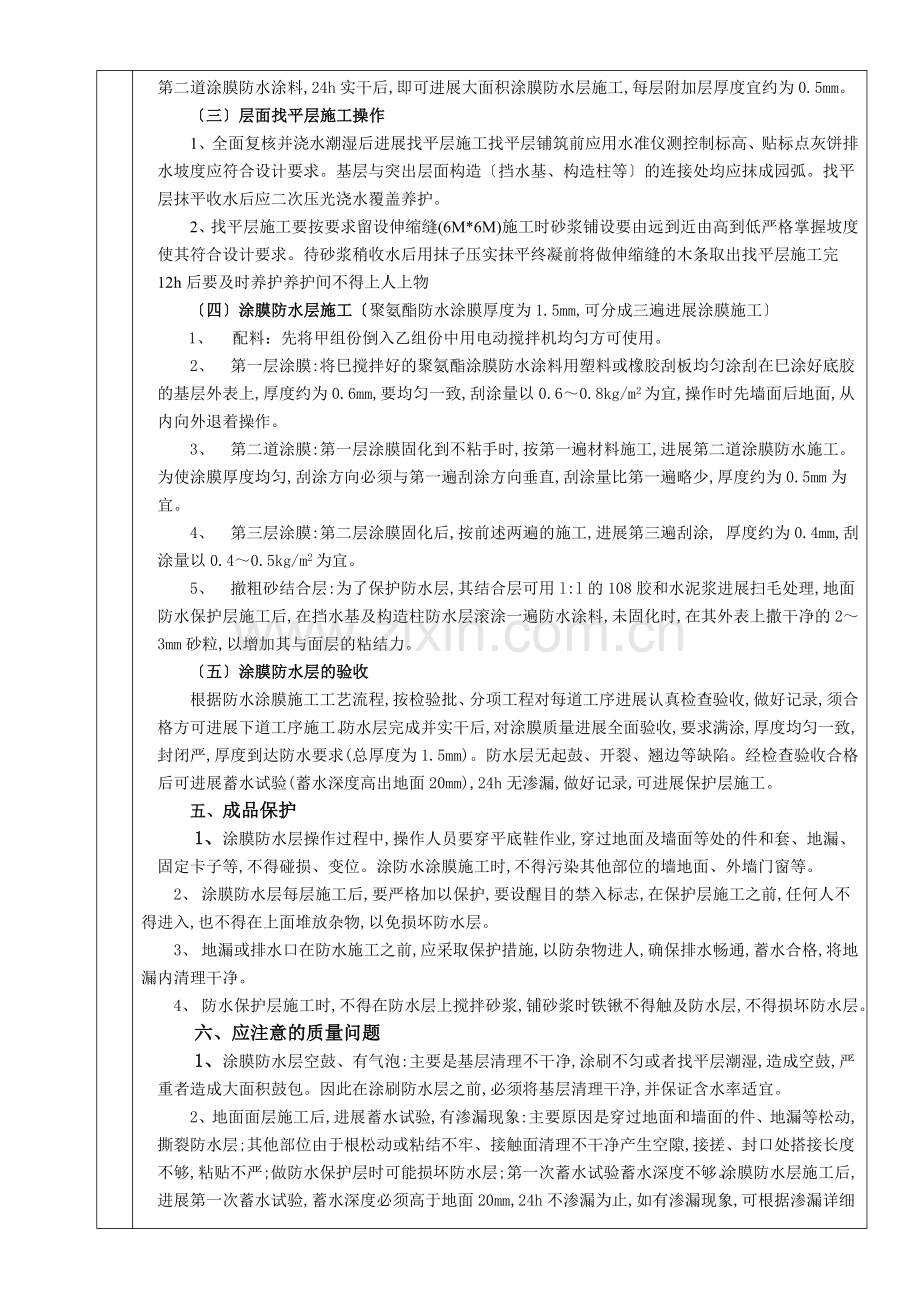

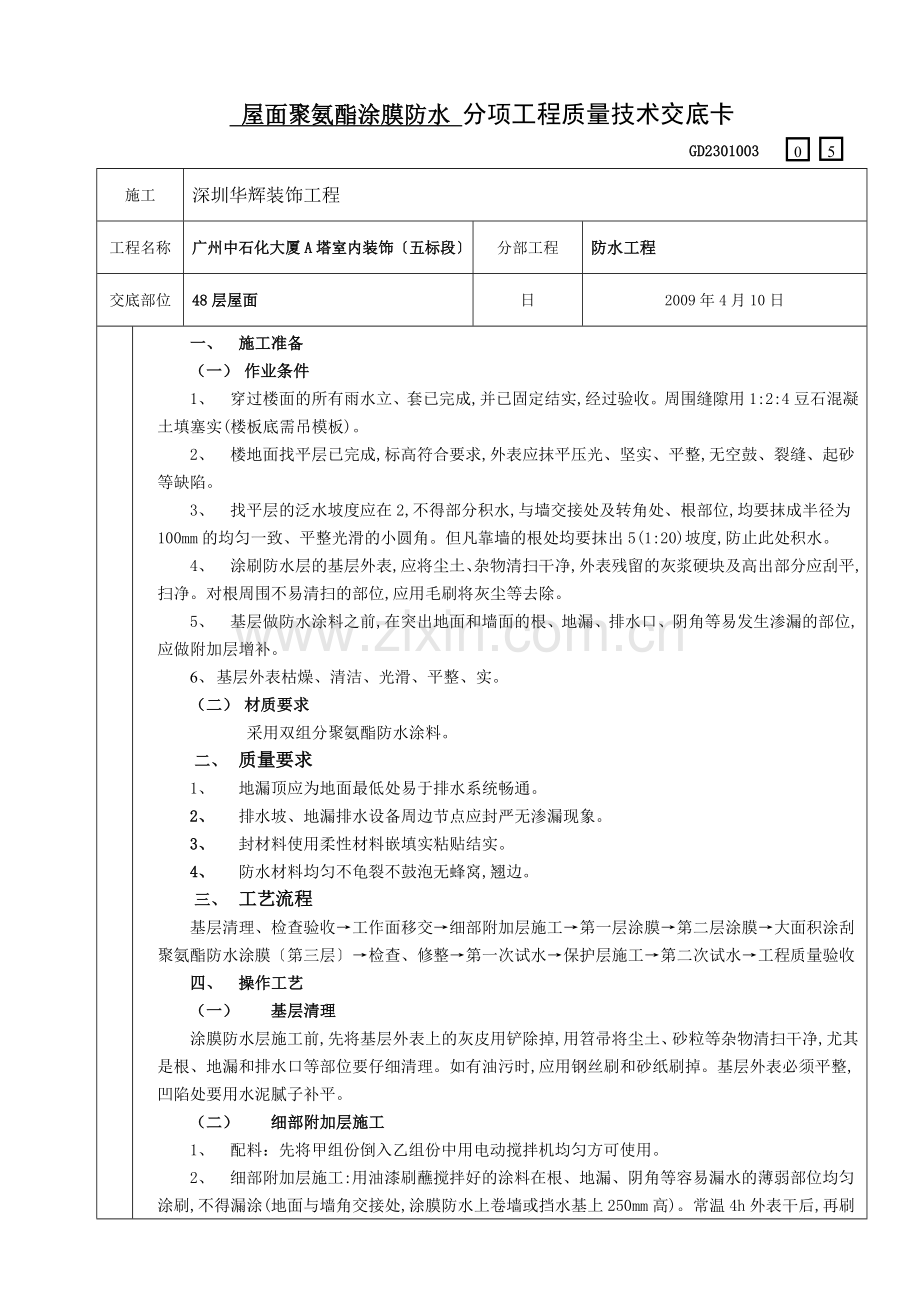

1、 屋面聚氨酯涂膜防水 分项工程质量技术交底卡50GD2301003 施工深圳华辉装饰工程工程名称广州中石化大厦A塔室内装饰五标段分部工程防水工程交底部位48层屋面日 2009年4月10日一、 施工准备(一) 作业条件1、 穿过楼面的所有雨水立、套已完成,并已固定结实,经过验收。周围缝隙用1:2:4豆石混凝土填塞实(楼板底需吊模板)。2、 楼地面找平层已完成,标高符合要求,外表应抹平压光、坚实、平整,无空鼓、裂缝、起砂等缺陷。3、 找平层的泛水坡度应在2,不得部分积水,与墙交接处及转角处、根部位,均要抹成半径为100mm的均匀一致、平整光滑的小圆角。但凡靠墙的根处均要抹出5(1:20)坡度,防止
2、此处积水。4、 涂刷防水层的基层外表,应将尘土、杂物清扫干净,外表残留的灰浆硬块及高出部分应刮平,扫净。对根周围不易清扫的部位,应用毛刷将灰尘等去除。5、 基层做防水涂料之前,在突出地面和墙面的根、地漏、排水口、阴角等易发生渗漏的部位,应做附加层增补。6、 基层外表枯燥、清洁、光滑、平整、实。(二) 材质要求 采用双组分聚氨酯防水涂料。二、 质量要求1、 地漏顶应为地面最低处易于排水系统畅通。2、 排水坡、地漏排水设备周边节点应封严无渗漏现象。3、 封材料使用柔性材料嵌填实粘贴结实。4、 防水材料均匀不龟裂不鼓泡无蜂窝,翘边。三、 工艺流程基层清理、检查验收工作面移交细部附加层施工第一层涂膜第
3、二层涂膜大面积涂刮聚氨酯防水涂膜第三层检查、修整第一次试水保护层施工第二次试水工程质量验收四、 操作工艺(一) 基层清理涂膜防水层施工前,先将基层外表上的灰皮用铲除掉,用笤帚将尘土、砂粒等杂物清扫干净,尤其是根、地漏和排水口等部位要仔细清理。如有油污时,应用钢丝刷和砂纸刷掉。基层外表必须平整,凹陷处要用水泥腻子补平。(二) 细部附加层施工1、 配料:先将甲组份倒入乙组份中用电动搅拌机均匀方可使用。2、 细部附加层施工:用油漆刷蘸搅拌好的涂料在根、地漏、阴角等容易漏水的薄弱部位均匀涂刷,不得漏涂(地面与墙角交接处,涂膜防水上卷墙或挡水基上250mm高)。常温4h外表干后,再刷第二道涂膜防水涂料,
4、24h实干后,即可进展大面积涂膜防水层施工,每层附加层厚度宜约为0.5mm。三层面找平层施工操作1、全面复核并浇水潮湿后进展找平层施工找平层铺筑前应用水准仪测控制标高、贴标点灰饼排水坡度应符合设计要求。基层与突出层面构造挡水基、构造柱等的连接处均应抹成园弧。找平层抹平收水后应二次压光浇水覆盖养护。2、找平层施工要按要求留设伸缩缝(6M*6M)施工时砂浆铺设要由远到近由高到低严格掌握坡度使其符合设计要求。待砂浆稍收水后用抹子压实抹平终凝前将做伸缩缝的木条取出找平层施工完12h后要及时养护养护间不得上人上物四涂膜防水层施工聚氨酯防水涂膜厚度为1.5mm,可分成三遍进展涂膜施工1、 配料:先将甲组份
5、倒入乙组份中用电动搅拌机均匀方可使用。2、 第一层涂膜:将巳搅拌好的聚氨酯涂膜防水涂料用塑料或橡胶刮板均匀涂刮在巳涂好底胶的基层外表上,厚度约为0.6mm,要均匀一致,刮涂量以0.60.8kg/m2为宜,操作时先墙面后地面,从内向外退着操作。3、 第二道涂膜:第一层涂膜固化到不粘手时,按第一遍材料施工,进展第二道涂膜防水施工。为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量比第一遍略少,厚度约为0.5mm为宜。4、 第三层涂膜:第二层涂膜固化后,按前述两遍的施工,进展第三遍刮涂, 厚度约为0.4mm,刮涂量以0.40.5kg/m2为宜。5、 撤粗砂结合层:为了保护防水层,其结合层可用
6、l:l的108胶和水泥浆进展扫毛处理,地面防水保护层施工后,在挡水基及构造柱防水层滚涂一遍防水涂料,未固化时,在其外表上撒干净的23mm砂粒,以增加其与面层的粘结力。五涂膜防水层的验收根据防水涂膜施工工艺流程,按检验批、分项工程对每道工序进展认真检查验收,做好记录,须合格方可进展下道工序施工。防水层完成并实干后,对涂膜质量进展全面验收,要求满涂,厚度均匀一致,封闭严,厚度到达防水要求(总厚度为1.5mm)。防水层无起鼓、开裂、翘边等缺陷。经检查验收合格后可进展蓄水试验(蓄水深度高出地面20mm),24h无渗漏,做好记录,可进展保护层施工。五、成品保护1、涂膜防水层操作过程中,操作人员要穿平底鞋
7、作业,穿过地面及墙面等处的件和套、地漏、固定卡子等,不得碰损、变位。涂防水涂膜施工时,不得污染其他部位的墙地面、外墙门窗等。2、 涂膜防水层每层施工后,要严格加以保护,要设醒目的禁入标志,在保护层施工之前,任何人不 得进入,也不得在上面堆放杂物,以免损坏防水层。3、 地漏或排水口在防水施工之前,应采取保护措施,以防杂物进人,确保排水畅通,蓄水合格,将地漏内清理干净。4、 防水保护层施工时,不得在防水层上搅拌砂浆,铺砂浆时铁锹不得触及防水层,不得损坏防水层。六、应注意的质量问题1、涂膜防水层空鼓、有气泡:主要是基层清理不干净,涂刷不匀或者找平层潮湿,造成空鼓,严重者造成大面积鼓包。因此在涂刷防水
8、层之前,必须将基层清理干净,并保证含水率适宜。2、地面面层施工后,进展蓄水试验,有渗漏现象:主要原因是穿过地面和墙面的件、地漏等松动,撕裂防水层;其他部位由于根松动或粘结不牢、接触面清理不干净产生空隙,接搓、封口处搭接长度不够,粘贴不严;做防水保护层时可能损坏防水层;第一次蓄水试验蓄水深度不够。涂膜防水层施工后,进展第一次蓄水试验,蓄水深度必须高于地面20mm,24h不渗漏为止,如有渗漏现象,可根据渗漏详细部位进展修补。地面面层施工后,再进展第二遍蓄水试验,24h无渗漏为最终合格,填写蓄水检查记录。3、地面排水不畅:主要原因是地面面层及找平层施工时未按设计要求找坡,造成倒坡或凹凸不平而存水。因
9、此在涂膜防水层施工之前,先检查基层坡度是否符合要求,与设计不符时,应进展处理再做防水,面层施工时也要按设计要求找坡。4、聚氨酯涂膜应涂三遍完成涂刷应待前遍涂层枯燥成膜后进展。5、每层涂刷时交替改变涂刷方向同层涂膜的先后搭茬宽度宜为3050mm。6、如做好的涂膜产生气泡通常是基面太潮湿造成应把起泡的地方切开排气待枯燥后再用涂料修补。7、聚氨酯涂膜防水层收头采用防水涂料多遍涂刷。8、涂膜施工程序为:先节点后大面;先远处后近处即所有节点附加涂层刮好后方可涂刮大面积防水层。先做好较远的后做较近的使操作人员不过多踩踏已完工的涂膜。施工区域应采取必要的、醒目的围护措施周围提供必要通道制止无关人员进展走践踏。9、聚氨酯防水层采用冷施工由于有溶剂挥发现场严禁烟火须实在做好防火措施装备必要的消防器材材料存放处必须保持阴凉通风严禁烟火施工现场严禁吸烟。10、材料配制:将聚氨酯涂料甲、乙组按1:2重量比混合充分搅拌均匀。如施工时发现乙组份粘度过大可参加小量的二甲苯稀释参加量不能大于乙组份的10。专业技术负责人:交底人:承受人:
