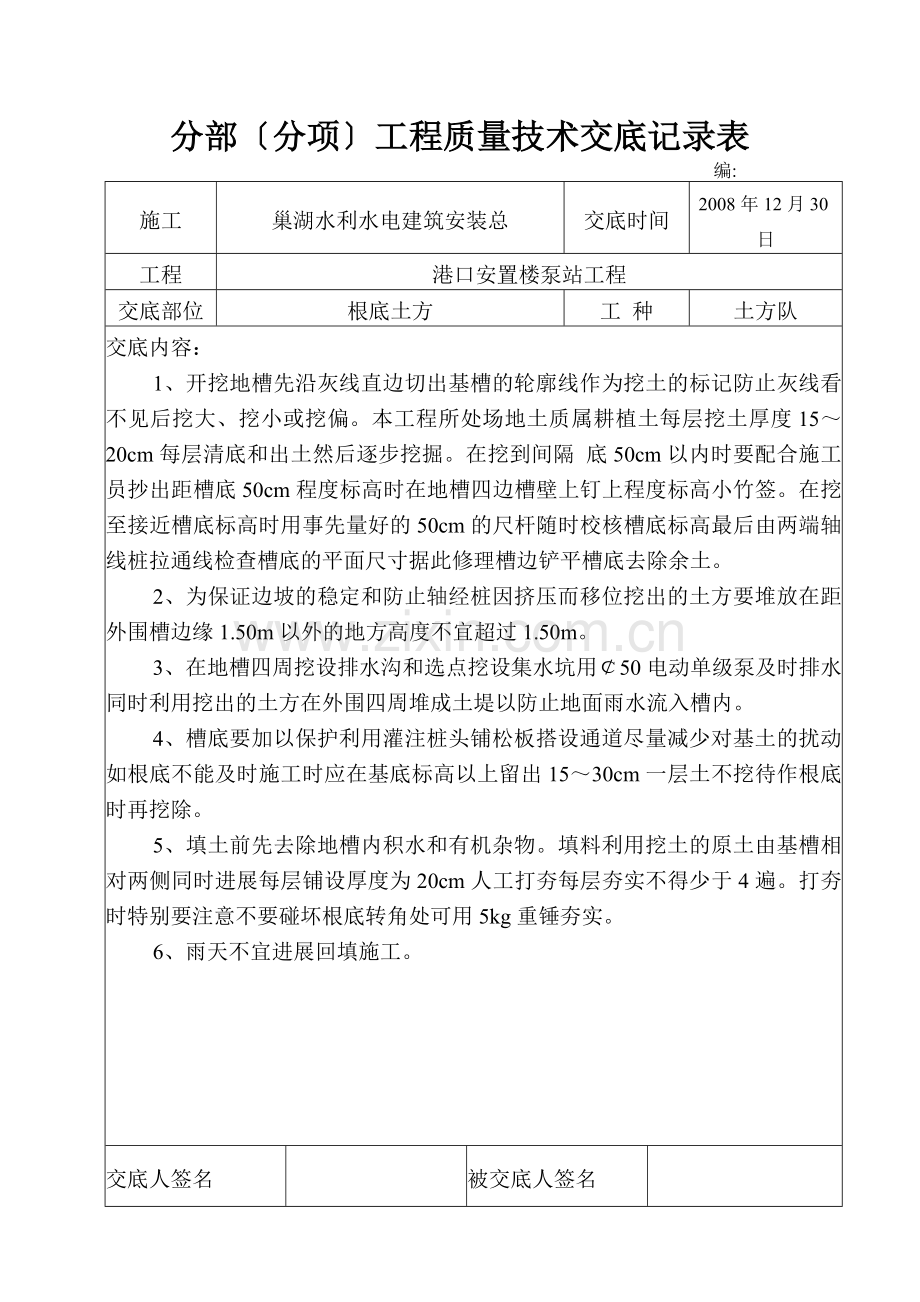

1、分部分项工程质量技术交底记录表 编:施工巢湖水利水电建筑安装总交底时间2008年12月30日工程港口安置楼泵站工程交底部位根底土方工 种土方队交底内容:1、开挖地槽先沿灰线直边切出基槽的轮廓线作为挖土的标记防止灰线看不见后挖大、挖小或挖偏。本工程所处场地土质属耕植土每层挖土厚度1520cm每层清底和出土然后逐步挖掘。在挖到间隔 底50cm以内时要配合施工员抄出距槽底50cm程度标高时在地槽四边槽壁上钉上程度标高小竹签。在挖至接近槽底标高时用事先量好的50cm的尺杆随时校核槽底标高最后由两端轴线桩拉通线检查槽底的平面尺寸据此修理槽边铲平槽底去除余土。2、为保证边坡的稳定和防止轴经桩因挤压而移位挖

2、出的土方要堆放在距外围槽边缘1.50m以外的地方高度不宜超过1.50m。3、在地槽四周挖设排水沟和选点挖设集水坑用50电动单级泵及时排水同时利用挖出的土方在外围四周堆成土堤以防止地面雨水流入槽内。4、槽底要加以保护利用灌注桩头铺松板搭设通道尽量减少对基土的扰动如根底不能及时施工时应在基底标高以上留出1530cm一层土不挖待作根底时再挖除。5、填土前先去除地槽内积水和有机杂物。填料利用挖土的原土由基槽相对两侧同时进展每层铺设厚度为20cm人工打夯每层夯实不得少于4遍。打夯时特别要注意不要碰坏根底转角处可用5kg重锤夯实。6、雨天不宜进展回填施工。交底人签名被交底人签名分部分项工程质量技术交底记录

3、表 编:施工巢湖水利水电建筑安装总交底时间2008年12月30日工程港口安置楼泵站工程交底部位根底与主体模板工程工 种木工班交底内容:1、模板拼缝不得漏浆。在浇筑砼前木模板要浇水潮湿但模板内不应有积水。不同部位的模板要进展编分类堆放妥善保防止变形。2、屡次周转使用的模板与混凝土接触的外表不要涂隔离剂使用后要及时清理。3、浇筑混凝土前、模板内的杂物应清理干净。4、承台模板采用木模板侧板用长条木板加钉竖向木档拼制而成。安装时先在根底垫层上弹出承线和边线再把侧板对准边线垂直竖立用程度尺校正侧板顶面程度后再用斜撑和平撑钉牢。5、砖模上外表要平整光洁砌前原土要打夯必要时铺垫碎石以保证根底梁不下沉。6、框

4、架柱模板用两块5cm厚的长柱头木模板、加3cm厚两面短料门子板拼装。安装前先按施工图弹出柱子边线结合柱底标高抹好定位墩台以保证柱子标高及轴线位置的准确。安装时先装两端柱模板并用平撑和斜撑校正固定。然后拉通长线校正中间各柱模板。装钉短料门子板时要交织伸出柱头板以便于拆模。根部要预留清扫口;上部每隔1.5m左右留一道施工口以便清扫和混凝土施工。为防止胀模沿柱高每1m加一道柱箍用四根方木互相搭拉钉牢。7、梁模板采用5cm厚木模板作底模采用3cm厚木模板作帮模。安装前先在柱混凝土上弹出梁的轴线和标高线。琵琶撑下要设有通长垫板和垫有楔子校正上下后钉牢垫板下的土面要拍平压实。琵琶撑之间要设有拉杆互相拉撑成

5、一整体离地面50cm设一道以上每隔2m设一道。交底人签名被交底人签名分部分项工程质量技术交底记录表 编:施工巢湖水利水电建筑安装总交底时间2008年12月30日工程港口安置楼泵站工程交底部位根底与主体模板工程工 种木工班交底内容:当梁跨度4m时底板中部应按设计要求起供。如设计无要求时起供高度取梁跨的1-3。8、楼板底模采用多层板。搭设时50100mm松木搁栅间距500mm;70150mm松木牵杠间距1200mm;60mm小杉木牵杠撑间距1500mm。铺多层板时只要在两端及接头处钉牢中间尽量少钉以利拆模。牵杠撑之间要钉拉杆要求同梁下琵琶撑。同时要求上下层模板的牵杠撑应安装在一条竖向中心线上。9、

6、安装构造柱模板前应先清理砖墙马牙槎上的舌头灰钢筋上的挂灰及柱根部的落地灰。木模应紧贴墙面砌墙时距地30cm开场在大马牙槎外一丁砖处预留洞口12060mm用方料拉接固定柱模用木橛塞紧以防胀模竖向间距1m。10、浇筑混凝土时要派专人值班要注意模板受荷载的情况发现位移、胀模、下沉、漏浆等现象要及时采取措施予以处理。11、拆模时要注意混凝土构造的强度。梁侧模、桩承台、框架柱、构造柱可在混凝土强度可以保证其外表和棱角不因拆模而受损地撤除其余承重模板假设未留置拆模试块的均要在混凝土浇筑28天前方可拆模。12、拆模要按顺序分段进展一般是先支的后拆后支的先拆。拆模严禁猛撬、硬砸不准大面积撬落不得留有松动和悬挂

7、的模板以免模板掉下伤人。13、模板撤除时应注意不可对楼层形成冲击。撤除的模板和支架要分散堆放并及时清运。交底人签名被交底人签名分部分项工程质量技术交底记录表 编:施工巢湖水利水电建筑安装总交底时间2008年12月30日工程港口安置楼泵站工程交底部位根底与主体钢筋工程工 种钢筋班交底内容:1、配料前应先按进场的批次把各种型的钢筋见证取样送巢湖建立工程质量检测试验室进展检验检验合格方可进展配料。2、钢筋弯曲成形要根据构造件配筋详图结合对保护层厚度、接头形成、锚固长度、变钩或弯折的弯曲直径等要求计算上料尺寸绘制翻样图才能进展。成型后钢筋应在同一平面上不得有扭曲现象不得粘有油污或泥土等。3、柱中竖向钢

8、筋采用电渣压力焊连接钢筋下料要用砂轮锯切断不得使用切断机以免钢筋端头呈马蹄形而导致接头偏心或倾斜。电渣压力焊接头外观检查:四周焊包要均匀凸出钢筋外表的高度应大于或等于4mm。钢筋与电级接触处应无烧伤缺陷。接头处的轴线偏移不得大于钢筋直径的0.1倍且不得大于2mm/4、其他电弧焊接头采用双面搭接焊。搭接焊时焊接端钢筋要予弯弯折角为4并应使两钢筋的轴线在一直线上。焊缝长度为5d;焊缝厚度不应小于0.3d;焊缝宽度不应小于0.7d。外观检查:焊缝外表要平整不得有凹陷或焊瘤;焊接接头区域内不得有裂纹;横向咬边深度不得大于0.5mm;大在长2d焊缝外表的气孔及夹渣不得超过2个其面积不得超过6mm2检查有

9、不合格的接头应切除重焊。5、钢筋焊接接头焊工要持证上岗并在规定的范围内进展焊接操作接头检验采取切取试件进展力学性能检验。6、钢筋的穿插点用扎丝绑扎要结实每一扎点要拧转两圈半不得有缺扣、松扣现象。交底人签名被交底人签名分部分项工程质量技术交底记录表 编:施工巢湖水利水电建筑安装总交底时间2008年12月30日工程港口安置楼泵站工程交底部位根底与主体钢筋工程工 种钢筋班交底内容:7、单向受力钢筋网除周围两行钢筋穿插点全部要扎牢外中间局部可隔点扎成梅花形但扎丝绑扎方向要成形双向受力钢筋网所有钢筋穿插点必须全部扎牢。8、梁、柱中的箍筋与受力钢筋要互相垂直箍筋弯钩叠合处要沿受力钢筋方向错开位置。箍筋弯钩

10、角度为135平直长度为10d。9、钢筋绑扎接头的搭接长度按设计说明执行未说明处按施工。搭接处要在中心和两端用扎丝扎牢。当搭接钢筋为受拉时其箍筋间距不应大于5d。且不应大于100mm当搭接钢筋为受压时其箍筋距不应大于10d且不应在于200mm。d为受力钢筋中的最小直径。10、受力钢筋接头位置要互相错开。焊接接头连接区段的长度为35dd为纵向受力钢筋的较大直径且不小于500mm。同一连接区段内纵向受力钢筋的接头面积百分率:在受拉区不宜大于50;接头不宜设置在有抗震设防要求的框架梁端、柱端的箍筋加区。钢筋绑扎搭接接头连接区段的长度为1.3hh为搭接长主度。同一连接区段内纵向受拉钢筋搭接接头面积百分率

11、:对梁类、板类及墙类构件不宜大于25;对柱类构件不宜大于50。11、钢筋的接头要设置在受力较小处。同一纵向受力钢筋不可设置两个或两个以上接头。接头末端至钢筋弯起点的间隔 不得小于钢筋直径的10倍。12、钢筋绑扎安装完毕。要检查配置的钢筋级别、直径、根数、间距是否符合设计要求绑扎的钢筋网和钢筋骨架如有变形、松脱现象要及时修理完好。交底人签名被交底人签名分部分项工程质量技术交底记录表 编:施工巢湖水利水电建筑安装总交底时间2008年12月30日工程港口安置楼泵站工程交底部位根底与主体钢筋工程工 种钢筋班交底内容:13、砼保护层厚度要保证:本工程根底为40mm;梁为30mm;柱为30mm;板为20m

12、m。要在竖向钢筋外侧和程度钢筋的下面与模板的间隙处垫上水泥砂浆垫块不得用石子胡塞也不得采取边浇砼边提钢筋的。上、下层钢筋之间的尺寸应绑扎短钢筋或撑铁来控制。交底人签名被交底人签名分部分项工程质量技术交底记录表 编:施工巢湖水利水电建筑安装总交底时间2008年12月30日工程港口安置楼泵站工程交底部位根底与主体混凝土工程工 种混凝土班交底内容:1、本工程混凝土所用的材料:普通32.5级水泥、中粗江砂、16-31mm粒径碎石、饮用水。水泥和粗细骨料均要检试验合格前方可使用。2、要严格按照巢湖建立工程质量检测中心混凝土配合比结合施工现场砂、石的实际含水率调整配合比中的用水量用磅秤准确计量进展配料、搅

13、拌。配料时按重量计原材料允许偏向:水泥2、精细骨科为3、水为2。3、正式搅拌前搅拌机中连续搅拌最短时间为90秒。首次使用的混凝土配合比应进展开盘鉴定其工作性应满足设计配合比的要求。开场消费的应至少留置一组养护试件作为验证配合的根据。4、混凝土浇筑前要去除模板内杂物木模板要提早浇水潮湿但模板内不得有积水。5、承台要分层浇筑浇筑时先将混凝土充满模板内边角然后浇灌中间局部。振捣时振捣棒与混凝土面应成斜角斜向振捣。棒头朝前时方向棒间距以50cm为宜防止漏振。振捣时间以混凝土外表呈现浮浆和不再沉少为宜。混凝土外表应边振捣边按标高线进展抹平。6、浇筑矩形柱、构造柱时应在其根部先铺5cm厚与混凝土内砂浆成份

14、一样的水泥砂浆将振捣棒插入柱底根部使其振动再灌入混凝土要分层浇灌振捣每层厚度不超过60cm边下料边振捣连续作业浇筑到梁下或当插筋下口。矩形柱浇筑时应在柱模侧面开30cm高的门洞作浇灌口装斜溜槽分段灌筑每段高度不宜超过2m。框架施工时要先打两侧柱再向中间推进。7、根底梁及楼层、屋面梁板混凝土浇筑时根底梁混凝土浇筑应成阶梯形向前推进;楼层、屋面梁板采用“赶浆法同时浇筑先将梁的混凝土浇灌成阶梯向前推进当起始点的混凝土到达板底位置时即与混凝土一起浇筑。随着阶梯形不断处长梁板混凝土浇筑也连续向前推进。随着阶梯形交底人签名被交底人签名分部分项工程质量技术交底记录表 编:施工巢湖水利水电建筑安装总交底时间2

15、008年12月30日工程港口安置楼泵站工程交底部位根底与主体混凝土工程工 种混凝土班交底内容:不断延长梁板混凝土浇筑也连续向前推进倾倒混凝土的方向与浇灌方向相反不得采用顺着浇灌方向浇筑。浇筑板的虚铺厚度要略大于板厚用平板振动器垂直浇筑方向来回振捣其挪动间距应保证振动器的平板能覆盖已振实局部的边缘并用铁插尺检查混凝土的厚度。振捣完毕后用木抹板抹平。8、同一施工段的混凝土要连续浇筑尽量减少间歇应在底层混凝土初凝之前将上一层混凝土浇筑完毕。当底层混凝土初凝后浇筑上一层混凝土时应按施工技术方案中对施工缝的要求进展处理。施工缝留置位置要设在构造受剪力较小同时便于施工的部位。柱留置在根底的顶面和梁下;平板

16、留位置应平行与板的短边;框架楼面留置在次梁跨度中间1/3范围内。施工缝继续浇筑混凝土时在已硬化的混凝土外表上应去除水泥薄膜和松动石子以及软弱混凝土层并清洗干净使其充分潮湿但不得有积水。先在施工缝处铺一层与混凝土内成份一样的水泥砂浆混凝土要细致捣实使新旧混凝土严结合。9、本工程应注意雨施工时要经常检查现场砂、石含水率及时调整施工配合比浇筑时要备有覆盖薄膜以防混凝土在初凝前遭雨淋。夏季高温混凝土浇筑后要及时覆盖浇水养护养护时间不得少于7天。10、混凝土浇筑成型后要由专人浇水养护一般情况下浇水养护不得少于7天浇水次数能保证混凝土处于潮湿状态。混凝土强度到达1.2N/mm2前不得在其上踩踏或安装模板及支架。交底人签名被交底人签名分部分项工程质量技术交底记录表 编:施工巢湖水利水电建筑安装总交底时间2008年12月30日工程港口安置楼泵站工程交底部位根底与主体混凝土工程工 种混凝土班交底内容:11、混凝土浇筑过程中应按?混凝土构造工程施工质量验收?GB502402002规定留足试块并留置备检块以保证混凝土强度的可靠性。试块必须随机取样由现场监理监视。同时做好计量记录。12、如发现有超标蜂窝、孔洞、露筋等缺陷要及时技术负责人会同建立、监理、设计到现场检查做好检查记录后再按经设计认可的技术处理方案时行修整、补强不得私自处理。交底人签名被交底人签名

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
