1、全国一级建造师执业资格考试用书(第二版)建筑工程管理与实务2009年网上增值服务(5)一、 单项选择题1、 图中P1、P2的合力值为( C )。A. 20N B. 15N C. 10N D. 14.14N2、 如图所示悬臂梁固定端弯矩为( C )? A. B. C. D. 3、 判断右图中结构的超静定次数?( D )A. 3B. 4C. 5D. 6 4、 挡土墙的侧向土压力属于( A )。A永久荷载 B可变荷载 C偶然荷载D动力荷载5、 钢筋混凝土超筋梁和少筋梁的破坏特征为( D )。A超筋梁为塑性破坏,少筋梁为脆性破坏B超筋梁为脆性破坏,少筋梁为塑性破坏C超筋梁、少筋梁均为塑性破坏D超筋梁、

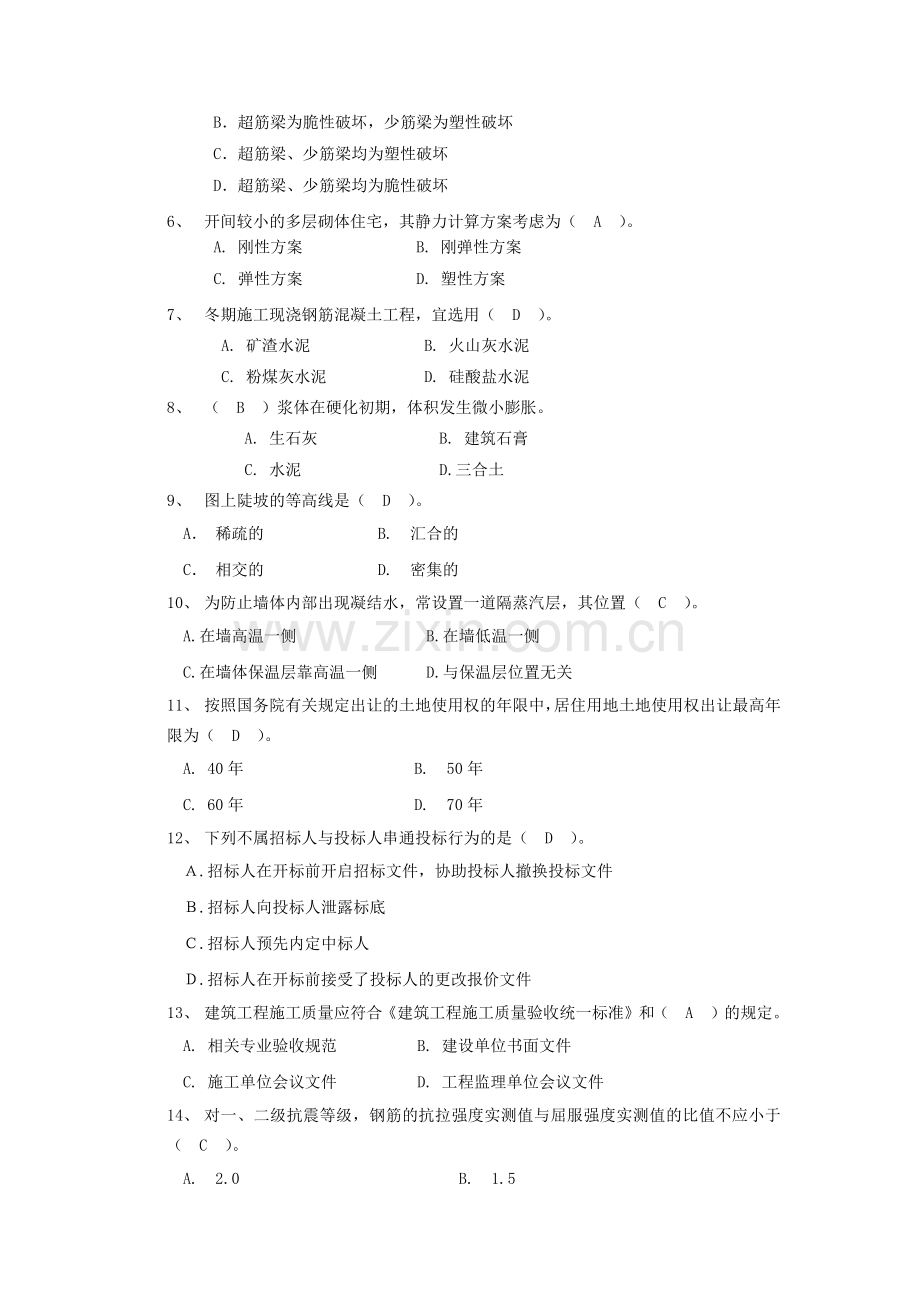

2、少筋梁均为脆性破坏6、 开间较小的多层砌体住宅,其静力计算方案考虑为( A )。A. 刚性方案 B. 刚弹性方案C. 弹性方案 D. 塑性方案7、 冬期施工现浇钢筋混凝土工程,宜选用( D )。A. 矿渣水泥 B. 火山灰水泥C. 粉煤灰水泥 D. 硅酸盐水泥8、 ( B )浆体在硬化初期,体积发生微小膨胀。 A. 生石灰 B. 建筑石膏 C. 水泥 D.三合土9、 图上陡坡的等高线是( D )。A 稀疏的 B. 汇合的 C 相交的 D. 密集的10、 为防止墙体内部出现凝结水,常设置一道隔蒸汽层,其位置( C )。A.在墙高温一侧 B.在墙低温一侧 C.在墙体保温层靠高温一侧 D.与保温层位
3、置无关11、 按照国务院有关规定出让的土地使用权的年限中,居住用地土地使用权出让最高年限为( D )。A. 40年 B. 50年C. 60年 D. 70年12、 下列不属招标人与投标人串通投标行为的是(D)。.招标人在开标前开启招标文件,协助投标人撤换投标文件.招标人向投标人泄露标底.招标人预先内定中标人.招标人在开标前接受了投标人的更改报价文件 13、 建筑工程施工质量应符合建筑工程施工质量验收统一标准和( A )的规定。A. 相关专业验收规范B. 建设单位书面文件C. 施工单位会议文件D. 工程监理单位会议文件14、 对一、二级抗震等级,钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于(
4、C )。A.2.0 B.1.5C.1.25 D.1.0 15下列( C )不是影响边坡坡度的因素。A施工工期 B气候条件 C开挖宽度 D开挖方法16预制桩制作时,上层桩或邻桩的浇筑必须待下层桩的混凝土达到设计强度的( A )方可进行。A30% B50% C70% D100% 17下列说法不正确的是( D )。A静力压桩法是利用静力压桩机以无噪声、无振动的静压力将桩压入土中,主要用于软土堤基和邻近怕受振动的建筑物或构筑物。B振动法在砂土中施工效率较高。C水冲法适用于砂土、碎石土或其他较坚硬土层,有时对于特别长的预制桩,单靠锤击有一定困难时,亦可采用水冲法辅助之。D打桩时,为减少对周围环境的影响,
5、可采取适当的措施,如井点降水。18钢筋冷拉时效的最终目的是( C )。A钢筋内部晶格完全变化 B消除残余应力C提高屈服强度 D提高弹性模量19若设计无具体要求,当梁跨度大于4m时,梁底模应起拱,起拱高度宜为跨度的( D )。A0.1%0.2% B1%2% C1%3% D0.1%0.3%20混凝土的施工配制强度应达到的保证率为( C )。A80% B90% C95% D97%二、多项选择题1、 下图中哪些结构为静定结构?( A、D )2、 下列弯矩图正确的有哪些?( A、B、E)3、 关于钢筋混凝土结构,以下说法正确的有( A、B、E )A现浇钢筋混凝土结构的整体性好,延性好B抗裂性差C耐火性能
6、较差D防辐射性能不好,不适用于防护结构E强度较高,钢筋和混凝土两种材料的强度都能充分利用4、 建筑石膏制品避免用于( A、B、D )环境。 A. 高湿 B. 高温 C. 干燥 D. 低温 E. CO2浓度高5、 测量工作中的误差是不可避免的,测量误差的来源主要是以下几方面( B、C、E )。A. 测量方案不正确 B.观测时外界条件的原因C. 测量仪器的原因 D.测量方法不正确E. 观测者的原因 6、 从建筑物的冬季保温考虑,可采取下列哪些措施?( A、C、E)。A. 建筑物宜设在避风向阳地段B. 外围护结构外表面采用浅色外饰面C. 避免潮湿,防止壁内产生冷凝D. 外窗做遮阳装置E. 增加外围护
7、结构传热阻7、 土地使用权出让,除特殊情况不能采取拍卖、招标方式的以外,有条件时,必须采取拍卖、招标方式的建设用地是( B、 D、 E. )。A. 公益事业用地 B. 商业用地C. 国家机关用地 D. 旅游建设用地E. 娱乐设施用地8、 建筑工程质量验收程序和组织应符合下列规定:( A、B)A. 分项工程可由监理工程师组织施工单位项目专业质量技术负责人等进行验收B. 分项工程可由建设单位项目技术负责人组织施工单位项目专业质量技术负责人等进行验收C. 分项工程可由设计单位组织施工单位项目专业质量技术负责人等进行验收D. 分项工程可由材料供应商组织施工单位项目专业质量技术负责人等进行验收E. 分项
8、工程可由质量监督机构组织施工单位项目专业质量技术负责人等进行验收9采用井点降水防止流砂,其原因是( A、C、D )A水头差减少 B水头差增大 C动水压力减小D动水压力方向改变 E水的渗透路程加长10预应力混凝土施工中,下列( B、C、D )属于长期损失。A温差损失 B应力松弛损失 C混凝土收缩损失 D混凝土徐变损失 E锚固损失三、案例题【案例1】背景: 某建筑工程,地下2层,地上12层,总建筑面积30000m2,首层建筑面积2300m2,建筑红线内占地面积6000m2。该工程位于闹市中心,现场场地狭小。 施工单位为了降低成本,现场只设置了一条3.3m宽的施工道路兼作消防通道。现场平面呈长方形,
9、在其斜对角布置了两个临时消火栓,两者之间相距88m,其中一个距拟建建筑物3.5m,另一个距路边2.5m。 为了迎接上级单位的检查,施工单位临时在工地大门入口处的临时围墙上悬挂了“五牌”、“二图”,检查小组离开后,项目经理立即派人将之拆下运至工地仓库保管,以备再查时用。问题: 1.该工程设置的消防通道是否合理?请说明理由。 2.该工程设置的临时消火栓是否合理?请说明理由。 3.该工程还需考虑哪些类型的临时用水?在该工程临时用水总量中,起决定性 作用的是哪种类型临时用水?4.该工程对现场“五牌”、“二图”的管理是否合理?请说明理由。参考答案: 1.不合理。尽管场地狭小,消防通道设计宽度应不小于3.
10、5m。 2.不合理。 (1)其中一个消火栓距离拟建房屋3.5m,不符合距拟建房屋不小于5m,不大于25m的规定。 (2)另一个消火栓距路边2.5m,不符合距路边不大于2m的规定。 3.还需要以下几种类型的临时用水:现场施工用水、施工机械用水、施工现场生活用水与生活区生活用水。 现场面积小,因此起决定作用的是消防用水。 4.不合理。 “五牌”、“二图”应长期固定在施工现场入口处的醒目位置,而不是临时悬挂。 【案例2】背景: 某投资公司建造一幢办公楼,采用公开招标方式选择施工单位。招标文件要求:提交投标文件和投标保证金的截止时间为2003年5月30日。该投资公司于2003年3月6日发出招标公告,共
11、有5家建筑施工单位参加了投标。第5家施工单位于2003年6月2日提交投标保证金。开标会于2003年6月3日由该省建委主持。第4家施工单位在开标前向投资公司要求撤回投标文件和退还投标保证金。经过综合评选,最终确定第2家施工单位中标。投资公司(甲方)与中标施工单位(乙方)双方按规定签定了施工承包合同,合同约定开工日期为2003年8月16日。工程开工后发生了如下几项事件: 事件一:因拆迁工作拖延,甲方于2003年8月18日才向乙方提供施工场地,导致乙方A、B两项工作延误了2天,并分别造成人工窝工6个和8个工日,但乙方C项工作末受影响。 事件二:乙方与机械设备租赁商约定,D项工作施工用的某机械应于20
12、03年8月28日进场,但因出租方原因推迟到当月29日才进场,造成D项工作延误l天和人工窝工7个工日。 事件三:因甲方设计变更,乙方在E项工作施工时,导致人工增加14个工日,其他费用增加了1.5万元,并使施工时间增加了2天。 事件四:在F项工作施工时,因甲方供材出现质量缺陷,乙方施工增加用工6个工日,其他费用1000元,并使H项工作时间延长1天,人工窝工24个工日。 上述事件中,A、D、H三项工作均为关键工作,没有机动时间,其余工作均有足够的机动时间。问题: 1.第5家施工单位提交投标保证金的时间对其投标文件产生什么影响?为什么? 2.第4家施工单位撤回投标文件,招标方对其投标保证金应如何处理?
13、为什么? 3.上述招标投标过程中,有哪些不妥之处?请说明理由。 4.乙方能否就上述每项事件向甲方提出工期索赔和费用索赔?请说明理由。5.合同约定人工费标准为30元/工日,应由甲方给予补偿的窝工人工费标准为 18元/工日,施工管理费、利润等均不予补偿。在该工程中,乙方可得到合理的费用索赔有哪几项?费用索赔额是多少?参考答案: l.第5家施工单位的投标文件应当作为废标处理。因为依照相关规定,投标人不按招标文件要求提交投标保证金的,该投标文件将被拒绝,作废标处理。 2.应当没收其投标保证金。根据相关规定,在提交投标文件截止时间后到招标文件规定的投标有效期终止前,投标人撤回投标文件,其投标保证金将被没
14、收。 3.上述招标过程序,不妥之处包括: (1)提交投标文件的截止时间,与举行开标会的时间不是同一时间。按照招标投标法的规定,开标应当在招标文件确定的提交投标文件截止时间的同一时间公开进行。 (2)开标应当由招标人或者招标代理人主持。省建委作为行政管理机关不能作为开标会的主持人。 4.事件一:因为施工场地提供的时间延长属于甲方应承担的责任,且A位于关键线路上,所以对于A工作可以提出工期索赔和费用索赔要求;工作B位于非关键线路上,且有足够的机动时间,故不可以向甲方提出工期索赔,但可以提出费用索赔;工作C未受影响,所以不必提出工期和费用的索赔要求。 事件二:乙方不能向甲方提出索赔要求,因为该租赁设
15、备晚进场不属于甲方的责任。 事件三:设计变更造成E项施工拖延是属于甲方的责任,但由于未对总工期造成影响,故乙方不应提出工期索赔,但可提出费用索赔。 事件四:由于甲方供应材料质量问题造成返工事件应当索赔,并且H工作处在关键线路上,故应给予工期索赔和费用索赔。 5.在本工程中,乙方应得到的合理的费用索赔有: (1)由事件一引起的费用索赔:(6+8)18252元 (2)由事件三引起的费用索赔:14301500015420元 (3)由事件四引起的费用索赔:306100018241612元【案例3】背景:某建筑公司承接了一项综合楼任务,建筑面积100828,地下3层,地上26层,箱形基础,主体为框架剪力
16、墙结构。该项目地处城市主要街道交叉路口,是该地区的标志性建筑物。因此,施工单位在施工过程中加强了对工序质量的控制。在第5层楼板钢筋隐蔽工程验收时发现整个楼板受力钢筋型号不对、位置放置错误,施工单位非常重视,及时进行了返工处理。在第10层混凝土部分试块检测时发现强度达不到设计要求,但实体经有资质的检测单位检测鉴定,强度达到了要求。由于加强了预防和检查,没有再发生类似情况。该楼最终顺利完工,达到验收条件后,建设单位组织了竣工验收。问题:1工序质量控制的内容有哪些?2说出第5层钢筋隐蔽工程验收的要点。3第10层的质量问题是否需要处理?请说明理由。4如果第10层实体混凝土强度经检测达不到要求,施工单位
17、应如何处理?【参考答案】1工序质量控制的内容主要有:(1)制定工序质量控制的计划;(2)严格遵守施工工艺规程;(3)主动控制工序活动条件的质量;(4)及时检查工序活动效果的质量;(5)设置工序质量控制点。2第5层钢筋工程隐蔽验收要点:(1)按施工图核查纵向受力钢筋,检查钢筋品种、直径、数量、位置、间距、形状;(2)检查混凝土保护层厚度,构造钢筋是否符合构造要求;(3)钢筋锚固长度,钢筋加密区及加密间距;(4)检查钢筋接头:如绑扎搭接要检查搭接长度,接头位置和数量(错开长度、接头百分率);焊接接头或机械连接要检查外观质量、取样试件力学性能试验是否达到要求,接头位置(相互错开)、数量(接头百分率)
18、。3不需要处理。理由是:虽然达不到设计要求,但经有资质的检测单位鉴定强度满足要求可以予以验收。4(1)应向建设单位(监理单位)报告;(2)建设单位协商设计单位进行核算;(3)若设计核算合格,能满足安全和使用功能应予验收;(4)若设计核算不合格,则制定加固或补强方案;(5)施工单位按批准的方案进行处理;(6)对处理结果进行检查验收;(7)分析原因,采取预防措施。【案例4】背景:某工程项目工期一年,按工程量清单计价,得到如下数据:分部分项工程工程量清单计价合计1600万元;措施项目清单计价合计75万元;其他项目清单计价合计150万元;规费95万元。税率是不含税造价的3.4%。在工程开工之日按15%
19、支付工程预付款,在未完施工尚需的主要材料及构配件相当于预付款时起扣,主要材料和构配件占工程造价的60%。工程保修金按合同价的3在工程最后两个月分两次扣除。在工程施工过程中,某月计划产值210万元,实际完成产值205万元,实际成本为198万元。问题:1根据建设工程工程量清单计价规范,该工程的工程量清单由哪几项组成?工程量清单计价由哪几项组成?该工程的总造价是多少?2该工程预付款支付的时间是否符合规定?简要说明。3该工程的预付款是多少?如果开工后预付款扣回,则预付款起扣点是多少? 4该工程保修金应为多少?5计算某月的费用偏差和费用绩效指数,并分析费用状况。6计算某月的进度偏差和进度绩效指数,并分析
20、进度状况。参考答案:1根据建设工程工程量清单计价规范,工程量清单由分部分项工程量清单、措施项目清单和其他项目清单组成。工程量清单计价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。该工程总造价(16007515095)(13.4)1985.28万元2该工程预付款的时间不符合规定。根据建设工程施工合同(示范文本)的规定,工程预付款的预付时间应不迟于约定的开工日期前7天。3工程预付款1985.2815297.792万元起扣点1985.28297.792601488.96万元4保修金1985.28359.56万元5费用偏差CV2051987万元费用绩效指数CPI2051981.035该月费
21、用偏差为正,费用绩效指数大于1,说明该月费用节约了7万元,节约了3.5。6进度偏差SV2052105万元进度绩效指数SPI20521097.6该月进度偏差为负,费用绩效指数小于1,说明该月进度拖后了7万元,拖后了2.4。【案例5】背景:某工程由政府投资兴建,华腾公司作为甲方,为节约招标费用,决定对土建工程采用邀请招标。招标人于2001年3月15日向具备承担该项目土建能力的A、B、C、D四家承包商发出投标邀请书,其中说明投标文件的截止时间为3月31日,四家承包商均按规定时间递交了投标文件,但B单位在投标文件送出后发现投标文件有较严重的失误,遂赶在投标截止时间前一小时递交了一份书面说明,撤回已提交
22、的投标文件。按规定评标后,选择C单位为中标单位,并与C单位(乙方)签订了施工承包合同。因考虑设备安装工程非常复杂,遂采用公开招标方式选择了某安装公司(丙方)作为施工单位。甲乙双方约定与7月10日开始施工,在施工过程中发生了如下事件:事件1:8月10日突然下起罕见大雨,使工程暂停施工1天。事件2:8月11日至8月12日进行场内道路的清理修复。事件3:乙方在主体施工至第3层时,楼板模板倒塌,造成6人死亡,13人重伤,并由此造成工期延误10天,致使丙方工期拖延了10天,调查发现该工程模板施工中缺乏有效的质量措施。事件4:在乙方施工到第10层时,由于甲方购买的材料比计划迟到3天,致使乙方某项工作拖延了
23、3天,但该工作的总时差为5天。问题:1在该工程招标过程中存在哪些问题,请简要说明。2对B单位提出撤回投标文件的要求,招标人是否应同意,原因是什么?3对事件1、2、3、4,乙方是否可向甲方提出工期索赔,为什么?4对事件3,丙方是否可以向乙方索赔,原因是什么?5事件3的事故,可定为哪种等级的安全事故?依据是什么?参考答案:1招标中存在问题:(1)该工程招标方式不符合规定,政府投资项目应采用公开招标方式。(2)投标文件的截止时间不符合规定,自招标文件开始发售到投标文件截止时间不应少于20日。2对B单位提出撤回投标文件的要求,招标人应接受。根据招标投标法,在投标文件截止时间之前,投标单位可以撤回投标文件。3事件1可以索赔,原因是罕见降雨属于不可抗力,故工期可以顺延。事件2可以索赔,不可抗力造成现场破坏,场内清理由甲方负责,因此工期可以索赔。事件3不可以索赔,因为该楼板模板倒塌是由于施工单位缺乏质量措施造成的,因此乙方不可以向甲方索赔。事件4不可以索赔。虽然由于甲供材料造成乙方施工延误,但由于该工作的延误时间并未超过该工作的总时差,对工期没有影响,因此不可以索赔工期。4事件3,丙方不可以向乙方索赔。原因是丙方和乙方之间不存在合同关系。5事件3的事故属于三级重大事故。依据是:具备下列条件之一者为三级重大事故:死亡3人以上,9人以下;重伤20人以上;直接经济损失30万元以上不满100万元。
