收藏 分销(赏)

新农村改建施工组织设计1(32页).doc

上传人:xrp****65 文档编号:5923597 上传时间:2024-11-23 格式:DOC 页数:31 大小:166KB
下载 相关 举报
新农村改建施工组织设计1(32页).doc_第1页
第1页 / 共31页
新农村改建施工组织设计1(32页).doc_第2页
第2页 / 共31页
新农村改建施工组织设计1(32页).doc_第3页
第3页 / 共31页
新农村改建施工组织设计1(32页).doc_第4页
第4页 / 共31页
新农村改建施工组织设计1(32页).doc_第5页
第5页 / 共31页
点击查看更多>>
资源描述

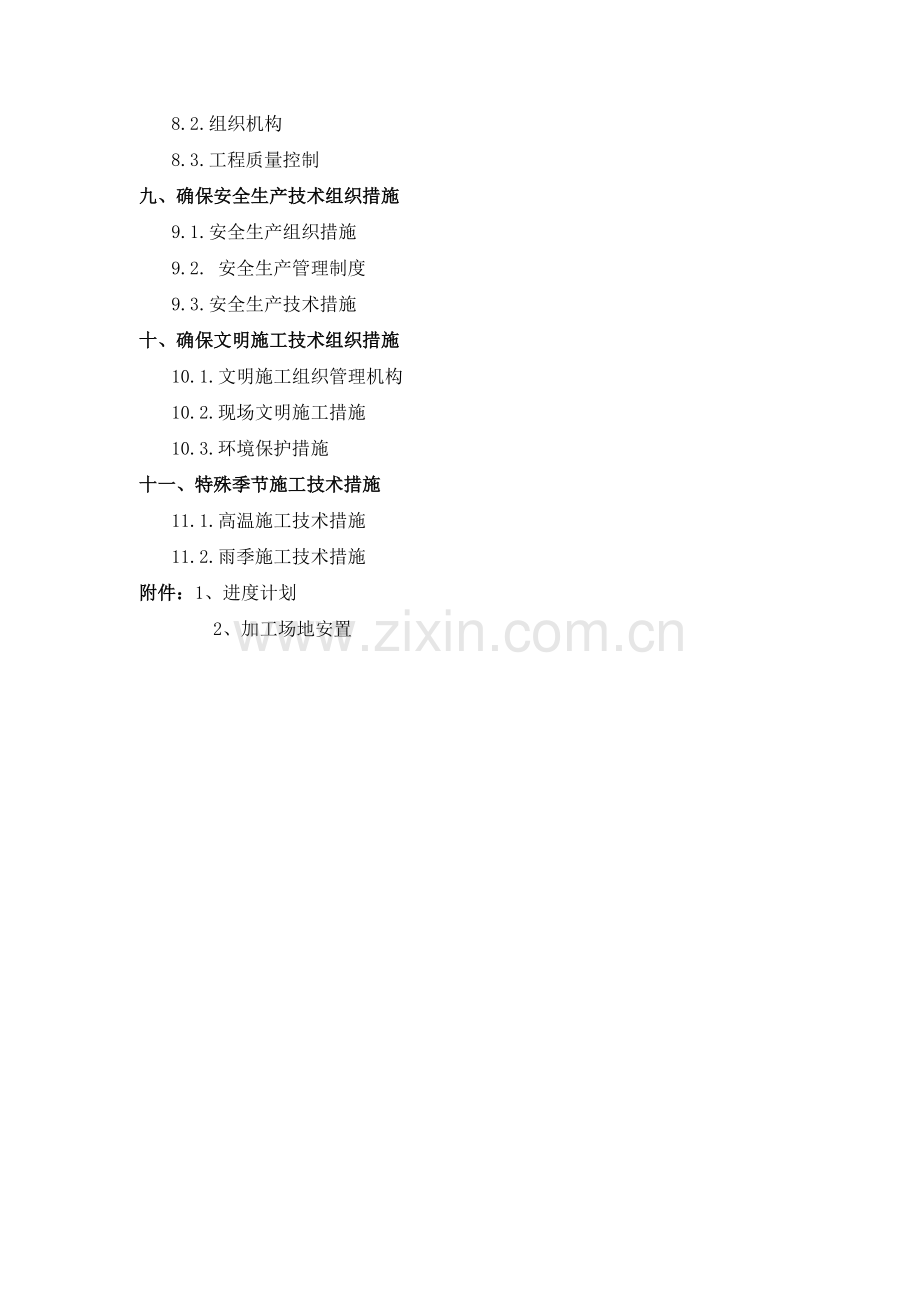

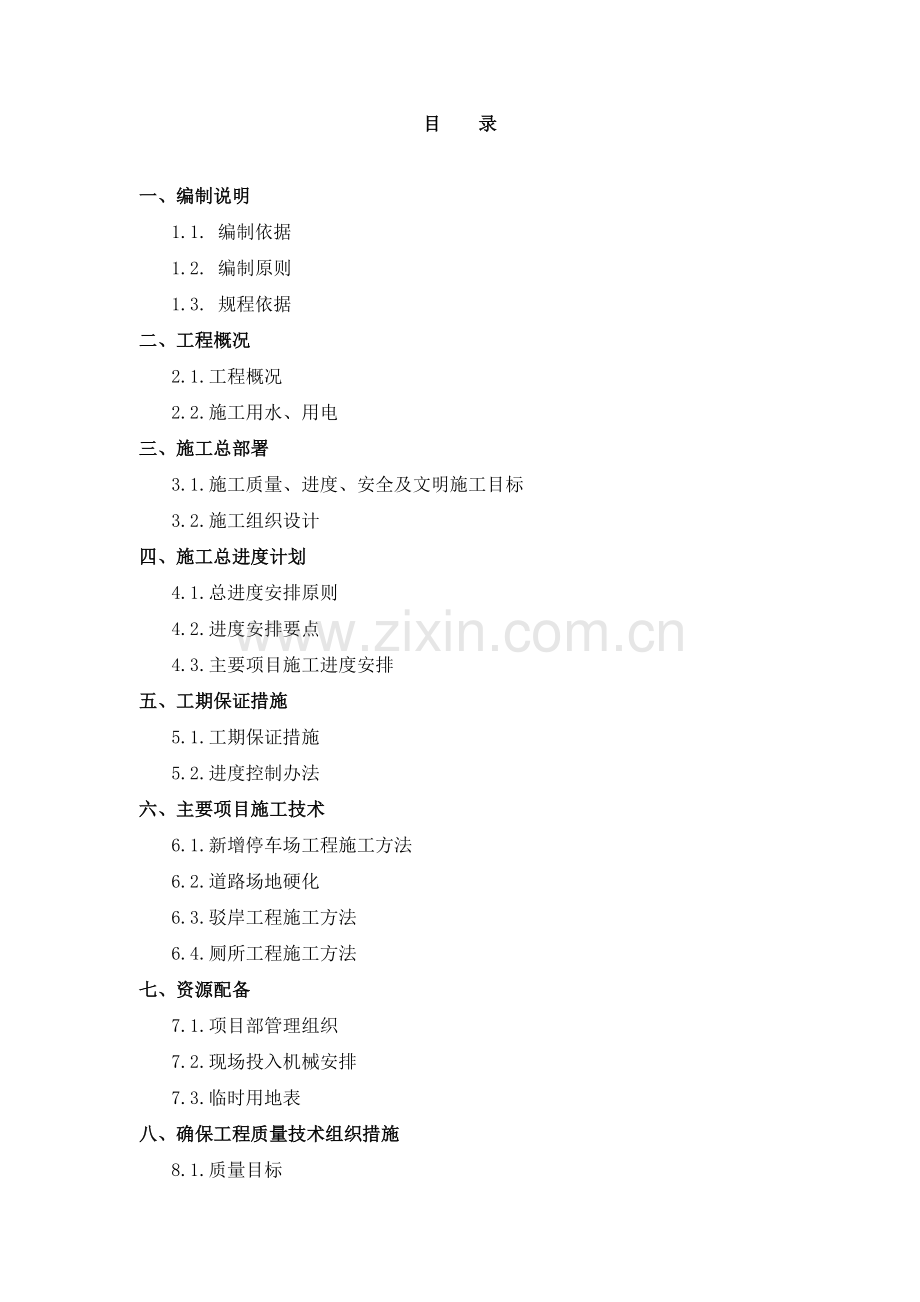

1、目 录一、编制说明1.1. 编制依据1.2. 编制原则1.3. 规程依据二、工程概况2.1.工程概况2.2.施工用水、用电三、施工总部署3.1.施工质量、进度、安全及文明施工目标3.2.施工组织设计四、施工总进度计划4.1.总进度安排原则4.2.进度安排要点4.3.主要项目施工进度安排五、工期保证措施5.1.工期保证措施5.2.进度控制办法六、主要项目施工技术6.1.新增停车场工程施工方法6.2.道路场地硬化6.3.驳岸工程施工方法6.4.厕所工程施工方法七、资源配备7.1.项目部管理组织7.2.现场投入机械安排7.3.临时用地表八、确保工程质量技术组织措施8.1.质量目标8.2.组织机构8.

2、3.工程质量控制九、确保安全生产技术组织措施9.1.安全生产组织措施9.2. 安全生产管理制度9.3.安全生产技术措施十、确保文明施工技术组织措施10.1.文明施工组织管理机构10.2.现场文明施工措施10.3.环境保护措施十一、特殊季节施工技术措施11.1.高温施工技术措施11.2.雨季施工技术措施附件:1、进度计划 2、加工场地安置第一章 编制说明1.1.编制依据1.1.1.*市*镇XXX村庄整治规划文件;1.1.2.*市*镇XXX村村庄整治规划文件;1.1.3.*市*镇XXX村庄整治规划工程量清单;1.1.4.*市*镇XXX村庄整治规划工程量清单;1.1.5.依据对现场的实地情况踏勘。1

3、.2.编制原则1.2.1.遵循*市*镇镇村布局中期规划的原则,在编制施工组织设计文字说明及附图表中,严格按照两村整治规划文件中要求的规定,做到统一标准、规范编制。1.2.2.遵循设计文件和规范验收标准的原则,在编写主要项目施工方法中严格按照设计要求,执行现行施工规范和验收标准,正确组织施工,确保工程的质量、进度。1.2.3.坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据自身施工能力、施工经验、技术水平,坚持科学组织、合理安排、均衡生产、平行作业,尽量平衡施工高峰。1.2.4.坚持施工全过程严格管理的原则,在工序施工中,严格执行现场工程师指令,尊重政府意见,严格管理。1.2.5.坚持

4、积极推广应用“四新”成果的原则,在各项工序施工中,对于能够提高或保证工程施工质量、施工进度以及降低工程成本的新技术、新设备、新工艺、新材料积极采用,发挥科技在施工中的先导作用。1.2.6.坚持专业化作业与综合管理相结合的原则,在施工组织方面,以专业班组为基本作业形式,充分发挥专业人员和专用设备的优势,同时采取综合管理手段,合理调配,以达到整体优化的目的。1.2.7.充分利用网络图,进行计划安排,对总体施工计划进行时差、资源优化,以达到降低资源消耗,均衡资源强度,最终使编制计划达到保优质迅速完成本工程又降低成本的目的。1.3.规程依据1.3.1.江苏省村庄规划导则(2008年)1.3.2.淀山湖

5、镇镇村布局中期规划(2008年)1.3.3.*市*镇总体规划(20062020年)1.3.4.防洪标准(GB5020194)1.3.5.疏浚工程技术规范(JTJ31999)1.3.6.堤防工程设计规范(GB5028698)1.3.7.混凝土结构设计规范(GBJ10)1.3.8.城市道路绿化工程施工及验收规范(CJJ/T82-99)1.3.9.水泥混凝土路面施工及验收规范(GBJ97-87)1.3.10.砌体工程施工质量验收规范(GB502032002)1.3.11.市政道路工程质量检验评定标准(CJJ1-2008)1.3.12.测量规范(GBJ50026-93)1.3.13.地基与基础工程施工

6、及验收规范(GBJ202-83)1.3.14.室外排水设计规程(GB50014-2006)1.3.15.给水排水管道工程施工及验收规程(GB50268-2008)1.3.16.埋地聚乙烯排水管管道工程技术规程(CECS164-2004)1.3.17.城市道路照明设计标准(GJJ45-2006)1.3.18.国家工程建设标准强制性条文城建部分 1.3.19.工程地质调查报告1.3.20.城市道路路基工程施工及验收规范(CJJ1-2008) 第二章 工程概况2.1.工程概况2.1.1.工程名称:*市*镇新农村建设XXX村及XXX村改造工程土建工程2.1.2.工程地点:a、地点一位于XXX全村区域。

7、淀山湖镇XXX自然村位于永新村东南角,东靠朱家角周荡村,西靠曙光路,南靠金家港自然村,北傍红星村东阳界自然村;b、地点二位于XXX村全村区域。淀山湖镇XXX自然村位于红星村西北角,南靠本村南XXX自然村,西接夏段村自然村,东邻小泾自然村,北至南苑路。2.1.3.工 期:总工期为150天,由200*年05月06日开工,2011年10月06日结束。2.1.4.主要工作量:两个自然村道路填土、道路场地硬化、新增停车场共计约2000平米、村内雨水管铺设、景观砖砌驳岸工程、新建厕所共计3座、新建围墙、安砌侧石、河道筑坝等工程。自然村道路场地硬化:a、XXX村道路场地硬化2500平方,其中入村主道路计50

8、0平方,施工包括原土压实平整、基层30厘米道渣垫层及面层C25砼厚18厘米、村内主要道路计1000平方,施工包括原土压实平整、基层25厘米道渣垫层及面层C25厚12厘米、入户道路1000平米,施工包括路床整形、5厘米碎石垫层及面层C25砼厚8厘米; b、道路填土4100立方;道路场地硬化7300平方,其中入村主道路长820米,宽5米,计4100平方,施工包括原土压实平整、基层30厘米道渣垫层及面层C25砼厚20厘米、村内主要道路计2000平方,施工包括原土压实平整、基层25厘米道渣垫层及面层C25厚12厘米、入户道路1200平米,施工包括路床整形、5厘米碎石垫层及面层C25砼厚8厘米。自然村内

9、停车场建设:两自然村村新增停车场各1000平方,施工包括原土压实平整、基层30厘米道渣垫层、C20砼垫层厚20厘米、3厘米黄沙找平层及面层8厘米厚草籽砖。自然村雨水管铺设:a、XXX村铺设雨水管2000米,其中D600有筋砼管500米,600*600钢纤维窨井26座、D450有筋砼管500米,450*450钢纤维窨井26座、D250PVC管1000米,300*300砼盖座窨井50座; b、XXX村铺设雨水管1100米,其中D600有筋砼管100米,600*600钢纤维窨井5座、D450有筋砼管500米,450*450钢纤维窨井26座、D250PVC管500米,300*300砼盖座窨井25座。自

10、然村景观砖砌驳岸:a、XXX村新砌砖驳岸1300米、修理河坦40座; b、XXX村新砌砖驳岸800米、修理河坦25座。自然村其他工程量:a、XXX村新建厕所2座,约100平方;新建围墙100米;安砌侧石1000米; b、XXX村新建厕所1座,约50平方;河道筑坝4000立方,抽水25000立方;安砌侧石2000米。安装工程包括:供配电系统;照明系统;排水系统。2.1.5.结构特点:a、本工程有道路整治工程、铺装工程,河道景观治理工程,砌筑工程、桥梁工程,园林绿化等,其他施工部位工程量零星,工作面分散,且要等待地下污水处理系统工程结束后才可进行施工。 b、工程分布在两个自然村,施工过程中必须保证

11、村民正常的生活秩序不受到较大的干扰和影响。 c、自然村内河网密布,尤其河道驳岸工程需要避开雨季施工,但是又必须保证工程总体工期,这个不利于施工组织、管理,进度控制;为此我单位将对此进行专项施工进度管理,并制定相应施工组织。2.2.施工用水、用电2.2.1.施工用电供电系统架设:本工程机械用电从业主提供的各施工电源或变电站直接接入,电路布置沿线设置安全提示标牌。生活用电就近接用民用电源。并自带发电机组两套。为保证施工期间用电100%,在本段施工期间,将自备两台50KW的发电机设备,以供施工时急用。2.2.2.施工用水结构工程现场施工用水计划从河道中设泵抽取河水,并在各搅拌场地中设置蓄水池,水质现

12、场化验合格后投入使用,必要时需简单处理后取用。管理及施工人员的生活用水就近利用附近生活水源。2.4.施工通讯及临时设施2.4.1.施工通讯向当地电信部门申请,自行解决工地的电信服务设施,保证日夜通讯畅通。2.4.2.临时设施:在业主指定的场地自行搭建一定数量的办公用房、生活用房。第三章 施工总部署3.1.施工质量、进度、安全及文明施工目标3.1.1.质量目标:合格 在施工中将严格遵守政府关于新农村改造的相关文件和技术规范,及有关施工规范,精心组织,科学施工,保证工程质量优良。3.1.2.进度目标:在150天内全部完成本标段工程量。本工程业主招标要求在200*年05月06日计划开工,200*年1

13、0月06日计划竣工,总工期150天。3.1.3.安全目标:优良本工程确保无重大人身伤亡责任事故,无等级火警事故。轻伤事故频率控制在3以下。3.1.4.文明施工目标:争创标化工地严格按照文明施工有关规定条款,努力做好人员施工现场的文明管理,切实搞好环境保护工作,争创文明施工标化工地。3.2.施工组织设计3.2.1.项目部组成为确保工程优良、高效、安全建成,将选派具有工程施工经验的管理人员组成本工程项目经理部,全面负责本工程的施工和管理工作。项目经理部由项目经理1名,技术负责人1名,施工负责人1名,专职质检员1名,专职安全员1名,技术测量等若干专业人员组成,以确保现场各施工管理工作分工到位。按照本

14、工程特点,拟订点、线、面相结合的立体施工方案,根据施工项目及流程,配备有关专业队伍进场,从事各生产作业。组织机构如下:项目经理施工负责人技术负责人质量安全科施工技术科经营管理科综合管理科设备物质科民工施工队砼施工队木工施工队砌石施工队机械施工队试验室 项目部组织机构图3.2.2.组织管理措施 为加强施工管理,项目经理部将采取措施,以启发、调动全体职工工作、生产的自觉性和积极性,保持良好的工作秩序,确保优质高效的完成合同规定的施工任务,措施如下:制定严格的管理制度,实行命令式的生产指挥模式,令行禁止,纪律严明;制定明确的岗位经济责任制,使每位员工的工作成果与工资 收入密切挂勾,奖勤罚懒,赏罚分明

15、。针对本工程的施工特点,根据合同施工工期制定了科学合理的施工措施,确保工程施工质量。第四章 施工总进度计划4.1.总进度安排原则本工程业主要求在200*年5月6日开工,200*年10月06日竣工,总工期150天,根据本公司的施工能力,经认真研究,合理安排,计划在200*年10月06日完工,确保总工期在150天施工完成。4.2.进度安排要点本工程施工点分散,施工时要统筹安排,平行、流水施工,精心组织,科学施工以提高工作效率,确保工程按进度计划顺利进行。施工中,把村内道路及沿河景观驳岸等施工作为重点,这关系到施工时场内交通是否畅通。4.3.主要项目施工进度安排4.3.1.工程开工后,立即派人进驻工

16、地,做好工程施工的前期准备工作,搭建临时设施,清理障碍物,组织材料机械进场等,每个村内设置两个施工材料堆放和加工场地,所有这些前期工作计划在7天内全部完成。4.3.2.本工程先施工村内停车场和护院地坪部分,道路施工采用从头村内到村外倒退施工法,以保证成品不受到后续施工的破坏。驳岸工程施工在后,确保在200*年10月06日结束前全部完成本标段的所有工程量。4.3.3.本工程场地平整及驳岸工程施工中采用小型挖掘挖机进行开挖、回填。挖机施工时分段进行,先测量放线,定出开挖边线,起点及终点,设立桩标,注明高程及开挖深度,用0.25m履带挖掘机开挖,多余的土方装车集中堆放。4.3.4.两个自然村施工中,

17、每个村落划分为两个施工区域同同时进行施工,施工时平行、流水作业,施工紧凑,控制好每个节点,合理安排,掌握好劳动力调度,配备好人员、机械,做好材料供应工作。4.3.5.自然村土建大部分施工在村内污水管道施工完成后进行,在管道埋设施工中根据其进度可以合理适当的安排土建部分的陆续施工。4.3.6扫尾工作计划为10天,计划在2010年10月06日结束本标段的全部施工作,具体进度安排详见施工总进度计划横道图。第五章工期保证措施5.1.工期保证措施5.1.1.投入方面配备足够的施工机械,缩短分段工期,提高工效。增加工作人数、增加工作班次,充分利用时间进行施工。5.1.2.组织施工方面由公司主要领导担任项目

18、指挥,选调优秀管理人员组成“两个自然村改造项目经理部”,对工程实行计划、组织、协调、控制、监督和指挥职能,同时派出技术过硬,吃苦的施工队伍,确保高标准地完成本工程的施工任务。在施工中以业主一级进度计划为控制,以合同二级进度为依据,编制详细施工计划,细划各分项工程控制完工日期,运用企业内外部的有利条件,采取动态管理,使施工组织科学化、合理化,确保阶段计划按期或提前完成。推行全面计划管理,认真编写切实可行的工程总进度计划和相应的月、旬、周施工作业计划,使施工生产上下协调,长短计划衔接,坚持日平衡,周调度,确保月计划的实施,从而保证总工期的实现。为了加快施工进度,采取措施,合理安排穿插施工作业,保证

19、施工科学地有次序地进行,创造条件保证工期。充分做好开工前的各项准备工作。认真做好图纸施工区段和施工内容的确认工作。及早做出材料、设备、工具、购配件的计划,并按进度计划安排进场。采用新技术、新工艺。建立各级责任制,实行重奖重罚。建立甲、乙双方联合例会制度,例会每半月一次,检查半月计划实施情况,研究解决影响工程进度的关键,安排下半月的工作。采用关键因素控制法随时检讨工作,以保证计划顺利进行。5.2.进度控制办法为了确保工期,兹对影响进度的关键因素逐一进行分析,以随时检讨施工进度管理工作。5.2.1.设备因素:主要表现: 到位不及进; 状态不好对 策: 做好关键设备如挖掘机、运输车、搅拌机、切缝机等

20、进场安装计划。加强设备维护。专人定期检查、维修。合理选择、配置施工机械,做好维护检修工作,保持机械设备的良好技术状态。5.2.2.材料因素:主要表现: 到位不及时; 质量不符要求。对 策:做出材料阶段控制。5.2.3.人员因素:主要表现:人手不足;各工种间人手不匹配。对 策:做好用工记录,并注意分析各工种之间的关系,找出控制工种并增加人手。5.2.4.设计因素:主要表现: 图纸具体部位不明确;变更频繁前后矛盾。对 策: 根据施工进度情况,提前书面致函甲方提供图纸进一步确认;收到图纸或变更通知及时组织技术人员研究,所造成影响之材料及时整理; 因设计问题而造成工期延误、停工窝工等损失在规定的时限内

21、书面致函业主。5.2.5.配套工程因素:主要表现 配套工程跟不上等; 协调不力衔接不好。对策: 根据总工期或进度情况制定和修订各专业施工进度计划; 要求各专业施工队根据总进度计划,编制专业施工详细进度计划表; 审核专业工程进度计划,对所有穿插施工的项目,明确工作场地交接日期; 对专业工程进度计划中可能延误的工作(如到货期等),应有意识地安排于主要后续工作之前; 定期召开各专业施工队的进度协调会,并将会议形成纪要。5.2.6.资金因素:主要表现: 到位不及时。对 策: 设专人负责由专人负责于每月25日前将进度款申请报告交甲方代表,进度款中包括月度施工完成工程月报。 及时做好资金使用计划,合理安排

22、支出。5.2.7.进度管理:主要不良表现: 缺乏统筹预见; 缺乏计划指导; 人员调配不力;不重视统计工作等。对策:主要办法包括做好计划安排;作好报表系统;例会制度等;进场14天内,在确保合同工期的前提下,每月25日向业主提交下月进度计划。实施过程中,业主有权要求承包人修改,确保工程按期完工。5.2.8.质量、安全因素:质量事故或工伤对项目进度效益影响极大,必须按有关规定严格执行。第六章 主要项目施工技术6.1.新增停车场工程施工方法土建队伍进场后正处雨季,驳岸工程施工有一定难度。可以首先对此部分工程施工。施工步骤:原地面标高测定 原土压实平整 道渣垫层铺设混凝土浇筑与养护 黄沙层找平及草坪砖铺

23、设施工详图如下:6.1.1.1.施工方案根据现场情况,场地平整前,应将施工区域内的地上障碍物清除和处理完毕。由测量部门布设建筑物或构筑物的位置或场地的定位控制线(桩),确定场地标高。原土压实平整要符合排水要求,预留排水坡度。对需要保留的周围构筑物要注意保护。混凝土面层浇筑时要注意与周围道路或者其他设施的衔接,避免破坏原有建筑体系的使用功能。草籽砖铺设前首先使用黄沙3cm找平,对于施工中出现的破损草籽砖拒绝使用。草籽砖铺设要保证紧促。6.1.1.2.注意的质量问题场地平整:场地平整要预留好排水坡道。填土要保证密实。基底未保护:必要的基坑开挖后应尽量减少对基土的扰动。草籽砖铺设:草籽砖铺设前要做好

24、放线工作,施工中草籽砖铺设用橡皮锤敲紧定位,保证草籽砖密实不晃动,草籽砖要尽量平整。6.2.道路场地硬化六如墩村道路场地硬化2500平方,其中入村主道路计500平方,入户道路1000平米; 榭麓村道路填土4100立方;道路场地硬化7300平方,其中入村主道路长820米,宽5米,计4100平方,村内主要道路计2000平方,入户道路1200平米。6.2.1道路施工设计方案六如墩村施工包括原土压实平整、基层30厘米道渣垫层及面层C25砼厚18厘米;村内主要道路施工包括原土压实平整、基层25厘米道渣垫层及面层C25厚12厘米;入户道路施工包括路床整形、5厘米碎石垫层及面层C25砼厚8厘米; 榭麓村入村

25、主道路施工包括原土压实平整、基层30厘米道渣垫层及面层C25砼厚20厘米;村内主要道路施工包括原土压实平整、基层25厘米道渣垫层及面层C25厚12厘米;入户道路施工包括路床整形、5厘米碎石垫层及面层C25砼厚8厘米。6.2.2道路施工方案 A、路基工程:路基填筑以机械作业为主,人工配合。配置一定数量的挖掘机、自卸车装运;推土机、平地机整平;振动压路机及小型振动器具压实。步骤:施工准备基底处理分层填筑摊铺整平洒水或晾晒机械碾压检验签证路基面整修。施工要点:1、挖方、或不填不挖段的路基,均须压实至规定压实度。填方必须按规定厚度分层压实。2、路基面表层的庄稼、草皮、树根应清除干净,路基面以下的墓穴、

26、井洞、管沟应分层加以妥善处理。3、村内需要保留路面要预留30cm以上区段进行人工整平施工。4、挖方路基其顶面高程达到设计标高时,需进行碾压,使其压实度符合设计要求。当土干时, 要洒水,使其含水量接近该土壤的最佳含水量时上碾。5、道路路基的土体,因含水量过大,在车行、碾压时发生颤动或表面裂纹时,一律要进行翻浆处理。局部翻浆的,要挖出换填含水量适宜的土,或将原土进行晾晒,当含水量适宜时,再回填碾压。或将含水量大的土中掺拌干石灰粉,以便降低含水量并加固土体。6、道渣回填要保证平整度,测量控制点要适当。7、路面施工前,严格对下承层进行检查,在符合规定标高和压实强度的路基上进行路面底基层、基层的施工。施

27、工前选择一段长度为100200m 的路段进行各结构层的铺筑试验,以检验拟定的施工工艺流程和施工方法的合理性、施工组织及施工机械的适应性。通过修筑试验段,优化拌和、运输、摊铺、碾压等施工机械设备的组合及各工序的衔接,明确各施工人员的岗位职责,提出混合料生产配合比,提出施工标准和方法。与原有路面接茬处理要做适当的防水处理,以免破坏路基层。B、路面工程1、水泥的品种、标号、品牌应符合混凝土配合比通知单的要求。水泥应有出厂合格证及进场试验报告,砂的粒径及产地符合混凝土配合比通知单的要求,砂中含泥量3%,石子等颗粒,级配及产地应符合混凝土配合比通知单的要求:所有原材料经检查,应符合配合比通知单所提出的要

28、求,搅拌机及其配套设备应运转灵活,安全可靠。电源及配电系统符合要求,安全可靠。2、管理人员向作业人班组进行配合比、操作规程和安全技术交底,需浇筑混凝土的工程部位已办理隐检、预检手续、混凝土浇筑的申请单已有关管理人员批准。3、检查拌制砼所用原材料的品种、规格和用量,每一个工作班至少两次,检查砼的坍落程度及和易性,每一工作班至少二次。砼拌合物应搅拌均匀、颜色一致,具有良好的流动性,粘聚性和保水性,不泌水、不离析。不符合要求时,应查找原因,及时调整,在同一工作班内,当砼配合比由于外界影响有变动时,应及时检查。每拌制100 盘或不超过100M3 同配合比的砼的取样不得少于一次,每工作班拌制的同配合比不

29、足100 盘时,其取样不得少于一次数。4、本工程砼均采用现场搅拌机拌制,选用材料配合比根据设计要求由公司中心试验室配制符合要求的级配单。5、砼振捣主要采用平板振动器,辅以插入式软轴高频振动器,操作时插入式振动棒要做到快插慢拔,振捣时间不宜过长,注意插点的振捣范围,严防漏振。6、砼浇捣前对模板进行浇水湿润。7、砼浇捣后应及时覆盖草包,浇水养护,养护应由专人负责,养护时间不小于7 天。6.3.驳岸工程施工方法步骤:测量放线基槽开挖基槽C20块石砼铺设驳石砌 筑压顶混凝土浇筑及养护6.3.1施工要点及注意事项:1、测量放线要放出驳岸靠河侧边线,对于不确定位置及时与有关部门进行沟通。2、基槽开挖向两侧

30、多开挖30cm作为工作面。铺设块石砼之前要进行基层土的压实和整平工作。3、基槽开挖遇到水位较高的要做必要的防渗措施。4、块石铺设前定好基线,按线分段逐步施工。5、驳石砌筑的灰缝应横平竖直,厚薄均匀。严禁用水冲浆灌缝,也不得采用石子、木楔等物垫塞灰缝砌筑;砌筑时应随砌随清理灰缝表面;砌筑好的灰缝砂浆达到“指纹硬化”(手指压出清晰指纹而砂浆不粘手)时即刻进行原浆勾缝,缺砂浆处应补浆压平、压实,并作成凹缝,凹进墙面2。不得出现瞎缝、透明缝和假缝。需要移动砌体中的小砌块(抽检部位)或被撞动的小砌块时,应清除原砂浆,重新砌筑。6、质量标准A、 轴线偏移10mm,B、 顶面标高15mm,C、墙面垂直度:每

31、层5mm,表面平整度5mm, D、水平灰缝平直度7mm,水平灰缝厚度10mm(5皮),垂直灰缝宽度10mm E、洞口宽度5mm,高度-5-15mm F、水平灰缝饱满度不得低于90%,竖直灰缝饱满度不得低于80%,砌筑中不得出现瞎缝透明缝。G、砌筑时的铺灰长度不得超过800mm,严禁用水冲浆灌缝。7、压顶混凝土采用细石混凝土。现场全部采用自拌方式。压顶混凝土浇筑前一定要进行钢筋的检查验收,验收标准参照相关规范。8、压顶混凝土浇筑用手握式便携振动棒振捣,保证密实。9、混凝土浇筑完成养护7天以上,及时进行浇水养生,保证强度。6.4.厕所工程施工方法6.4.1.基础施工要点:场地整理-定位放样-基槽土

32、方开挖-基槽验收-素土夯实-绑扎钢筋支模-轴线复核-隐检验收-垫层-浇砼基础-拆模、养护-基础验收-回填基础开挖时,应作好场地内土方调度平衡工作,作好基础排水,采用水泵排水或人工排水,基坑开挖时,应根据土质情况按规范放坡,基坑工作面不小于300,基础支模时对建筑物的轴线标高进行复核,位置必须正确,钢筋按规定设置好保护垫块,砼应严格控制坍落度并按规定留置砼试块,施工缝留置必须正确,浇砼前应再次对轴线标高进行复核验收合格后方可浇砼,浇砼过程中应经常观察模板、钢筋、预留孔洞以及预埋件等标高的正确,经常复核防止偏差。基础分部工程验收后进行回填分层夯实。6.4.2.建筑物主体结构施工:6.4.2.1钢筋

33、工程:各种规格、各种级别的钢筋,必须有出厂合格证、质保单。进场后须进行抽样抗拉、抗弯试验,合格后,方能使用;钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理干净,钢筋在使用前须调直。施工流程。绑扎箍筋时,铁线扣要相互成八字形绑扎;纵向受力钢筋出现双层或多排时,两排钢筋之间应垫以直径25mm 的短钢筋,箍筋的接应应交错设置,并与两根主筋绑扎。悬臂梁则箍筋接头在下,板的钢筋绑扎与基础相同,但应注意板上部的负筋要防止被踩下,特别是雨篷、挑檐要严格控制负筋位置。钢筋搭接长度距钢筋弯折处,不得小于钢筋直径的10 倍。接头处不宜位于构件最大弯矩处。受拉区域内,一级钢筋绑扎的末端应做弯钩,二级钢筋可不做

34、弯钩,直径不大于12mm 的受压一级钢筋的末端以及轴心受压构件中任意直径的受力钢筋的末端,可不做弯钩,但搭接长度不应小于钢筋直径的35 倍,钢筋搭接处,应在中心和两端用铁丝扎牢,受拉钢筋绑扎接头的搭接长度一级钢筋45d,受压钢筋绑扎接头的搭接长度,应取受拉钢筋绑扎搭接长度0.7 倍,受力钢筋的砼保护层厚度25mm。钢筋焊接:焊条的牌号应符合设计规定。药皮应无裂缝、气孔、凹凸不平等缺陷,并不得有肉眼看的出的偏心度。焊接过程中,电弧应燃烧稳定,药皮熔化均匀,无成块脱落现象。焊条必须根据焊条说明书的要求焊平后,才能作用。焊条必须有出厂合格证。钢筋搭接焊接宜采用双面焊,搭接接头焊缝应厚度h 应不超过0

35、.3d,钢筋应预弯。钢筋绑扎完毕后,应在自查的基础上会同项目部、技术质量科、建设单位等部门,对钢筋严格检查,做好隐检记录。钢筋工程施工流程检查设备 选择焊接参数试焊作模拟试件送试确定焊接参数施焊质量检查6.4.2.2.砼工程水泥的品种、标号、品牌应符合混凝土配合比通知单的要求。水泥应有出厂合格证及进场试验报告,砂的粒径及产地符合混凝土配合比通知单的要求,砂中含泥量3%,石子等颗粒,级配及产地应符合混凝土配合比通知单的要求:所有原材料经检查,应符合配合比通知单所提出的要求,搅拌机及其配套设备应运转灵活,安全可靠。电源及配电系统符合要求,安全可靠。管理人员向作业人班组进行配合比、操作规程和安全技术

36、交底,需浇筑混凝土的工程部位已办理隐检、预检手续、混凝土浇筑的申请单已有关管理人员批准。检查拌制砼所用原材料的品种、规格和用量,每一个工作班至少两次,检查砼的坍落程度及和易性,每一工作班至少二次。砼拌合物应搅拌均匀、颜色一致,具有良好的流动性,粘聚性和保水性,不泌水、不离析。不符合要求时,应查找原因,及时调整,在同一工作班内,当砼配合比由于外界影响有变动时,应及时检查。每拌制100 盘或不超过100M3 同配合比的砼的取样不得少于一次,每工作班拌制的同配合比不足100 盘时,其取样不得少于一次数。水池砼要求坑渗,做一组标准试件,取样应在第三盘之后,至搅拌结束前30min 之间取样。本工程砼均采

37、用现场搅拌机拌制,选用材料配合比根据设计要求由公司中心试验室配制符合要求的级配单。柱砼浇捣沿高度方向分段灌注,自由倾落高度不得超过3m,否则应采用串筒、溜管等下料;浇筑时注意分层浇捣,每层厚度控制在300mm左右。柱和梁板连接处浇捣时,应在柱浇筑完毕后停歇60 分钟左右,以利于砼沉淀,防止出现细裂缝。砼浇捣顺序先柱,后梁板。砼振捣主要采用插入式软轴高频振动器,辅以平板振动器,操作时插入式振动棒要做到快插慢拔,振捣时间不宜过长,注意插点的振捣范围,严防漏振。砼浇捣前对模板进行浇水湿润。砼浇捣后应及时覆盖草包,浇水养护,养护应由专人负责,养护时间不小于7 天。混凝土施工工艺材料确认 质量试验施工现

38、场的确认 施工计划配合比试配 清扫模板底部检查砼浇筑 养护 模板支撑折除 验收6.4.2.3.砌体工程1、砌体所用砖、水泥等材料必须有出厂合格证,并及时抽样复试,符合要求后方可使用。避免造成砖的强度不足和砖在地下受潮而粉酥.磉墩内不得填放碎砖、乱砖;磉墩、拦土的轴线偏差应在10MM 以内;柱顶石表面平面度应控制在3MM 以内,以十字交叉线检查两个方向。2、使用的灰浆应符合要求,配合比要准确,稠度合适;组砌必须符合要求,为保证砌体的竖向尺寸符合要求,必须在砌筑前设以皮数杆,皮数杆设立间距不大于10m。3、墙体砌筑应做到横平竖直,灰缝饱满,灰缝厚度控制在8-12mm。拉结筋设置位置、规格、尺寸、锚

39、固长度必须符合设计及规范要求。6.4.2.4.屋面工程坡屋面:小青瓦防水屋面 屋面做法及屋面节点索引见工程做法及建施图中所注。6.4.2.5装饰工程:内墙粉刷在内粉前应先做好基层的处理,基层上的尘土、污垢、油渍等均由清除干净,砼表面用1:1 水泥砂浆甩毛,养护3 天,还应在基层表面适当浇水湿润,墙面管道通过的墙洞必须先用1:3 水泥砂浆堵塞严实。室内墙、柱及门洞口的阳角,必须用1:2 水泥砂浆做护角,其高度不低于2m,每侧宽度不小于50mm。墙面粉刷按常规做好阴、阳角找方,冲筋、分层赶平、修整、表面压光。外墙粉刷检查窗框安装质量,孔洞位置是否准确,封堵多余孔洞。平整度控制应从到下挂垂线,横向拉

40、通长线,做塌饼、冲筋,保证墙面的垂直平整度。涂料工程涂料原材料质量必须相对应的技术标准和质量标准,提供原材料质保书和试验报告。不同厂家,不同品种的涂料不能掺和使用。涂料施工前,预先进行试涂,做样板,确定施工工艺。使用涂料时,必须保证搅拌均匀,如有结皮或杂物,要进行清理,涂料配制与施工用的工具应保持干净,不得随意混用。要保证基层平整,如有凹凸不平,应刮与涂料配套的腻子,保证涂料涂刷均匀,厚度一致。6.4.2.6楼地面工程水磨石地坪水磨石地坪按相关施工规范施工,并符合检验评定要求。地面砖铺设施工:铺贴地面砖,首先检查找平层,是否按设计要求做出排水。地漏和排水口是否符合设计要求。再按地面标高留出面砖

41、厚度做标准点。铺贴地砖时,先在底灰上撒一层薄薄的素水泥,并洒水湿润,然后用水泥浆涂抹在地砖背面,5-2mm 厚,由前往后逐块逐行铺贴,并要随铺随用木柄或橡胶锤轻轻锤击,是其与基层紧密连接,扫去表面砂灰、擦缝。6.4.2.7脚手架工程本工程采用普通钢管落地脚手架,搭设时要严格按规范要求,并经验收合格后方可使用,脚手架搭设、拆除必须做好成品保护工作。本工程预埋件及套管较多,且结构施工工艺比较复杂,技术要求高,因此,除做好常规性施工以外,还要着重注意轴线的控制、预埋件、套管的位置、标高的正确,以及水池抗渗、防腐的处理。第七章 资 源 配 备本工程历时150天,根据工程本身特点及施工条件,施工过程中必

42、须对施工机械的配备、劳动力的投入进行有计划、合理的组织,我们将充分发挥本单位专项机械设备齐全,专业技术力量雄厚的优势,配备足够机械设备,组织有丰富经验的管理人员及专业施工队伍,优质高效的完成本标段工程。7.1.项目部管理组织项目经理部职能表编号工 种姓名职 责1项目经理刘伟该项目的总负责人,总体调度及现场施工,组织实施者。2现场总负责刘伟负责现场总协调以及监督进度安全等计划的事实情况。3技术负责人吴凡分管全面的技术、质量、安全、工期进度等工作,研究并制定应用新技术、新工艺、新材料的计划工作,对项目经理负责。4施工员何建明负责现场施工、对新工艺、新技术、新材料的实施。5质量员吴凡现场质量监督6安

43、全员何建明安全监控,文明施工责任人。7材料员何建明技术标准和施工计划组织进料,生产许可证产品检验证,质量保证书齐全,按规范管理,按定额供料。8造价员孙静工程进度和工期的控制以及成本的核算,确保按计划完工。9设备机具宋来宏工程施工设备机具的统筹调试、保养、修理、维护。10核算员孙静工程项目进度核算、监控,确保工程按计划进行。7.2.现场投入机械安排拟投入的主要施工机械设备表序号机 械 或设备名称型 号 规 格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1挖掘机55-72泉州2001好停车场、道路、驳岸等工程2挖掘机HXL-60(60B)2山东2001好停车场、道路、驳岸等工程3翻

44、斗车FC10型8山东2005良好道路、停车场、健身区等工程4自卸汽车T104广东2000良好进场材料5手推车0.3m310深圳2006良好 驳岸工程、厕所6切割机路宝 LB-400LB-5002日本20012良好道路工程7单向平板夯路宝 单向平板夯LB-12B2国产20064良好道路、停车场、健身区等工程8空压机4国产2001良好道路工程9钢筋剪各型1套国产2001良好厕所10木工机械各型1套国产2000好厕所11测量机械各型1套国产2002良好全场12交流电焊机BX33002国产200160良好厕所13双轮振动压路机LB-25B1辆国产2003良好道路、停车场、健身区等工程14砼搅拌机JS-5002徐州2001良好厕所、道路、驳岸、停车场等工程15切缝设备2套国产2004良好道路工程16砼振捣器各型6广东2002良好厕所、道路、驳岸、停车场等工程17型材切割机2日本200120良好厕所18电工仪表各型1国产2002良好厕所等工程19水准仪SETL1国产2003良好全场7.3.临时用地表用 途面积(平方米)位 置需用时间仓 库50加工场地附近全程水泥库80加工点搭建全程钢筋加工场70加工点,每村两处(详见附图)厕所工程钢筋堆场新建厕所附近

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
