收藏 分销(赏)

2015年造价《案例》真题及答案.doc

上传人:xrp****65 文档编号:5916124 上传时间:2024-11-23 格式:DOC 页数:16 大小:1.18MB
下载 相关 举报

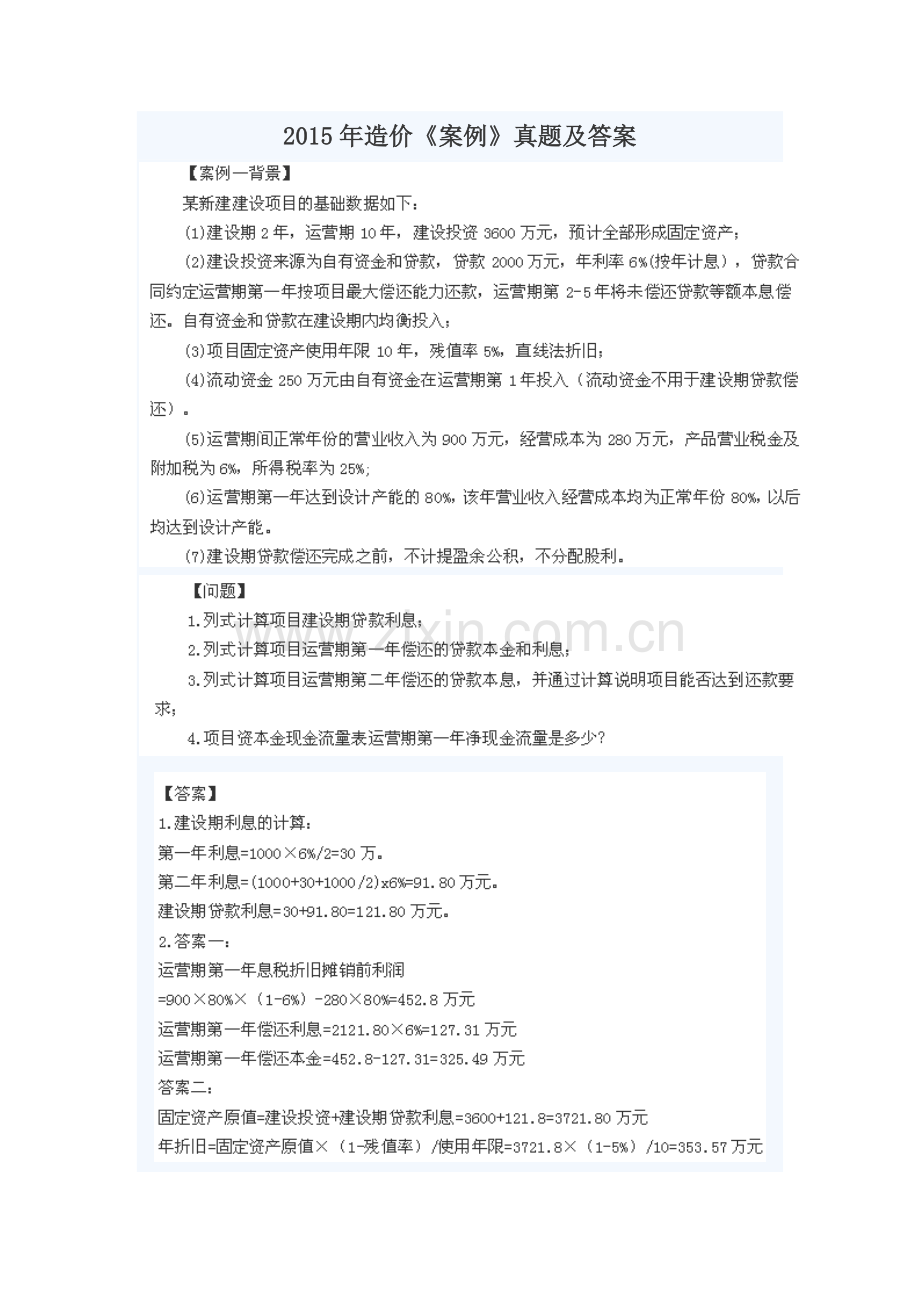

2015年造价《案例》真题及答案.doc_第1页
第1页 / 共16页

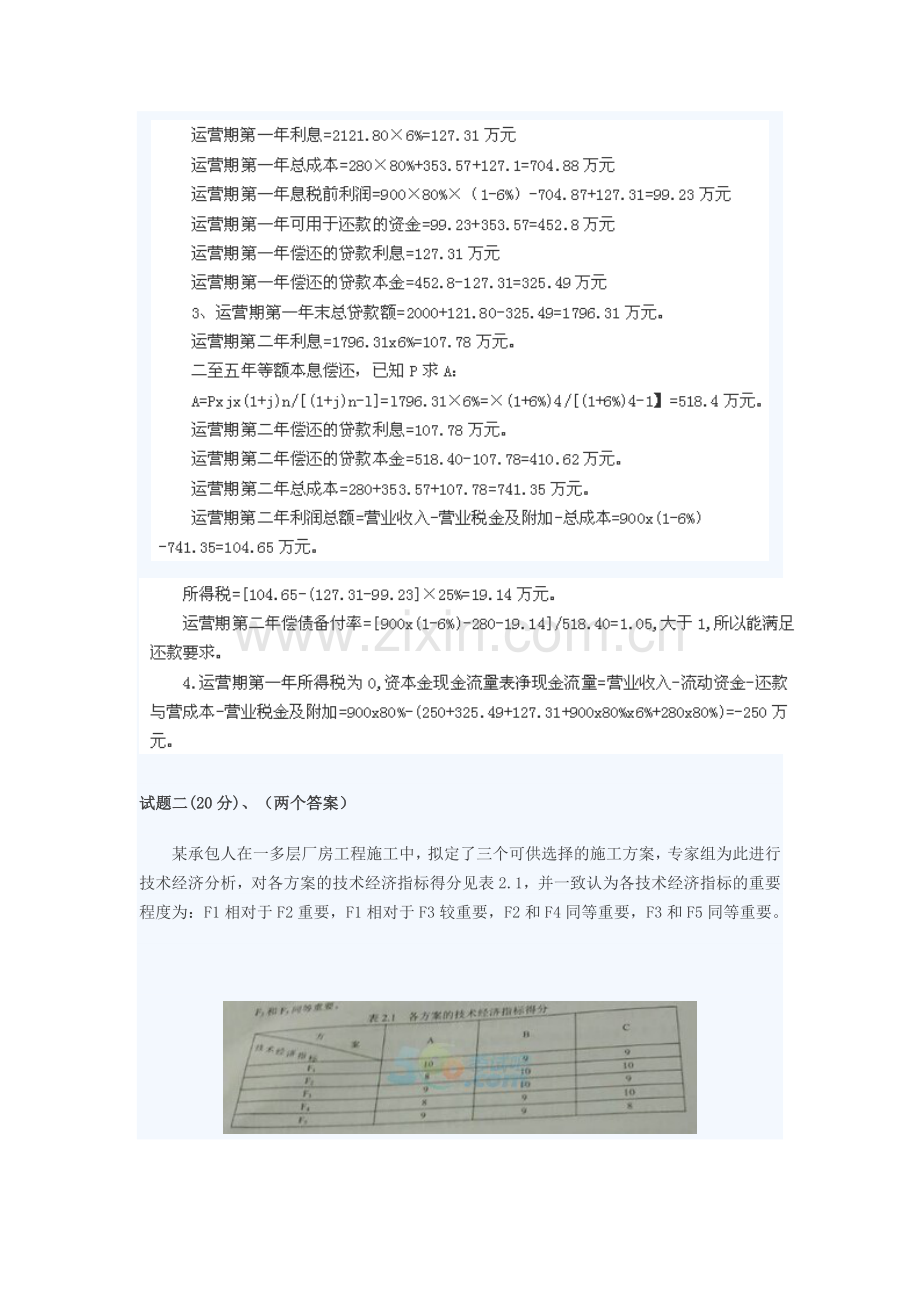

2015年造价《案例》真题及答案.doc_第2页
第2页 / 共16页
2015年造价《案例》真题及答案.doc_第3页
第3页 / 共16页
2015年造价《案例》真题及答案.doc_第4页
第4页 / 共16页
2015年造价《案例》真题及答案.doc_第5页
第5页 / 共16页
点击查看更多>>
资源描述

1、2015年造价案例真题及答案试题二(20分)、(两个答案)某承包人在一多层厂房工程施工中,拟定了三个可供选择的施工方案,专家组为此进行技术经济分析,对各方案的技术经济指标得分见表2.1,并一致认为各技术经济指标的重要程度为:F1相对于F2重要,F1相对于F3较重要,F2和F4同等重要,F3和F5同等重要。问题:1:采用0-4评分法计算各技术经济指标的权重,将计算结果填入答题卡表2.1中2:列表计算各方案的功能指标,将计算结果填入答题卡表2.2中。3:已知A,B,C三个施工方案成本指数分别为0.3439,0.3167.0.3394。请采用价值指数法选择最佳施工方案。4:该工程合同工期为20个月,

2、承包人报送并已获得监理工程师审核批准的施工网络速度计划如图2.1所示,开工前,因承包人工作班组调整,工作A和工作E需由同一工作班组分别施工。承包人应如何合理调整该施工网络进度计划(绘制调整后的网络进度计划图)?新的网络进度计划的工期是否满足合同要求?关键工作有那些?(功能指数和价值指数的计算结果保留四位小数)【答案】:1、 F1相对于F2很重要,F1相对于F3较重要,F2和F4同等重要,F3和F5同等重要。3、A方案价值指数=0.3333/0.3439=0.9692B方案价值指数=0.3397/0.3367=1.0726C方案价值指数=0.3270/0.3394=0.9635因为B方案价值指数

3、最大,所以选B方案。4、调整后的施工网络进度计划新的网络计划能够满足合同要求,关键工作A,E,H工期19个月。试题三:(20分)某省属高校投资建设一栋建筑面积为30000的普通教学楼,拟采用工程量清单以公开招标方式进行施工招标,业主委托具有相应招标代理和造价咨询资质的某咨询企业编制招标文件和最高投标限价(该项目的最高投标限价为5000万元)。咨询企业编制招标文件和最高投标限价过程中,发生如下事件。事件1:为了响应业主对潜在投标人择优选择的高要求,咨询企业的项目经理在招标文件中设置了以下几项内容。(1) 投标人资格条件之一为:投标人近5年必须承担过高校教学楼工程:(2) 投标人近5年获得过鲁班奖

4、、本省省级质量奖等奖项作为加分条件:(3) 项目的投标保证金为75万元。且投标保证金必须从投标企业的基本账户转出:(4) 中标人的履约保证金为最高投标限价的10%。事件2:项目经理认为招标文件中的合同条款是基本的粗略条款,只需将政府有关管理部门出台的施工合同示范文本添加项目基本信息后附在招标文件中即可。事件3:在招标文件编制人员研究项目的评标办法时,项目经理认为所在咨询企业以往代理的招标项目更常采用综合评估法。遂要求编制人员采用综合评估法。事件4:该咨询企业技术负责人在审核项目成果文件时发现项目工程量清单中存在漏项,要求做出修改。项目经理解释认为第二天需要向委托人提交成果文件且合同条款中已有关

5、于漏项的处理约定,故不做修改。事件5:该咨询企业的负责人认为最高投标限价不需要保密。因此,又接受了某拟投标人的委托,为其提供该项目的投标报价咨询。事件6:为控制投标报价的价格水平,咨询企业和业主商定,以代表省内先进水平的A施工企业的企业定额作为依据,编制本项目的最高投标限价。问题:1:针对事件1:逐一指出咨询企业项目经理为响应业主要求提出的(1)(4)项内容是否妥当,并说明理由。2:针对事件26,分别指出相关人员的行为或观点是否正确或妥当,并说明理由。【答案】1.(1)不妥当。理由:根据招投标法的相关规定,招标人不得以不合理条件限制或排斥投标人。招标人不得以不合理的条件限制或者排斤潜在投标人,

6、不得对潜在投标人实行歧视待遇。(2)不妥当。理由:根据招投标法的相关规定,以奖项作为加分条件属于不合理条件限制或排斥投标人。依法必须进行招标的项目,其招标投标活动不受地区或者部门的限制。任何单位和个人不得违法限制或者排斤本地区、本系统以外的法人绒者其他组织参加投标,不得以任何方式非法干涉招标投标活动。(3)妥当。理由:根据招标投标法实施条例的相关规定,招标人在招标文件中要求投标人提交投标保证金,投标保证金不得超过招标项目估算价的2%,且投标保证金必须从投标人的基本账户转出。投标保证金有效期应当与投标有效期一致。(4)不妥当。理由:根据镶招标投标法实施条例的相关规定,招标文件要求中标人提交履约保

7、证金的,中标人应当按照招标文件的要求提交,履约保证金不得超过中标合同价的10%。2.(1) 事件2中项目经理的观点不正确。理由:根据标准施工招标文件的相关规定,合同条款属于招标文件的组成部分,合同条款及格式中明确了施工合同条款由通用合同条款和专用合同条款两部分组成,同时规定了合同协议书、履约担保和预付款担保的文件格式。其中专用合同条款是发包人和承包人双方根据工程具体情况对通用合同条款的补充、细化,除通用合同条款中明确专用合同条款可作出不同约定外,补充和细化的内容不得与通用合同条款规定的内容相抵触。(2) 事件3中项目经理的观点不正确。理由:根民据招标投标法实施条例的相关规定,普通教学楼属于通用

8、项目,宜采用经评审的最低投标报价法进行评标。经评亩的最低投标价法一般适用于具有通用技术、性能标准或者招标人对其技术、性能没有特殊要求的招标项目。(3) 事件4中企业技术负责人的观点正确。理由:根据招投标法的相关规定,工程量清单中存在批漏,应及时作出修改。(4)事件4中项目经理的观点不正确。理由:根据招投标法的相关规定,工程量清单作为投标人编制投标文件的依据,如存在漏项,应及时作出修改。招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。因此,招标工程量清单是否准确和完整,其责任应当由提供工程量清单的发包人负责,作为投标人的承包人不应承担因工程量清单的缺项、漏项以及计算错误带

9、来的风险与损失。(5) 事件5中企业技术负责人的行为不正确。理由:根据招投标法的相关规定,同一项目,咨询企业不得既接受招标人的委托,又接受投标人的委托。同时接受招标人和投标人绒两个以上投标人对同一工程项目的工程造价咨询业务属于违法违规行为。(6) 事件6中咨询企业和业主的行为不正确理由:根据招标投标法实施条例的相关规定,编制最高投标限价应依据国家或省级建设行政主管部门濒发的有关计价依据和办法,依据拟订的招标文件和招标工程量清单,结合工程具体情况发布的招标工程的最高投标限价。包括:(均现行国家标准咤建设工程工程量清单计价规范GB50500-2013与专业工程计量规范。(2)国家或省级、行业建设主

10、管部门濒发的计价定额和计价办法。(3)建设工程设计文件及相关资料。(4) 拟定的招标文件及招标工程量清单。(5)与建设项目相关的标准、规范、技术资料。(6)施工现场情况、工程特点及常规施工方案。(7)工程造价管理机构发布的工程造价信息,工程造价信息没有发布的,参照市场价。(8)其他的相关资料。不得采用任何企业的定额。试题四:(20分)某工业项目发包人采用工程量清单计价方式,与承包人按照建设工程施工合同(示范文本)签订了工程施工合同。合同约定:项目的成套生产设备由发包人采购,管理费和利润为人材机费用之和18%,规费和税金为人材机费用与管理费和利润之和的10%,人工工资标准为80元/工日。窝工补偿

11、标准为50元/工日,施工机械窝工闲置台班补偿标准为正常台班费的60%,人工窝工和机械窝工闲置不计取管理费和利润,工期270天,每提前或拖后一天奖励(或罚款)5000元(合税费)。承包人经发包人同意将设备与管线安装作业分包给某专业分包人,分包合同约定,分包工程进度必须服从总包施工进度的安排,各项费用、费率标准约定与总承包施工合同相同。开工前,承包人编制并得到监理工程师批准的施工网络进度计划如图41所示,图中箭线下方括号外数字为工作持续时间(单位:天),括号内数字为每天作业班组工人数,所有工作均按最早可能时间安排作业。施工过程中发生了如下事件:事件1:主体结构作业20天后,遇到持续2天的特大暴雨,

12、造成工地堆放的承包人部分周转材料损失费用2000元,特大暴风雨结束后,承包人安排该作业队中20人修复倒塌的模板及支撑,30人进行工程修复和场地清理,其他人在现场停工待命,修复和清理工作持续了1天时间。施工机械A,B持续窝工闲置3个台班(台班费用分别为:1200元/台班)、900元/台班)。事件2:设备基础与管理完成后,专业分包人对其进行技术复核,发现有部分基础尺寸和地脚螺栓预留孔洞位置偏差过大,经沟通,承包人安排10名工人用了6天时间进行返工处理,发生人材费用1260元,使设备基础与管沟工作持续时间增加。事件3:设备与管线安装工作中,因发包人采购成套生产设备的配套附件不全,专业分包人自行决定采

13、购补全,发生采购费用3500元,并造成作业班组整体停工3天,因受干扰降效增加作业用工60个工日,施工机械C闲置3个台班(台班费3600元/台班),设备与管线安装工作持续时间增加3天。事件4:为抢工期,经监理工程师同意,承包人将试运行部分工作提前安排,和设备与管线安装搭接作业5天,因搭接作业相互干扰降效使费用增加10000元。其余各项工作的持续时间和费用没有发生变化。上述事件发生后,承包人均在合同规定的时间内向发包人提出索赔,并提交了相关索赔资料。问题:1:分别说明各事件工期,费用索赔能否成立?简述理由。2:各事件工程索赔分别为多少天?总工期索赔为多少天?实际工程为多少天?3:专业分包人可以得到

14、的费用索赔为多少元?专业分包人应该向谁提出索赔?4:承包人可以得到的各事件费用索赔为多少元?总费用索赔额为多少元?工期奖励(或罚款)为多少元?【答案】1、事件1,工期索赔成立,因为主体结构作业是关键工作,并且是不可抗力造成的延误和清理修复花费的时间,所以可以工期。部分周转材料损失费用,修复倒塌的模板及支撑,清理现场时的窝工及机械闲置费用索赔不成立,因为不可抗力期间工地堆放的承包人部分周转材料损失及窝工闲置费用应由承包人承担。修理和清理工作发生的费用索赔成立,因为修理和清理工作发生的费用应由业主承担。事件2,工期和费用索赔均不能成立,因为是施工方施工质量原因造成的延误和费用,应由承包人自己承担。

15、事件3,工期索赔成立,因为设备与管线安装作业是关键工作,且发生延误是因为发包人采购设备不全造成,属于发包方原因。费用索赔成立,因为发包方原因造成的采购费用和现场施工的费用增加,应由发包人承担。事件4,工期和费用均不能索赔,因为施工方自身原因决定增加投入加快进度,相应工期不会增加,费用增加应由施工方承担。施工单位自行赶工,工期提前,最终可以获得工期奖励。2、事件1索赔3天,事件2索赔0天,事件3索赔0天,事件4索赔0天。总工期索赔9天,实际工期=40+90+30+80+6+30-53=274天。3、事件3费用索赔=3500*(1+18%)+3*30*50+60*80*(1+18%)+3*1600

16、*60%*(1+10%)=18891.4.元专业分包人可以得到的费用索赔188914元,专业分包人应该向总承包单位提出索赔。4、 事件1费用索赔=50*80*(1+18%)*(1+10%)=5192元事件2费用索赔0元事件3费用索赔=3500*(1+18%)+3*30*50+60*80*(1+18%)+3*1600*60%*(1+10%)=18891.4元事件4费用索赔0元总费用索赔额=5192+18891.4=24083.4元工期奖励=(270+9-274)*5000=25000元试题五:(20分)某工程项目发包人与承包人签订了施工合同,工期4个月。工程内容包括A,B两项分项工程,综合单位分

17、别为360.00元/m3,220.00元/m3;管理费和利润为人材机费用之和的16%,规费和税金为人材机费用、管理费和利润之和的10%。各分项工程每月计划和实际完成工程量及单价措施项目费用见表5-1.总价措施项目费用6万元(其中安全文明施工费3.6万元):暂列金额15万元。合同中有关工程价款结算与支付约定如下:1、 开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为工程预付款,工程预付款在第2,3,个月的工程价款中平均扣回;2、 开工后10日内,发包人应向承包人支付安全文明施工费的60%,剩余部分和其他总价措施项目费用在第2,3个月平均支付。3、 发包人按

18、每月承包人应得工程进度款的90%支付。4、 当分项工程工程量增加(或减少)幅度超过15%时,应调整综合单价,调整系数为0.9(或1.1);措施项目费按无变化考虑。5、 B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分析工程费用中所占比例分别为12%和10%,基期价格指数为100。施工期间,经监理工程师核实及发包人确认的有关事项如下:1、 第2个月发生现场计日工的人材机费用6.8万元。2、 第4个月B分项工程动态结算的两种材料价格指数分别为110和120.问题:1、 该工程合同价为多少万元?工程预付款为多少万元?2、 第2个月发包人应支付给承包人的工程价款为多少元?3、 到第3个月

19、末B分项工程的进度偏差为多少万元?4、 第4个月A、B两项分项工程的工程价款分别为多少万元?发包人在该月应支付给承包人的工程价款为多少万元?(计算结果保留三位小数)【答案】1、合同价360*1000+220*700/10000+7+6+15*(1+10%)=87.34万元工程预付款360*1000+220*700/10000+7+6+15*(1+10%)*20%=13.375万元2、第2、3月支付措施费=(6-3.6*60%)/2=1.92万元第2月应支付给承包人的工程价款=360*320+220*210/10000+2+1.02+6.8*1.16*(1+10%)*90%=20.981万元3、

20、第3月末已完成工程计划投资=(160+210+220)*220*(1+10%)/10000=14.762万元。第3月末拟完成工程计划投资=(180+210+220)*220*(1+10%)/10000=14.036万元。第3月末进度偏差=已完成工程计划投资-拟完成工程计划投资=14.762-14.036=0.726万元。4、(1180-1000)/10000=18%15%,需要调价。1000*(1+15%)=1150,前三月实际工程量1180-300=880第4月A分项工程价款=(1150-880)*360+(1180-1150)*360*0.9*(1+10%)/10000=11.761万元第4月B分项工程价款=90*220*(1+10%)*(78%+12%*110/100+10%*120/100)*(1+10%)/10000=2.472万元第4月措施费=1*(1+10%)=1.1万元第4月应支付工程价款=(11.761+2.472+11)*90%=13.800万元

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
