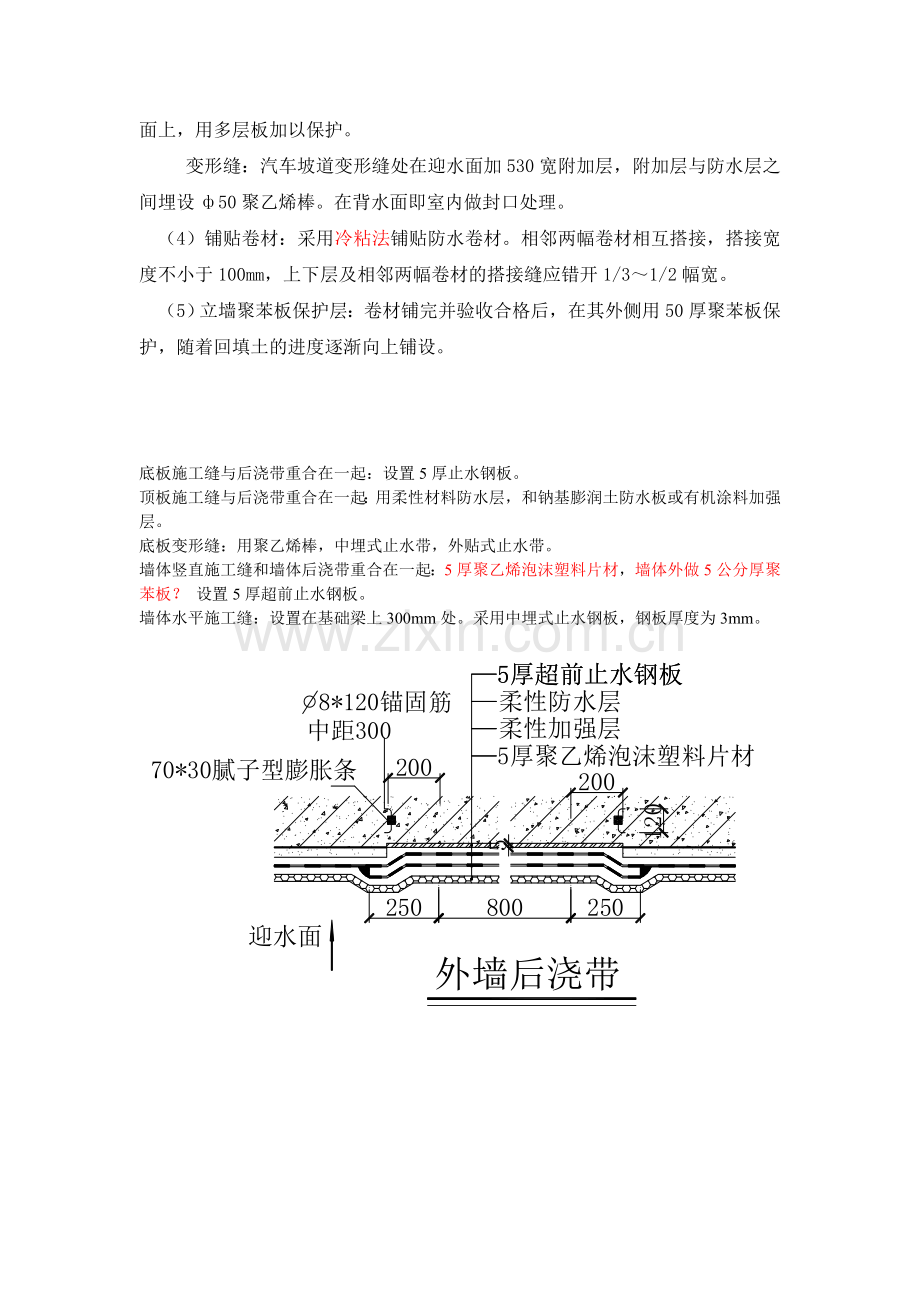

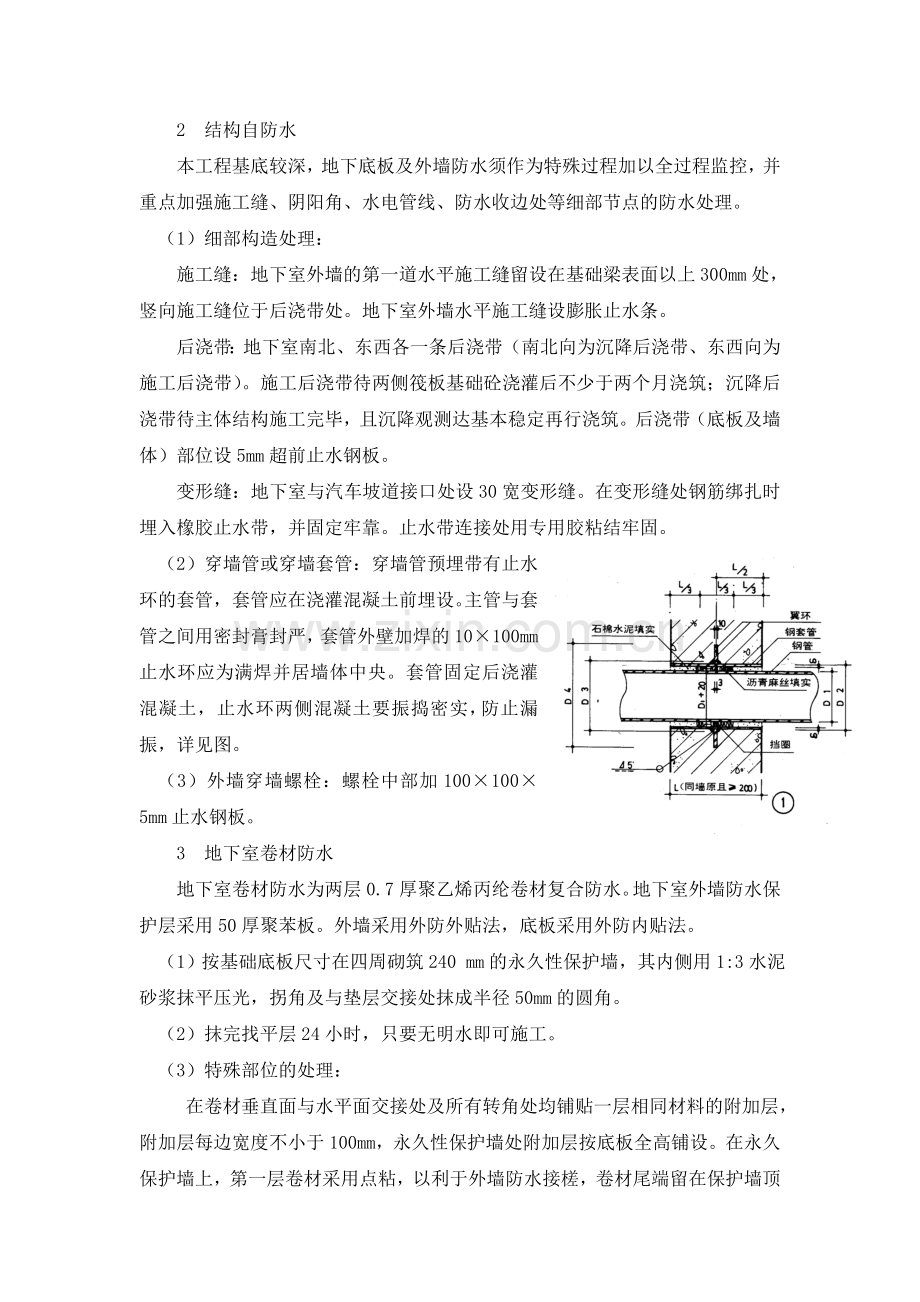

1、2结构自防水本工程基底较深,地下底板及外墙防水须作为特殊过程加以全过程监控,并重点加强施工缝、阴阳角、水电管线、防水收边处等细部节点的防水处理。(1)细部构造处理:施工缝:地下室外墙的第一道水平施工缝留设在基础梁表面以上300mm处,竖向施工缝位于后浇带处。地下室外墙水平施工缝设膨胀止水条。后浇带:地下室南北、东西各一条后浇带(南北向为沉降后浇带、东西向为施工后浇带)。施工后浇带待两侧筏板基础砼浇灌后不少于两个月浇筑;沉降后浇带待主体结构施工完毕,且沉降观测达基本稳定再行浇筑。后浇带(底板及墙体)部位设5mm超前止水钢板。变形缝:地下室与汽车坡道接口处设30宽变形缝。在变形缝处钢筋绑扎时埋入橡
2、胶止水带,并固定牢靠。止水带连接处用专用胶粘结牢固。(2)穿墙管或穿墙套管:穿墙管预埋带有止水环的套管,套管应在浇灌混凝土前埋设。主管与套管之间用密封膏封严,套管外壁加焊的10100mm止水环应为满焊并居墙体中央。套管固定后浇灌混凝土,止水环两侧混凝土要振捣密实,防止漏振,详见图。(3)外墙穿墙螺栓:螺栓中部加1001005mm止水钢板。3地下室卷材防水地下室卷材防水为两层0.7厚聚乙烯丙纶卷材复合防水。地下室外墙防水保护层采用50厚聚苯板。外墙采用外防外贴法,底板采用外防内贴法。(1)按基础底板尺寸在四周砌筑240 mm的永久性保护墙,其内侧用1:3水泥砂浆抹平压光,拐角及与垫层交接处抹成半
3、径50mm的圆角。(2)抹完找平层24小时,只要无明水即可施工。(3)特殊部位的处理:在卷材垂直面与水平面交接处及所有转角处均铺贴一层相同材料的附加层,附加层每边宽度不小于100mm,永久性保护墙处附加层按底板全高铺设。在永久保护墙上,第一层卷材采用点粘,以利于外墙防水接槎,卷材尾端留在保护墙顶面上,用多层板加以保护。变形缝:汽车坡道变形缝处在迎水面加530宽附加层,附加层与防水层之间埋设50聚乙烯棒。在背水面即室内做封口处理。(4)铺贴卷材:采用冷粘法铺贴防水卷材。相邻两幅卷材相互搭接,搭接宽度不小于100mm,上下层及相邻两幅卷材的搭接缝应错开1/31/2幅宽。(5)立墙聚苯板保护层:卷材铺完并验收合格后,在其外侧用50厚聚苯板保护,随着回填土的进度逐渐向上铺设。底板施工缝与后浇带重合在一起:设置5厚止水钢板。顶板施工缝与后浇带重合在一起:用柔性材料防水层,和钠基膨润土防水板或有机涂料加强层。底板变形缝:用聚乙烯棒,中埋式止水带,外贴式止水带。墙体竖直施工缝和墙体后浇带重合在一起:5厚聚乙烯泡沫塑料片材,墙体外做5公分厚聚苯板? 设置5厚超前止水钢板。墙体水平施工缝:设置在基础梁上300mm处。采用中埋式止水钢板,钢板厚度为3mm。
