1、中华人民共和国行业标准水利水电工程混凝土防渗墙施工技术规范发布实施中华人民共和国水利部发布中华人民共和国行业标准水利水电工程混凝土防渗墙施工技术规范主编单位 中国水利水电基础工程局批准部门 中华人民共和国水利部中华人民共和国水利部关于批准发布 水利水电工程混凝土防渗墙施工技术规范的通知水科技号各流域机构 各省 自治区 直辖市水利 水电 厅 局中国水利水电工程总公司 各水利水电工程局 勘测设计院 武警水电指挥部 新疆生产建设兵团根据水利部水利水电技术标准制定 修订计划 由部建设司主持 以中国水利水电基础工程局为主编单位修订的 水利水电工程混凝土防渗墙施工技术规范经审查批准为水利行业标准 并予以发

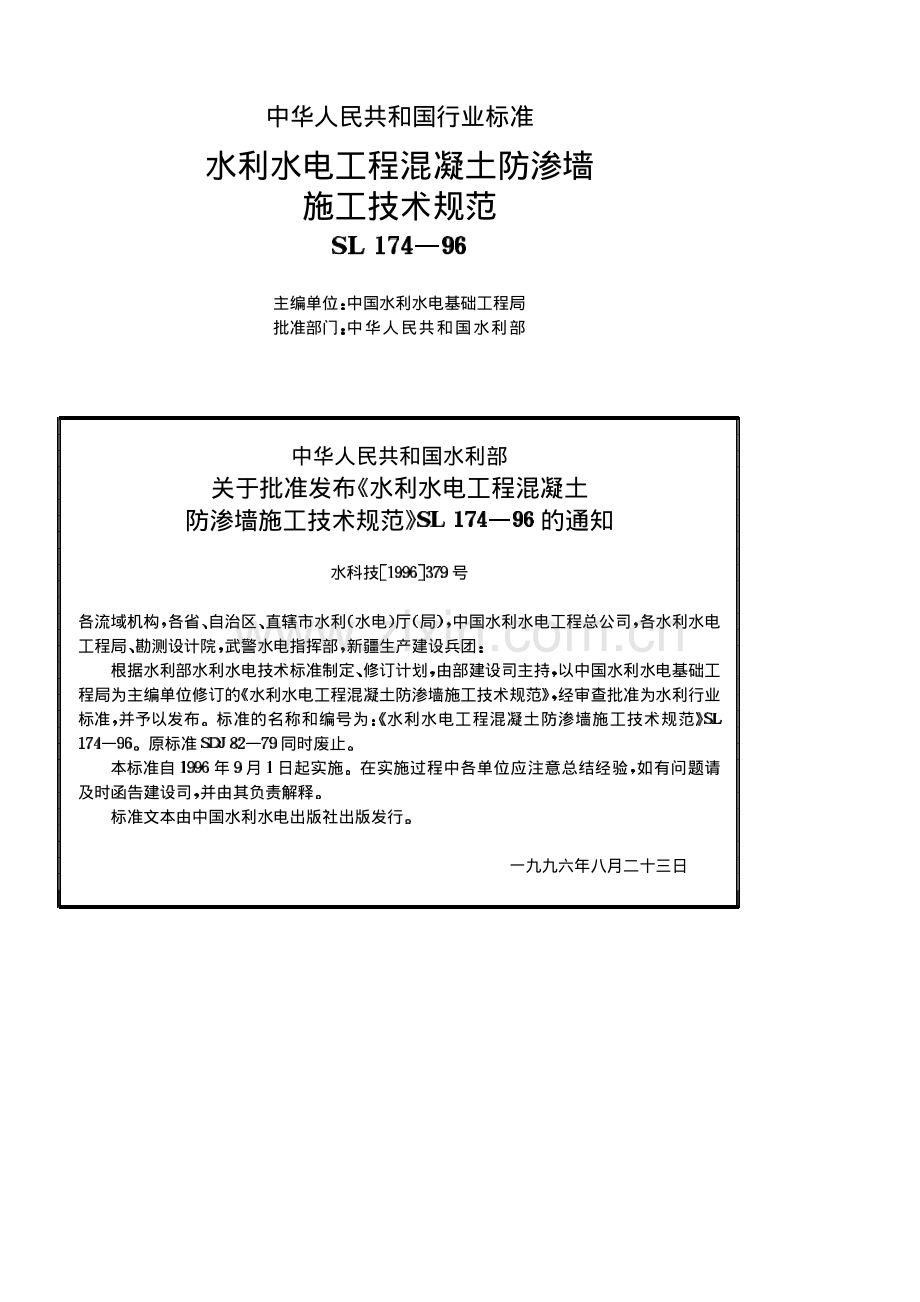

2、布标准的名称和编号为水利水电工程混凝土防渗墙施工技术规范原标准同时废止本标准自年月日起实施在实施过程中各单位应注意总结经验 如有问题请及时函告建设司 并由其负责解释标准文本由中国水利水电出版社出版发行一九九六年八月二十三日目次总则施工准备造孔泥浆墙体材料及其施工墙段连接槽孔内钢筋笼及埋设件特殊处理质量检查和工程验收施工记录和观测工作附录术语附录主要图表格式附加说明水利水电工程混凝土防渗墙施工技术规范总则水利水电工程混凝土防渗墙施工技术规范以下简称本规范 是水利水电工程混凝土防渗墙 以下简称防渗墙 施工的技术准则本规范适用于水工建筑物松散透水地基或土石坝坝体内深度小于墙厚防渗墙的施工深度或厚度超
3、过上述范围 应通过试验做出补充规定防渗墙施工 除应遵守本规范外 凡本规范未涉及的内容还应遵守现行的有关标准施工准备发包单位应提供下列有关资料初设阶段的施工组织设计和施工详图阶段的设计图纸和说明书工程地质和水文地质资料 防渗墙中心线处的勘探孔柱状图和地质剖面图 勘探孔的间距不宜大于墙体材料的性能指标水文气象资料造浆粘土的产地 质量 储量 开采运输条件等资料施工中应使用的标准以及有关的其它文件防渗墙中心线处的地质资料 应对下列项目作较详细的描述覆盖层的分层情况 厚度 颗粒组成及透水性地下水的水位 承压水层资料基岩的地质构造 岩性 透水性 风化程度与深度可能存在的孤石 反坡 深槽 断层破碎带等情况施
4、工前在发包单位或监理单位主持下 设计单位应向承包单位进行技术交底 说明有关技术要求承包单位必须按批准的设计及招标文件施工施工前应编制施工组织设计 报监理单位批准后实施重要或有特殊要求的工程 宜在地质条件类似的地点 或在防渗墙中心线上进行施工试验以取得有关造孔 固壁泥浆 墙体浇筑等资料建造槽孔前应修筑导墙 导墙宜采用现浇混凝土当地基土较松散时应采取加密措施 其加密深度以为宜钻机轨道应平行于防渗墙的中心线 地基不得产生过大或不均匀沉陷 轨枕间应填充道渣碎石倒浆平台宜采用现浇混凝土 其下可设置块石垫层临时施工道路应畅通无阻 并应确保雨季施工的可靠性造孔防渗墙的中心线及高程 应依照设计文件 根据测量基
5、准点进行控制水利水电工程混凝土防渗墙施工技术规范划分槽段时 应综合考虑地基的工程地质及水文地质条件 施工部位 造孔方法 机具性能造孔历时 混凝土供应强度 墙体预留孔的位置 浇筑导管布置原则以及墙体平面形状等因素合拢段的槽孔长度以短槽孔为宜 应尽量安排在槽深较浅 条件较好的地方确定孔口高程 需考虑施工期的最高水位能顺畅排除废浆 废水 废渣尽量减少施工平台的挖填方量孔口应高出地下水位防渗墙造孔工艺应根据地层情况 钻机类型和其它施工条件选择钻劈法 两钻一抓法或抓取法等使用钻劈法造槽孔 应注意开孔钻头直径必须大于终孔钻头直径 磨损后应及时补焊选择合理的副孔长度一 二期槽孔同时造孔 其间应留有足够的长度
6、两钻一抓法应先钻完主孔 后用抓斗抓取副孔土体 两侧主孔的中心距宜等于抓斗的有效抓取长度抓取法施工应分主孔和副孔 主 副孔长度均应小于抓斗的有效抓取长度造孔中 孔内泥浆面应保持在导墙顶面以下地层中的孤石 在保证孔壁安全的前提下 可采取小钻孔爆破或定向聚能爆破的方法处理漏失地层 应采取预防措施发现泥浆漏失 应立即堵漏和补浆施工现场应设置排水沟 及时排除槽孔周围的废水 废浆 废渣槽孔孔壁应平整垂直 不应有梅花孔 小墙等孔位允许偏差不得大于孔斜率不得大于含孤石 漂石地层以及基岩面倾斜度较大等特殊情况 孔斜率应控制在以内一 二期槽孔接头套接孔的两次孔位中心在任一深度的偏差值 不得大于设计墙厚的并应采取措
7、施保证设计墙厚槽孔嵌入基岩的深度必须满足设计要求基岩面需按下列方法确定依照防渗墙中心线地质剖面图 当孔深接近预计基岩面时 即应开始取样 然后根据岩样的性质确定基岩面对照邻孔基岩面高程 并参考钻进情况确定基岩面当上述方法难以确定基岩面 或对基岩面发生怀疑时 应采用岩芯钻机取岩样 加以确定和验证基岩岩样是槽孔嵌入基岩的主要依据 必须真实可靠 并按顺序 深度 位置编号 填好标签 装箱 妥善保管造孔结束后 应对造孔质量进行全面检查经检查合格 方可进行清孔换浆清孔换浆宜选用泵吸法或气举法清孔换浆结束后应达到下列清孔标准孔底淤积厚度不大于当使用粘土泥浆时 孔内泥浆的密度不大于粘度不大于含砂量不大于当使用膨
8、润土泥浆时 应根据实际情况另行确定清孔换浆合格后 方可进行下道工序水利水电工程混凝土防渗墙施工技术规范二期槽孔清孔换浆结束前 应清除接头混凝土孔壁上的泥皮宜用钢丝刷子钻头进行分段刷洗 刷洗的合格标准是 刷子钻头上基本不带泥屑 孔底淤积不再增加清孔合格后 应于内开浇混凝土 如因下设钢筋笼或其它埋设件 不能按时浇筑 则应由监理或设计单位与承包单位协商 另行提出补充规定泥浆建造槽孔时泥浆的功用是支撑孔壁 悬浮 携带钻渣和冷却钻具泥浆应具有良好的物理性能 流变性能 稳定性以及抗水泥污染的能力应根据施工条件 造孔工艺 经济技术指标等因素选择拌制泥浆的土料选择土料时宜优先选用膨润土商品膨润土的质量标准可采
9、用原石油工业部部颁标准 钻井液用膨润土拌制泥浆的粘土 应进行物理试验 化学分析和矿物鉴定 以选择粘粒含量大于塑性指数大于含砂量小于二氧化硅与三氧化二铝含量的比值为的粘土为宜泥浆的性能指标和配合比 必须根据地层特性 造孔方法 泥浆用途 通过试验加以选定膨润土泥浆新制浆液性能以满足表指标为宜表新制膨润土泥浆性能指标项目单位性能指标试验用仪器备注浓度指水所用膨润土重量密度泥浆比重秤漏斗粘度马氏漏斗塑性粘度旋转粘度计分钟静切力静切力计值试纸或电子计粘土泥浆新制浆液性能以满足表所列指标为宜测定泥浆性能指标的项目 可根据不同情况按表所列项目确定应选用新鲜洁净的淡水配制泥浆必要时可进行水质分析 判别标准可参
10、照 水工混凝土施工规范泥浆处理剂的品种和掺加率应通过试验确定拌制泥浆的方法及时间均应通过试验确定 并按规定配合比配制泥浆 加量误差值不得大于拌制膨润土泥浆应用高速搅拌机 新浆经水化溶胀后方能使用储浆池内的泥浆应经常搅动 保持泥浆性能指标均一海水或地下水可能对泥浆产生污染的情况下 应进行水质分析并采取保证泥浆质量的措施水利水电工程混凝土防渗墙施工技术规范表新制粘土泥浆性能指标项目单位性能指标试验用仪器备注密度泥浆比重秤漏斗粘度漏斗含砂量含砂量测量器胶体率量筒稳定性量筒 泥浆比重秤失水量失水量仪又称为滤失量泥饼厚失水量仪分钟静切力静切力计值试纸或电子计表不同阶段泥浆性能测定项目土 料 种 类阶段膨
11、润土粘土鉴定土料造浆性能时密度 漏斗粘度 失水量 静切力 塑性粘度密度 漏斗粘度 含砂量 胶体率 稳定性确定泥浆配合比时密度 漏斗粘度 失水量 泥饼厚 动切力静切力值密度 漏斗粘度 含砂量 胶体率 稳定性失水量 泥饼厚 静切力值施工过程中密度 漏斗粘度 含砂量密度 漏斗粘度 含砂量墙体材料及其施工一般规定防渗墙的墙体材料可采用普通混凝土 钢筋混凝土 塑性混凝土 固化灰浆等墙体材料应达到下列要求设计提出的抗压强度 抗渗性能及弹性模量等指标墙体材料拌合物应具有良好的施工性能配制墙体材料的水泥 骨料 水 掺合料及外加剂等应符合有关标准的规定 其配合比及配制方法应通过试验决定浇筑槽孔前 必须拟定浇筑方
12、案 其主要内容有绘制槽孔纵剖面图计划浇筑方量 供应强度 浇筑高程混凝土导管等浇筑器具及埋设件的布置 组合浇筑方法 开浇顺序 主要技术措施墙体材料配合比 原材料品种及用量防渗墙墙体应均匀完整 不得有混浆 夹泥 断墙 孔洞等墙体施工的质量事故 承包单位除应按规定及时处理和补救外 并应提供事故发生的时间位置 原因 补救措施 处理经过等资料水利水电工程混凝土防渗墙施工技术规范墙体材料混凝土墙体材料 入孔坍落度应为扩散度应为坍落度保持以上的时间应不小于初凝时间应不小于终凝时间不宜大于混凝土的密度不宜小于当采用钻凿法施工接头孔时 一期槽段混凝土早期强度不宜过高普通混凝土的胶凝材料用量不宜少于水胶比不宜大于
13、水泥标号不宜低于号配制混凝土的骨料 宜优先选用天然卵石 砾石和中 粗砂 最大骨料粒径应不大于且不得大于钢筋净间距的墙体采用固化灰浆 需遵守下列规定配制固化灰浆的泥浆 漏斗粘度宜为密度应根据固化灰浆的配合比控制新拌混合浆液失去流动性的时间不宜小于固化时间不宜大于原位搅拌法施工时固化灰浆的密度宜为混凝土拌和及运输混凝土的拌和及运输能力 应不小于最大计划浇筑强度的倍混凝土的拌和 运输应保证浇筑能连续进行若因故中断 时间不宜超过应保证运至孔口的混凝土具有良好的和易性泥浆下混凝土浇筑泥浆下浇筑混凝土应采用直升导管法 导管内径以为宜槽孔内使用两套以上导管时 间距不得大于一期槽端的导管距孔端或接头管宜为二期
14、槽端的导管距孔端宜为当槽底高差大于时 导管应布置在其控制范围的最低处导管的连接和密封必须可靠应在每套导管的顶部和底节管以上设置数节长度为的短管导管底口距槽底应控制在范围内开浇前 导管内应置入可浮起的隔离塞球开浇时 应先注入水泥砂浆 随即浇入足够的混凝土 挤出塞球并埋住导管底端浇筑过程需遵守下列规定导管埋入混凝土的深度不得小于不宜大于混凝土面上升速度不应小于混凝土面应均匀上升 各处高差应控制在以内 在有钢筋笼和埋设件时尤应注意至少每隔测量一次槽孔内混凝土面深度 至少每隔测量一次导管内混凝土面深度 并及时填绘混凝土浇筑指示图 以便核对浇筑方量槽孔口应设置盖板 避免混凝土散落槽孔内不符合质量要求的混
15、凝土严禁浇入槽孔内应防止入管的混凝土将空气压入导管内混凝土终浇顶面宜高于设计高程泥浆固化施工原位搅拌法施工 固化材料加入槽内前 应将孔内泥浆搅拌均匀 水泥宜搅拌成水泥砂浆加水利水电工程混凝土防渗墙施工技术规范入 水泥砂浆的密度不宜小于原位搅拌法应根据设计选择搅拌方式原位搅拌法气拌方式 空压机的额定压力不小于孔内最大浆柱压力的倍 每根风管均应下到槽底 风管底部应安装水平出风花管 加料应在内结束 中途不得停风 结束后继续气拌至少原位搅拌结束前 应从槽内个不同部位取样装模成型试件槽孔内混合浆液固化后 应用湿土覆盖墙顶墙段连接在条件许可时 应尽量减少墙段连接缝墙段连接可选用接头管 板 法 钻凿法 双反
16、弧桩柱法等接头管 板 法施工 需遵守下列规定接头管 板 应能承受最大的混凝土压力和起拔力 管 板 表面应平整光滑 其节间连接方式应简便 可靠 易操作应根据预计的最大拔管 板 阻力 选用有足够起拔能力的吊车或液压拔管机起拔接头管开始拔管的时间通过试验确定浇筑过程中应经常活动接头管 板起拔接头管 板 过程中 必须做好混凝土浇筑和起拔记录液压拔管 板 机起拔接头管 应验算地基及导墙的承载能力 并采取措施防止孔口坍塌双反弧桩柱法施工 需遵守下列规定用于防渗墙槽段 或圆桩 连接的双反弧桩柱 其弧顶间距为墙厚的倍钻凿双反弧桩孔 钻头不得扭转 桩孔孔斜应符合条的规定钻完桩孔后 需用专用的机具将其两端一期槽
17、或圆桩 混凝土上所附泥皮及地层残留物全部清除清除结束标准是作业后孔底淤积不再增加槽孔内钢筋笼及埋设件钢筋笼结合防渗墙施工工艺 钢筋笼的结构设计需满足以下规定钢筋笼的外形尺寸应根据槽段长度 接头形式及具备的起重能力等因素确定钢筋笼保护层厚度应不小于垂直钢筋净间距应不小于混凝土粗骨料直径的倍 尤应注意分节钢筋笼搭接段的钢筋间距 应尽量减少水平配置的钢筋 其中心距宜大于加强筋与箍筋不得设计在同一水平面上混凝土导管接头外缘至最近处钢筋的间距应大于钢筋笼制作最大允许偏差规定为主筋间距为箍筋和加强筋间距为钢筋笼长度为水利水电工程混凝土防渗墙施工技术规范钢筋笼弯曲度不大于应采取措施使钢筋笼在存放和吊运过程中
18、不致扭曲变形应在钢筋笼上安装定位垫块 以保证保护层的厚度钢筋笼底端垂直钢筋应加工成微闭合形状钢筋笼分节长度应按孔深 起吊高度 重量 在孔口总连接时间 出厂钢筋长度等综合考虑选定钢筋笼下设起吊应选择合适起吊点钢筋笼较长时 应采用两点法起吊下设钢筋笼 应对准槽段中轴线 吊直扶稳 缓缓下沉 避免碰撞孔壁 如遇阻碍 不可强行下沉分节制作的钢筋笼 应保证上 下节连接后的垂直度钢筋笼下端距槽底一般不宜小于应防止混凝土浇筑时钢筋笼上浮钢筋笼入槽后 其定位允许最大偏差应符合下列规定定位标高为垂直墙轴线方向为沿墙轴线方向为预埋管或管模墙体内可采用预埋管或预留孔法 拔管法 成孔预埋管或预留孔所使用的拔管管模应有足
19、够的强度和刚度 管模的结构应有助于最大限度减少起拔阻力 并保证在已成孔段不出现负压管接头应牢固下设前 应先在地面上试组装 检查其是否顺直 其弯曲度应小于预埋管或预留孔孔位应布置在两相邻混凝土导管间的中心位置或槽孔端头预埋管底部和上端应予以固定预留孔应注意混凝土开浇后 适时地将管模插入混凝土内以固定其下端确定最佳拔管时间应保护好预埋管和预留孔 防止异物坠入仪器埋设防渗墙内埋设的预测仪器主要有应变计 无应力计 钢筋计 土压力盒 墙体变形测斜导管等 均应使用合适的埋设方法仪器埋设断面 应在相邻混凝土导管间的中心位置上仪器埋设断面处的造孔质量必须合格仪器埋设前 应完成仪器的力学率定 温度率定 绝缘气密
20、性率定 并进行电缆绝缘的气密性检查和芯线电阻检查 电缆硫化接头强度和绝缘情况检查仪器埋设 应按设计严格控制其位置和方向 注意对电缆的保护 防止从槽孔口掉入异物承包单位在混凝土浇筑完毕至防渗墙竣工 应妥善保护仪器电缆水利水电工程混凝土防渗墙施工技术规范特殊处理导墙严重变形或底部坍塌 宜采取以下处理方法破坏部位应重新修筑导墙或采取其它安全施工措施改善地基条件和槽内泥浆性能地层严重漏浆 应迅速填入堵漏材料 必要时可回填槽孔混凝土浇筑过程中导管堵塞 拔脱或漏浆需重新下设时 必须采用下列办法将导管全部拔出 冲洗 并重新下设 抽净导管内泥浆继续浇筑继续浇筑前必须核对混凝土面高程及导管长度 确认导管的安全插
21、入深度混凝土浇筑过程中钢筋笼上浮 需采取以下措施应及时调整导管埋入深度并适当降低混凝土面上升速度对笼体锚固或压重一 二期槽孔套接接头达不到设计要求的最小墙厚时 可选择下列处理办法在接缝上游侧进行高压喷射灌浆或灌浆处理在最小套接断面处加打一钻 钻头直径根据接头孔孔斜和设计墙厚选择 成孔后再浇筑混凝土在混凝土浇筑过程中发生质量事故 可选取以下办法进行处理凿除已浇入孔内的混凝土 重新浇筑在需要处理墙段上游侧补贴一段新墙地层可灌性较好时 宜在需要处理的墙段上游面进行灌浆或高压喷射灌浆处理质量检查和工程验收承包单位在开工前必须建立质量保证体系 包括建立质量检查机构 配备质检人员 并制订质量检查制度及实施
22、办法等质检人员应对槽孔建造 泥浆配制及使用 清孔换浆 钢筋笼加工运输及下设 混凝土浇筑等质量进行检查与控制检查墙身质量应在成墙一个月后进行 检查内容为墙体的均匀性 可能存在的缺陷和墙段接缝检查可采用钻孔取芯和其它无损检测等办法检查孔的位置和数量 由发包单位 监理单位会同有关单位研究确定混凝土防渗墙工程的验收 分工序质量验收和单项工程竣工验收工序质量验收包括终孔验收 清孔验收 钢筋笼制造及下设质量验收 混凝土浇筑质量验收各工序验收合格后 由监理单位或发包单位签发合格证槽孔的终孔验收应包括下列内容孔位 孔深 孔斜 槽宽基岩岩样与槽孔嵌入基岩深度一 二期槽孔间接头的套接厚度槽孔的清孔验收应包括下列内
23、容孔内泥浆性能水利水电工程混凝土防渗墙施工技术规范孔底淤积厚度接头孔壁刷洗质量钢筋笼制造及下设验收应包括下列内容钢筋笼的尺寸 导向装置及加工质量钢筋笼的下设位置及节间连接质量混凝土浇筑验收应包括下列内容导管间距浇筑混凝土面的上升速度及导管埋深混凝土的终浇高程混凝土原材料的检验混凝土机口取样的物理力学指标及其数理统计分析结果固化灰浆防渗墙泥浆固化的验收应包括下列内容固化灰浆原材料的检验槽孔内固化浆液的物理力学性能指标墙体的均匀性及抗渗性能防渗墙单项工程竣工验收 应具备下列资料设计图纸 说明书 技术要求 变更及补充文件竣工报告 竣工总平面图及剖面图 每个槽孔的竣工资料施工原始记录 质量检查及工序验
24、收资料 各种原材料试验资料 墙体材料及泥浆试验资料 施工期地下水位和坝体观测资料 墙身检查孔成果资料 重大质量事故报告有关专题试验研究报告经发包单位和监理单位检查 认为工程质量符合要求时 应签发合格证 如不符合要求 承包单位应根据发包单位或监理单位意见进行处理 达到合格后再进行验收施工记录和观测工作承包单位必须做好防渗墙施工记录和资料分析工作主要图表可采用附录的格式防渗墙施工过程中 宜对槽口沉陷和位移进行观测在土石坝坝体内建造防渗墙时 发包单位应定期观测坝体的沉陷 位移 裂缝 测压管水位等工程交付使用后 运行管理部门应对防渗墙进行系统观测 及时整理分析观测资料 监视防渗墙的运行情况水利水电工程
25、混凝土防渗墙施工技术规范附录术语混凝土防渗墙于地面上进行造孔施工 在地基中以泥浆固壁 开凿成槽形孔或联锁桩柱孔 回填防渗材料 筑成具有防渗性能的地下连续墙松散透水地基泛指覆盖层或由覆盖层和粉状或块状全风化基岩组成的地基导墙沿防渗墙轴线方向 在设计槽孔宽度以外一定深度内建造的平行防渗墙轴线的平整 垂直的挡土墙合拢段的槽孔全墙最后施工的一个槽孔副孔长度当槽孔分为主 副孔时 副孔长度为相邻的两主孔边之间的最小距离定向聚能爆破在造孔过程中 将具有定向聚能装置的爆破筒下至孤石表面进行爆破梅花孔冲击钻进时 由于各种原因致使孔形不圆整的孔小墙相邻单孔之间两侧孔壁及孔底未钻净的残留部位孔斜率某一孔深处的施工孔
26、位中心相对于孔口处的施工孔位中心的偏差值与该处孔深的比值孔位允许偏差在孔口水平面上 单孔施工与设计中心位置在任意方向上的偏差值孔底淤积厚度清孔后泥浆中的钻渣淤积在孔底的厚度附录主要图表格式表造孔班报机组编号槽孔号单孔号钻机类型年月日时至时交班孔深时间 时 分起止间隔工作内容钻具进尺记录名称直径 长度总长机上余尺孔深 进尺折合进尺孔内及地质情况孔型 孔斜 地层名称 变层位置等本班主要材料消耗品名 单位 数量劳动力出勤情况技工学员普工时间记录直接生产辅助生产故障停工附属生产准备工作钻孔机械维护换钢丝绳换钻头孔内 机械停水电待料清孔 浇筑安装 搬迁总合计机长班长记录员水利水电工程混凝土防渗墙施工技术
27、规范表单孔基岩顶面鉴定表槽孔编号单孔编号孔口中心桩号孔口高程设计基岩顶面高程实际基岩顶面高程取样号取样部位孔深高程岩样简述鉴定意见基岩名称基岩面深度基岩面高程说明基岩鉴定成员签字年月日表终孔验收合格证槽孔编号起止桩号槽孔长度钻机类型造孔机组造孔进尺开孔时间终孔时间造孔方法验收方法验收时间单孔序号项目钻头直径孔位偏差终孔深度嵌入基岩深度最大孔斜相应孔深孔形一 二期槽孔套接处的最小厚度起端末端承包单位说明验收小组意见验收成员签字水利水电工程混凝土防渗墙施工技术规范表清孔验收合格证槽孔编号清孔开始时间清孔机组清孔结束时间清孔方法清孔验收时间清孔机具一 孔内泥浆性能验收成果单孔号取样总数 个密度粘度含
28、砂量备注二 孔底淤积厚度验收成果单孔编号淤积厚度三 非一期槽孔端孔混凝土孔壁刷洗质量验收成果位置单孔号刷洗遍数累计刷洗次数最后一遍刷洗完毕后刷子钻头上携带泥屑情况淤积厚度增加情况备注起端孔末端孔四 承包单位说明五 验收小组意见六 验收成员签字填发日期年月日表第号导管下设 开浇情况记录表槽 孔 编 号开始下设时间清孔验收时间终止下设时间清孔结束时间一 导管编号及长度导管分节编号导管长度导管分节编号导管长度导管分节编号导管长度二 导管实际下设情况终孔验收孔深导管总长孔外管长导管放置孔底导管安设后导管下端距孔底孔内管长三 开浇情况砂浆注入漏斗时间混凝土开始注入槽孔时间开浇过程说明 发生事故情况及处理
29、措施等机长班长记录水利水电工程混凝土防渗墙施工技术规范表号槽孔混凝土浇筑孔内混凝土顶面深度测量记录表开浇时间终浇时间单位测点时间平均深度混凝土面平均上升速度备注班长测量记录表号槽孔混凝土浇筑第号导管拆卸记录导管共节拆管序号导管总长孔外管长孔内管长混凝土面深度拆管前埋入深度拆卸导管记录时间起止小计节数长度拆管后导管总长拆管后埋入深度备注机长班长记录水利水电工程混凝土防渗墙施工技术规范表第号槽孔混凝土浇筑指示图起止桩号槽孔长度平均孔深平均孔宽混凝土运输方式计划浇筑方量清孔验收时间开浇时间终浇时间实际浇筑高程实际浇筑方量单孔编号导管编号预留孔编号测点编号测量混凝土顶面时间累计混凝土浇筑盘车 数累计混
30、凝土方量实际计划气象情况混凝土浇筑实况记录记录员浇筑班长技术值班终孔验收孔深孔底淤积厚度导管底口至孔底距离承包单位水利水电工程混凝土防渗墙施工技术规范墙顶净长平均深度截水面积造孔总进尺混凝土总方量总工期日图例绘制说明纵剖面图应绘制下列内容墙顶高程线墙底轮廓线槽孔接缝线地层分层线及符号预留孔 钢筋笼 观测仪器埋设位置示意较大事故出现部位检查孔位置平面图应绘制下列内容施工中心线位置墙顶平面位置接缝位置预留孔检查孔的平面位置墙顶起点 终点 明显的拐点桩号墙段施工资料表应一并绘入竣工图造孔槽孔编号起止桩号槽孔长度造孔日期 年 月 日起年 月 日止造孔进尺平均孔深平均孔宽嵌入基岩深度清孔泥浆粘度密度含砂量孔底淤积厚度预留灌浆孔编号桩号管模总长管口高程混凝土浇筑浇筑日期 年 月 日浇筑方量平均上升速度浇筑历时混凝土试件抗压强度
