收藏 分销(赏)

三轴搅拌桩监理细则.doc

上传人:pc****0 文档编号:5869671 上传时间:2024-11-22 格式:DOC 页数:15 大小:135.50KB
下载 相关 举报
三轴搅拌桩监理细则.doc_第1页
第1页 / 共15页
三轴搅拌桩监理细则.doc_第2页
第2页 / 共15页
三轴搅拌桩监理细则.doc_第3页
第3页 / 共15页
三轴搅拌桩监理细则.doc_第4页
第4页 / 共15页
三轴搅拌桩监理细则.doc_第5页
第5页 / 共15页
点击查看更多>>
资源描述

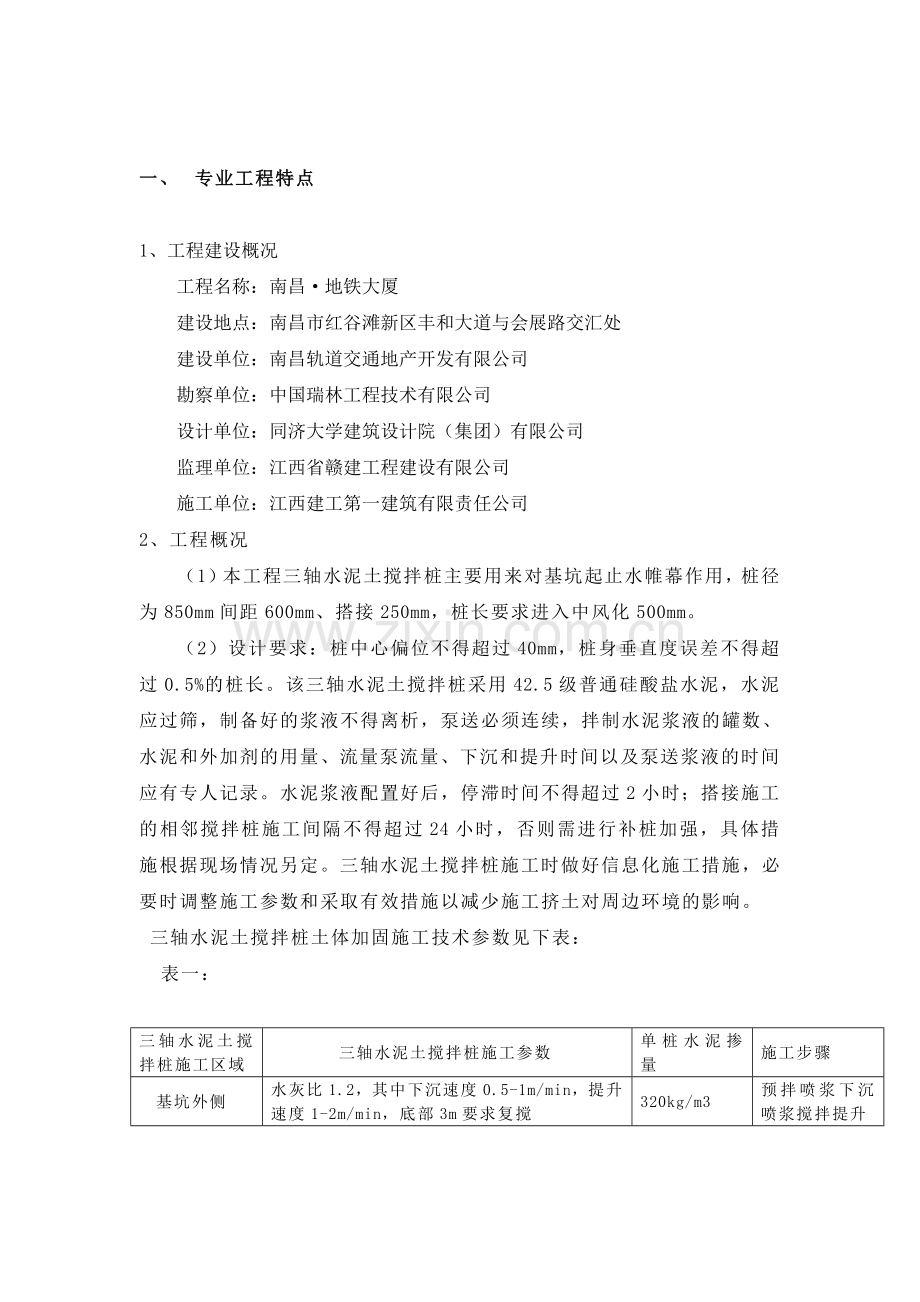

1、一、 专业工程特点1、工程建设概况工程名称:南昌地铁大厦建设地点:南昌市红谷滩新区丰和大道与会展路交汇处建设单位:南昌轨道交通地产开发有限公司勘察单位:中国瑞林工程技术有限公司设计单位:同济大学建筑设计院(集团)有限公司监理单位:江西省赣建工程建设有限公司施工单位:江西建工第一建筑有限责任公司2、工程概况(1)本工程三轴水泥土搅拌桩主要用来对基坑起止水帷幕作用,桩径为850mm间距600mm、搭接250mm,桩长要求进入中风化500mm。(2)设计要求:桩中心偏位不得超过40mm,桩身垂直度误差不得超过0.5%的桩长。该三轴水泥土搅拌桩采用42.5级普通硅酸盐水泥,水泥应过筛,制备好的浆液不得

2、离析,泵送必须连续,拌制水泥浆液的罐数、水泥和外加剂的用量、流量泵流量、下沉和提升时间以及泵送浆液的时间应有专人记录。水泥浆液配置好后,停滞时间不得超过2小时;搭接施工的相邻搅拌桩施工间隔不得超过24小时,否则需进行补桩加强,具体措施根据现场情况另定。 三轴水泥土搅拌桩施工时做好信息化施工措施,必要时调整施工参数和采取有效措施以减少施工挤土对周边环境的影响。 三轴水泥土搅拌桩土体加固施工技术参数见下表: 表一:三轴水泥土搅拌桩施工区域三轴水泥土搅拌桩施工参数单桩水泥掺量施工步骤基坑外侧水灰比1.2,其中下沉速度0.5-1m/min,提升速度1-2m/min,底部3m要求复搅320kg/m3预拌

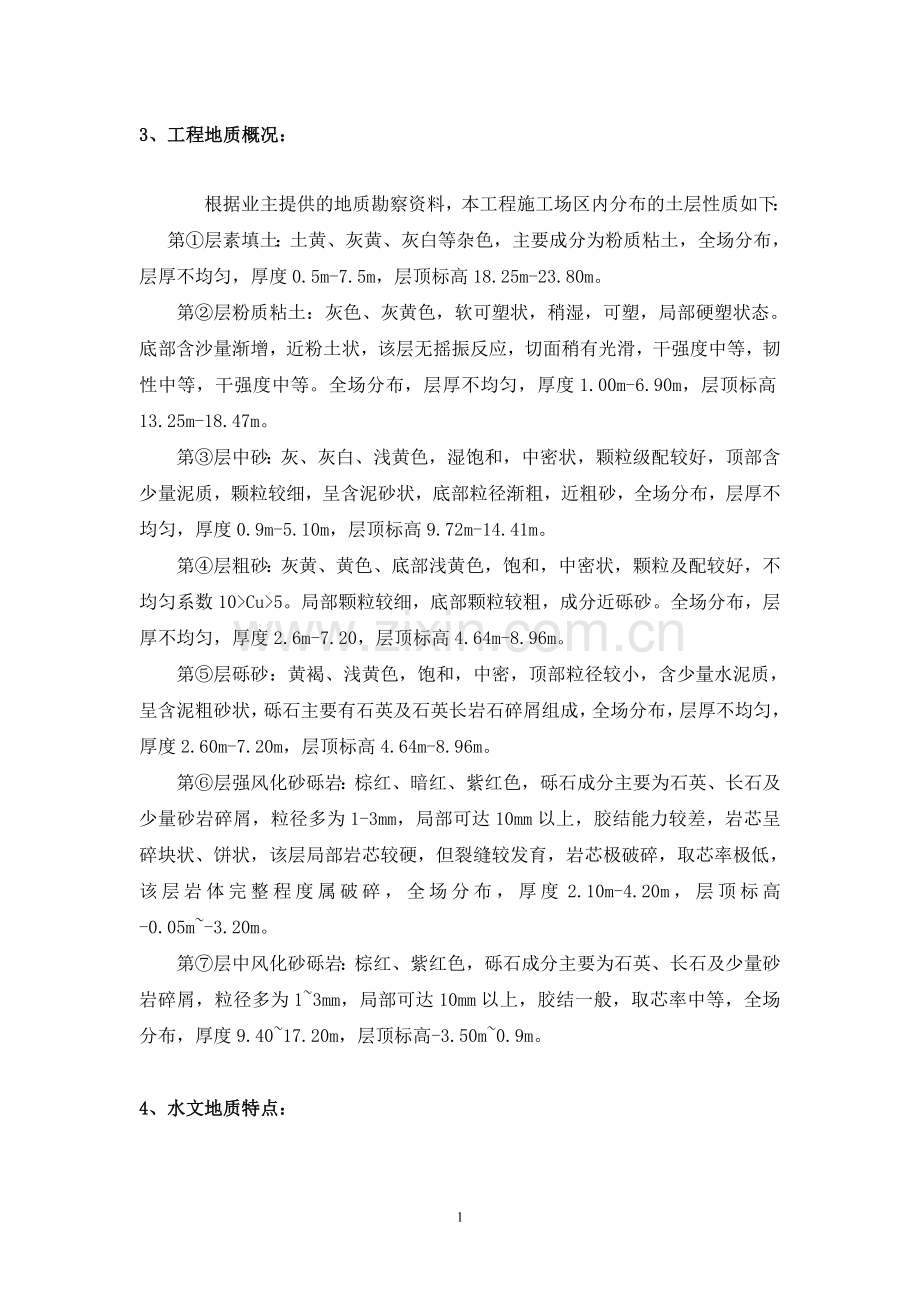

3、喷浆下沉喷浆搅拌提升3、工程地质概况:根据业主提供的地质勘察资料,本工程施工场区内分布的土层性质如下:第层素填土:土黄、灰黄、灰白等杂色,主要成分为粉质粘土,全场分布,层厚不均匀,厚度0.5m-7.5m,层顶标高18.25m-23.80m。第层粉质粘土:灰色、灰黄色,软可塑状,稍湿,可塑,局部硬塑状态。底部含沙量渐增,近粉土状,该层无摇振反应,切面稍有光滑,干强度中等,韧性中等,干强度中等。全场分布,层厚不均匀,厚度1.00m-6.90m,层顶标高13.25m-18.47m。第层中砂:灰、灰白、浅黄色,湿饱和,中密状,颗粒级配较好,顶部含少量泥质,颗粒较细,呈含泥砂状,底部粒径渐粗,近粗砂,全

4、场分布,层厚不均匀,厚度0.9m-5.10m,层顶标高9.72m-14.41m。第层粗砂:灰黄、黄色、底部浅黄色,饱和,中密状,颗粒及配较好,不均匀系数10Cu5。局部颗粒较细,底部颗粒较粗,成分近砾砂。全场分布,层厚不均匀,厚度2.6m-7.20,层顶标高4.64m-8.96m。第层砾砂:黄褐、浅黄色,饱和,中密,顶部粒径较小,含少量水泥质,呈含泥粗砂状,砾石主要有石英及石英长岩石碎屑组成,全场分布,层厚不均匀,厚度2.60m-7.20m,层顶标高4.64m-8.96m。第层强风化砂砾岩:棕红、暗红、紫红色,砾石成分主要为石英、长石及少量砂岩碎屑,粒径多为1-3mm,局部可达10mm以上,胶

5、结能力较差,岩芯呈碎块状、饼状,该层局部岩芯较硬,但裂缝较发育,岩芯极破碎,取芯率极低,该层岩体完整程度属破碎,全场分布,厚度2.10m-4.20m,层顶标高-0.05m-3.20m。第层中风化砂砾岩:棕红、紫红色,砾石成分主要为石英、长石及少量砂岩碎屑,粒径多为13mm,局部可达10mm以上,胶结一般,取芯率中等,全场分布,厚度9.4017.20m,层顶标高-3.50m0.9m。4、水文地质特点:本工程地下水主要为孔隙水喝少量上层滞水。上层滞水主要赋存于素填土层下部,主要由大气降水垂直补给及附近地表水侧向补给,水量较小,天统一地下水位,勘察期间测得初见水位埋深为1.06.2m,标高为16.8

6、517.13m。孔隙潜水主要赋存于中砂及以下的沙层中,主要由赣江水体侧向补给及少量大气降水通过上部粘土垂直下渗补给,含水层贮水、透水性强,水量丰富。勘察期间稳定水位埋深标高为11.8514.13m(黄海高程)潜水水位受赣江水位影响,会跟随其水位的变化,汛期水位较高。二、监理依据: 建筑法、建筑工程质量管理条例、其它法律法规及上级主管部门相关文件; 施工合同及监理合同; 设计文件及设计施工图; 图纸会审记录及设计变更; 本工程的地质勘察报告; 经审核同意的施工组织设计; 经审核同意的本工程的监理规划; 主要的施工及验收规范:建设工程监理规范(GB503192000)建筑地基与基础工程施工及验收规

7、范(GBJ502022002)建筑地基基础设计规范(GB50007-2002)型钢水泥土搅拌桩技术规程(JGJT199-2010)建筑基坑支护技术规程(JGJ120-1999)建筑地基处理技术规范(JGJ792002)硅酸盐水泥、普通硅酸盐水泥(GB175-1999)建筑工程施工质量验收统一标准(GB503002001)建筑工程文件归档整理规范(GB/T50328-2001)中华人民共和国工程建设标准强制性条文国家和地方规定的其它强制性标准三监理工作流程:1、 水泥、外加剂的质量检查合格2、 进行试桩、验证水泥掺量的正确性3、 施工组织设计、专项施工方案审核通过承包人重新进行开工前准备中间交工

8、验收监 理 旁 站三轴搅拌桩施工:1、钻杆对中检查; 2、钻杆导向架垂直度检查3、水灰比检查; 4、水泥浆搅拌均匀检查5、单桩水泥用量检查; 6、钻头试喷浆7、下钻深度; 8、喷浆搅拌下沉9、喷浆搅拌提升; 10、封桩顶修 复缺 陷成桩检查质量检查,外观鉴定,实测项目监理检查开工准备、审批开工报告 不同意三轴搅拌桩施工前检查1、 施工场地检查 2、使用材料检查3、 施工机械检查4、桩位测量放样复核调 查批准开工四.监理控制目标: 严格履行监理合同; 抓好安全施工、文明施工; 强化质量管理,确保工程质量等级达到合同要求; 控制工程进度,使工程进度达到合同要求;五.监理工作控制要点 总体施工组织设

9、计的审查及专项施工方案的审查; 轴线桩位布置尺寸、桩数以及桩顶、桩底标高的控制; 水泥品种、强度等级、外加剂的品种; 水泥浆的水灰比、水泥用量、水泥浆拌制数量、水泥浆搁置时长、外加剂掺量; 搅拌提升时间、提升速度、搅拌下沉时间、下沉速度、搅拌深度控制; 成桩直径、搭接长度控制; 桩位中心位移控制、桩体垂直度控制、桩体强度控制; 施工对周边土体挤压影响控制; 软取芯浆液强度试块制作监督; 非原位试验、土体测斜管测点数量及深度的控制;三轴水泥土搅拌桩施工工艺包括浆液配制和深层搅拌桩施工两部分。1.浆液配制:水泥浆液配制是三轴水泥土搅拌桩施工质量控制的重点,水泥采用强度等级为42.5 普通硅酸盐水泥

10、,水泥质量必须可靠,进场水泥质保资料必须齐全有效,并严格按照有关检验要求对进场水泥见证取样复试,袋装水泥按200T/次、散装水泥按500T/次的频率抽检,不足的按一批抽检。水泥浆液的配制严格按照设计要求控制水灰比;水泥在加入前须先行过筛,加入的水应有定量容器量测且水质要满足建筑施工用水标准要求,使用浆液搅拌机制浆,每次搅拌不宜少于3min。制备好的水泥浆不得停置时间过长,浆液发生初凝时应作废浆处理严禁使用。浆液在灰浆搅拌机中要不断搅拌,直至送浆,浆液不得发生离析,泵送必须连续。单桩水泥掺量根据试桩确定,对水泥及外加剂的掺量要求施工单位安排专人记录,监理组随时抽查相关记录数据,确保单桩水泥掺量达

11、到设计要求,保证成桩质量。2.搅拌桩施工:2.1 三轴水泥土搅拌桩施工工艺流程:清除地下障碍物桩位复核搅拌桩机就位、校核桩机水平、垂直度浆液配置预搅喷浆下沉喷浆搅拌提升至孔口关闭搅拌机移至下一个桩桩2.2桩的定位2.2.1要求施工单位根据本工程地库基坑围护结构平面布置图、主体结构定位图纸及复核无误的轴线在施工实地测放水泥土搅拌桩的施工轮廓线,作为开挖导向沟槽的界限,同时在地库基坑围护结构平面布置图上对三轴水泥土搅拌桩位进行编号。2.2.2为了防止水泥土搅拌桩施工时水泥土隆起,影响施工,应根据实地的水泥土搅拌桩轮廓线开挖施工沟槽,沟槽的深度按加固范围及桩长确定。开挖沟槽的过程中,要求施工单位有专

12、人负责进行现场指导,应把障碍物清除干净,以减少施工中处理障碍物的时间;2.2.3根据本工程地库基坑围护结构平面布置图,在沟槽边设定桩的定位控制线;在桩的定位控制线上,每间隔5m设定位标志,确保桩间搭接符合设计要求的250mm。2.2.4;根据三轴水泥土搅拌桩的桩位编号,在现场根据桩的定位控制线及定位标志确定桩位,将桩机就位,搅拌头准确对准桩位,其桩位偏差40mm,用定位器固定好桩机。施工前须排除沟槽内的积水,以免积水渗入影响水泥土搅拌桩的桩身强度。2.2.5桩机就位要求机身稳定、底盘水平、机架垂直。用悬挂在机架上的吊锤指示垂直情况,如有歪斜及时调整,并用经纬仪随机抽测搅拌轴的垂直度,其垂直度偏

13、差不得超过0.5%桩长。2.2.6机架上必须设置深度标志,确保水泥土搅拌桩的有效桩长。施工中应根据施工场地的标高,随时调整深度标志,其深度标志的设置以喷浆口为起算点。2.3成桩工艺2.3.1成桩试验成桩试验数量不得少于3根。要求施工单位根据设计规定水泥掺入量和水灰比,计算出整桩应输入三轴水泥土搅拌桩内的水泥浆的体积,根据灰浆泵每分钟输出流量估算搅拌桩机每分钟喷浆时的提升及下沉速度进行试成桩;确定灰浆泵每分钟输浆量、搅拌头提升速度及下沉速度、水泥浆经输浆管到达搅拌桩机喷浆口的时间、水泥浆水灰比等各项施工参数。2.3.2水泥土搅拌桩在施工中必须加强搅拌,增加水泥与土拌和均匀性。最后一次喷浆程序完成

14、后必须进行复搅。2.3.3搅拌头刀片长度:搅拌头刀片长度应等于桩的设计直径850mm;每班上班开机前,应先量测搅拌头刀片长度是否达到要求。搅拌头刀片有磨损时应及时加焊,防止桩径偏小,桩径偏差不得大于0.04D(D为桩径)。2.3.4搅拌头下沉及提升速度:根据设计要求本工程三轴水泥土搅拌桩提升搅拌速度0.8-1.0m/min、下沉钻进速度0.5m/min,具体的搅拌头下沉及提升速度根据成桩试验参数来控制,但必须满足上述设计要求。2.3.5成桩2.3.5.1开机前必须对所有设备及仪表进行系统调试,当成套机械运转正常、计量装置正确和输浆管畅通时,方可开始预搅下沉。2.3.5.2预搅下沉时不宜冲水,当

15、遇到硬土层下沉太慢时,方可适当冲水,但应用缩小水灰比或增加灰浆量等方法来弥补冲水对桩体强度的影响;也可适当冲稀灰浆助沉。2.3.5.3根据机架上的深度标志,下沉到桩底标高后,即可喷浆搅拌提升。桩底标高的允许偏差为+50mm。2.3.5.4供送灰浆a.开始供送灰浆时,应扣除拌浆台到搅拌点管道内所占的体积;b.每幅桩供送灰浆要求上下均匀,不得中断。若因故停浆,及时通知搅拌台停止提升,并将搅拌头下沉(提升)至停浆点以下0.5m处,待恢复供浆时应停止提升(下降)1020秒钟进行喷浆搅拌,然后再喷浆搅拌提升(下降),以确保接桩强度和桩体的完整性;c.停浆超过浆液初凝时间,应拆卸输浆管路,清洗干净,防止恢

16、复供浆时堵管。已拌制好的灰浆不得再使用;d.成桩结束后,应及时冲洗输浆管,保持管路畅通。e.搅拌台与拌浆桩机配合协调拌浆台配制灰浆、供送灰浆必须与搅拌桩机工作步骤协调,并要有明确的联络信号,以使搅拌台与拌浆桩机工作紧密配合。f.搅拌头切土下沉到达桩端前,把拌好滤净的灰浆输送到桩端(注意:根据试桩确认的施工参数操作,搅拌头切土下沉到达桩端,灰浆也应同时到达桩端),灰浆泵压力控制在0.40.6MPa(具体压力控制根据试桩数据定)范围内,搅拌提升速度应与输浆速度同步。g.为了保证桩端的质量,当灰浆到达喷浆口时,搅拌头不要提升,在桩端喷浆坐底30秒钟,使浆液完全到达桩端。h.停浆面应高出桩顶设计标高5

17、00mm。i.水泥土强度与水泥土搅拌均匀程度成正比,所以最后一次提升搅拌宜采用慢速提升。当喷浆口到达桩顶标高时,宜停止提升,搅拌数秒种,保证桩顶部位均匀密实。j.水泥土搅拌桩的桩与桩的搭接长度250mm,搭接时间不超过24小时。如因特殊原因超过时,应在设计和建设单位认可后,采取局部补桩加强,具体措施根据现场情况由设计定。k.水泥土搅拌桩强度检测及试件制作,根据设计要求三轴水泥土搅拌桩应进行软取芯浆液试块强度试验,且每机每工作班在监理组人员见证下至少制作水泥土试件(7.077.077.07cm)一组,每组6块,施工单位应由专人负责制作、保管、养护、送试,并作好记录。2.4水泥土搅拌桩施工记录工作

18、2.4.1搅拌桩机每班必须有专职记录员,负责记录工作。记录喷浆搅拌下沉、喷浆搅拌提升所耗用的时间。2.4.2拌浆台供灰浆记录,由计量员负责填写。按“水泥土搅拌桩供灰记录表”逐项详细记录。2.4.3记录工作必须及时、准确、清晰,不准作回忆记录,不准推测时间。2.4.4各班原始记录及时汇总到施工单位项目部技术部门,由技术部门整理、复制。各班记录次日提交给本项目监理组。三 监理工作的方法及措施1、三轴水泥土搅拌桩实行旁站监理,关键部位搅拌头刀片长度、水泥掺量、灰浆水灰比、喷浆提升速度、喷浆下沉速度、桩顶标高、桩底标高、搭接长度等进行检查。值班监理人员每天工作时间与施工单位施工时间同步,并根据要求填写

19、三轴水泥土搅拌桩监理旁站记录。如监理过程中发现问题,应及时指出,要求纠正。当问题严重时,值班监理及时向总监汇报,研究采取有效措施。2、 严格要求施工单位自觉执行三轴水泥土搅拌桩设计文件、有关规范及规程的规定和要求,确保成桩施工质量;及时组织自检,并向监理提供各种施工资料及验收单据。3、 根据建筑地基基础工程施工质量验收规范(GB50202-2002)的规定,除主控项目的地基承载力外,其它主控项目及一般项目可随意抽查,本工程水泥土搅拌桩工程至少应抽查20,抽查的内容和方法见表4,并做好各项检验记录。4、 监理工程师组织施工单位项目专业质量负责人进行检验批及分项工程验收。5、 抽查环节及检查内容(

20、见表2)。抽查环节及检查内容 表2抽查环节检查内容搅拌头刀片长度由于搅拌头的刀片大多没镶合金块,很易磨损,值班监理在成桩前抽查刀片的长度,发现长度不足,应立即要求给以补足。若磨损很剧,应要求在刀片上安装镶合金块。水泥用量值班监理人员抽查每次拌制的水泥投入量、罐数以及灰浆流量计,发现问题,立即要求整改。如多次发生水泥投入量不够,发“监理工程通知单”,强制性要求把每根桩所需用的水泥量全部到位。灰浆密度值班监理检查时,要亲自测试灰浆密度,每桩一次。若不符合要求时,要求调整至合格。如多次发生灰浆密度不合格,要求施工单位安装密度仪。喷浆提升速度值班监理在检查时,要亲自观察喷浆提升的速度,如速度超标时,要

21、求施工单位的搅拌桩机提升速度调到设计要求的速度。喷浆下沉速度值班监理在检查时,要亲自观察喷浆下沉的速度,如速度超标时,要求施工单位的搅拌桩机提升速度调到设计要求的速度6、 主要质量通病及预防的措施(见表3)。 主要质量通病及预防措施 表3通 病原 因预 防 措 施桩径偏小(1) 粉土或粉砂层搅拌时,搅拌头刀片易磨损。要求施工单位在搅拌头刀片上镶合金块或刀片略加长。(2) 没有在每班上班开机前,先量测搅拌头刀片的长度。(1) 要求施工单位在每班上班开机前,先量测搅拌头刀片长度,作为制度执行;(2) 值班监理人员经常检查搅拌头刀片的长度,发现长度不足,要求立即给予补足。桩体强度偏小,达不到设计要求

22、的强度(1) 施工操作人员对灰浆水灰比掌握不准确,往往偏大(灰浆密度偏小),泵送不易堵管。(1) 建议安装密度仪,时刻显示出灰浆密度,一发现灰浆密度偏小,就可立即调整至符合要求;(2) 如无密度仪时,要求施工单位加强检测灰浆密度工作,值班监理加强抽测力度。(2) 施工操作人员有时疏忽,但不排除偷懒现象,致使水泥的投入量不足。(1) 要求施工单位对操作人员加强质量意识教育,建立奖惩制度;(2) 值班监理人员随时抽查每拌的水泥投入量,发现投入量不足,立即要求整改;(3) 多次发现上述情况,要求施工单位把每根桩所需用的水泥量全部到位。加载时地基出现沉降(1) 桩端没有座浆,灰浆没有完全浸透桩端泥土,

23、桩端土已被搅拌头长的一轴搅松,且无充分的灰浆与之搅拌均匀。桩端喷浆应坐底30秒钟;(2) 桩端没有增加搅拌时间,水泥土搅拌不均匀,桩端水泥土强度差。桩端喷浆搅拌时间应大于30秒钟。(3) 停浆后恢复输浆前没有把搅拌头下降(提升)0.5m,致使该段处浆量不足,甚至发生断桩。因故停浆时,要求施工单位必须按规定在恢复输浆前,应把搅拌头下降(提升)0.5m,再喷浆搅拌提升。7、 质量检验标准 水泥土搅拌桩地基的质量检验标准 表4项序检查项目允许偏差或允许值检查方法单位数值主控项目1水泥及外掺剂质量设计要求查产品合格证书及复试报告2水泥用量设计要求查看流量计、检查浆液罐数3桩体强度设计要求按规定方法4地

24、基承载力设计要求按规定方法一般项目1搅拌头提升速度m/min设计要求参见前述技术要求量搅拌头上升距离及时间2桩底标高mm +50测搅拌头深度3桩顶标高mm+100-50水准仪(最上部500mm不计入)4桩位偏差mm设计要求40mm用钢尺量5桩径0.04D用钢尺量(D为桩径)6垂直度%设计要求0.5%桩长经纬仪7搭接mm设计要求250mm用钢尺量(1)主控项目1)水泥及外掺剂质量:按进货批检查水泥出厂质量证明书和现场抽样复试报告; 外掺剂按品种、规格检查产品合格证书和现场抽样复试报告;2)水泥用量:逐桩查灰浆泵流量计,计算输入桩内水泥浆液量与设计确定的水泥掺入量,满足设计要求掺量为合格;3)桩体

25、强度:桩体强度检验按设计规定进行检测;4)地基承载力:本三轴水泥土搅拌桩作为地下连续墙槽壁土体加固,对承载力未做要求;(2) 一般项目1)搅拌头提升(下降)速度:量每分钟搅拌头上升(下降)距离,搅拌头提升(下降)速度应按成桩试验采集的数控控制且须满足设计要求;2)桩底标高:测喷浆口深度,控制在+50mm范围内为合格;3)桩顶标高:用水准仪和钢尺配合,导墙施工开挖后全数测量(桩最上部500mm不计入桩顶标高),桩顶标高控制在100、-50mm范围内为合格;4) 桩位偏差:用钢尺量,土方开挖后,桩顶松软部份凿除,弹出轴线,实际桩中心与设计桩中心位置比较,偏差值控制在设计要求的40mm内为合格,全数

26、测量。5) 桩径:凿去桩顶松软部份,用钢尺全数测量桩直径与设计直径相比,大于0.96D为合格(D为设计桩径);6) 垂直度:用经纬仪控制搅拌轴的垂直度,满足设计要求的0.5%桩长为合格;7) 搭接:在桩机就位后用钢卷尺量测实际搭接长度,搭接长度大于设计要求的250mm为合格; 8、隐蔽验收三轴水泥土搅拌桩施工中,每天签认“三轴水泥土搅拌桩隐蔽工程验收单”一次。确认这天内所施工的水泥土搅拌桩质量均符合设计及有关规范、规程的规定和要求时,才能签字认可。如个别桩存在质量问题需要以后补强或补桩时,应在“三轴水泥土搅拌桩隐蔽工程验收单”上加以注明,并在“监理日记”、“旁站记录”上作记录,待补强或补桩处理

27、完毕设计认可后,才能进行闭合。四、质量验收1. 验收的依据:同前述第二条监理依据内容2. 验收的组织由监理单位总监组织建设单位、施工单位并由建设单位通知设计、勘察、检测单位参加,进行子分部工程质量验收。3. 水泥土搅拌桩工程验收具备的条件(1) 施工单位应提交的水泥土搅拌桩施工资料已整理成册。(2) 设计要求的桩体强度检测结果已达到设计要求的强度;(3) 相邻搭接检查(如桩体开挖检查、斜向钻孔检查)结果,搭接250mm;(4) 施工单位已完成三轴水泥土搅拌桩竣工图;(5) 施工单位对一些指标超标部份,已征得设计单位处理意见,并处理到位; (6) 施工单位自检合格4. 编写地基工程质量评估报告监

28、理单位收到三轴水泥土搅拌桩的检测报告后,编写“三轴水泥土搅拌桩土体加固工程质量评估报告”。五、安全控制措施:1工程施工前,要求施工单位对参与本工程施工的全体施工人员进行安全生产的宣传教育,组织学习关于安全生产的有关文件,并要求施工人员在施工中严格遵守有关文件的规定。2.认真贯彻“安全第一,预防为主”的方针,坚持“管生产必须管安全”的原则,结合本项目监理组的组织机构以及本工程的特点,组织由总监理工程师、总监理工程师代表、专业监理工程师、监理员等参加的安全生产管理网,抓好本工程的安全工作。3.工程实施前,本监理组对投入本工程施工的机电设备和施工设备进行全面的安全检查,不符合安全规定的地方立即要求施

29、工单位整改完善,并要求在施工现场内设置必要的安全标志和警告牌,交接班时,接班人员必须检查机械的各方面性能并明确当班工作内容。4.工程实施时,严格要求施工单位按照施工组织设计和安全生产措施的要求进行施工,操作人员必须严格遵守安全生产操作规程,特殊工种必须持证上岗,各级安全员要深入施工现场,督促操作人员和指挥人员遵守操作规程,制止无证操作。 5.监理经常检测安全装置灵敏可靠性,同时搞好安全用电管理,施工现场不得乱拉电线电缆,电气设备和照明灯具具有良好的接地接零。6.要求施工作业人员重视个人自我防护,进入施工现场必须按规定佩戴安全帽,进行高空作业和特殊作业前,必须落实防护措施正确使用特殊防护用品,防

30、止发生人身安全事故。7.夜间施工区照明要健全,确保夜间施工光线充足。8.工程实施过程中,定期检查安全生产措施的落实情况,研究施工中存在的安全隐患,及时补充完善安全措施。9.对施工单位不能严格遵守安全生产规定的各类施工行为本项目监理组结合施工合同以及监理委托合同给予相应处罚。10.安全监理目标:安全事故为零。六、资料整理三轴水泥土搅拌桩施工结束后,施工单位按建筑工程施工质量验收统一标准GB50300-2001、型钢水泥土搅拌桩技术规程JGJT199-2010、建筑地基基础工程施工质量验收规范GB50202-2002的有关规定,将三轴水泥土搅拌桩作为一个分项工程,参照“水泥土搅拌桩地基分项工程”验收办法,归入“地基与基础”分部工程的“有支护土方”子分部工程中参与验收,整理归档资料如下:1.图纸会审,设计变更,洽商记录,地勘报告;2.工程定位、放线记录;3.材料出厂合格证书及进场检(试)验报告;4.设备出厂合格证、准用证,测量仪器出厂合格证、检定证书;5.特殊工种上岗证;6.施工试验报告及见证检测报告;7.隐蔽工程验收记录;8.分项工程质量验收记录。江西省赣建工程建设监理有限公司南昌地铁大厦项目监理部 2012年 9 月 10日14

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
