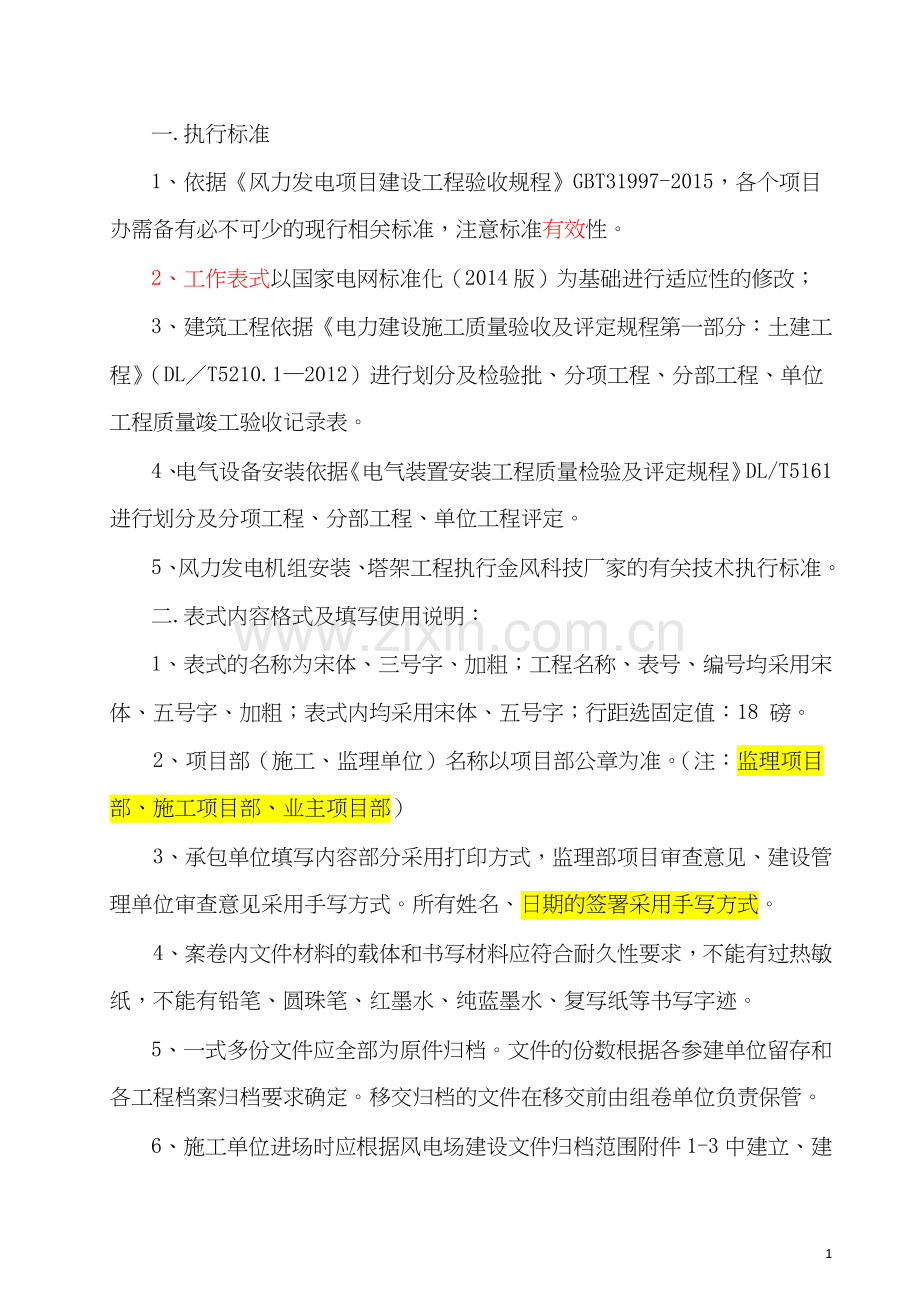

一.执行标准
1、依据《风力发电项目建设工程验收规程》GBT31997-2015,各个项目办需备有必不可少的现行相关标准,注意标准有效性。
2、工作表式以国家电网标准化(2014版)为基础进行适应性的修改;
3、建筑工程依据《电力建设施工质量验收及评定规程第一部分:土建工程》(DL/T5210.1—2012)进行划分及检验批、分项工程、分部工程、单位工程质量竣工验收记录表。
4、电气设备安装依据《电气装置安装工程质量检验及评定规程》DL/T5161进行划分及分项工程、分部工程、单位工程评定。
5、风力发电机组安装、塔架工程执行金风科技厂家的有关技术执行标准。
二.表式内容格式及填写使用说明:
1、表式的名称为宋体、三号字、加粗;工程名称、表号、编号均采用宋体、五号字、加粗;表式内均采用宋体、五号字;行距选固定值:18 磅。
2、项目部(施工、监理单位)名称以项目部公章为准。(注:监理项目部、施工项目部、业主项目部)
3、承包单位填写内容部分采用打印方式,监理部项目审查意见、建设管理单位审查意见采用手写方式。所有姓名、日期的签署采用手写方式。
4、案卷内文件材料的载体和书写材料应符合耐久性要求,不能有过热敏纸,不能有铅笔、圆珠笔、红墨水、纯蓝墨水、复写纸等书写字迹。
5、一式多份文件应全部为原件归档。文件的份数根据各参建单位留存和各工程档案归档要求确定。移交归档的文件在移交前由组卷单位负责保管。

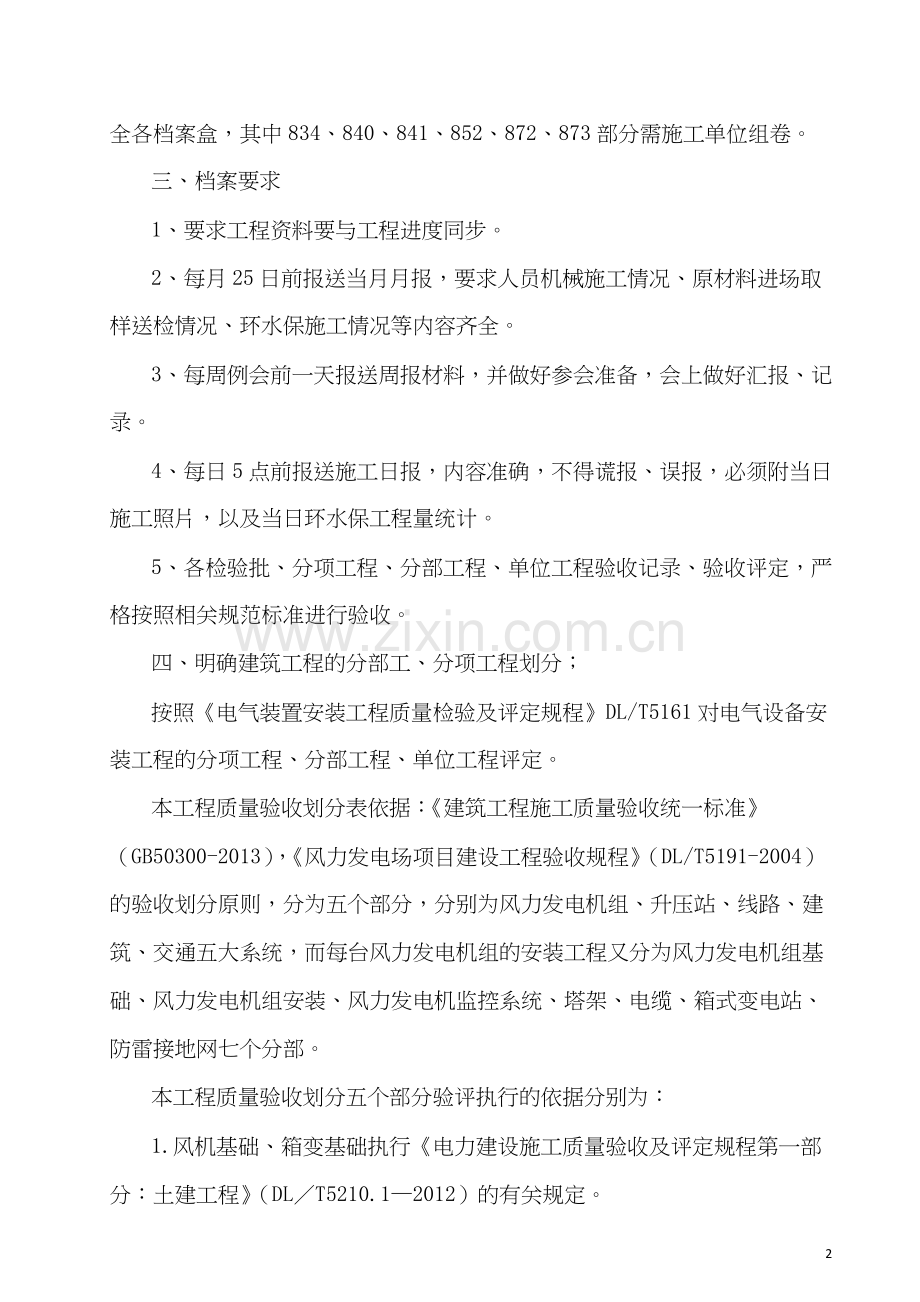

6、施工单位进场时应根据风电场建设文件归档范围附件1-3中建立、建全各档案盒,其中834、840、841、852、872、873部分需施工单位组卷。
三、档案要求
1、要求工程资料要与工程进度同步。
2、每月25日前报送当月月报,要求人员机械施工情况、原材料进场取样送检情况、环水保施工情况等内容齐全。
3、每周例会前一天报送周报材料,并做好参会准备,会上做好汇报、记录。
4、每日5点前报送施工日报,内容准确,不得谎报、误报,必须附当日施工照片,以及当日环水保工程量统计。
5、各检验批、分项工程、分部工程、单位工程验收记录、验收评定,严格按照相关规范标准进行验收。
四、明确建筑工程的分部工、分项工程划分;
按照《电气装置安装工程质量检验及评定规程》DL/T5161对电气设备安装工程的分项工程、分部工程、单位工程评定。
本工程质量验收划分表依据:《建筑工程施工质量验收统一标准》(GB50300-2013),《风力发电场项目建设工程验收规程》(DL/T5191-2004)的验收划分原则,分为五个部分,分别为风力发电机组、升压站、线路、建筑、交通五大系统,而每台风力发电机组的安装工程又分为风力发电机组基础、风力发电机组安装、风力发电机监控系统、塔架、电缆、箱式变电站、防雷接地网七个分部。
本工程质量验收划分五个部分验评执行的依据分别为:
1.风机基础、箱变基础执行《电力建设施工质量验收及评定规程第一部分:土建工程》(DL/T5210.1—2012)的有关规定。
2.升压站设备安装调试工程、防雷接地网、箱式变电站、电缆、风力发电机监控系统工程执行《电气装置安装工程质量检验及评定规程》(DL/T5161.1~17—2002)。
3.升压站土建执行《电力建设施工质量验收及评定规程第一部分:土建工程》(DL/T5210.1—2012)的有关规定。
4.集电线路工程执行《电气装置安装工程质量检验及评定规程》(DL/T5161.5—2002)
5.交通工程执行《公路工程质量检验评定标准》 (JTGB01)。
6.风力发电机组安装、塔架工程执行金风科技厂家的有关技术执行标准。
7.单位工程项目划分的原则:按具有独立生产(使用)功能或独立施工条件的建筑物或构筑物进行划分。质量验收及评定范围主要包含四部分内容:工程编号、工程项目名称、验收单位、质量验评及签证表编号。
8.建筑规模较大的单位工程,可根据工程建设使用或交付安装的需要,将其具有独立使用功能或独立施工条件的部分分为一个子单位工程。
9.分部工程项目划分原则:按照建筑物或构筑物工程的部位划分,同时兼顾专业性质;当分部工程较大或较复杂时,可按材料种类、施工特点、施工程序、专业系统及类别等划分为若干子分部工程。
10.分项工程项目划分原则:建筑物或构筑物工程基本按主要工种或材料、施工工艺、设备类别等工程划分;建筑设备安装工程一般按用途、种类及设备组别等划分;分项工程可由一个或若干检验批组成。
11.检验批划分原则:按同一的生产条件或工艺、工序阶段或按规定的方式汇总,由一定数量样本组成的检验体,可根据施工及质量控制和专业验收需要按楼层、施工区段、变形缝等进行划分。
12.本工程按照《电力建设施工质量验收及评定规程第一部分:土建工程》(DL/T5210.1—2012)的基本模式,结合工程具体情况,制定工程项目的质量验收及评定规范。
13.检验批资料编号执行:单位工程编号+子单位工程编号+分部工程编号+子分部工程编号+分项工程编号+检验批编号+检验批流水号
14.依据中广核《风电公司在建项目关键质量点控制清单》发布项目关键质量控制点。
本工程进行三次质量监督检查。
4
A类表表式(承包单位用表)
第一部分:项目管理部分
A1-1 承包单位资质报审表
承包单位资质报审表
工程名称:中广核湖北广水寿山风电场工程 编号:
致 中广核湖北广水寿山风电场项目 监理部
现报上我公司有关企业资质的证明文件,下列资料将用于 工程的施工,请审批。
附件:***公司资质(复印件)(企业法人营业执照、税务登记证、组织机构代码证、承装(修、试)电力许可证、资质证书、安全生产许可证)
注:注意资质的时效性。
承包单位(章):
项目经理:
日 期:
审查意见:
注:广核程序附件1-3要本报审表,表示编号按照中广核基础文件编码规则进行编写。承包商代码中水一局A陕西众森B接地C吊装D风机设备厂家E,
专业监理工程师:
日 期:
审核意见:
项目监理机构(章):
总监理工程师:
日 期:
本表一式 份,由承包单位填报,建设管理单位存 份,项目监理机构存 份,承包单位存 份。
A1-3 施工项目部成立发文
关于成立中广核华中技术服务中心工程施工项目部的通知
各有关单位、部门:
为确保 中广核华中技术服务中心 工程的顺利完成,根据《国家电网公司施工项目部标准化工作手册(110(66)kV变电工程分册)》有关规定,成立 工程施工项目部,履行项目管理职责。其人员组成如下:
项目经理:
项目副经理:
项目总工:
项目安全员:
项目质检员:
项目技术员:
项目造价员:
项目部资料信息员:
材料员:
综合管理员:
……
特此通知
施工单位(公章):
_ ___年__ _月___日
注 本项目部不设置的岗位可不填写。
A1-4 施工项目部管理人员资格报审表
施工项目部管理人员资格报审表
工程名称: 编号:
致 监理部:
现报上本项目部主要施工管理人员名单及其资格证件,请查验。工程进行中如有调整,将重新统计并上报。
姓名
岗位
证件名称
证件编号
发证单位
有效期
附件:相关人员资格证件
施工项目部(章):
项目经理:
日 期:
监理项目部审查意见:
监理项目部(章):
总监理工程师:
日 期:
本表一式 份,由承包单位填报,建设管理单位存 份,项目监理机构存 份,承包单位存 份。
特殊工种/特殊作业人员资质报审表
工程名称: 编号:
致 监理部:
现报上本工程特殊工种作业人员名单及其资格证件,请查验。工程进行中如有调整,将重新统计并上报。
附件:特殊工种作业人员资格证件复印件
施工项目部(章):
项目经理:
日 期:
姓名
工种
证件编号
发证单位
有效期
监理项目部审查意见:
监理项目部(章):
专业监理工程师:
日 期:
本表一式 份,由承包单位填报,建设管理单位存 份,项目监理机构存 份,承包单位存 份。
A1-6 项目管理实施规划报审表
项目管理实施规划报审表
工程名称: 编号:
致 监理部:
我方已根据施工合同的有关约定完成了 工程项目管理实施规划(施工组织设计)的编制,并经我单位主管领导批准,请予以审查。
附件:项目管理实施规划(施工组织设计)
注:人、机、料、法、环、工期、质量、投资、安全等满足合同约定的条款、目标、依据、内容、组织、资源、方法、程序、出版的方案清单、试验计划等等
施工项目部(章):
项目经理:
日 期:
监理项目部审查意见:
监理项目部(章):
总业监理工程师:
专业监理工程师:
日 期:
建设管理单位审批意见:
建设管理单位(章):
项目经理:
日 期:
本表一式 份,由承包单位填报,建设管理单位存 份,项目监理机构存 份,承包单位存 份。
A1-7 施工强制性条文执行计划报审表
施工强制性条文执行计划报审表
工程名称: 编号:
致 监理部:
我方已根据施工合同的有关约定完成了 工程项目的施工强制性条文实施计划编制,并经我单位主管领导批准,请予以审查。
附件:施工强制性条文执行计划
(附:施工强条实施计划表、施工强条执行记录表、施工安全强条执行记录表)
承包单位(章):
项目经理:
日 期:
监理项目部审查意见:
监理项目部(章):
总监理工程师:
专业监理工程师:
日 期:
建设管理单位审批意见:
建设管理单位(章):
项目经理:
日 期:
本表一式 份,由承包单位填报,建设管理单位、监理项目部各一份,承包单位存 份。
A1-8 安全文明施工策划报审表
安全文明施工策划报审表
项目名称: 编号:
致 监理项目部:
现报上 工程安全文明施工策划文件,请审查。
附件:1、安全文明施工策划 页;
2、施工安全措施补助费和文明施工措施费使用计划 页。
承包单位(章):
项目经理:
日 期:
项目监理机构审查意见:
项目监理机构(章):
专业监理工程师:
总监理工程师:
日 期:
建设管理单位审批意见:
建设管理单位(章):
项目经理:
日 期:
本表一式 份,由承包单位填报,建设管理单位存 份,项目监理机构存 份,承包单位存 份。
A1-10 施工应急预案报审表
施工应急预案报审表
工程名称: 编号:
致 监理项目部:
现报上 工程施工专项应急预案,请予审查。
附件: 应急预案
施工项目部(章):
项目经理:
日 期:
监理项目部审查意见:
监理项目部(章):
总监理工程师:
日 期:
建设管理单位审批意见:
建设管理单位(章):
项目经理:
日 期:
本表一式 份,由承包单位填报,建设管理单位存 份,项目监理机构存 份,承包单位存 份。
A1-11 施工(调试)进度计划/调整计划报审表
施工(调试)进度计划/调整计划报审表
工程名称: 编号:
致 监理项目部:
我方已根据施工合同的有关约定完成了 工程项目施工(调试)进度计划/调整计划的编制,并经我单位主管领导批准,请予以审查。
附件:1、 工程施工(调试)进度计划 页;
2、 工程施工(调试)调整计划 页。
承包单位(章):
项目经理:
日 期:
专业监理工程师审查意见:
专业监理工程师:
日 期:
总监理工程师审批意见:
项目监理机构(章):
总监理工程师:
日 期:
本表一式 份,由承包单位填报,建设管理单位存 份,项目监理机构存 份,承包单位存 份。
A1-12 工程开工报审表
工程开工报审表
工程名称: 编号:
致 (与监理单位公章名称一致) 监理项目部:
我方承建的 工程,已完成了开工前的各项准备工作,特申请于 年 月 日开工,请审查。
□ 项目管理实施规划(施工组织设计)已审批;
□ 施工图会检已进行;
□ 各项施工管理制度和相应的作业指导书已制定并审查合格;
□ 施工技术交底已进行;
□ 施工人力和机械已进场,施工组织已落实到位;
□ 物资、材料准备能满足连续施工的需要;
□ 计量器具、仪表经法定单位检验合格;
□ 特殊工种作业人员能满足施工需要。
施工项目部(章):
项目经理:
日 期:
监理项目部审查意见:
监理项目部(章):
总监理工程师:
日 期:
建设管理单位审批意见:
建设管理单位(章):
项目经理:
日 期:
本表一式 份,由承包单位填报,建设管理单位存 份,项目监理机构存 份,承包单位存 份。
开工报告
编号:
工程名称
建设单位
监理单位
设计单位
施工单位
开工日期/竣工日期
年 月 日至 年 月 日
项目经理
技术负责人
合同编号
工程概况:
开工准备:
一、组织机构、各项规章制度已经形成健全,并已立档;
二、施工场地“三通一平”等施工准备工作已完成;
三、项目管理员、技术人员、施工人员已到场;工程材料已进场,并有稳定可靠的供料来源;大型机械设备、专用机械设备已到场,各项准备可满足施工进度的要求;
四、工程合同已签订;
五、施工图纸已会签;
六、施工组织设计已审批。
目前,我单位已经具备了工程开工的各项条件,现上报建设管理单位及监理部,申请工程开工。
建设单位(章)
代表:
日期: 年 月 日
监理单位(章)
代表:
日期: 年 月 日
施工单位(章)
代表:
日期: 年 月 日
A1-13 单位(分部)工程开工报审表
单位(分部)工程开工报审表
工程名称: 编号:
致____________________监理项目部:
我方完成 单位工程开工前的各项准备工作,计划于 年 月 日开工,请审批。
□ 本单位组织的工程施工图会检已进行;
□ 本单位工程相关的作业指导书已制定并审查合格;
□ 施工技术交底已进行;
□ 本单位工程的施工人力和机械已进场,施工组织已落实到位;
□ 物资、材料准备能满足本单位工程连续施工的需要;
□ 本单位工程使用的计量器具、仪表经法定单位检验合格;
□ 本单位工程的特殊工种作业人员能满足施工需要;
□ 现场具备安全文明施工条件;
□ 上道工序已完工并验收合格。
施工项目部(章):
项目经理:________________
日 期:_________________
专业监理工程师审查意见:
专业监理工程师:___________
日 期:__________________
总监理工程师审批意见:
监理项目部(章):
总监理工程师:_____________
日 期:__________________
注 本表一式 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 份。
管理体系报审表
项目名称: 编号:
致 项目监理机构:
现报上我单位 工程的管理体系文件,请予审查。
附件:1、质量管理体系网络图 页;
2、安全管理体系网络图 页;
3、管理制度清单 页。
承包单位(章):
项目经理:
日 期:
专业监理工程师审查意见:
专业监理工程师:
日 期:
总监理工程师审批意见:
项目监理机构(章):
总监理工程师:
日 期:
本表一式 份,由承包单位填报,建设管理单位存 份,项目监理机构存 份,承包单位存 份。
A2-3 质量通病预防措施报审表
质量通病预防措施报审表
工程名称 编号:
致 监理项目部:
现报上 质量通病预防措施报审表,请审查。
附件:质量通病预防措施
施工项目部(章):
项目经理:
日 期:
监理项目部审查意见:
监理项目部(章):
总监理工程师:
专业监理工程师:
日 期:
业主项目部意见:
业主项目部(章):
项目经理:
日 期:
本表一式 份,由施工项目部填报,业主项目部、监理项目部各 份,施工项目部存 份。
质量通病预防措施
工程名称: 编号:
业主项目部
单位工程
施工项目部
监理项目部
开工日期
工程地点
竣工日期
序号
防治项目
主要措施
1
2
3
4
5
6
7
8
9
10
11
12
施工项目部总工:
年 月 日
施工项目部经理:
年 月 日
本表一式三份 ,业主、监理、施工项目部各一份。
A2-4 施工质量验收及评定范围划分报审表
施工质量验收及评定范围划分报审表 工程名称: 编号:
致____________________监理项目部:
现报上____________________工程施工质量验收及评定范围划分表,请审查。
附件:1. 土建工程施工质量验收及评定范围划分表
2. 电气安装工程施工质量验收及评定范围划分表
施工项目部(章):
项目经理:
日 期:
监理项目部审查意见:
监理项目部(章):
总监理工程师:
专业监理工程师:
日 期:
建设管理单位审批意见:
建设管理单位(章):
项目经理:
日 期:
本表一式 份,由承包单位填报,建设管理单位存 份,项目监理机构存 份,承包单位存 份。
A4-1 主要测量计量器具/试验设备检验报审表
主要测量计量器具/试验设备检验报审表
工程名称: 编号:
致 监理项目部:
现报上拟用于本工程的主要测量、计量器具、试验设备及其检验证明,请查验。工程进行中如有调整,将重新统计并上报。
附件:测量、计量器具及试验设备检验证明复印件
施工项目部(章):
项目经理:
日 期:
器 具 名 称
编 号
检验证编号
检 验 单 位
有效期
监理项目部审查意见:
监理项目部(章):
专业监理工程师:
日 期:
本表一式 份,由承包单位填报,建设管理单位存 份,项目监理机构存 份,承包单位存 份。
A5-1 试验(检测)单位资质报审表
试验(检测)单位资质报审表 工程名称: 编号:
致 监理项目部:
根据工程需要,经我公司审查, 试验(检测)单位可提供 材料(仪表)试验(检测),请予批准。
附件:1. 试验室的资质等级及其试验范围
2. 法定计量部门对试验设备出具的计量检定证明
3. 本工程的试验项目及其要求
施工项目部(章):
项目经理:
日 期:
监理项目部审查意见:
监理项目部(章):
专业监理工程师:
总监理工程师:
日 期:
本表一式 份,由承包单位填报,建设管理单位存 份,项目监理机构存 份,承包单位存 份。
A5-2 主要材料及构配件供货商资质报审表
主要材料及构配件供货商资质报审表
工程名称: 编号:
致 监理项目部:
经我项目部审查, 生产的 ,符合国家标准和技术规范以及设计的要求,拟在本工程中采用,现报上该企业有关资料,请审批。
附件:资质证明文件
施工项目部(章):
项目经理:
日 期:
监理项目部审查意见:
监理项目部(章):
总监理工程师:
日 期:
建设管理单位审批意见:
建设管理单位(章):
项目经理:
日 期:
本表一式 份,由承包单位填报,建设管理单位存 份,项目监理机构存 份,承包单位存 份。
A5-3 工程材料/构配件/设备进场报审表
工程材料/构配件/设备进场报审表
工程名称: 编号:
致 监理项目部:
我方于 年 月 日进场的 工程材料/构配件/设备数量如下(见附件),经自检合格,现将出厂质量证明文件报上,拟用于下述部位:
请予以审核。
附件:1. 数量清单
2. 质量证明文件
3. 自检结果
4. 复试报告
施工项目部(章):
项目经理:
日 期:
监理项目部审查意见:
监理项目部(章):
总/专业监理工程师:
日 期:
本表一式 份,由承包单位填报,建设管理单位存 份,项目监理机构存 份,承包单位存 份。
A5-4 试品/试件试验报告报验表
试品/试件试验报告报验表
工程名称: 编号:
致 监理项目部:
试品/试件经 试验单位试验,现报上试验报告,请查验。
附件: 试品/试件试验报告单
施工项目部(章):
项目经理:
日 期:
监理项目部审查意见:
监理项目部(章):
专业监理工程师:
日 期:
本表一式 份,由施工项目部填报,业主项目部、监理项目部各 份,施工项目部存 份。
A6-1 输变电工程强制性条文检查表
输变电工程施工强制性条文执行检查表
编号:
工程名称
单位(子单位)
工程名称
分部(子分部)工程名称
序号
强制性条文规定
执行情况
相关资料
1
2
3
4
5
6
7
8
9
项目总工
年 月 日
项目总监
年 月 日
第三部分:技术管理部分
A7-1 施工技术文件报审表
施工技术文件报审表
项目名称: 编号:
致 监理项目部
现报上 工程 文件,并已经我部上级主管部门审核批准,现上报请予审批。
附件:1、 文件
承包单位(章):
项目经理:
日 期:
专业监理工程师审查意见:
专业监理工程师:
日 期:
总监理工程师审批意见:
项目监理机构(章):
总监理工程师:
日 期:
本表一式 份,由承包单位填报,建设管理单位存 份,项目监理机构存 份,承包单位存 份。
A7-2 一般施工方案(措施)报审表
一般施工方案(措施)报审表
工程名称: 编号:
致 监理项目部:
现报上 工程 施工方案(措施),请审查。
附件: 一般施工方案(措施)
施工项目部(章):
项目经理:
日 期:
专业监理工程师审查意见:
专业监理工程师:
日 期:
总监理工程师审查意见:
监理项目部(章):
总监理工程师:
