资源描述

1、目 录第一章编制依据第节编制说明第节编制依据第二章项目概况第节工程概况第节建筑概况第节电气工程概况第节水暖概况第节工程特点第节本工程涉及到的关特工序第三章施工准备第节现场准备:第节技术准备第节资源准备第四章施工部署第节工程施工总体构想第节工程总体部置第节流水段的划分第节主要项目工程量第节主要周转材料需要计划第节材料、机具、设备供应保证的措施第节工程分部验收日期第节主要材料及项目检实验安排第五章工程各项管理目标第六章主要施工过程、重要环境因素和不可承受风险第节主要施工过程第节重要环境因素第节不可承受风险第七章施工测量放线第节施工测量的控制第节施测中应注意的问题第节工程测量施工方案第八章土建施工方

2、案第节主要施工流程第节基础难点及特点第节主体难点及特点第节主要分项工程施工方案第九章装饰装修工程施工第节抹灰工程第节地面工程第节塑钢门窗工程第节外檐抹灰第节管道穿楼板第节外墙保温第十章水电施工方案第节电气工程第节水暖工程第节水电质量控制点第节安全保证措施第节质量保证措施第十一章主体质量控制措施第十二章装饰质量控制措施第节原材料质量保证措施第节计量保证措施第节施工保证措施第十三章职业健康及安全保证措施第节组织管理措施第节安全管理工作第节现场安全技术措施第节安全消防措施第节紧急情况处置预案第十四章文明施工及环境保护措施第节文明施工保证体系第节综合治理第节工地文明施工和标准化管理第节环境保护措施第十

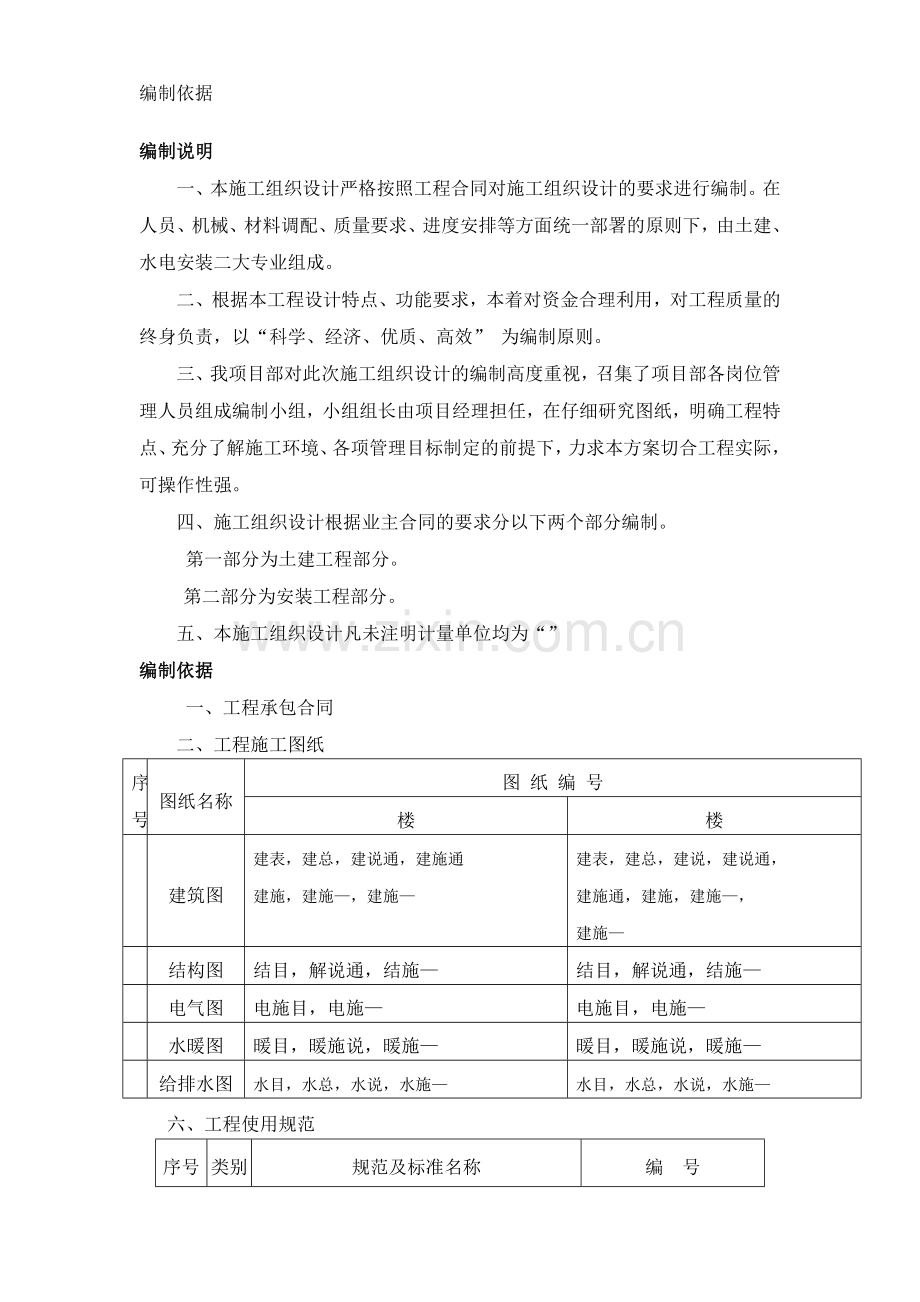

3、五章冬雨季施工措施编制依据编制说明 一、本施工组织设计严格按照工程合同对施工组织设计的要求进行编制。在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下,由土建、水电安装二大专业组成。 二、根据本工程设计特点、功能要求,本着对资金合理利用,对工程质量的终身负责,以“科学、经济、优质、高效” 为编制原则。 三、我项目部对此次施工组织设计的编制高度重视,召集了项目部各岗位管理人员组成编制小组,小组组长由项目经理担任,在仔细研究图纸,明确工程特点、充分了解施工环境、各项管理目标制定的前提下,力求本方案切合工程实际,可操作性强。 四、施工组织设计根据业主合同的要求分以下两个部分编制。 第一

4、部分为土建工程部分。第二部分为安装工程部分。 五、本施工组织设计凡未注明计量单位均为“”编制依据一、工程承包合同二、工程施工图纸序号图纸名称图 纸 编 号楼楼 建筑图建表,建总,建说通,建施通建施,建施,建施建表,建总,建说,建说通,建施通,建施,建施,建施结构图结目,解说通,结施结目,解说通,结施电气图电施目,电施电施目,电施水暖图暖目,暖施说,暖施暖目,暖施说,暖施给排水图水目,水总,水说,水施水目,水总,水说,水施六、工程使用规范序号类别规范及标准名称编 号国家建筑地基基础工程施工质量验收规范国家砌体工程施工质量验收规范国家砼结构工程施工质量验收规范国家屋面工程质量验收规范国家建筑地面工

5、程施工质量验收规范国家建筑装饰装修工程质量验收规范国家建筑给水、排水及采暖工程施工质量验收规范国家建筑电气工程质量验收规范国家建筑工程施工质量验收统一标准国家火灾自动报警系统施工及验收规程行业建筑施工安全检查标准国家建设工程质量管理条例国家施工现场临时用电安全技术规程行业多孔砖砌体结构技术规范国家地下防水工程质量验收规范国家高层建筑砼结构技术规程行业建筑工程冬期施工规程行业混凝土泵送施工技术规程国家建筑工程施工质量评价标准地方天津市民用建筑节能工程施工技术规程地方天津市民用建筑节能工程质量验收规程国家通风与空调工程施工质量验收规范行业钢筋焊接及验收规程国家钢结构工程施工质量验收规范行业钢筋机械

6、连接通用技术规程行业建筑钢结构焊接规程 行业 建筑变形测量规程三、工程应用的主要图集序号类别图集名称编号国家建筑物抗震构造详图03G国家砼结构施工图平面整体表示方法制图规则和构造详图97G国家系列建筑标准设计图集地方天津市住宅示范工程统一细部作法标准图集(分册)四、企业标准:序号类别文 件 名 称编 号企业质量、环境和职业健康安全程序文件汇编企业质量、环境和职业健康安全管理手册企业质量、环境和职业健康安全作业文件汇编企业集团公司相关各项规章制度企业建筑地基与基础工程施工工艺标准 企业砌体工程施工工艺标准 企业屋面工程施工工艺标准 企业给排水与采暖工程施工施工工艺标准 企业建筑电气工程施工工艺标

7、准 企业建筑防水工程施工工艺标准企业通风空调工程施工工艺标准企业建筑地面工程施工工艺标准企业混凝土结构工程施工工艺标准企业建筑装饰装修工程施工工艺标准 项目概况工程概况序 号项 目内 容工程名称工程地址建设单位设计单位监理单位监督单位天津市蓟县质量监督站施工单位天津渔阳建工集团有限公司第三工程分公司承包范围土建、结构、内外装修、水暖、电安装建筑面积 2工 期质量目标达到“合格”标准承包方式包工包料 建筑概况楼建筑设计概况:建筑面积平方米室内外高差南侧:-0.3m北侧:-0.1m层数地上层耐火等级二级建筑用途民用建筑总高度、8M 楼梯结构形式现浇板型楼梯每层高度3m楼建筑设计概况:建筑面积平方米

8、室内外高差南侧-3.8m北侧-0.3m基坑深度 耐火等级二级建筑用途民用建筑总高度37.8m 层数地上层,地下一层地下室高度 楼梯结构形式现浇板型楼梯每层高度3m后砌墙采用轻集料砼砌块,混合砂浆砌筑。屋面防水等级为二级,不上人平屋面刷着色保护层,采用高聚物改性沥青防水卷材,两遍,总厚度4mm,保温采用70mm厚挤塑聚苯保温板。2mm厚合成高分子涂膜防水层一道,20mm厚:水泥砂浆找平层刷处理剂一遍,:水泥焦渣找坡,最薄处为30mm厚,现浇混凝土板。平屋面(用于雨棚和挑檐)刷着色涂料保护层,4mm厚高聚物改性沥青卷材防水层()(聚酯胎),30mm厚:水泥砂浆向落水口找泛水,30mm厚胶粉聚苯颗粒

9、保温砂浆,现浇钢筋混凝土雨棚板,30mm厚胶粉聚苯颗粒保温砂浆,20mm厚:水泥砂浆罩面压实赶光,外刷涂料。雨棚板及以下混凝土为类工程,卫生间板为2a类工程,其余混凝土为一类工程。楼地面面层:1、 细石混凝土(厚):客厅、卧室、餐厅、北阳台2、 细石混凝土麻面(厚):卫生间、厨房3、 水泥砂浆麻面:南阳台、储藏室。、花岗岩地面:公共楼梯间、门厅踢脚:1、 水泥:客厅、卧室、餐厅、储藏室2、 花岗岩:公共楼梯间、门厅3、 水泥砂浆:配电室、电梯机房顶棚:1、 刮腻子:客厅、卧室、餐厅2、 水泥砂浆:厨房、卫生间、南、北阳台、储藏室3、 白色乳胶漆:公共楼梯间、门厅、电梯机房4、 白色乳胶漆(带保

10、温):配电室内墙面:1、 混合砂浆:客厅、卧室、餐厅、储藏室2、 水泥砂浆:卫生间、厨房3、 乳胶漆:门厅、配电室4、 混合砂浆(带保温):南、北阳台外墙面: ()刷弹性涂料。 ()聚合物砂浆保护层,厚内加耐碱玻纤网格布,厚挤塑聚苯保温板,厚:水泥砂浆找平,刷一道混凝土界面处理剂。墙体保温做法:、外墙保温:厚聚苯乙烯泡沫塑料板 、楼梯间及公共走道的内墙:35mm胶粉聚苯颗粒保温砂浆。门窗做法:塑钢门窗,中空玻璃厚度为()厚,外檐门窗采用塑钢门窗,框为灰色共挤塑料门窗异型材,窗开启扇带纱,采用厚钢化玻璃。、楼设计概况:序号项 目内 容结构形式地基桩基基础结构为承台基础,主体结构钢筋砼框架剪力墙体

11、系屋面结构保护层防水土质土质情况为非液化土水位地下水位高程米砼等级垫层基础 梁、板、柱、梯构造柱、过梁、圈梁、拦板抗震等级工程设防裂度三级剪力墙抗震等级度钢筋类别一级钢、三级钢、结构断面尺寸外墙厚度200mm内墙厚度200mm楼板厚度100mm、120mm、140mm 电气工程概况、楼序号项目设计要求系统做法管线类别照明、插座照明:两项两线制,插座:两项三线制,沿墙及顶板敷设放射式与树杆式结合 -2.5mm型塑铜线动力动力电缆,沿墙及埋地敷设树杆式钢管 保护接地系统,接地电阻不大于欧姆利用基础底板钢筋与灌注桩钢筋连接镀锌扁钢避雷三类防雷,屋顶设避雷带利用引下线不少于两根大于等于主筋引下与基础底

12、板及灌注桩钢筋连接镀锌圆钢,与柱内主筋配电箱铁质分户箱暗装,其余明装弱电电视沿墙及顶板暗敷树杆式 线路由专业公司负责电话沿墙及顶板暗敷树杆式 线路由专业公司负责计算机沿墙及顶板暗敷树杆式 线路由专业公司负责安防系统沿墙及顶板暗敷树杆式 线路由专业公司负责火灾报警系统沿墙暗敷,明敷树杆式 水暖概况、楼序号项目设计要求系统做法设备 管线类别给水由给水泵加压后供水管道采用热熔连接截门为铜制截门,管材为系列 排水排水采用重力流排放,首层单独排出,二层及以上采用伸顶通气立管排放。粘接连接白色消音型排水塑料管消防消防设高水位水箱螺纹连接热镀锌钢管中水水源引自市政中水管网,系统方式同给水热熔连接截门为铜制截

13、门,管材为浅绿色系列采暖楼内地板采暖辐射系统管件连接,丝扣连接交联聚乙烯管,管井内为热镀锌钢管工程特点 三、本工程施工特点及难点主要表现在以下几方面:1 施工工期要求:工程合同工期为个月,比定额工期少 个月。阶段时间内资源投入大,对我们的管理、协调、组织能力要求较高。2 现场施工场地较小,又是大模板施工因此要加强现场平面管理合理利用空间。3 本工程为框剪结构,因此要加强剪力墙及柱的支模质量。4 本工程预留孔洞较多,因此防治移位和漏设。.工程消防及弱电工程不在合同施工范围内,因此涉及到这些工程的埋件、留置洞口、埋设管线盒,位置一定准确防止给后续施工队伍带来不必要的麻烦。 .质量要求高针对上述工程

14、特点,在制定施工措施时,必须分析问题关键之所在,作出优化的管理路线及正确、高效的决策,使各种制约生产的困难和障碍解决在各施工工序开始之前,以确保“优质、快速、高效”地建成该工程。 本工程涉及到的关特工序特殊工序混凝土钻孔灌注桩、地下室外墙防水关键工序钢筋工程、混凝土工程、管道穿楼板、屋面防水、厕浴间防水施工准备现场准备:现场三通一平的工作已由施工单位、建设单位共同组建完成,工程开工前,积极与相邻建筑物的业主及管理单位联系,将工程的施工方案、时间、安全保证、文明施工措施与其沟通、协调、研究、取得他们的理解、支持,做好周围管线和相邻建筑物的保护、监控工作。水、电资源能满足施工台班的最大需用量,临时

15、设施满足施工高峰期的要求。临时用电详见临时用电施工组织设计。技术准备在施工前组织各专业班组人员进行图纸会审,并将会审发现的问题在交底时与建设单位、设计单位共同协商解决,并按施工进度配备所需的监视和测量设备,并领取设备的检测证书的复印件,以保证监视和测量设备的有效性,配备齐全施工过程的图集。采用信息化施工,及时测量各项监控数据,通过理论计算分析,正确指导施工,确保施工方法科学可靠,有效控制成本,按计划完成本工程施工。建立健全工程档案管理,将工程档案全部进行微机化管理,保证所有工程项目的可追溯性。资源准备一、 机械、设备准备:该工程所需机械设备由公司租赁站提供,并取得设备的合格鉴定以保证施工设备进

16、入现场能正常运转,主要施工机械设置计划见附表一主要施工机械设备配置情况序号名 称规格型号数量工程进度形象进场日期挖掘机台基础施工前自卸汽车解放辆基础施工前搅拌机台装修工程台电锯台基础施工前电焊机台垫层施工前砼运输车辆随混凝土施工随混凝土施工日期大象泵台随混凝土施工气焊工具普通套垫层施工前大蛙夯个回填土前钢筋剪断机台垫层施工前钢筋成型机台垫层施工前钢筋调直机台垫层施工前钢筋弯曲机台垫层施工前振捣器型个基础垫层前塔吊基础施工前潜水泵三层施工后卷扬机装修工程前龙门架装修工程前排污泵开槽前地泵七层以后二、原材料设备:属于公司材料科负责采购的物资如钢筋、水泥、机砖、门窗、管材、线材由项目材料员根据工程进

17、度安排及时向公司材料科上报物资需用计划,项目负责采购的物资由材料员填写物资采购计划,报项目经理批准后进行采购,主要材料需用计划详见附表二主要材料需用计划名数称量月份水泥()砂子()砼()钢筋()白灰()木材()年月月月月月年月月月月合计三、人员准备:经公司经理批准组建项目经理部(见项目经理部表附表三),各工种班组长均为经验丰富,具有一定能力的工作人员,项目作业人员按工程进度计划进行合理配置,(主要劳动力需用计划见附表四)特殊岗位人员,如:质量员、安全员、抽样员以及特殊工种人员均做到持证上岗,另外,利用开工之际,由项目经理对进场人员进行质量、安全教育培训,培训合格后方可上岗。项目部人员组织网络项

18、目经理: 劳务分包施工队长:瓦工组长木工组长钢筋组长水暖组长电工组长架子组长油漆组长、项目管理人员详细情况:序号姓 名性 别年 龄岗 位学历职 称持证情况项目经理大专工程师二级建造师技术负责人大专助理工程师二级建造师质量员中专技术员质 量 员安全员中技技术员安全员证资料员大专技术员资料员证保管员大专会计员材料员证材料员大专技术员材料员证、岗位职责:项目经理岗位职责:3.1.1组织贯彻相关国家法律、法规、标准、规范以及集团公司的管理规定,实现项目目标、指标,对所管项目的工程质量、安全生产、环保负直接责任。3.1.2严格履行与顾客签订的工程承包合同,做好顾客沟通,确保满足顾客要求;3.1.3完善项

19、目部的组织机构,明确人员分工和职责;3.1.4对项目人员进行质量、环境和职业健康安全意识教育,传达满足顾客和法律法规要求的重要性:3.1.5负责组织创建确保项目安全生产、文明施工的现场环境;3.1.6组织分部工程的质量评定,参加分部分项工程验收和工程竣工验收;3.1.7发生事故、事件及时上报,组织保护好事故现场,并认真分析事故原因,提出和实现改进措施;3.1.8不断提高项目管理水平,改进项目管理绩效。技术负责人3.2.1协助项目经理贯彻执行有关质量技术、安全生产和环保方面的法律、法规及 集团公司规章制度,对项目部的技术管理负直接责任:3.2.2参加施工组织设计的编制,并按其要求组织编制施工方案

20、、技术措施,做到预防为主;3.2.3负责分项工程的施工工艺、安全、环保的交底工作:3.2.4组织分项工程的质量评定;3.2.5参加事故、事件的调查分析,组织对不合格品以及不符合、事故、事件的原因制定纠正措施并组织实施;3.2.6负责项目部监视测量管理工作。质检员 3.3.1严格按照国家标准、规范及有关规定对工程检验批质量及物资进行检查评定及验证,严把质量关; 3.3.2帮助班组加强质量管理,对施工过程中的不合格情况及时有效地控制和纠正; 3.3.3对特殊工程进行连续监控; 3.3.4参与不合格品的处理,并对处置结果进行检验: 3.3.5负责检验状态标识的监督检查; 3.3.6掌握工程质量动态,

21、及时反馈质量信息: 3.3.7对违反质量要求的施工行为有权责令其停工、整顿。材料员职责 3.4.1依据工程量及施工进度,做好物资的需用计划及采购计划,负责本单位规定范围内的物资采购工作;3.4.2对所负责采购物资的供力进行评价、选择,反馈有关供方信息:3.4.3依据国家标准及有关要求,在合格物资供方范围内进行采购,确保采购物资满足规定要求; 3.4.4负责对物资的规格、型号、数量进行验证,并做好记录 3.4.5按规定劝物资进行搬运和贮存,并满足环保要求; 3.4.6负责进场物资的基本特性和检验状态标识,并做好维护管理工作;安全员 3.5.1协助项目经理认真贯彻执行国家、行业及地方颁布的安全生产

22、及文明施工方面的法律、法规及集团公司规章制度;3.5.2参加项目部安全、环保措施的制定工作; 3.5.3认真做好日常检查,做到预防为主,监督实施各项安全、环保技术措施、方案,制止违章指挥和违章操作: 3.5.4参加项目部组织的安全检查、教育活动,协助项目经理做好安全检查和项目人员的安全教育及培训工作:3.5.5督促、指导、检查各施工班组搞好班月粥动; 3.5.6参加安纽口环保设施的验收工作; 3.5.7参加事故、事件的调查分析; 3.5.8对达不到安全、环保要求的有权停止其作业,并限期整改。 3.5.9作好相关记录,对其真实性、准确性、及时性负责,并将其移交项目部资料员统保管。资料员 3.6.

23、1负责管理体系文件的接收、使用、移交等管理工作,确保项目部使用的文件为有效版本; 3.6.2负责项目记录的收集、整理、保管及归档移交工作,并做到保管方式便于存取和检索; 3.6.3负责与建设单位、监理单位沟通的各类文件、反馈信,及其它信息的收集和接收,并及时、准确地传递至有关部门和人员。抽样员 3.7.1严格按国家标准、规范规定进行抽、送样,确保样品的代表性和真实性; 3.7.2建立抽样台帐,并做到内容齐全、信息准确; 3.7.3与检验单位保持沟通,及时领取检验、试验报告,并传递至项目部相关人员; 3.7.4负责施工现场所存试样的标识与维护管理;四、劳动力计划安排劳 动 力 计 划工种按施工时

24、间投入劳动力情况年年木 工钢筋工砼 工防水工油 工架子工电 工焊 工水暖工瓦工合 计本工程用工最大高峰为人,用工高峰日期在年月及月五、工程拟各项分包项目序号分包部位分包类别分包单位桩基工程包工包料渔阳建工集团机械施工公司基础主体劳务分包安陆市永泰建筑劳务有限公司室内外装饰劳务分包安陆市永泰建筑劳务有限公司水电安装劳务分包安陆市永泰建筑劳务有限公司基础防水包工包料天津禹神建筑防水工程有限公司屋面防水包工包料天津禹神建筑防水工程有限公司厕浴间防水包工包料天津禹神建筑防水工程有限公司门窗安装包工包料渔阳建工集团房地产开发有限公司外墙保温包工包料天津市正兴建筑有限公司六、本项目需用的主要检测设备一览表

25、序号名称规格型号准确度数量备注磁力线坠10M小线经纬仪水平仪 3mm钢 尺50m1mm盒 尺5m1mm磅 秤200g塞 尺0.1mm直角尺百格网塌落度桶小 锤砂浆试模1mm砼试模1mm焊接检测尺仪光镜卷线器塔尺1mm检测尺2m测温计0.1施工部署工程施工总体构想现场场地面积较小,道路交通较便利。因此,楼与楼中间位置作为半成品存放区,大摸板存放区,钢筋加工区,钢筋、木材存放区。在办公区西侧围挡外预留空地位置作为临时回填土方堆放区。 .工程总体上根据场地现状按先地下后地上、先结构后装修、二次结构和外立面基层处理随主体结构的完成及时跟进,与上部结构平行施工。在地下室结构施工完成后,及时进行外墙防水和

26、室外回填土施工。 机电工程在结构施工时做好预留预埋,其余随工程进度随机插入与上部结构平行施工。 为确保施工总工期,控制人机料投入规模,组织流水施工和部分交叉作业。按基础和地下结构、装修及安装设备各相关分项进行分阶段验收,并适时从地层开始插入二次结构及施工。室内装修开始之前,门窗工程、暖卫干管及电气安装部分须先行施工。室内装修在做完样板间及各项准备工作后自下而上与主体平行作业。.本工程施工计划:大型机械采用塔吊台,基础承台采用竹木组拼,墙体模板地下室部分采用大钢模与竹木组拼,以上墙体采用大钢模,顶板采用竹模板,顶板支撑采用碗扣式脚手架。工程总体部置一、本工程计划工期 日历天,楼自年月日开工放线,

27、至年月日完成主体结构,验收合格后进入装修阶段。年月底进入装修阶段。楼自年月日开工放线,至年月日完成主体结构,验收合格后进入装修阶段。 年 月底进入装修阶段。二、.主体施工分个流水部分施工,以楼号划分,楼一个流水段, 楼一个流水段,从楼向楼流水。三、土方施工楼开挖计划台日立反铲挖掘机、辆斯太尔自卸车、劳力人开挖。基坑开挖坡度:五、模板工程剪力墙、柱、采用大钢模板,顶板使用竹模板。六垂直运输主体结构施工采用塔吊,装修施工阶段住宅楼采用提升机。七混凝土工程主体结构均采用预拌混凝土(商品砼)浇筑砼采用象泵、地泵、泵送砼,墙体养护采用养护剂,顶板养护采用水及覆盖自然养护。八钢筋工程底板、基础梁、梁受力钢

28、筋均采用搭接。流水段的划分一、基础主体均划分为两个流水段,楼一个流水段,楼一个流水段。主要项目工程量项 目单 位数 量备 注土方工程开挖土方量回填土方量防水工程地下室外墙屋面卫生间混凝土工程地下部分地上部分钢筋工程地下部分地上部分外墙面砖地上部分内墙粉刷地下部分地上部分地面工程地下部分地上部分主要周转材料需要计划 根据本工程的工程特点及工程量,以经济实用的原则,对主要的周转材料作如下选择,具体详见下表:序号材 料 名 称单 位数 量备 注F钢管内外架、防护设施等十字扣件套与钢管配套使用接头卡套与钢管配套使用旋转卡套与钢管配套使用大钢模板平方米剪力墙、柱支模回形卡个与钢管配套使用0.9MM竹模板

29、平方米板底支模、梁模绿色安全网平方米防护架、提升架围护木楞立方米用于支模板底搁栅等5cm厚跳板立方米用于脚手架板、安全通道等安全平网平方米用于安全水平防护*方钢米用于支模板底搁栅材料、机具、设备供应保证的措施一、材料方面 、主要材料钢筋、水泥、机砖、外加剂、混凝土、电料、水电管线等、类物资由公司进行采购,项目部提前十天向公司材料科上报物资采购计价,当部分材料进场复试期较长时提前将实验周期进行物资采购计划。、现场材料、半成品的贮备量应比实际需用量多一些。二、机具、设备方面 、机械设备由公司设备科负责供应,项目部七天向设备科上报供应计划、施工阶段的机具,根据所提需用量计划,再附加一定的备用量。、施

30、工大型设备如塔吊、砼泵、搅拌机等,需配备足够的易损零部件或总成件。、现场设置施工机具设备,设专人负责日常保养及维修,大型设备由公司设备科进行现场维修。工程分部验收日期序号项 目检验日期楼基坑基槽楼基坑基槽楼基础楼基础楼层主体楼层主体楼层主体楼层主体竣工验收日期主要材料及项目检实验安排序号实验项目工程部位代表批量实验次数钢筋基础主体混凝土试件基础主体一台班钢筋电渣压力焊基础主体个基础回填土基础1000M230CM一步水泥装修砂子装修石子后砌墙梁柱防水材料基础万平米防水材料屋面万平米防水涂料厕所外门窗门窗安装单项建设工程中空玻璃门窗安装单项建设工程电线电气安装个以内规格开关插座电气安装同一厂家散热

31、器采暖安装同一厂家挤塑板外墙保温5000M2保温聚苯颗粒公共间,门窗胶粘剂外墙保温界面砂浆外墙保温玻纤布外墙保温5000M2锚栓外墙保温一万个柔性腻子外墙装饰砂浆试块填充墙每层工程各项管理目标一、质量目标:工程质量达到“合格”工程标准、工程分部分项一次验收合格,合格率达到。、监视及测量装置鉴定合格率。、文件使用有效版本率。、施工技术内资料管理,质量记录整理并编制竣工文件完整率达。二、环境目标:、无重大环境投诉,污染物排放不超标,噪音、污水、扬尘、固体达标排放率。、降低能源、资源消耗,水电节约率,纸张节约率,原材料节约率。、无重大火灾、爆炸及其他重大环境事故。三、职业健康安全目标:、杜绝死亡重伤

32、事故,工伤频率以下、火灾成灾率为零。、安全教育覆盖率。、职业病控制率。、特殊工种作业人员持证上岗率为。四、文明施工目标争创市级文明工地五、工程成本目标工程成本降低率六、工期目标 在 年 月 日开工 年 月 日竣工 七、机械设备管理目标机械设备使用率以上,机械设备完好率以上。八、顾客满意度目标顾客满意度以上主要施工过程、重要环境因素和不可承受风险主要施工过程施工准备桩 基基础施工与安装预埋配合主体结构施工屋面工程外装饰工程与安装配合砌体工程室外工程普通装修工程综合测试分阶段验收交工验收重要环境因素办公生活区序号重大环境因素分项工程活动点环境影响管理方式备 注固体废弃物的排放复印机墨盒废弃办公区污

33、染土地分 类、集中收集处置废复写纸的废弃污染土地废弃色带的废弃污染土地旧日光灯的废弃污染土地旧电池的废弃污染土地旧计算器的废弃污染土地废磁盘的废弃污染土地旧电池的废弃污染土地资源利用纸消耗办 公、生活区资源消耗双面使用,电子文档水消耗能源消耗安装节水龙头,宣传教育电消耗能源消耗节约原则,控制使用烟 尘排 放吸烟办 公、生活区污染大气严禁在施工现场吸烟生活垃圾的排放生活区污染土地封闭式运输、统一消纳食堂液化气导致火灾、爆炸污染大气正确使用,配备消防设施食堂、厕所、淋浴污水排放污染水体设置隔油池、化粪池施工区序号重大环境因素分项工程活动点环境影响管理方式备 注水打桩工程、砼施工、泥浆外泄、现场搅拌

34、污水排放水体污染管理措施方 案大气场地平整、土方工程、模板工程、砼施工施工粉尘排放、木工房锯末排放、砂等散体材料的堆放大气污染管理措施方 案噪声场地平整、土方工、砼施工、钢筋工程、外墙面砖工程推土机、挖掘机、装载机、打桩机、打夯机、砼振捣棒、切割机噪声污染管理措施方 案渣土场地平整、打桩工程、土方工程、砼施工运输遗洒环境污染管理措施方 案危险物、化学品钢筋工程、涂料、油漆工程氧气瓶、乙炔瓶库房及作业面发生火灾、爆炸污染大气涂料、油漆废弃土地污染管理措施方 案有毒、有害、废弃物砼施工、防水工程废漆、胶容器、废覆盖物、油棉布、棉纱废弃管理措施方 案人 体健 康临建设施、产品使用中夜间照明灯光影响居

35、民休息、油漆等有害气体排放、放射性物质影响人体健康管理措施方 案节 约钢筋工程、模板工程水、电、钢筋等资源、能源消耗管理措施方 案不可承受风险序号危险源区域活动不可承受风 险管理方式备 注用电设备未执行“一机,一闸,一漏,一箱”的规定施工用电触 电制定专项方案应急预案脚手架外侧边缘与外电架空线路的边线未达到安全距离并未采取防护措施触 电制定专项方案应急预案开关箱无漏电保护器或漏电保护器失灵触 电制定专项方案应急预案在使用电动工具过程中出现绝缘损坏,电源线或电缆护套破裂,接地线脱落,插头插座开裂,接触不良以及断续运转等故障时仍继续作业,移动电动工具,用拖拉橡皮软线来搬动工具。触 电制定专项方案应急预案卸料平台与脚手架连接物料提升机倒 塌制定专项方 案卸料平台未经设计计算,没有荷载标识牌倒 塌制定专项方 案卸料平台钢丝绳卡子少,没有按规定设置.倒 塌制定专项方 案起重吊装作业无方案、起重吊装作业方案未经审批或起重吊装作业方案针对性不强塔吊

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
