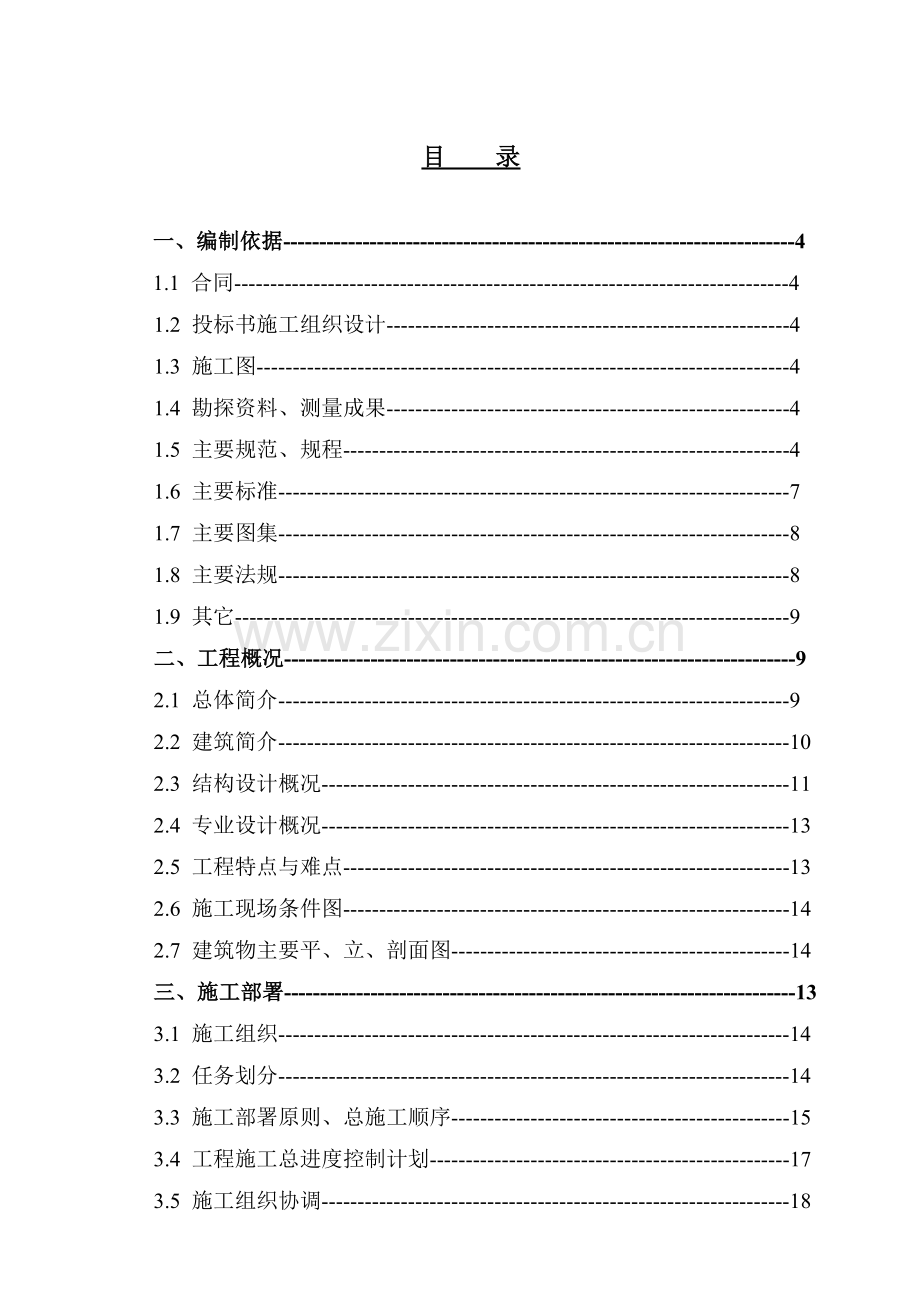

目 录
一、编制依据-----------------------------------------------------------------------4
1.1 合同-----------------------------------------------------------------------------4
1.2 投标书施工组织设计--------------------------------------------------------4
1.3 施工图--------------------------------------------------------------------------4
1.4 勘探资料、测量成果--------------------------------------------------------4
1.5 主要规范、规程--------------------------------------------------------------4
1.6 主要标准-----------------------------------------------------------------------7
1.7 主要图集-----------------------------------------------------------------------8
1.8 主要法规-----------------------------------------------------------------------8
1.9 其它-----------------------------------------------------------------------------9
二、工程概况-----------------------------------------------------------------------9
2.1 总体简介-----------------------------------------------------------------------9
2.2 建筑简介-----------------------------------------------------------------------10
2.3 结构设计概况-----------------------------------------------------------------11
2.4 专业设计概况-----------------------------------------------------------------13
2.5 工程特点与难点--------------------------------------------------------------13
2.6 施工现场条件图--------------------------------------------------------------14
2.7 建筑物主要平、立、剖面图-----------------------------------------------14
三、施工部署-----------------------------------------------------------------------13
3.1 施工组织-----------------------------------------------------------------------14
3.2 任务划分-----------------------------------------------------------------------14
3.3 施工部署原则、总施工顺序-----------------------------------------------15
3.4 工程施工总进度控制计划--------------------------------------------------17
3.5 施工组织协调-----------------------------------------------------------------18
3.6 主要项目工程量--------------------------------------------------------------19
3.7 主要劳动力计划--------------------------------------------------------------20
四、施工准备-----------------------------------------------------------------------18
4.1 技术准备-----------------------------------------------------------------------20
4.2 生产准备-----------------------------------------------------------------------24
五、主要工程施工方法及措施--------------------------------------------------27
5.1 流水段划分--------------------------------------------------------------------28
5.2 大型机械选择-----------------------------------------------------------------28
5.3 主要施工方法-----------------------------------------------------------------30
5.3.1主要分部、分项工程施工顺序----------------------------------------30
5.3.2基础工程施工-------------------------------------------------------------31
5.3.3主体结构施工-------------------------------------------------------------44
5.3.4内隔墙体施工-------------------------------------------------------------55
5.3.5屋面及卫生间防水工程施工-------------------------------------------55
5.3.6装饰工程施工-------------------------------------------------------------57
5.3.7楼地面工程施工----------------------------------------------------------58
5.3.8门窗安装-------------------------------------------------------------------58
5.3.9水暖、通风工程施工----------------------------------------------------59
5.3.10电气工程施工------------------------------------------------------------59
5.3.11季节性施工措施---------------------------------------------------------60
六、主要施工管理措施-----------------------------------------------------------62
6.1保证工期措施------------------------------------------------------------------62
6.2技术质量保证措施------------------------------------------------------------63
6.3保证安全措施------------------------------------------------------------------66
6.4消防保卫措施-------------------------------------------------------------------68
6.5文明施工及环境保护措施----------------------------------------------------69
6.6现场料具管理-------------------------------------------------------------------70
七、经济技术指标------------------------------------------------------------------71
八、附图------------------------------------------------------------------------------72
附1:施工现场条件图说明
附2:施工现场条件图
附3:建筑物首层平面图
附4:建筑物东、西立面图
附5:建筑物剖面图
附6:施工项目部组织机构图
附7:工程施工进度计划表
附8:基础工程施工阶段施工现场总平面图
附9:主体工程施工阶段施工现场总平面图
附10:装饰工程施工阶段施工现场总平面图
一、编制依据
1.1 合同
序号
合同名称
编 号
签订日期
1
工程总包合同
1.2 投标书施工组织设计
投标书施工组织设计
编制单位
编制日期
田华建筑集团第五分公司
2001.10.19
1.3 施工图
序号
图纸类别
图 纸 编 号
出 图 日 期
1
建 筑
2002-04-16
2
结 构
2002-04-16
3
电气工程
2002-04-16
4
采暖通风
2002-04-16
5
给 排 水
2002-04-16
1.4 勘探资料、测量成果
序号
资 料 类 别
编 制 单 位
编制日期
1
地质勘探报告
北京市勘察设计研究院
2001.08.28
2
建筑定位资料
北京市测绘设计研究院
2001.12.30
3
水准点测量资料
北京市测绘设计研究院
2002.03.11
1.5 主要规范、规程
序号
类别
名 称
编 号
1
国家
建筑结构荷载规范
GBJ9-87
2
工程测量规范
GB50026-93
3
人民防空地下室设计规范
GB50038-94
4
地下工程防水技术规范
GB50108-2001
5
地下防水工程质量验收规范
GB50208-2002
6
混凝土外加剂应用技术规程
GBJ119-88
7
人防工程施工验收规范
GBJ134-90
8
粉煤灰混凝土应用技术规范
GBJ146-90
9
电气装置安装工程母线装置施工及验收规范
GBJ149-90
10
火灾自动报警系统施工验收规范
GB50166-92
11
电气装置安装工程电缆线路施工及验收规范
GB50168-92
12
电气装置安装工程接地装置施工及验收规范
GB50169-92
13
电气装置安装工程电梯电气装置施工及验收规范
GB50182-93
14
建筑工程施工现场供用电安全规范
GB50194-93
15
土方与爆破工程施工及验收规范
GBJ201-83
16
建筑地基基础施工验收规范
GBJ50202-2002
17
砌体工程施工及验收规范
GB50203-2002
18
混凝土结构工程施工及验收规范
GB50204-2002
19
木结构工程施工及验收规范
GBJ206-83
21
屋面工程质量验收规范
GB50207-94
22
建筑地面工程施工及验收规范
GB50209-2002
23
采暖与卫生工程施工及验收规范
GBJ242-82
24
通风与空调工程施工及验收规范
GB50243-97
25
电气装置安装工程低压电气施工及验收规范
GB50254-96
26
电气装置安装工程电气照明装置施工及验收规范
GB50259-96
28
给水排水管道工程施工及验收规范
GB50268-97
29
硅酸盐水泥、普通硅酸盐水泥
GB175-99
30
混凝土外加剂
GB8076-97
序号
类别
名 称
编 号
31
国家
建筑用砂
GB/T14684-93
32
建筑用卵石、碎石
GB/T14685-93
33
钢筋混凝土用热轧光圆钢筋
GB13013-91
34
钢筋混凝土用热轧带肋钢筋
GB1499-91
36
轻集料混凝土小型空心砌块
GB15229-94
37
行业
钢筋混凝土高层建筑结构设计与施工规程
JGJ3-91
38
高层建筑箱形与筏形基础技术规范
JGJ6-99
39
混凝土泵送施工技术规程
JGJ/T10-95
40
钢筋焊接及验收规程
JGJ18-96
41
钢筋焊接接头试验方法
JGJ27-86
42
建筑机械使用安全技术规程
JGJ33-2001
43
施工现场临时用电安全技术规程
JGJ46-88
44
建筑装饰工程施工及验收规范
JGJ73-91
45
建筑施工高处作业安全技术规程
JGJ80-91
46
塑料门窗安装及验收规程
JGJ103-96
47
建筑工程冬期施工规程
JGJ104-97
48
钢筋机械连接通用技术规程
JGJ107-96
50
带肋钢筋套筒挤压连接技术规程
JGJ108-96
51
建筑玻璃应用技术规程
JGJ113-97
52
协会
混凝土及预制混凝土构件质量控制规程
CECS40:92
53
地方
商品混凝土质量管理规程
DBJ01-6-90
54
冷轧扭钢筋混凝土结构技术规范
DBJ01-14-97
55
北京市建筑工程测量规范
DBJ01-21-95
56
北京市建筑安装分项工程施工工艺规程
DBJ01-26-96
57
外墙外保温施工技术规程
DBJ/T01-38-98RT-0
58
建筑内外墙涂料应用技术规程
DBJ/T01-42-99
59
企业
钢筋滚压直螺纹连接技术规程
Q/TXM 04-2001
1.6 主要标准
序号
类别
名 称
编 号
1
国家
混凝土强度检验评定标准
GBJ107-87
2
电气装置安装工程电气设备交接试验标准
GB50150-91
3
混凝土质量控制标准
GB50164-92
4
建筑安装工程质量检验评定统一标准
GBJ50300-2001
5
建筑工程质量检验评定标准
GBJ301-88
6
建筑采暖卫生与煤气工程质量检验评定标准
GBJ302-88
7
建筑电器安装工程质量检验评定标准
GBJ50303-2002
8
通风与空调工程质量检验评定标准
GBJ304-97
9
行业
普通混凝土用砂质量标准及检验方法
JGJ52-92
10
普通混凝土用碎石或卵石质量标准及检验方法
JGJ53-92
11
建筑施工安全检查标准
JGJ59-99
12
混凝土拌合用水标准
JGJ63-89
13
协会
混凝土碱含量限值标准
CECS53:93
14
地方
高级建筑装饰工程质量检验评定标准
DBJ01-27-96
15
轻隔墙条板质量检验评定标准
DBJ01-29-2000
16
预防砼工程碱集料反应技术管理规定
京TY5-99
1.7 主要图集
序号
类别
名 称
编 号
1
国家
轻质内隔墙板构造图集
京96SJ23
2
常用木门、钢门
95J61
3
五级通风采光井图集
JSJT-150
4
钢筋混凝土结构施工图平面整体表示方法制图规则和构造详图
96G101
5
建筑物抗震构造详图(一~九)
97G329
6
作业台钢梯及栏杆
87J432
7
屋面检修钢梯
89J431
8
地沟及盖板
95J331
9
外墙保温建筑构造
99SJ105
10
华北
华北地区标准图集
88J1~88J11
11
华北地区标准图集
88JX1
12
华北地区标准图集
88JX4-2
13
北京
北京市屋面卷材防水推荐做法
京93TJ2
14
北京市地下防水推荐做法
京95TJ3
15
条板轻隔墙构造图集
京96SJ23
16
框架结构填充空心砌块构造图集
京94SJ19
17
常用木门
96J61
18
新建集中采暖住宅分户热计量设计和施工试用图集
京01SSB1
1.8 主要法规
序号
类别
法 规 名 称
编 号
1
国家
建筑法
/
2
环境保护法
/
3
地方
北京市建筑安装工程放工技术资料管理规定
京建质[1996]418#文
4
预防混凝土工程碱集料反应技术管理规定《试行》
京建科[1999]230#文
5
北京市建设工程施工试验实行有见证取样和送检制度的暂行规定
京建法[1997]172#文
6
北京市建设工程施工试验实行有见证取样和送检制度的暂行规定
京建法[1998]50#文
1.9 其它
序号
类别
名 称
编 号
1
企业
公司ISO9002质量体系程序文件
2
资料手册
3
公司质量手册
4
公司安全手册
二、工程概况
2.1 总体简介
序号
项 目
内 容
1
工程名称
北京建外SOHO一期工程
2
工程地址
建外大街4号北京市第一机床厂内
3
建设单位
北京红石建外房地产开发有限公司
4
设计单位
日本山本理显设计工场
北京新经元建筑工程设计有限公司
北京东方华太建筑工程设计有限责任公司
5
监理公司
北京新恒元监理公司
6
质量监督单位
北京市朝阳区质量监督站
7
施工总承包单位
田华建筑集团第五分公司
8
施工主要分包单位
江苏省苏中公司
四川仪陇三公司
9
投资性质
独资
10
合同承包范围
结构
11
结算方式
按工程进度拨款
12
合同工期
2002.5.1——2003.8.31,共487天
13
合同质量目标
结构“长城杯”
2.2 建筑简介
序号
项 目
内 容
1
建筑功能
地下一、二层为车库及设备用房,1—3层为营业厅3-28层为住宅。
2
建筑特点
高档住宅为主,办公、商业为辅。
3
建筑面积
总建筑面积(m2)
75307m3
占地面积(m2)
8759
地下建筑面积(m2)
28317
地上建筑面积(m2)
46991
4
建筑层数
地 下
地 上
设 备 层
2层局部3层
3,13,24,28
夹层为设备层
5
建筑层高
地下部分层高(m)
地下一层
5000
地下二层
5500
地上部分层高(m)
1层-3层
3500
标 准 层
3100
6
建筑高度
±0.00绝对标高(m)
38.200
最大基坑深度(m)
15.01
基底标高(m)
-15.010
4#楼(m)
42.5
7#楼(m)
76.6
8#楼(m)
89
7
建筑平面
横轴编号
1-32
纵轴编号
A—AT
横轴轴线距离
4708,3800
纵轴轴线距离
3800
8
外墙保温
外墙外保温技术
19
外 装 修
檐 口
外墙涂料
外墙装修
保温板+水泥砂浆+涂料,铝合金门窗+中空玻璃
屋面工程
裙房屋面为上人屋面。
门窗工程
铝合金保温窗
11
室内装修
顶棚工程
乳胶漆
地面工程
地下室为水泥地面,住宅架空地板和采暖地板,公用部分为地砖地面。
内墙装修
住宅部分瓷砖、涂料,公用部分大理石、涂料。
门窗工程
住宅户门为“四防门”,公用部分为钢制“三防门”,人防采用防护密闭门。
楼 梯
核心筒设楼梯间,现浇砼楼梯
12
防水工程
地 下
结构自防水另加SBS弹性体改性沥青防水卷材(聚酯胎)
屋 面
氯化聚已烯防水卷材。
厨 房
聚氨脂防水涂料。
厕 浴 间
聚氨脂防水涂料。
2.3 结构设计概况
序号
项 目
内 容
1
结构形式
基础结构形式
筏板基础
主体结构形式
现浇钢筋混凝土框架剪力墙结构
屋盖结构形式
现浇钢筋混凝土平面屋盖楼板
2
土 质
水 位
基底以上土质情况
粘性土、粉土和砂卵石。
地下水位标高
34.90米
3
建筑物
地 基
地基土质层类别
砂卵石
地基承载力
300KPa
4
防 水
地下室
结构自防水另加SBS弹性体改性沥青防水卷材(聚酯胎)
5
混凝土
强度等级
8#SOHO办公
层
柱、抗震墙
梁、板
C40
C30
4号楼
层
柱、抗震墙、连梁
梁、板
地下2~地上4层
C40
C30
5~8层
C35
C30
9层以上
C30
C30
7号楼
层
柱、抗震墙、连梁
梁、板
地下2~地上6层
C60
C40
7~10层
C55
C40
11~13层
C50
C35
14~16层
C45
C30
17-19层
C40
C30
20~22层
C35
C30
23层以上
C30
C30
8号楼
层
柱、抗震墙、连梁
梁、板
地下2~地上10层
C60
C40
11~14层
C55
C40
15~18层
C50
C35
19~22层
C45
C30
23~25层
C40
C30
26~28层
C35
C30
29层以上
C30
C30
6
抗震等级
工程设防裂度
8度
结构抗震等级
框架
4#楼、SOHO办公
III级
7#楼
II级
8#楼
I级
剪力墙
4#楼、SOHO办公
II级
7#楼
I级
8#楼
I级
7
钢筋类别
一级钢
热轧光圆,符号“φ”
二级钢
热轧带肋,符号“Φ”
三级钢
热轧带肋,符号“”
8
钢筋接头
形 式
机械连接接头
滚压直螺纹连接
焊 接
电弧焊
搭接绑扎
9
主要结构
断面尺寸
基础底板厚度(mm)
1200,1500
外墙厚度(mm)
500
内墙厚度(mm)
300、250、200、180
楼板厚度(mm)
10
楼梯坡道
结构形式
楼梯结构形式
板式楼梯,休息平台带平台梁。
坡道结构形式
板式,与结构墙体整体浇筑。
11
结构混凝土预防碱集料反应类别
碱含量不得超过5Kg/m3
12
人防设置等级
13
建筑沉降观测
按规范规定
2.4 专业设计概况
序号
项 目
系统做法
管线类别
1
给
排
水
系
统
给 水
分为高、中、低三区
PPR管
排 水
分系统,地下二层单排
UPVC管、铸铁管、镀锌管
雨 水
内排
热浸镀锌管
热 水
分为高、中、低三区
PPR管
2
消
防
系
统
消 防
分高、低二区
给水热镀锌管
报 警
人防设消防自动报警系统
3
空调
通风
系统
通风
人防设通风系统
钢板送风管
4
电
力
系
统
照 明
暗敷
SC管
动 力
FC/WE/CT
SC管/CT线槽
弱 电
CT
CT线槽
避 雷
自然接地体另设外部接地体
外部接地体为40*4镀锌扁钢
5
设
备
安
装
电 梯
共6部
配电柜
地下一层设总强、弱电配电室
水 箱
地下二层设消防水箱、生活水箱及战时水箱
屋顶设备间设消防水箱
6
通 讯
暗敷
钢管
电视电缆
CT
CT线槽
8
采 暖
集中供暖,分户记量
焊管及铝塑管
2.5 工程特点与难点
2.5.1施工质量标准高:工程的结构质量目标为北京市“结构长城杯”。。
2.5.2一个冬期及一个雨期的影响:施工总工期内逢一个冬期、两个雨期,其中基础工程施工在雨期,上部结构施工在冬期,内外装饰工程在冬期,因此合理的安排和组织是项目管理中的重中之重。
2.5.3周围交通环境差:主要路面交通流量大,这将给材料、混凝土、设备的运输带来影响。解决外围交通不利的影响是工程施工的重要工作。
2.5.4新材料、新工艺、新技术的应用:外墙外保温、滚压直螺纹连接。
2.6 施工现场条件图(见附图)
2.7 建筑物主要平、立、剖图(见附图)
三、施工部署
3.1 施工组织
3.1.1 项目施工组织系统
3.1.1.1 项目经理部由公司授权管理,按照企业项目管理模式-GB/T19001-ISO9002标准模式建立的质量保证体系来运作,形成以全面质量管理为中心环节,以专业管理和计算机管理相结合的科学化管理体制。
3.1.1.2 项目经理部按照公司颁布的《项目管理手册》、《质量保证手册》、《CI工作手册》、《项目技术管理手册》、《项目质量管理手册》、《项目安全管理手册》、《项目成本管理手册》等制度执行。
3.1.1.3 职能分工及岗位职责
项目管理体系见后附项目部组织机构图。根据机构图,项目经理部建立岗位责任制,明确分工职责,落实岗位责任,各岗位各行其职。
3.2 任务划分
3.2.1 各单位负责范围详见下表:
序号
负责单位
任 务 划 分 范 围
1
总包合同范围
土建
2
总包对分包协调范围
土建结构及初装、给排水、通风空调、消防、照明、机电、弱电埋管
3.2.2 工程物资设备采购划分
序号
负责单位
工 程 物 资
1
总包采购范围
砼、钢筋、水泥、保温材料等(甲方指定价格)
2
业主自行采购范围
电梯、设备等主要设备材料
3
分承包方采购范围
辅材、木材、玻璃、防水材料、水电材料等
3.2.3 总包单位与主要分包单位的关系
序号
主要分承包单位
主要承包内容
与总包的关系
总包的要求
1
苏中公司北京分公司
结构、二次维护结构、室内初装修
工期、质量满足总包的要求
2
四川仪陇三公司
结构、二次维护结构、室内初装修
工期、质量满足总包的要求
3
(待定)
室外装饰
工期、质量满足总包的要求
3.3 施工部署原则、总施工顺序
本工程工程量大,结构、装修标准高,环境因素影响大,总工期却只有487天,工期非常紧张。为了保证基础、主体、装修均尽可能有充裕的时间施工,保证如期完成施工任务,应该考虑到各方面的影响因素,充分酝酿任务、人力、资源、时间、空间的总体布局。
3.3.1 在时间上的部署原则-----季节施工的考虑:根据总施工进度的安排,基础结构施工在6月30日出地面,回填土在雨期施工期之前基本完成,保证边坡的稳定;确保回填土的质量。主体结构在2003年3月20日封顶;外保温的施工在冬期施工时完成,冬期施工后抹灰,刷涂料,保证施工质量。
3.3.2 在空间上的部署原则-----主体结构施工到三层,地上每4层,进行阶段性结构验收后插入地下室二次结构及其它工程项目的施工。
3.3.3 总施工顺序上的部署原则
按照先地下、后地上;先结构、后围护;先主体、后装修;先土建、后专业的总施工顺序原则进行部署。
3.3.4 在资源上的部署原则----机械设备的投入:
根据工程量和现场实际条件投入机械设备,结构施工期间投入3台塔吊一台QTZ5515(臂长55m),一台JL150(臂长55m)一台QTZ6515(臂长65m)。混凝土浇筑采用2台HBT—60C拖式输送泵完成。
3.3.5 根据基础、结构、装修三个阶段施工不同的特点安排总体施工部署:
3.3.5.1 基础施工阶段:
基础结构工程量大、墙体高、墙厚且类型多,模板配置复杂;因此,在施工时间安排上,基础结构施工时间适当长一些,这样有益于保证基础结构的施工质量。
回填土工程控制在2002年雨期施工开始之前完成绝大部分,以保证边坡的安全。
3.3.5.2 主体施工阶段
主体结构形式为框架剪力墙结构,墙、柱模板采用整体钢大模,平均5天左右完成一层。
3.3.5.3 装修施工阶段:
待结构施工至地上三层时,地下二次结构插入,以后每4层结构验收,验收后,立即插入二次装修施工。
由于机电、设备施工和室内精装修密切相关,因此,为了保证总体工程按期完成,要求业主大力协助配合,业主所确定的内容要符合总体进度控制计划,并要求业主控制其指定分包、分供方按照总控计划完成。
现场配置砂浆搅拌机搅拌砌筑和抹灰砂浆。
3.4 工程施工总进度控制计划
根据投标时业主要求,本工程的合同工期为2003年8月31日。因此,为了保证各分部、分项工程均有相对充裕时间保证工程施工和施工质量,编制工程施工进度计划时,要确立各阶段的目标时间,阶段目标时间不能更改。施工设备、资金、劳动力在满足阶段目标的前提下进行配备。
3.4.1 施工阶段目标控制计划
由于工程的特殊性限制,8#楼部分与4#楼、7#楼不能同时施工因而造成8#楼与其它楼阶段性目标不同步。
4#、7#楼及裙房SOHO办公施工阶段目标
序号
阶段目标
起 止 时 间
所用天数
1
土方、护坡施工
2
底板施工
2002.05.01-2002.05.20
20
3
基础结构施工
2002.05.20-2002.06.30
40
4
裙房结构
2002.06.30-2002.07.30
30
5
结构封顶
2002.07.30-2002.11.15
105
6
裙房外檐
2002.09.30-2002.10.30
30
7
外檐封闭
2002.09.30-2002.12.30
60
8
地下室初装
2002.0730-2002.09.10
40
9
裙房初装
2002.08.30-2002.10.20
50
10
主楼初装
2002.09.10-2002.11.30
80
11
电梯安装
2002.12.15-2003.02.01
45
12
机电安装
2002.08.10
13
精装修
2002.11.30
14
系统调试
2002.1130
15
竣工验收
2003.08.30
8#楼及裙房施工阶段目标
序号
阶段目标
起 止 时 间
所用天数
1
土方、护坡施工
2002.05.01-2002.05.30
30
2
结构桩
2002.05.31-2002.06.30
32
底板施工
2002.06.30-2002.07.30
20
3
基础结构施工
2002.07.30-2002.09.20
40
4
裙房结构
2002.09.20-2002.10.20
30
5
结构封顶
2002.09.30-2003.03.20
6
裙房外檐
2003.03.01-2003.04.01
30
7
外檐封闭
2003.04.05-2003.06.20
75
8
地下室初装
2002.10.20-2002.11.30
40
9
裙房初装
2002.11.10-2002.12.10
30
10
主楼初装
2003.03.01-2003.05.30
90
11
电梯安装
2003.05.01-2003.06.30
60
12
机电安装
2002.10.30
13
精装修
2003.04.05
14
系统调试
2003.10.01
15
竣工验收
2003.10.30
3.4.2 施工总控进度计划表(见后附进度计划表)。
3.5 施工组织协调
工程施工过程审通过业主、设计、监理、总包、分包、供应商等多家合作完成的,如何协调组织各方的工作和管理,是能否实现工期、质量、安全、降低成本的关键之一。因此,为了保证这些目标的实现,制定以下制度,确保将各方的工作组织协调好。
3.5.1 制定图纸会审、图纸交底制度:
在正式施工之前,项目经理部工程部、技术协调部和机电安装部的人员核对图纸,参加由业主组织的图纸会审、图纸交底会,会中确定的内容形成第一份施工文件。确保工程顺利开始。
3.5.2 建立周例会制度
在每周的固定时间召开由监理主持,业主、设计、总包、各分包方参与的周例会,会中商讨一周的工程施工和配合情况,解决问题。
若遇到急需解决的事情,可以立即找业主、设计、监理商讨解决。
3.5.3 建立设计协调会制度
每周对工程图纸中的问题及时向设计以设计协调单的形式向设计发送,并在会上商讨和确定解决办法。
3.5.4 制定考核制度
我公司是ISO9002体系认证企业,根据ISO9002体系管理要求,项目的分包、分供方要三家以上参与竞争,因此,制定考察制度,组织业主、监理共同对主要分包、分供方进行考察,经过综合评比,最终选定合格、满意的分包、分供方。
3.6 主要项目工程量
基槽挖土方:12200m3 地下室防水: m2
基础底板砼: m3 基础墙及顶板砼: m3
结构墙及顶板砼: m3 内隔墙: m2
外墙外保温: m2 楼地面: m2
