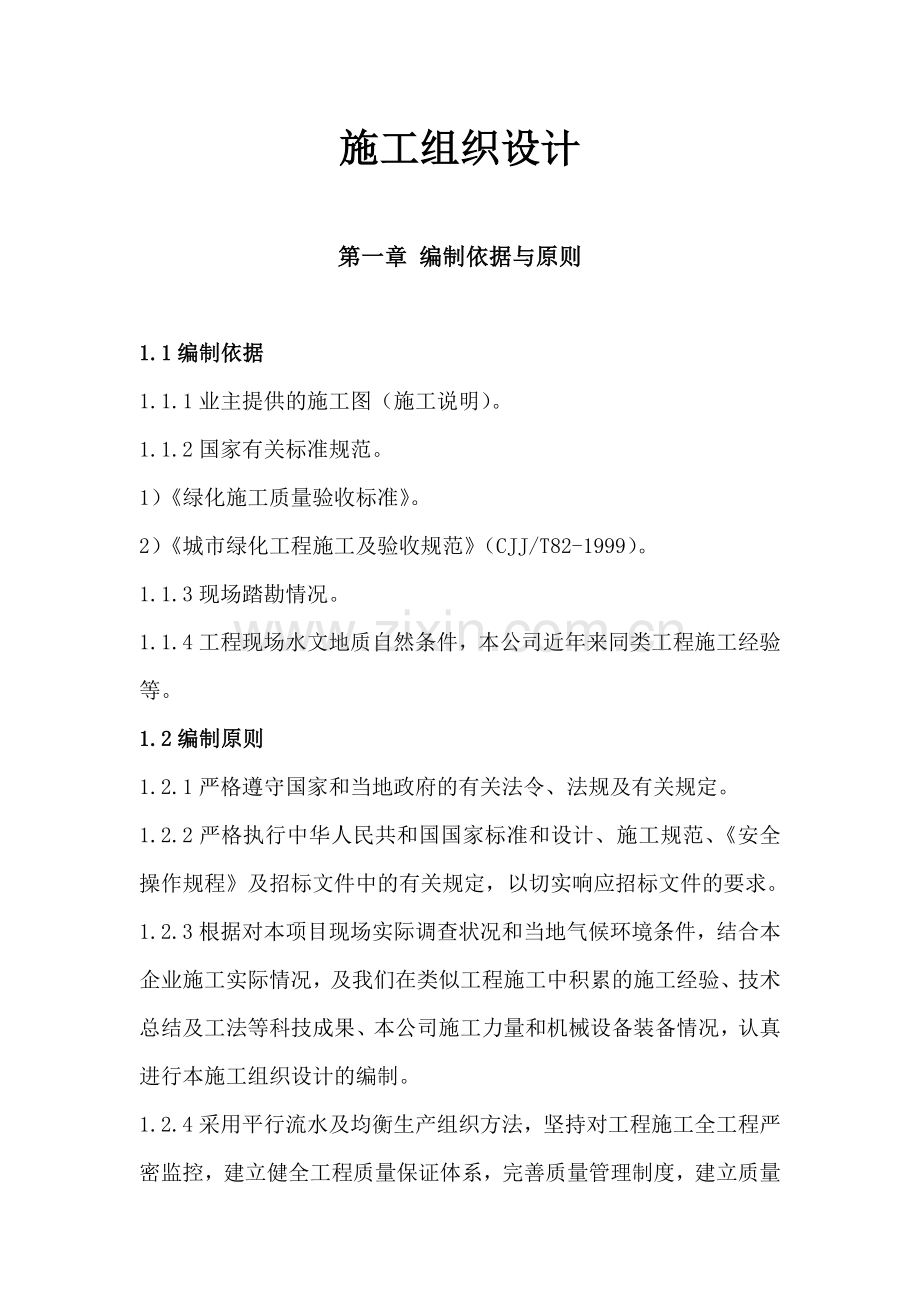

施工组织设计
第一章 编制依据与原则
1.1编制依据
1.1.1业主提供的施工图(施工说明)。
1.1.2国家有关标准规范。
1)《绿化施工质量验收标准》。
2)《城市绿化工程施工及验收规范》(CJJ/T82-1999)。
1.1.3现场踏勘情况。
1.1.4工程现场水文地质自然条件,本公司近年来同类工程施工经验等。
1.2编制原则
1.2.1严格遵守国家和当地政府的有关法令、法规及有关规定。
1.2.2严格执行中华人民共和国国家标准和设计、施工规范、《安全操作规程》及招标文件中的有关规定,以切实响应招标文件的要求。
1.2.3根据对本项目现场实际调查状况和当地气候环境条件,结合本企业施工实际情况,及我们在类似工程施工中积累的施工经验、技术总结及工法等科技成果、本公司施工力量和机械设备装备情况,认真进行本施工组织设计的编制。
1.2.4采用平行流水及均衡生产组织方法,坚持对工程施工全工程严密监控,建立健全工程质量保证体系,完善质量管理制度,建立质量控制流程,抓住关键施工工序,确保业主对该工程的工期、质量、安全、文明施工、环境保护等方面的要求。
1.2.5合理配置生产要素,优化施工平面布置,减少工程消耗,降低生产成本。
1.2.6严格遵守安全防护规程、《安全操作规程》,定期组织安全会议,进行安全防护教育,健全安全管理体系,落实安全责任制,简称安全检查制度,使安全工作警钟长鸣。
1.2.7制订施工方案时,首先考虑环境保护措施,注重文明施工,把确保交通畅通、周边经济秩序良好、居民正常生活作为施工组织的前提,树立我公司的良好形象。
1.2.8根据当地的水文地质、气象条件及施工工期要求,优化施工组织方案,充分发挥本公司施工工艺水平及管理水平,严格按设计及业主的要求组织施工,以合理配置人、财、机、物要素,确保工程的顺利实施。
第二章 工程概况
2.1 工程概述
大连安波温泉花园酒店改扩建项目-景观工程、室外道路及配套管网、挡墙工程施工(一期)工程,绿化面积约为10万平方米,位于普兰店市安波镇。
2.2工程范围
大连安波温泉花园酒店改扩建项目-景观工程、室外道路及配套管网、挡墙工程施工(一期)工程的范围包括苗木的采购、栽植、养护、景观小品、铺装、道路及及污雨水管网、挡墙施工工程等图纸范围内的全部内容。还包括文明施工措施费及《工程量清单》注明的其它内容。
2.3 施工现场条件
施工现场交通便捷,施工场地、水、电、通讯等相关事项按招标要求的规定中标后与有关单位联系。
2.4 施工准备工作
2.4.1制定施工准备工作计划
工程项目施工准备分为技术准备、物资准备、劳动力组织准备和施工现场准备。为了落实各项施工准备工作,加强对其检查、必须根据各项施工准备的内容时间和人员,编制施工准备工作计划。
1 建立施工组织机构 成立项目经理部、明确岗位责任制。
2 熟悉、审查施工图纸,了解设计目的。
3 编写施工图预算 计算工程量及取费 。
4 编写施工组织设计 确定施工方案和技术措施
5 图纸会审 全部施工图 ,施工技术部
6 现场平面布置 按总平面图布置水、电及临时设施,材料堆场。
7 现场定位放线 点线复核,建立平面定位控制网。
8 主要机具进场 机械设备进场到位。
9 主要材料进场 急用材料进场。
10 劳动力进场 组织劳动力陆续进场、进行三级安全技术教育
11 进度计划交底 总进度安排及明确各部门的任务和期限。
12 质量安全交底 明确质量等级特殊要求,加强安全劳动保护
2.4.2技术准备
技术准备是施工准备的核心,任何技术的差错或隐患都可能引起人身安全和质量事故,造成人、财、物的损失,因此必须认真细致地做好技术准备工作。具体有以下内容:
⑴施工图纸会审:组织技术人员认真学习设计施工图,掌握施工图纸的全部内容,熟悉设计目的、设计意图、领会设计效果,提出合理化建议。
⑵会同有关单位搞好现场接收工作:现场交接的重点是施工测量与有关资料的移交,熟悉场地情况,包括场地构筑物、管线埋设、种植条件等。
⑶编制施工图预算:依据设计施工图,招投标文件,合同条款编写详细施工图预算,它是签订合同、工程结算、进度拨款、成本核算、材料计划编制、加强经营管理的重要依据。
⑷编制施工组织设计:它是指导施工现场全部生产活动的技术经济文件,阐明施工工艺和主要项目的施工方法、劳动力组织和工程进度、质量、安全、文明施工的保证措施,收集以前施工的各种经验,针对本工程的特点和难点,以及建设单位的要求,编制切实可行的施工方案。
⑸技术交底:在工程开工前,工程技术负责人应组织参加施工的人员进行技术交底,应结合具体工程内容、施工现场、关键工序和施工难点的质量要求、操作要点及注意事项,验收标准等进行交底。技术交底采取“双层三级制”,交底后施工人员认真反复学习,贯彻执行。
2.4.3物资准备
物资准备工作包括村料准备,施工机具准备和安全防护用品的准备。
⑴材料准备
①对主要建筑材料,应根据实际情况做好材料采购计划,分批进场,对各种材料的入库、检验、保管和出库应严格遵守公司质量文件的规定,同时加强防盗、防火的管理。
②植物材料的准备
按种植设计所要求的苗木种类、规格、数量编制苗木所需量计划。对公司苗圃地自有的苗木,依工程进度安排好起苗、运苗、栽植的时间、方法;对于需购买的苗木,提前选好供货商,选好苗木,签订供购合同;安排好运输、栽植方案。
③种植材料准备:包括种植土、机肥、农药及生长剂等辅助材料,根据工程内容确定需用量,确定好货源,签订购买合同,据进度要求制订进场计划,组织好运输。
④施工机具准备:根据施工工艺的需要,编制施工机械使用计划,工程进度要求,确定进退场的时间,对公司自有的机械设备,提前检修,保养好,对于需租赁的大型设备,提前签好租赁合同。
⑤安全防护用品的准备:
主要安全防护用品需用量计划详如表2-1《安全防护用品计划表》
表2-1《安全防护用品计划表》
序号
用具名称
规格、型号
单位
数量
备注
1
安全帽
个
200
2
安全带
套
15
3
手套
双
20
4
干粉灭火器
个
15
5
水鞋
双
25
6
防护衣
件
25
7
安全标志牌
个
20
8
消防栓
个
2
9
泡沫灭火器
个
15
10
漏电保护器
个
10
2.4.4劳动力组织
施工组织机构在前面已有详述,本项目的施工队伍均由本公司具有丰富园林施工、绿化管养、圆建施工、电器安装经验的职工带班。依工程要求,拟成立园林绿化施工班、绿化管养班、圆建施工、电器安装等二个施工班组,四个班组合计投入施工人员200人。劳动力组织还必需做到:
⑴按照开工日期和工程进度要求,组织劳动进场。
⑵对职工进行安全,防火和文明施工等方面的教育,并安排好职工生活。
⑶向施工班组、工人进行施工组织设计进度计划、质量、安全等方面的技术交底。建立健全各项管理制度,规范职工行为。
第三章 施工方案及技术措施
3.1施工组织
我公司为了能对整个工程实施有效地全面统一的施工组织管理,在施工组织过程中,将成立大连安波温泉花园酒店改扩建项目-景观工程、室外道路及配套管网、挡墙工程施工(一期)工程项目经理部,其基本职责是对整个工程的操作过程和指导进行控制,包括进度、质量、安全、文明施工等。项目经理部下设项目副经理、项目技术负责人、综合部、施工技术部、质安部、材料设备部、计财部、后勤办公室等部门,同时挑选一批技术高、手艺好的绿化班、土建班、机械班、安装班等到各专业班实施各项工种的施工任务。
3.2施工部署
由于本工程为达到高水平环境工程,为了确保工期和质量,体现设计意图,我公司组织最佳的施工程序。全力实现如下施工目标:
1、工程质量目标:确保合格工程。
2、工程进度目标:按招标文件规定,在文件要求的工期内完成。
3、安全生产目标,防止重伤,杜绝死亡,达到无重伤亡事故、无中毒事故等要求。安全检查达标。
4、文明施工:努力做好规范管理,场容和场貌创一流水平,创建文明施工工地。
3.3场地平整
3.3.1施工准备工作
1)根据《大连安波温泉花园酒店改扩建项目-景观工程、室外道路及配套管网、挡墙工程施工(一期)招标文件》及施工图样及时组织有关技术人员进行图样会审以熟悉工程特点及技术要求。
2)对照图样勘察现场,了解工程范围内的现状和分布,做好现场记录和标识。
3)参照有关施工技术规程及施工现场总体布置平面图,依照文明施工、注重环保等要求,合理布置临时设施及安排好施工人员。
4)及时组织项目部人员进场,参与甲方和有关部门组织的技术交底,进行实地放线,做好施工前准备工作。
5)主动与同步施工的其他单位联系,协调施工。
3.3.2定点放线
场地平整中定点放线即是根据设计标高进行土方平衡。我们常用方格网法,依据施工图找出参照点,按比例将施工图上网格在现场用白灰撒出以正确图样在现场的平面位置,如有微地形将图图上等高线按比例依据方格网位置放出,在等高线上确定相应的点,用水准仪测出各点标高,参照设计标高,用竹竿作上记号,以确定挖方多少或填方多少,便于施工。
3.4种植工程
3.4.1定点放线
定点放线即在现场测出苗木栽植位置和株行距。由于树木栽植方式各不相同,定点放线的方法也有很多种,我们依照栽植方式常按以下几种方式进行:
1) 自然配置乔、灌木放线。
a、 坐标定点法。
b、 仪器测放法。
c、 目测法。
2) 整形式(行列式)放线。对于成片整齐式种植或行道树的放线
法,也可用仪器和皮尺定点放线,定点的方法是先将绿地的边界、园路广场和小建筑物的平面位置作为依据,量出每株树木的位置,钉上木桩,写明树种名称。
3) 等距弧线的放线。若树木栽植为一弧线和街道曲线转弯处的行
道树,放线时可从弧的开始到末尾以路牙或中心线为准,每隔一定的距离分别划出与路牙垂直的直线。在此直线上,按设计要求的树与道牙的距离定点,把这些点连接起来就成为似道路弧度的弧线,在此线上在按株距要求定出点来。
3.4.2苗木准备
1) 苗木的选择,除了根据设计提出对规格和树形的要求外,还要注意选择长势旺盛、无病虫害、无机械损伤、树形端正、根须发达的苗木;而且应该是在育苗期内经过翻栽,根系集中在树兜的苗木。
2)起苗时间和栽植时间要紧密配合,做到随起随栽。起苗时,常绿苗要带有完善的根团土球,土球散落的苗木成活率会降低。土球的大小一般可按树木胸径的10倍左右确定。对于特别难活的树种要考虑加大土球。土球高度一般可比宽度减少5——10cm。一般的落叶树苗也多带有土球。裸根苗木若运输距离比较远,需要在根蔸里填塞湿草,或在外包塑料薄膜保湿,以免根系失水过多,影响栽植成活率。为了减少树苗的水分蒸腾,提高移栽的成活率,起苗后,装车前应进行粗略修剪。
3.4.3挖种植穴
种植穴按施工规范挖好后更换新土。如果种植土太瘠薄,就先要在穴底垫一层基肥。基肥一定要是经过充分腐热的有机肥,如堆肥、厩肥等。基肥上还应当铺一层壤土,厚度在5cm以上。
3.4.4定植
1)定植前的修剪。在定植前,苗木必须经过修剪,其主要目的是减少水分的散发,保证树势平衡、树木成活。修剪时,修剪量依不同的树种要求而有所不同,一般对常绿针叶树及用于植篱的灌木不多剪,只剪去枯病枝、受伤枝、即可。对于较大的落叶乔木,尤其是生长势较强,容易抽出新枝的树木如杨、柳、槐等可进行强修剪,树冠可剪去1/2以上,这样可减轻根系负担,维持树木体内水分平衡,也使得树木栽后稳定,不致招风摇动。对于花灌木的枝条可剪去1/3-1/2,修剪时要注意分枝的高度。灌木的修剪要保持其树形自然,短截时要保持外地内高。树木定植之前,对根系进行适当修剪,主要是将断根、劈裂根、病虫根和过长的根剪去。修剪时剪口平而光滑,并涂抹防腐剂以防止过分蒸发、干旱、冻伤及病虫危害。
2)定植方法。苗木修剪后即可定植,定植的位置要符合设计要求。
3)定植后的养护管理。栽植较大的乔木时,在定植后应作支撑,以防浇水后大风吹倒苗木。
a、树木定植后24小时内必须浇上第一遍水,水要浇透,使泥土充分吸收水分,根系与土紧密结合,以利根系发育。树木定植后,每株每次浇水量可参考表4-1。
表4-1 每株每次浇水量参考表
乔木及常绿树胸径/cm
灌木高度/m
绿篱高度/m
树堰直径/cm
浇水量/kg
1.2-1.5
1-1.2
60
50
1.5-1.8
1.2-1.5
70
75
3-5
1.8-2
1.5-2
80
100
5-7
2-2.5
90
200
7-10
110
250
b、树木栽植后应时常注意树干四周泥土是否下沉或开裂,如有这种情况应及时加土填平踩实。此外,还应进行及时的中耕,扶直歪斜树木,并进行封堰。封堰时要使泥土略高于地面,要注意防寒,其措施应按树木的耐寒性而定。
3.4.5树木、花卉的养护管理
1)灌溉。水分是植物体的基本组成部分,植物体重的40%——80%是水分,树木体内的一切活动都是在水的参与下进行的。水能维持细胞膨压,使枝条伸直,叶片展开,花朵丰满、挺立、鲜艳,园林植物充分发挥其观赏效果和绿化功能。如果土壤水分不足,地上部分将停止生长,土壤含水量低于7%时,根系停止生长,且因土壤浓度增加,根系发生外渗现象,会引起烧根而死亡。同种在一年中的不同生育期内,对水分的需求量也不同。早春植株萌发需水量不多,枝叶盛长期需水较多,花芽分化期及开花期需水较少,结实期要求水分较多。
a、 灌溉时期。用人工方法向土壤内补充水分即灌溉。新建园林为植物促发新根,保证成活,必须经常灌溉,使土壤处于湿润状态,在5——6月气温升高、天气干旱时,还需向树冠和树干喷水保湿,此项工作在清晨或傍晚时进行。灌水分为三个时期:
保活水:在新植株定植后,为了养根保活,必须保证大量水分,加速根系与土壤结合,促进根系生长,保证成活。
生长水:夏季是植株生长旺盛期,大量干物质在此时间形成,需水量大,此时气温高,蒸腾量也大,雨水不充沛时要灌水。如夏季久旱无雨更应勤浇。
冬水:由于此地区冬季严寒风多,为了防寒,于入冬前应灌一次冬水。冬水作用有三点:一是水的比热大,热容量高,可适当提高地温,保护树木免受冻害;二是较高地温可推迟根系休眠,使根系能吸收充足水分,供蒸腾消耗需要,可免于枯梢;三是灌足冬水,使土壤有充足的储备水,翌年春天干旱时,也不致受害。
除了以上三个时期灌溉水外,如给植株施肥,施肥后应立即灌水,促使肥料渗透至土壤内形成水溶液状态为根系所吸收,同时灌水可使肥料浓度稀释而不致烧根。
b、灌水次数和灌水量。灌水次数:植株一年内种需灌水的次数,因种类、地区和土质而异。北方地区干旱、多风、寒冷,灌水次数要增加,尤其新植树木,每年至少集中灌水6次以上,即4.5.6.9.10.11月。所谓集中灌水,并非灌溉一次,如春季新植时的一段时间内要每隔1——2天灌一次,在这段时间内的灌水就是集中灌水,只能算作一次。
灌水量:耐干旱的种类灌水量少些,反之则多些,灌水时要做到灌透,切忌仅灌湿表层,一遇大风易刮倒。灌水以土壤中达到田间持水量的60%——80%最合适。
灌水方法:灌水的方法有很多,通常采用沟灌、盘灌、喷灌等方法。
2)排水。土壤出现积水时,如不及时排出,对植株生长会严重影响。
排水方法:一是可以利用自然坡度排水,如修建和铺装草坪时,即安排好0.1%——0.3%的坡度;二是开设排水沟,将其作为工程设计的一项内容,可设计明沟,在地上表挖明沟或设暗沟,在地下埋设管道,无论明沟、暗沟,均要安排好排水出处。
3)施肥。栽植的各种园林植物,尤其是木本植物,将长期从一个
固定点吸收养料,即使原来肥力很高的土壤,肥力也会逐年消耗而减少,因此应不断增加土壤肥力,确保所栽植株旺盛成长。
肥料种类:施肥要有针对性,即因种类、树龄、生育期等不同,要施用不同性质的肥料,才能收到最好的效果。肥料通常分速效肥和迟效肥(长效肥)两大类。速效肥多为人工合成的化学肥,迟效肥多为厩肥、堆肥等农家肥。前者一般作追肥用,后者多作为基肥用。基肥且应是腐熟好的,切记用生粪。
施肥方法:
a、 环状沟施肥法:秋冬季树木休眠期,以树冠垂直投影地面
的外缘,挖30——40cm的环状沟,深度20——50cm(可根据树木大小而定),将肥料均匀撒入沟内,然后填土平沟。
b、 放射状开沟施肥法:以根际为中心,向外缘顺水平根系生
长方向开沟,由浅至深,每株树开5——6条分布均匀的放射沟,施入肥料后填平。
c、 穴施法:以根际为中心,挖一个圆形树盘,施入肥料后土,
也可以在整个圆盘内隔一定距离挖小穴,一个大树盘挖5——6个小穴,施入肥料后填平。
d、 全面施肥法:即整个绿地秋后翻地普遍施肥。
e、 根外施肥法:即将事先配置好的营养元素,喷洒到植株枝
叶上,被其吸收利用,制造有机物质,促使植株生长。根外追肥要严格掌握浓度,应参考配比说明操作,切勿盲目,以免烧伤叶片。
4) 中耕除草。中耕是指采用人工方法促使土壤表层松动,从而增
加土壤透气性,提高土温,促进肥料分解,增加孔隙度,以减少水分蒸发和增加透水性,有利于根系生长。
中耕深度依栽植植物及树龄而定,浅根性的中耕深度宜浅,深根性的宜深,一般为5cm以上,如结合施肥则可加深深度。
中耕宜在晴天,或雨后2——3天进行。土壤含水量50%——60%时最好。中耕次数:花灌木一年内至少1——2次,小乔木至少1次,大乔木至少隔年1次。夏季中耕同时结合除草一举两得,宜浅些,秋后中耕宜深些,且可结合施肥进行。
杂草消耗大量水分和养分,影响园林植物生长,同时传播各种疾病虫害。除草要本着“除早、除小、除了”的原则。初春杂草生长时就要除,但杂草种类繁多,不是一次可除净的,春夏季要进行2——3次,切勿让杂草结籽,否则翌年又会大量滋生。
除草是一项繁重的工作,一般用手拔除或用小铲、锄头除草,结合中耕也可除去杂草。用化学除草剂方便、经济、除净率高。除草剂应在晴天喷洒。
5) 整形与修剪。整形与修剪是园林植物栽培过程中一项十分重要
的养护管理措施。
整形修剪的目的除了可以调节和控制园林植物生长于开花结果、生长与衰老更新之间的矛盾外,重要的在于满足观赏的要求,达到美的效果。整形往往通过修剪实施,故通常将而者称为整形修剪。
园林树木的整形修剪常年可进行,如结合抹芽、摘心、除蘖、剪枝等,但大规模整形修剪在休眠期进行为好,以免伤流过多,影响树势。
6) 防寒。某些园林植物,尤其是南种北移的树种,难以适应北方
的严寒冬季,或早春树木萌发后,遭受晚霜之害,而使植株枯萎。为防止上述冻害发生,常采取以下措施。
a、 加强栽培管理,增强树木抗旱能力。在生长期适时适量施肥、
灌水,促进树木健壮生长,使树木内积累较多的营养物质及糖分,可以增强树木体的抗寒能力。但秋季必须尽早停止施肥,以免徒长,枝梢来不及木质化,反受冻害。
b、 灌冬水与春灌。北方地区冬季寒冷,土壤冻层较深,根系有受
冻的危险。可在土壤封冻前灌一次透水,这样可使土壤中有较多的水分,土温波动较小,冬季土温不致下降过低,早春不致升高过快。早春土壤解冻及时灌水(灌春水),能降低土温,推迟根系的活动期,迟延花芽萌动和开花,免受冻害。
c、 保护根颈和根系。在严寒的北方,灌冬水之后再根颈处堆土防
寒很有效果,一般堆土40——50cm高并堆实。
d、 保护树干。包裹:入冬前用稻草或草绳将不耐寒树木的主干包
起来,包裹高度1.5m或包致分枝处。涂白:用石灰水加盐或石硫合剂对主干涂白,可反射阳光,减少树干对太阳辐射热的吸收,降低树体昼夜温差,避免树干冻裂。还可杀死树皮内越冬的害虫。涂白要均匀,不可涂漏,一条干道上的树木或成群成片树木,涂白高度要一致。
e、 搭风障。对新引进树种或矮小的花灌木,在主风侧可搭塑料防
寒棚,或用秫秸设防风障防寒。
f、 打雪与堆雪。北方冬季多雪,降雪之后,应及时组织人力打落
树冠上的积雪,要防止发生雪压、雪折、雪倒。如枝冠上有积雪,雪化时吸收热量,使树体降温,会使树冠顶层和外缘的叶子受冻枯焦。
降雪后将雪堆在树根周围处,可防止根部受冻害。春季雪化后,可增加土壤水分,降低土温,推迟根系活动与萌芽的时期,避免遭受晚霜或春寒危害。
3.4.6种植后草坪、树木、花卉病虫害防治
草坪、树木、花卉的病虫害防治。绿化植物在生长发育过程中,时常遭到各种病、虫危害,轻者造成生长不良,失去观赏价值,重者植株死亡,损失惨重。因此有效的保护观赏植物,使其减轻或免遭各种病、虫危害,是园林绿化工作者的重要任务之一。
1) 绿化植物病害及其防治。绿化植物病害按发生部位可分为叶、
花、果病害,茎干病害,根部病害等3类。
叶、花、果病害的主要病害有白粉病、锈病、炭疽病、灰霉病、叶斑病、叶畸形类、病毒病等。叶、花、果病害的防治原则主要是减少侵染来源和喷药保护。减少侵染来源的主要措施有收集落叶并处理、剪除有病部分、生长季节摘除叶片、有病的地段秋季深翻等。另外药物防治也是一项主要措施。根据植物发病部位和发病情况,采取不同的防治措施。喷洒时各种农药要交替试用,以免产生抗药性。
茎干病害的症状类型主要有:腐烂及溃疡、枝枯、肿瘤、丛枝、带化、萎蔫、立木腐朽、流胶流脂等。植物茎干病害的主要防治方法主要有:清除侵染来源、改善养护管理措施、提高抗病力、药物防治等。依据病害发生情况选用不同药物和比例并交替施用,以免产生抗药性。
根部病害的主要类型可分为根部及根颈部皮层腐烂,并产生特征性的白色菌丝、菌核和菌索,根部和根颈出现瘤状突起。根部病害的防治比较困难,一般可采用土壤处理的方法来加以防治。
2) 绿化植物虫害防治。绿化植物在生长发育过程中,根、茎、叶、花、果实、种子,都可能遭受病虫的危害,害虫发生严重时会使种苗及观赏植物资源受到巨大损失。人们根据害虫食性及为害部位,将绿化植物害虫分为五大类,即苗圃害虫(地老虎、蛴螬、金针虫、种蝇、蝼蛄等)、枝梢害虫(蛾类、甲虫类等)、食叶害虫(枯叶蛾、毒蛾、舟蛾、刺蛾等)、蛀干害虫(天牛、吉丁虫类、象甲类)、种实害虫(螟蛾、卷蛾、象甲、花蝇、小蜂类等)。害虫防治方法主要是药物防治。
害虫对绿化植物的危害是相当惊人的,必须引起足够的重视,努力做好害虫的防治工作。
3.5景观工程
景观部分主要包括有园林小品、花架、铺地、景亭、水池等,详见相关施工图纸。
工艺流程:测量放线→挖掘坑、槽→素土、级配碎石夯实→C15砼垫层→结构、防水施工→清理基层→弹线→试拼→扫浆→铺结合层→铺面层→擦 缝。
3.5.1测量放线
测量放线即在现场测出区域用地位置。依据坐标或施工图找出参照点,按比例将施工图上网格在现场用白灰撒出以确定图样在现场的平面位置。用水准仪测出各点标高,参照设计标高,用竹竿作上记号,以确定挖方多少或填方多少,便于施工。
3.5.2挖掘坑、槽
挖掘坑、槽采用反铲挖掘机。根据现场用白灰撒出的图样进行挖
土,坑、槽挖土深度参照设计标高,用水准仪现场跟踪测量。
3.5.3素土、级配碎石夯实
素土夯实采用振动夯实机。每个夯窝之间的距离,可根据需要间隔2-3个夯位,接上夯之邻的二道夯位进行打夯,二道夯完毕后,再进行三夯位的打夯。夯实后,填土密实度在基础以下0-80cm达到95%以上,80cm以下密实度达到85-90%。
级配碎石级配良好且含泥量不能超过5%。计算出每车可铺面积,推算出每车间距,将每次所需量备齐后,然后用人工配合推土机将级配碎石推平至设计标高(考虑松铺系数1.3),人工马上牵十字交叉线将级配碎石找平,用压路机碾压密实,即完成级配碎石摊铺和压实。
3.5.4 C15砼垫层
砼混合料在拌合场用搅拌机生产,砼按照设计要求进行配比。砼拌合后,人工进行摊铺,采用平板振动或卡板振动器振捣,振动器搁在纵向侧模顶上,自一端向另一端依次振动2-3遍。砼垫层以人工进行收浆,成型后2-3小时且物触无痕迹时,用麻袋进行全面覆盖,经常洒水保持湿润。
3.5.5 结构、防水施工
结构施工即园林小品、花架、铺地、景亭、水池等主体施工,其中工序:
1) 定位放线。
2) 脚手架搭、拆。
3) 钢筋制作及绑扎。
4) 模板制作、安装、拆除。
5) 浇筑混凝土。
6) 实心砖、毛石砌筑。
7) 混凝土、实心砖、毛石墙抹灰。
有局域部分做防水,其中工序:
1) 防水垫层砂浆
2) SBS防水卷材、高分子丙纶布
3) 防水保护层砂浆
3.5.6 清理基层
⑴基层施工时,必须按规范要求预留伸缩缝。
⑵抄平,以地面±0.00的抄平点为依据,在周边弹一套水平基准线。墙面水泥砂浆结合层厚度控制在10-15mm之间、地面30—50mm之间。
⑶清扫基层表面的浮灰、油渍松散砼和砂浆,用水清洗湿润。
3.5.7 弹线
根据板块分块情况,挂线找中,在装修区取中点,拉十字线,根据水平基准线,再标出面层标高线和水泥砂浆结合层线,同时还需弹出流水坡度线。
3.5.8 试拼
⑴根据找规矩线,对每个装修区的板块,按图案、颜色、纹理试拼达到设计要求后,按两方向编号排列,按编号放整齐。同一装修区的花色、颜色要一致。缝隙如无设计规定,不大于1mm。
⑵根据设计要求把板块排好,检查板块间缝隙,核对板块与其它管线、洞口、构筑物等的相对位置,确定找平层砂浆的厚度,根据试排结果,在装修区主要部位弹上互相垂直的控制线,引到下一装修区。
3.5.9 铺装结合层
采用1:3的干硬性水泥砂浆,洒水湿润基层,然后用水灰比为0.5的素水泥浆刷一遍,随刷随铺干硬性水泥砂浆结合层。根据周边水平基准线铺砂浆,从里往外铺。虚铺砂浆比标高线高出3-5mm,用括尺赶平,拍实,再用抹子搓平找平,铺完一段结合层随即安装一段面板,以防砂浆结硬,铺张长度应大于1m,宽度超出板块宽20-30 mm。另外一种方法是还可以将水灰比为0.5的素水泥浆和1:3的干硬性水泥砂浆分层抹在镶贴板、砖背面与铺镶面层同步施工。
3.5.10 铺面层
铺镶时,板块应预先浸湿晾干,拉通线,将石板跟线平稳铺下,用橡皮锤垫木轻击,使砂浆振实,缝隙、平整度满足要求后,揭开板块,再浇上一层水灰比为0.5的水泥素浆正式铺贴。轻轻锤击,找直找平。铺好一条,及时拉线检查各项实测数据。注意锤击时不能砸边角,不能砸在已铺好的板块上。
3.5.11 灌、擦缝
板块铺完养护2天后在缝隙内灌水泥浆、擦缝。水泥色浆按颜色要求,在白水泥中加入矿物颜料调制。灌缝1-2h后,用棉纱醮色浆擦缝。缝内的水泥浆凝结后,再将面层清洗干净。
3.5.12成品保护
铺装完后严禁早期上人走动,表面覆盖锯末、席子、编织袋等予以保护。
3.6道路工程
施工顺序:现场踏勘→测量放线→清除施工、路槽开挖、路槽修整→压路机碾压→水泥稳定碎石→路边石→粗粒式沥青混凝土、中粒式沥青混凝土。
3.6.1现场踏勘
对现场的构筑物、高压线路、地下管线等进行探查,并根据地理位置、挖方的大小合理确定开挖的方法、出土的路线、弃土的位置。
3.6.2测量放线
路基开工前要做好导线、中线、水准点的复测,横断面检查与补测,增设水准点等工作。施工测量的精度要符合GB50026—93《工程测量规范及条文说明》。
1)导线复测。使用满足测量精度的仪器对甲方提供的导线点进行复测,对原有导线点不能满足施工要求的,进行加密,使施工时相邻导线点能相互通视并闭合。
2)中线测量。全面恢复道路的中桩,对路线的主要控制桩,如交点、转点、圆曲线和缓和曲线的起、止点,用钢钎固定。如发现各桩点与实际不相符,及时查明原因,并马上报监理工程师。
3)水准点的复核。查核甲方提供的水准点,并与国家的水准点闭合,超出国家误差范围的,查明原因并报监理工程师。临时设置的水准点用水泥桩固定。
4)路基放样定位。详细检查、核对纵、横断面图,发现问题即进行复测。并根据图纸的位置测放路基用地桩、路堑堑顶、边沟等的桩线,在距路中心的距离设控制桩,标明挖方的高度。
3.6.3 清除施工、路槽开挖、路槽修整
1)清除施工范围内的所有障碍物、垃圾、砍伐树木及挖除树根、杂草,将清出的杂物运到指定地点。
2)开挖前先在坡顶施工截水沟,避免雨天地面水及地下水冲刷边坡引起塌方。
3)土石方外运时,严格遵照有关散体物料运输规定,用专用车辆运输。
4)开挖时边挖边修整边坡,边坡的坡度按设计的要求,不能过陡或过缓。
5)挖至设计标高后如路床的密实度达不到要求的,先超挖30cm,整平碾压至与路床标高相平,使路床的密实度达到设计要求。
6)路堑开挖的质量要求
序号
项 目
允 许偏 差
(mm)
检查频率
检查方法
范围
点数
1
路床高程
土方
±30
每
座
5
用水准仪量
石方
±100
5
2
轴线位移
50
2
用经纬仪、全站仪测量,纵横向各计1点
3
基坑尺寸
不小于规定
4
用尺量,每边各计一点
7)土方的填筑
①对已设好的标志桩进行拉线,使线顶的高度即为设计路床高。
②检查填土的质量,填土尽量使用与旧路堤土质相同的土,或选用透水性较好的土,以保证路堤的稳定性。
③在填筑前,对填料进行含水量等指标的试验,填筑时检查填料的含水量,使之在最佳含水量下进行。填筑高度小于80cm或不填不挖时,将原地清理后,表面翻松30cm深,然后整平压实,压实度应≥92%;填土高度大于80cm时,将原地表整平后压实,使基底以下30cm 范围的压实度应≥92%。并经监理工程师验收后才开始填筑。
④填筑时采用水平分级分层卸料、摊铺,最大松铺层厚不超过30cm,最小松铺厚度不小于10cm。并按照横断面全宽分成水平层次,逐层向上填筑。
⑤填筑由路中向路边进行,先填低洼地段,后填一般路段,使路基保持一定的路拱和纵坡,横坡坡度为2%。
⑥检查井边的填土对称进行回填,避免两边压力差过大压坏检查井结构。
⑦在同一路段上要用到不同性质的填料时,应注意:
a.不同性质的填料分层填筑,不能混填,以免内部形成水囊或薄弱面,影响路堤的稳定。
b.尽量采用水稳性较好的土填筑。并将透水性好的土填下层,透水性较小的土填上层;如透水性小的水填下层时,层面要设4%的横坡以利排水。
c.填方相邻作业段交接处若非同时填筑,则先填地段按1:1坡度分层留好阶梯;若同时填筑,则采用分层相互覆盖法,使相邻土层相护交迭衔接,搭接的长度不少于2m。
⑨填土分层的压实厚度和压实遍数与压路机、土的种类和压实度要求有关,通过现场试压来确定。
3.6.4碾压施工
1)碾压时,按先边缘,后中间的顺序进行。注意纵横向碾压的接头必须重叠。横向接头对振动压路机一般重叠40~50cm,三轮压路机一般重叠后轮的1/2,前后相邻两区段的纵向接头处重叠1~1.5m。碾压时做到无漏压、无死角并确保碾压均匀。
2)开始碾压时,土体较蔬松,强度低,先轻压,随着土体密度的增加,再逐步提高压强。推运摊铺土料时,机械车辆均匀分布行驶在整个路堤宽度内,以便填土得到均匀预压。否则要采用轻型光轮压路机(8~12t)进行预压。正式碾压时,用振动压路机,第一遍静压,然后由弱到强。
3)碾压时如土质的含水量小于或大于最佳含水量的要撒水或晾晒才能进行压实。压实时出现弹簧土的,要将弹簧土清挖掉,用碎石砂换填后再继续压实。
4)路堤边缘压实不到的地方,仍处于松散状态,雨后容易滑坍,土方填筑时两侧多填宽40~50cm并压实,压实工作完成后再按设计宽度和坡度刷齐整平。
5)路基土方压实度严格按以下标准进行施工
序号
项目
压实度(%)
检查频率
检验方法
重型击实
范围
点数
1
路床
以下
深度
(cm)
填方
0~80
≥92
1000
m2
每层
一组
(三点)
用环刀法检验
2
80~150
≤92
3
>150
≤90
4
挖方
0~30
≥92
3.6.5水泥稳定碎石
1)材料的准备
①由实验室进行配合比设计,在摊铺工前14天以前提交监理工程师批准。
②联系搅拌站预约材料进场时间,以确保准时施工。
2)机械的准备
检查拌和机及压路机是否运行正常,计量设备是否准确。
4)摊铺
①本标段工程全部为土路基,路面基层全部为18cm厚3%水泥稳定碎石层+18cm厚5%水泥稳定碎石层。在进行摊铺施工时,先行摊铺18cm厚3%水泥稳定碎石层,然后摊铺18cm厚5%水泥稳定碎石层。
②在进行摊铺前,需对土路基进行验收,合格后才进行水泥稳定碎石层的摊铺。摊铺时气温在+8℃以上和非雨天才能进行施工。
③施工前根据稳定层的设计厚度用边桩拉横断面线,3%水泥稳定碎石层一次摊铺完成,5%水泥稳定碎石层分两层摊铺完成,每层层厚为18cm。摊铺主要采用机械进行,人工配合找平及成拱。在摊铺机无法工作的部位,如挡土墙边,采用人工摊铺,人工摊铺的虚厚度每层控制在10~15cm,并用打夯机夯实。
4) 碾压
①混合料摊铺、整平后,立即使用压路机进行压实。碾压遵循“先轻后重,先边后中,先慢后快”的原则,并在水泥终凝前完成。即先用8t压路机对路基进行稳压,稳压次数2遍,再用12t的压路机碾压6~8遍。碾压速度先慢后快,头两遍的碾压速度为1.5~1.7km/h,后6~8遍为2.0~2.5km/h。相邻碾压的轮迹每次重叠的宽度为1/2后轮宽。碾压的顺序由两侧向路中推进,先压路边两三遍后逐渐移向中心。并检测横断面及纵断面高程。
②碾压过程从稳压至碾压成型,设置施工警示牌,禁止一切车辆驶入稳定层施工范围。
③若碾压中局部有“弹软”现象,立即停止碾压,待翻松晾干或处理后再压,若出现推移则适量洒水,整平压实。碾压至表面平整,无明显轮迹,压实度大于设计规定值,抗压强度>4.5MPa。
④若分段进行施工,衔接处留一段不压,供下一段施工回转机械之用。
⑤接缝施工时,将前一段施工末端的斜口铲除,使稳定层端头面与路床垂直,再进行下一段摊铺;或预留50cm不碾压,待重新连接铺筑后一并压实。
6)养护
摊铺完压实度达到要求后,即采用淋水养护。若分两层摊铺,底层水泥稳定层碾压完后,底层铺筑碾压完成后撒水养护24小时再铺筑上层水泥稳定层。整个基层完成后,如平均七温低于15℃,养护期为7天,平均气稳高于15℃,养护期为3天,期间禁止车辆驶入。
7)基层的质量标准
项目
允许偏差
检验频率
检查方法
密实度
≥95%
每1000m2
检1点
灌砂法、
重型击实
平整度
10mm
每20m2
检1点
用3m直尺量取最大值
厚度
±10mm
每50m2
检1点
挖验测取
宽度
不少于设计值
每40m2
检1点
用钢尺量
中线高程
±20mm
每20m2
检1点
用水准仪测量
横坡
±20mm、±0.3%
每20m2
检1点
用水准仪测量
3.6.6路边石
测放道路中线和高程,按设计边线引出侧、平石边桩,直线部分桩距为10~15m,曲线部分为5~10m,路口转弯弧位为1~5m,在边桩测放侧平石的高程。
1)侧石安装
检查侧石的质量,合格的方可采
