收藏 分销(赏)

屋面找平层工程质量技术交底卡.doc

上传人:xrp****65 文档编号:5840208 上传时间:2024-11-20 格式:DOC 页数:3 大小:28KB
下载 相关 举报
屋面找平层工程质量技术交底卡.doc_第1页
第1页 / 共3页
屋面找平层工程质量技术交底卡.doc_第2页
第2页 / 共3页
屋面找平层工程质量技术交底卡.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

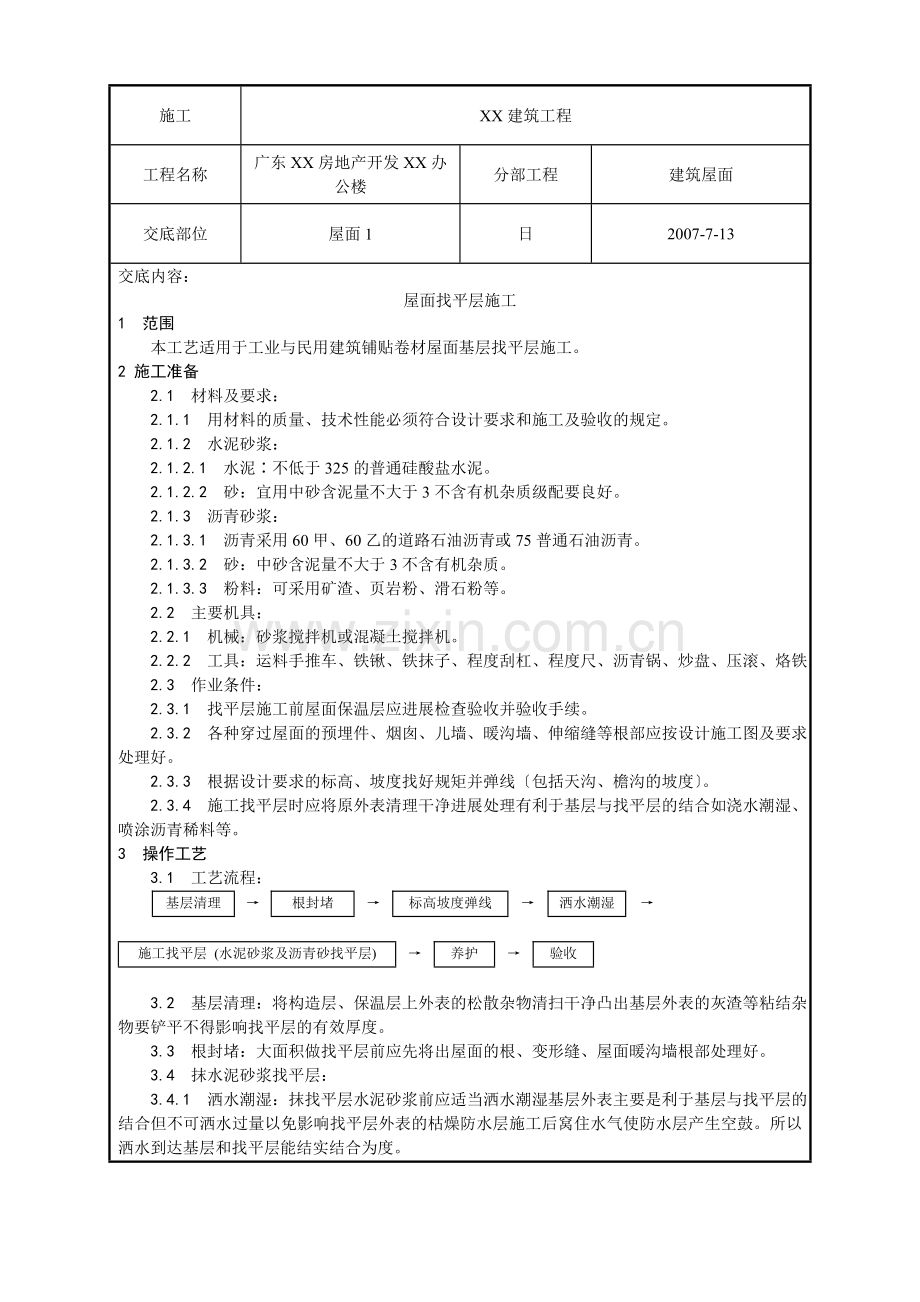

1、施工XX建筑工程工程名称广东XX房地产开发XX办公楼分部工程建筑屋面交底部位屋面1日2007-7-13交底内容:屋面找平层施工1 范围 本工艺适用于工业与民用建筑铺贴卷材屋面基层找平层施工。2 施工准备 2.1 材料及要求: 2.1.1 用材料的质量、技术性能必须符合设计要求和施工及验收的规定。 2.1.2 水泥砂浆: 2.1.2.1 水泥不低于325的普通硅酸盐水泥。 2.1.2.2 砂:宜用中砂含泥量不大于3不含有机杂质级配要良好。 2.1.3 沥青砂浆: 2.1.3.1 沥青采用60甲、60乙的道路石油沥青或75普通石油沥青。 2.1.3.2 砂:中砂含泥量不大于3不含有机杂质。 2.1

2、.3.3 粉料:可采用矿渣、页岩粉、滑石粉等。 2.2 主要机具: 2.2.1 机械:砂浆搅拌机或混凝土搅拌机。 2.2.2 工具:运料手推车、铁锹、铁抹子、程度刮杠、程度尺、沥青锅、炒盘、压滚、烙铁。 2.3 作业条件: 2.3.1 找平层施工前屋面保温层应进展检查验收并验收手续。 2.3.2 各种穿过屋面的预埋件、烟囱、儿墙、暖沟墙、伸缩缝等根部应按设计施工图及要求处理好。 2.3.3 根据设计要求的标高、坡度找好规矩并弹线包括天沟、檐沟的坡度。 2.3.4 施工找平层时应将原外表清理干净进展处理有利于基层与找平层的结合如浇水潮湿、喷涂沥青稀料等。3 操作工艺 3.1 工艺流程:基层清理根

3、封堵标高坡度弹线洒水潮湿施工找平层 (水泥砂浆及沥青砂找平层)养护验收 3.2 基层清理:将构造层、保温层上外表的松散杂物清扫干净凸出基层外表的灰渣等粘结杂物要铲平不得影响找平层的有效厚度。 3.3 根封堵:大面积做找平层前应先将出屋面的根、变形缝、屋面暖沟墙根部处理好。 3.4 抹水泥砂浆找平层: 3.4.1 洒水潮湿:抹找平层水泥砂浆前应适当洒水潮湿基层外表主要是利于基层与找平层的结合但不可洒水过量以免影响找平层外表的枯燥防水层施工后窝住水气使防水层产生空鼓。所以洒水到达基层和找平层能结实结合为度。 3.4.2 贴点标高、冲筋:根据坡度要求拉线找玻一般按l2m贴点标高贴灰饼铺抹找平砂浆时先

4、按流水方向以间距l2m冲筋并设置找平层分格缝宽度一般为20mm并且将缝与保温层连通分格缝间距为6m。 3.4.3 铺装水泥砂浆:按分格块装灰、铺平用刮扛靠冲筋条刮平找坡后用木抹子槎平铁抹子压光。待浮水沉失后人踏上去有脚印但不下陷为度再用铁抹子压第二遍即可交活。找平层水泥砂浆一般配合比为13拌合稠度控制在7cm。 3.4.4 养护:找平层抹平、压实以后24h可浇水养护一般养护为7d经枯燥后铺设防水层。 3.5 沥青砂浆找平层: 3.5.1 喷刷冷底子油:基层清理干净喷涂两道均匀的冷底子油作为沥青砂浆找平层的结合层。 3.5.2 配制沥青砂浆:先将沥青熔化脱水预热至120140;中砂和粉料拌合均匀

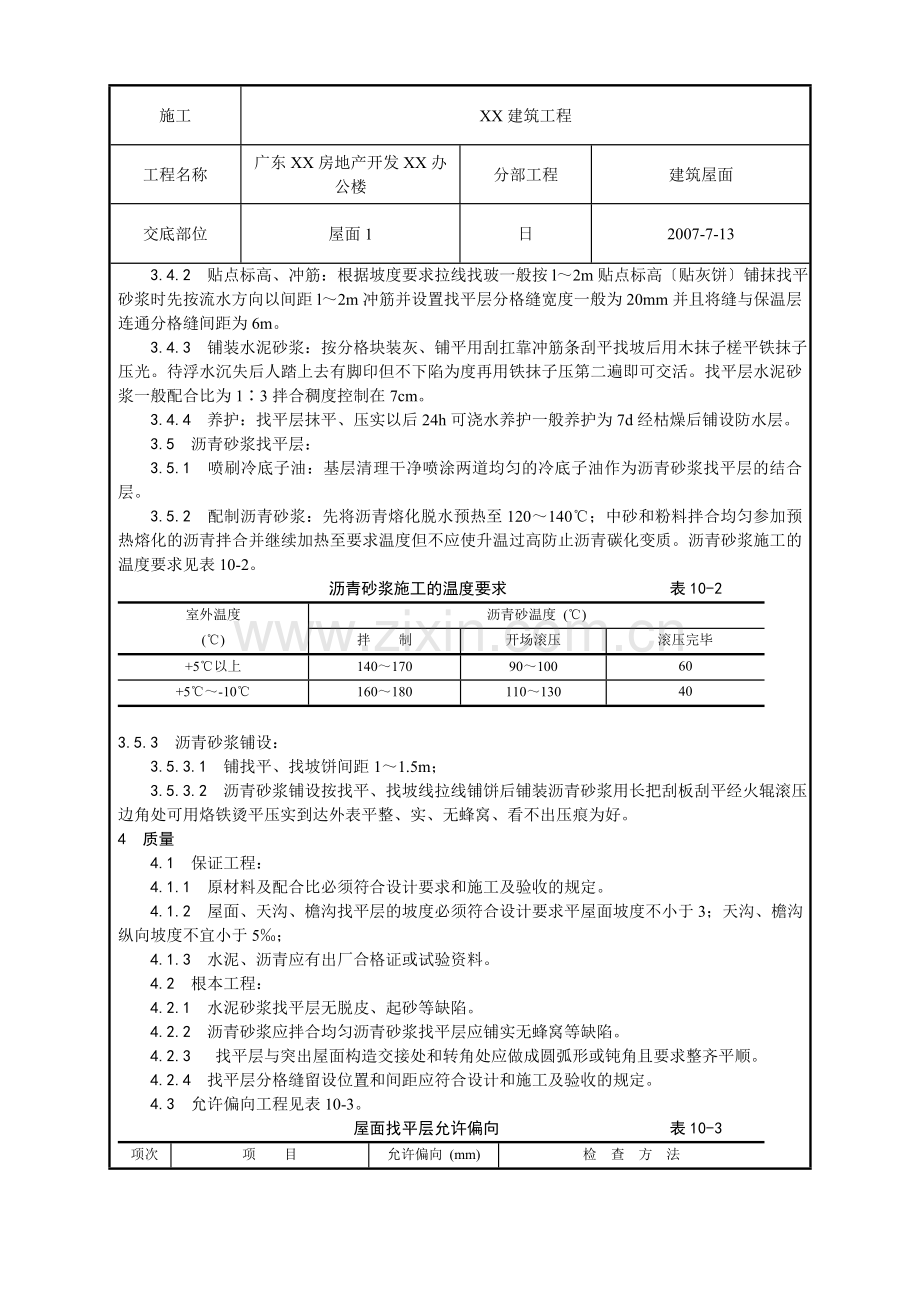

5、参加预热熔化的沥青拌合并继续加热至要求温度但不应使升温过高防止沥青碳化变质。沥青砂浆施工的温度要求见表10-2。 沥青砂浆施工的温度要求 表10-2室外温度沥青砂温度 ()()拌 制开场滚压滚压完毕+5以上1401709010060+5-10160180110130403.5.3 沥青砂浆铺设: 3.5.3.1 铺找平、找坡饼间距11.5m; 3.5.3.2 沥青砂浆铺设按找平、找坡线拉线铺饼后铺装沥青砂浆用长把刮板刮平经火辊滚压边角处可用烙铁烫平压实到达外表平整、实、无蜂窝、看不出压痕为好。4 质量 4.1 保证工程: 4.1.1 原材料及配合比必须符合设计要求和施工及验收的规定。 4.1.

6、2 屋面、天沟、檐沟找平层的坡度必须符合设计要求平屋面坡度不小于3;天沟、檐沟纵向坡度不宜小于5; 4.1.3 水泥、沥青应有出厂合格证或试验资料。 4.2 根本工程: 4.2.1 水泥砂浆找平层无脱皮、起砂等缺陷。 4.2.2 沥青砂浆应拌合均匀沥青砂浆找平层应铺实无蜂窝等缺陷。 4.2.3 找平层与突出屋面构造交接处和转角处应做成圆弧形或钝角且要求整齐平顺。 4.2.4 找平层分格缝留设位置和间距应符合设计和施工及验收的规定。 4.3 允许偏向工程见表10-3。 屋面找平层允许偏向 表10-3项次项 目允许偏向 (mm)检 查 方 法1外表平整5用2m靠尺和楔形塞尺检查5 成品保护 5.1

7、 抹好的找平层上推小车运输时应先铺脚手板车道以防止破坏找平层外表。 5.2 找平层施工完毕末到达一定强度时不得上人踩踏。 5.3 雨水口、内排雨口施工过程中应采取临时措施封口防止杂物进入塔塞。6 应注意的质量问题 6.1 找平层起砂:水泥砂浆找平层施工后养护不好使找平层早脱水;砂浆拌合加水过多影响成品强度;抹压时机不对过晚破坏了水泥硬化;过早踩踏破坏了外表养僵硬度。施工中注意配合比控制加水量掌握抹压时间成品不能过早上人。 6.2 找平层空鼓、开裂:基层外表清理不干净水泥砂浆找平层施工前未用水潮湿好造成空鼓;应重视基层清理认真施工结合层工序注意压实。由于砂子过细、水泥砂浆级配不好、找平层厚薄不均、养护不够均可造成找平层开裂;注意使用符合要求的砂料保温层平整度应严格控制保证找平层的厚度根本一致加强成品养护防止外表开裂。 6.3 倒泛水:保温层施工时须保证找坡泛水抹找平层前应检查保温层坡度泛水是否符合要求铺抹找平层应掌握坡向及厚度。7 质量记录 本工艺应具备以下质量记录: 7.1 材质及试验资料。 7.2 质量检验评定资料。技术负责人: 交底人: 接交人:

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
