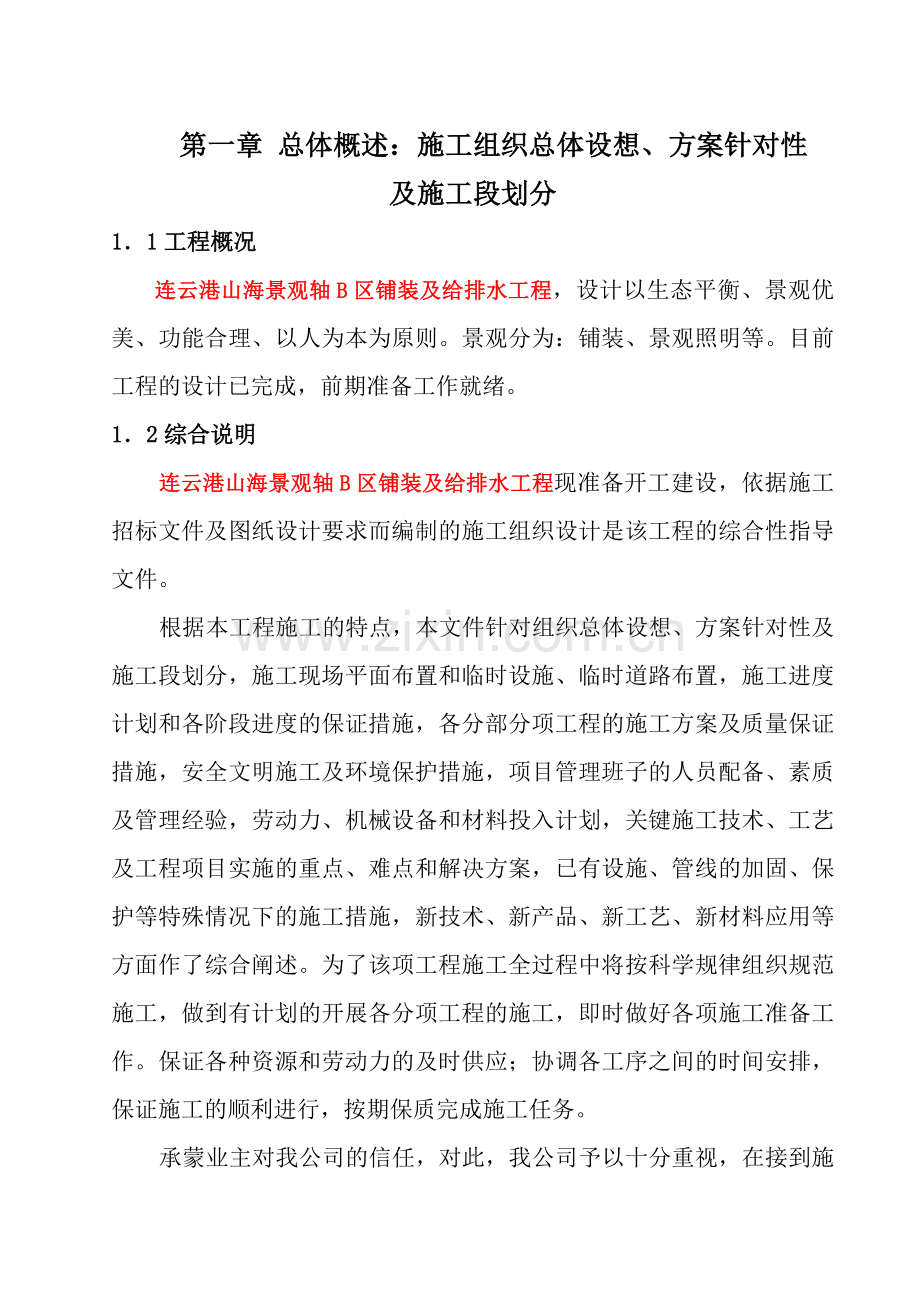

1、 第一章 总体概述:施工组织总体设想、方案针对性及施工段划分11工程概况连云港山海景观轴B区铺装及给排水工程,设计以生态平衡、景观优美、功能合理、以人为本为原则。景观分为:铺装、景观照明等。目前工程的设计已完成,前期准备工作就绪。12综合说明连云港山海景观轴B区铺装及给排水工程现准备开工建设,依据施工招标文件及图纸设计要求而编制的施工组织设计是该工程的综合性指导文件。根据本工程施工的特点,本文件针对组织总体设想、方案针对性及施工段划分,施工现场平面布置和临时设施、临时道路布置,施工进度计划和各阶段进度的保证措施,各分部分项工程的施工方案及质量保证措施,安全文明施工及环境保护措施,项目管理班子的

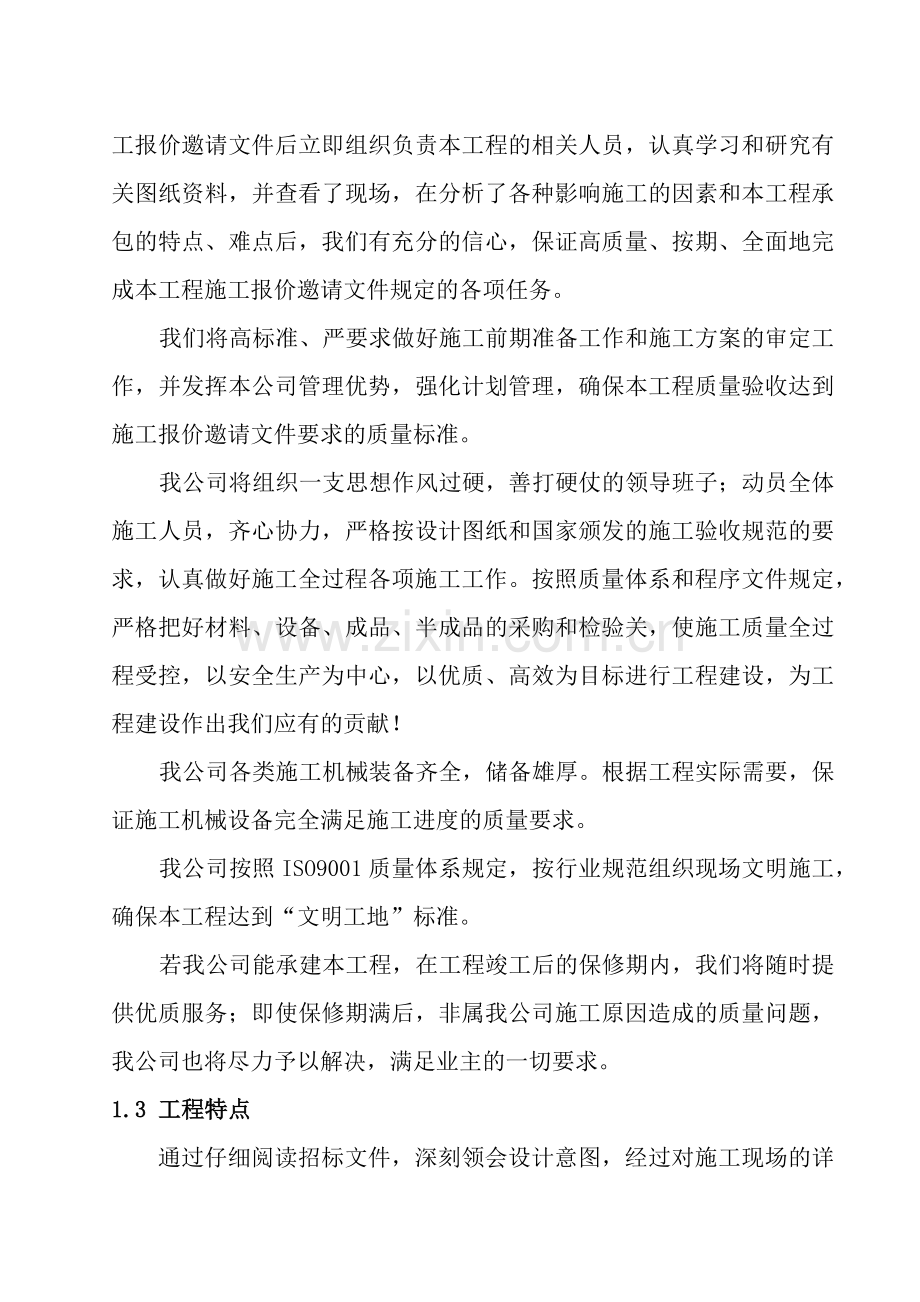

2、人员配备、素质及管理经验,劳动力、机械设备和材料投入计划,关键施工技术、工艺及工程项目实施的重点、难点和解决方案,已有设施、管线的加固、保护等特殊情况下的施工措施,新技术、新产品、新工艺、新材料应用等方面作了综合阐述。为了该项工程施工全过程中将按科学规律组织规范施工,做到有计划的开展各分项工程的施工,即时做好各项施工准备工作。保证各种资源和劳动力的及时供应;协调各工序之间的时间安排,保证施工的顺利进行,按期保质完成施工任务。 承蒙业主对我公司的信任,对此,我公司予以十分重视,在接到施工报价邀请文件后立即组织负责本工程的相关人员,认真学习和研究有关图纸资料,并查看了现场,在分析了各种影响施工的因

3、素和本工程承包的特点、难点后,我们有充分的信心,保证高质量、按期、全面地完成本工程施工报价邀请文件规定的各项任务。我们将高标准、严要求做好施工前期准备工作和施工方案的审定工作,并发挥本公司管理优势,强化计划管理,确保本工程质量验收达到施工报价邀请文件要求的质量标准。我公司将组织一支思想作风过硬,善打硬仗的领导班子;动员全体施工人员,齐心协力,严格按设计图纸和国家颁发的施工验收规范的要求,认真做好施工全过程各项施工工作。按照质量体系和程序文件规定,严格把好材料、设备、成品、半成品的采购和检验关,使施工质量全过程受控,以安全生产为中心,以优质、高效为目标进行工程建设,为工程建设作出我们应有的贡献!

4、我公司各类施工机械装备齐全,储备雄厚。根据工程实际需要,保证施工机械设备完全满足施工进度的质量要求。我公司按照ISO9001质量体系规定,按行业规范组织现场文明施工,确保本工程达到“文明工地”标准。若我公司能承建本工程,在工程竣工后的保修期内,我们将随时提供优质服务;即使保修期满后,非属我公司施工原因造成的质量问题,我公司也将尽力予以解决,满足业主的一切要求。1.3 工程特点通过仔细阅读招标文件,深刻领会设计意图,经过对施工现场的详细踏勘,并结合经验分析,我们认为该工程的工程特点和重点是:1.3.1本工程的石材铺装主要沿已有场地道路及景观分布,如何做好场地的布置、工序的衔接、工期的安排、施工组

5、织、机械设备的配置是本工程的难点。1.3.2本工程为新建工程,如何解决土建及景观施工建设与本工程施工的交通分流的问题,是本工程的又一个难点。拟采用的措施:1.3.3做好前期的准备工作,充分利用现有场地,对不能满足要求的场地作适当处理,尽快形成作业面, 确保目标工期的实现。1.3.4做好现场的施工总平面布置,优化施工工艺,选用合适的机械设备,周密安排各工序的施工顺序。1.3.5根据整个工程的工程量,合理分划工作段,做到分工明确、责任到人。1.4、施工总体安排1.4.1设备、人员动员周期 一旦我方中标,我们将把此项工程列为我企业施工生产管理的重点,认真履行投标书中所作承诺,立即调集我方一批有资质、

6、有专业技术水平、有组织管理能力、善于指挥且主持过类似工程项目的人员组建一支精干高效的施工管理班子进驻现场,同时立即调集我企业自有的、性能状态良好的施工机具进驻现场,立即组织人员进场修建生产、生活等施工营地。 同时,我们承诺我企业参加本工程施工的人员和机具设备的动员周期为1天,并承诺我们将以满足业主、监理工程师的要求为原则,迅速进场并为积极开工创造条件。在接到中标通知书后的2天内,向监理工程师提交详细的施工组织设计和进度计划,在收到监理工程师签发的开工通知后,从速开工。1.4.2 设备、人员、材料运到施工现场的方法我方一旦中标,在接到中标通知书后,即可组织人员和设备及材料进场,认真勘察现场,恢复

7、中线,设立临时水准点和导线点,建造驻地等。将在二天内完成项目经理部班子组建工作,并由项目经理带队,尽快进入现场,落实生产、生活等各项准备工作,在2天内先期工程所需人员、机械设备、材料进入施工现场,并在最短时间内完成施工组织设计报审、工程材料报验、施工方案审批、施工测量布置及其他各项开工准备工作,形成全面开工条件。 前期施工所需的周转材料、机具设备及石材、水泥、砂等材料,将自我方直接由公司调配以此来大大加快进场速度,缩短施工准备周期。如果本次报价我公司有幸合作,我公司将会在施工进场前,根据本工程情况,进一步制定更详尽的施工组织方案。我们将严格按国家质量标准,高标准、严格要求做好施工前期准备工作和

8、施工方案的审定工作,并发挥本公司管理优势,强化计划管理,确保本工程质量等级达到优良标准。1.5 编制依据1.1连云港山海景观轴B区铺装及给排水工程施工招标文件。1.2连云港山海景观轴B区铺装及给排水工程施工图1.3、连云港山海景观轴B区铺装及给排水工程工程量清单等资料。1.6 本工程采用的技术规范:1、行业规范及地方标准规范、规程 1)建筑施工安全检查标准 JGJ59-99 2)建筑机械使用安全技术规范 JGJ46-88 3)建筑施工高处作业安全规范 JGJ80-91 4)施工现场临时用电安全技术规范 JGJ46-882、设计对施工工艺的特殊要求 备注:1、同类标准中若国家有新颁布实施的,按新

9、标准执行。 2、若没有国颁标准的,按相应的行业标准执行。1.7 编制说明: 根据施工报价邀请文件要求和工程的实际施工情况,本文件针对施工组织总体设想、方案针对性及施工段划分,施工现场平面布置和临时设施、临时道路布置,施工进度计划和各阶段进度的保证措施,各分部分项工程的施工方案及质量保证措施,安全文明施工及环境保护措施,项目管理班子的人员配备、素质及管理经验,劳动力、机械设备和材料投入计划,关键施工技术、工艺及工程项目实施的重点、难点和解决方案,冬雨季施工、已有设施、管线的加固、保护等特殊情况下的施工措施,新技术、新产品、新工艺、新材料应用,降低工程成本的技术措施、成品保护措施以及竣工交付、回访

10、服务等方面作出综合阐述,用以指导本工程的建设。1、本施工组织设计作为指导施工全过程各项活动的技术经济的综合性文件、科学合理地组织本工程中各种可能的施工生产要素,实现可能生产诸要素在施工项目开工之前的模拟优化组合配置,保证项目开工后的施工活动能有秩序、高效率、科学合理地进行从而达到优质、低耗、高效、安全和文明生产的目的。2、本施工组织设计作为技术管理制度的一项工作,对生产技术和施工准备方面进行指导,综合施工效率,考虑施工中经济效益,以真正起到指导施工的作用、科学指导施工活动、统一作战步调、提高劳动效率、降低资源消耗、保证工程质量和施工安全、实现文明生产、扩大企业信誉等一系列服务性职能,提高施工企

11、业经济效益和业主的投资效益为目的。3、本施工组织设计采用网络计划、目标管理、信息技术等现代管理方法编制。统筹安排施工技术方案和进度计划,实施全面质量管理,贯彻质量管理和质量保证标准,以完善科学规范的现代企业质量管理保证体系。4、依据施工报价邀请文件及图纸等资料为依据,经专业技术人员综合装饰要求、内容、规模、功能反复分析,为此本装饰改造工程遵照设计师的思路,遵守设计图纸各部位的设计要求与节点进行施工配套,从而达到高标准、高质量的装饰效果。1.8 工程主要施工内容 根据施工招标文件及图纸等的要求本工程施工的内容主要有:1、 景观工程-石材的铺装、石材路牙、园林小品等2、 照明工程-照明管线埋设、灯

12、具安装第二章 施工进度计划和各阶段进度的保证措施2.1 施工部署原则为了保证景观工程在施工过程中做到有组织、有部署,使工程施工自始至终和有条不紊进行,我们将组建花果山大道(曹圩河桥-242省道)景观工程项目经理部,负责本工程的施工技术、施工质量、进度控制、材料采购、安全生产与文明施工等总体管理,公司领导及技术负责统一指挥,直接协助项目部在工程过程中各施工环节的协调工作。2.2 施工部署 根据本工程特点及施工报价邀请文件的要求,景观施工中铺装、安装、等专业工程同时施工,因此合理安排工程交叉施工,合理的投入各工种比例、施工流水段划分,做好各分项工程间的配合,采用立体交叉、综合流水等施工,统筹协调好

13、各分部、分项工程的施工,合理安排好各工种的穿插施工,确保工程质量和施工进度,以满足总进度控制,满足业主使用要求。 施工总体以地面铺装、管道安装、施工为主,主要的作业组基本同时施工,重点控制各工种施工交叉点及施工节奏、做到有张有弛,有条不紊,以此保证各工种按进度计划完成各分项工程。 根据本工程的特点,考虑到现场的交通运输方便,我公司决定:按照有关规定,合理安排材料进场时间,保证材料保质保量及时提供,并按照“文明工地标准”分类标注堆放,并执行严格的材料验收及保管使用制度,在装饰施工过程中,合理安排施工时间,尽量将噪音减少到最低程度;尽量减少粉尘污染;严格采取成品保护制度以防止二次污染发生。2.3

14、施工方案制定原则 在满足工程质量与工期要求的前提下,根据本工程具体情况,重点抓好四点,即“优质、高效、安全、文明”,确保施工方案原则为:1、认真贯彻执行建筑法及建筑施工验收规范,做到有法可依,执法必严,违法必纠、一抓到底的原则。2、制定合理的施工方案、科学的技术措施,可行的工程进度。3、组织强有力的项目经理部,运用科学的管理模式进行管理。4、配备过硬的施工队伍,足够的技术力量,齐全的施工机械。5、确保物资、材料的供应与各工种的密切配合。6、合理安排临时设施和制定施工现场文明管理措施。7、做好与周边环境的协调工作,为之提供一切尽可能提供的方便服务。8、运用计算机辅助计划管理,合理有效的配置资源,

15、对项目进行动态管理。2.4前期施工准备阶段的部署做好前期施工准备工作,是保证工程按期开工与施工期间能有条不紊、有节奏地组织施工的必要条件之一,必须认真对待。根据本次招标文件对本工程施工工期、安全、质量、文明等各方面的要求,在认真研读和深刻领会设计意图,以及在经对施工现场进行详实调查的基础上,结合我企业在其他类似工程项目中的施工经验,并综合我方管理、技术、资金机械设备所构成的施工能力,在本工程的施工总体部署上,我们将本着“信守合同、服务业主,科学组织、优化配置,总体安排、阶段控制,安全、优质、文明、高效”的原则,立足于“专业化、机械化、标准化”,确保做到方案科学可行,重点工序、特殊部位施工突出,

16、工期、工序安排科学。在进行大面积施工之前,做到科学规划,维护楼宇施工道路的正常交通,保证区道路的畅通,保证施工时不影响其他施工队伍的生活及生产工作。2.5施工组织机构的设立及施工队伍的任务安排 施工组织机构的设立为了确保安全、优质、文明、高效地完成工程的各项施工任务,根据本工程的施工任务和工程特点,我企业将本着“精干、专业、高效”的原则,选派一批有资质、有专业技术水平、有组织管理能力、善于指挥且主持过大型工程项目的人员,组建精干、高效的施工管理班子,按项目法组织施工,来承担整个工程的过程控制施工。2.6阶段性目标控制施工准备及临时工程:从业主下达开工令之日起在2日内完成。计划总工期 90天。

17、第三章、主要分部分项工程项目的施工方案、施工方法3.1 测量工程3.1.1 原始测量控制网点的复测原始平面控制网点的复测按业主或监理提供的原始平面控制网点的等级及相应的测量规范的要求,用水准仪按原始平面控制网点的网形对原始平面控制网点进行复测,并按测量规范的要求进行严密平差。将复测成果报业主或监理。如复测后发现原始平面控制网点发生位移或原始平面控制网点的实际精度达不到相应的测量规范要求,应立即将测量记录、计算方法及计算成果报业主或监理,待业主或监理重新提供原始平面控制网点,按上述方法进行复测,直至原始平面控制网点的精度满足其相应的测量规范要求。3.1.2 首级控制网点的布设首级平面控制网点的布

18、设根据施工现场的具体地形及施工便道的布置情况,按一级导线的测量规范要求在拟建的道路的左侧或右侧50100m、间隔平均距离为500m埋设首级平面控制网点。埋设方法:用砼埋设预先在顶部加工好“十”字丝的25螺纹钢筋。埋设好12周后,首级平面控制网点基本稳定,开始用水准仪按一级导线的测量规范要求进行首级平面控制网点的观测,认真作好记录。对首级平面控制网点观测成果进行严密平差,并编制首级平面控制网点观测成果表。将首级平面控制网点观测记录、平差计算表和成果表报业主或监理,待业主或监理验收合格后方可使用。 3.1.3测量注意事项在施工过程中,要对使用的测量仪器进行定期检查,保证所有使用的测量仪器处于良好状

19、态,并填写检查证书报监理工程师核查。仪器的主要检查项目如下:(1)水准仪的i角校正。(2)经纬仪、全站仪三轴关系的检测校正。(3)钢尺的校定。3.2 土方开挖1、土方开挖(1)施工准备:1)审查设计图纸,核对平面尺寸和基底标高,摸清地下构筑物及地下管线分布情况,与甲方确认。2)现场工程定位放线工作已完成,场区内的控制网点已设立,且不受土方开挖的影响。3)开挖边线已用白灰撒好,其范围内的障碍物不影响土方开挖。(2)开挖方案:本工程因土方开挖量较多,故采用机械开挖配合人工开挖。人工开挖出的土方在现场堆放,作为回填土用。在开挖过程中,配备专职测量员,测设距离沟底300mm的标高,并在槽帮上钉水平标高

20、木桩,用300mm标准尺杆随时以木桩为准校核沟底标高,最后由两端拉通线检查距槽边尺寸,确定槽宽标准,根据此来修整槽帮,最后清除槽底土方。(3)注意事项:1)由于开挖时紧邻已有建筑,故开挖时应注意地下已有管线布置,避免破坏原有管线。2)挖土过程中应有测量工及时将标高引测至沟壁上,并随时检测,避免超挖。3)管沟开挖完毕后,应及时用保温被进行覆盖,并尽快打上垫层,以防扰动和受冻。4)严禁在沟边大量堆载或载重车辆穿行。5)管沟上口500mm处设钢管护栏,并用红白漆做出突出标记,夜间设警示灯。3.3 土方回填1、作业条件:(1)雨水井、污水井砌筑已完成且达到一定的强度,地下给排水管线已安装完毕。(2)回

21、填所用土方的土质条件能满足回填需要,不含树枝、杂草等杂物或其它有机物质。2、施工注意事项:(1)在回填前,先进行土壤的击实试验,以此确定土壤的最佳含水率范围,土壤的夯实遍数。(2)回填2:8灰土时,要有标准容器,以确保灰土比的准确。同时,白灰和土要拌和均匀。(3)回填土方采用蛙式打夯机打夯。打夯时,要一夯压半夯,夯夯相连,行行相连,纵横交错,不多夯,不漏夯。每层土的打夯遍数为34遍。在边缘部位,要适当的加强其夯实遍数。(4)每层回填土的虚铺厚度不得超过250mm。(5)每层回填土夯实后,要进行环刀取样,以检测其夯实密度,合格后,方可进行下一层土的回填。3、回填土质量控制:每层回填土夯完后,在每

22、层压实后的下半部,按每30m取样一组,其干密度不得小于最大干密度的93% 。3.4 园路工程施工方案与施工方法3.4.1路基工程施工总体方案根据管沟、路基填挖交界以及互通立交分布情况,路基施工分2个工作区段,分别由2个路基施工队施工。修建临时排水设施,完善临时排水系统,尤其是深挖高填地段的排水设施,必须作为前期重点工程提前开工,伴随路基填筑等高度同步施工,提前完成,为路基施工工作面的开展创造有利条件。路基填筑按纵向分段,水平分层法逐层施工,挖掘机或装载机挖土装车,自卸汽车运输,推土机摊铺,平地机整平,振动压路机碾压密实,灌砂法分层检测压实度。前期结合永久排水系统完善临时排水设施,路基挡护砌体提

23、前完成,路堑防护,边坡成型一段,防护一段,后期集中力量施工路基边坡防护和排水沟,形成平行流水作业。3.4.2施工工艺及施工方法3.4.2.1 路基土方工程 (1) 施工准备 1)、对设计资料和招标文件的内容进行全面的现场核对和施工调查。特别是土石方数量,交通、植被,建筑和设施拆迁、地质测量等同路基施工有关的资料。 2)、根据总施工部署编制路基施工方案,施工网络计划等并报批。 3)、开工前认真进行施工测量,包括导线点、界桩、水准点复测和补点;横断面检查与补测;恢复中线和固定主要控制桩;逐桩进行路基放样,订出界桩、堤脚、暂顶、边沟、护坡道等位置。并在施工范围外设控制桩,边坡放样及机械施工控制标志。

24、 4)、对路基填料进行复查和取样试验,测定其最大干密度,最佳含水量、液限、塑性指数或颗粒分析、填料强度等,试验按JTJ051-93规程办理。 5)、场地清理包括路基用地范围内地上建筑、设施、文物的清理(保护),地表植被清理,好土的集中堆放,以及填方段填土前地表面的整平压实。 6)、做好施工临时排水设施,如路堑开挖前在上方做截水沟,路基填方前原地面排水,但不得流入农田等造成破坏,要结合永久性排水设施进行。 (2) 土方路堑开挖 1)、本标段高挖方区段因开挖面不宽。宜采用分层纵挖法进行施工。 2)、具体的施工方法是:采用挖掘机进行开挖,自卸汽车和推土机配合作业。 3)、修筑路拱、刷刮边坡、整平路基

25、面时,宜采用挖掘机、推土机、平地机配合作业,遇地下水时应及时挖沟排除,若路床以下位于含水量较多土层时,应换填透水性良好的材料,边坡开挖后,应立即刷坡并砌筑相应的防护工程以防雨水冲刷。 4)、根据土壤试验对开挖出的适用材料,应分类堆放,不应混杂。先挖出的适用土方,应储存于指定地点,待后填路基上部。对已先挖出的路堑断面,路床顶面应予留30cm后挖,以免施工车辆和雨水对路床的破坏。 5)、路基土方工程施工安全执行JTJ076-95.4.2规程。 (3) 填方路基施工 a) 检测标准 路基设计压实度及强度(重型击实试验标准): 路槽下080cm范围内不低于93%,80cm以下不低于90%。 通过对土样

26、击实试验取得各种填土压实所需的最佳含水量及最大干密度。 通过压实试验路段得到的各种土样作业方法、施工机械,每层松土松铺厚度,压实遍数等试验数据,用以指导大规模填方路基施工。施工时,掌握好每种土的含水量非常重要,要采取均匀加水或摊开晾干等方法,使其在最佳含水量2%以内压实,并满足压实次数,才能保证压实质量。 b) 填方施工 土层摊铺采用自卸汽车定点卸土,推土机初平,平地机复平。(上层精平)边角,障碍点人工配合(控制边线标高)的方式,按照试验所给松铺厚度进行摊铺。应自中向两边设置3%横坡,每层碾压前应检查松铺厚度、平整度、含水量、边线、中线,合格方可碾压。 碾压采用14t振动压路机进行。第一遍静压

27、,然后先慢后快,由弱到强,应由边部到中央,由低处到高处纵向进退式进行。横向重叠0.4M,相邻区段纵向重叠1.2M,应达到无漏压,无死角,确保碾压均匀。 c) 检验压实度 每一压实层均应按检验标准检测压实度,合格后方可填筑其上一层。否则应采取措施进行补压,到合格时为准。现场大规模施工,检测压实度宜采用核子密度湿度仪法,应先进行标定和对比试验。土质路床顶面压实完成后进行弯沉检验。 d) 零断面施工 零断面是路基的一个薄弱环节,施工时首先检查该处土质情况,发现不良地基及时报请设计单位、监理共同解决。当地基土质良好时则把原地面挖成内倾24%,宽不小于1.0m、高0.5m的台阶进行填筑,填至距路面结构底

28、面30cm,然后把表面翻松与填土一起压实。当土质不能满足要求时,则按设计宽度、厚度换填合格石渣,并碾压成型达到设计要求。 3.4.2.2路基填筑施工工艺和施工方法路基填筑前,将依据监理工程师批准的填方工程断面图,进行坡顶和坡脚线的放样,设置边坡线,转移中线里程桩,并挖设坡脚线外的临时排水沟,以及斜坡面上的搭接平台。此外,还需按规范对各料源取样试验,确定最大干密度和最佳含水量,报监理批准。然后根据试验段确定的压路机碾压遍数和机械最佳组合方式及松铺厚度等进行施工。碾压前首先对填土层松铺厚度和含水量进行检测,符合要求后进行碾压。压实根据标准试验段提供的松铺厚度、合理压实遍数及最佳碾压机械组合,进行全

29、宽填筑,全宽碾压。为了获得良好的压实效果,使用的振动压路机和三轮压路机要直线纵向碾压,遵循先两边后中间由低到高的碾压原则。振动压路机第一遍静压,然后先慢后快,由弱振到强振。小半径曲线段由内侧向外侧,纵向退进式进行,横向接点振动压路机重叠0.40.5m,三轮压路机后轮重叠1/2,前后相邻段纵向重叠1.5m,达到无漏压、无死角,确保碾压均匀。路基分层填筑,每一层表面做成2%4%的排水横坡。用重型压路机在结构物两侧对称碾压,在边角及靠近构造物无法用重型压路机碾压时,采用手扶式压路机和手持式打夯机或蛙式打夯机分层夯实。3.4.2.3碎石填筑施工基层碎石:采用人工摊铺施工工艺,碎石自卸车运输到现场摊铺,

30、纵断高程厚度、横坡度采用自动找平装置走钢丝基准线控制,松铺系数、按试铺路段实施。正式开工前,应进行试铺,长度不少于20m,按现行路面基层施工规范进行。先按要求备足各种符合质量要求的材料。3.5、侧平石及人行道面层3.5.1、侧平石工程、侧平石由预制厂加工。尺寸按设计图要求,线条平整,表面光洁,用经纬仪放线,拉弦线排铺。侧平石铺砌、砌缝采用1:1水泥砂浆砌筑,砂浆要饱满,砌筑前应浇水湿润,侧平石排砌时,要求砂浆不得污染侧平石表面。、侧平石基础采用水泥混凝土现浇,立钢模。凡施工用混凝土、砂浆统一由项目部拌制点拌制,斗车供料到施工现场,倒在铁板上使用。、平侧石排铺要求顺直、平滑、美观。3.5.2、人

31、行道砌块工程、每隔510m安设一块方砖作控制点,以掌握高程及方向。、铺设砌块:从路面砖基准点开始,以路面砖基准线为基准,按设计规定的图案铺筑路面砖。铺筑路面砖时,严禁站在砂浆垫层上或在刚铺筑的路面砖上作业,垫上一块大于0.3m2的木板,站在木板上,将面砖轻轻放平,用橡胶锤打稳,但不得损伤板角;砖底不平时,应拿起面砖重新找平,严禁再向砖底填塞或支垫碎砖石等。路面砖的接缝宽度应符合规范及设计要求。铺筑到路边产生缝隙时,可适当调整路面砖之间的接缝宽度来弥补,不宜使用水泥砂浆填补。接缝应按确定好的两条相互垂直的路面砖基准线为基准拉线调整。3.6、管道施工3.6.1、管沟土方施工、采用反铲挖掘机挖土,挖

32、出的土方就地堆放,距基坑边缘距离不小于2m,防止塌方。、土方挖到离设计标高100mm左右停止机械挖土,由人工挖土至设计标高。 、施工要点: a、开挖应确保基底土层不被扰动,防止超挖而破坏基坑原始土层。 b、挖土时严格控制超挖,如果发生了超挖,超挖深度在200mm以内用5mm40mm碎石回填夯实,超挖深度超过200mm时,要用碎石换填。 c、管沟不能泡水,应由专人负责,排出坑内积水。3.6.2、管道施工、垫层施工:土方挖至设计标高,并经施工监理和建设单位代表、设计院验收合格后,随即铺设石粉垫层,人工摊铺平整。、管道敷设:在垫层表面弹出混凝土管的中心线,即可进行管道敷设施工。排水管为承插式混凝土管

33、(敷设时管道的插口要放在顺水流方向)。400以下管径的混凝土管道安装时由人力下管到沟内,600以上管径管道安装时用吊车配合下管。管道安装前先进行外观检查,发现裂缝,保护层脱落、空鼓、接口掉角等缺陷,进行修补,并经鉴定合格后方可使用。承插管安装前应将管子内外清扫干净,安装时应使管内底(流水面)调整符合实际规定,接口内平顺,在一个井段内应挑选管壁厚度一致的管子安装。管槽基地于检查井的底槽跨空处,安装时管下必须处理填实。3.7、砌筑工程3.7.1、水泥砂浆:、砌筑用水泥砂浆的标号,应符合设计规定。砂浆标号为7.077.077.07cm3试件标准养护28d的抗压强度(单位为MPa)。、砂浆中所用水泥、

34、砂、水材料标准要符合混凝土工程相应材料的质量标准。砂浆中所用砂,要用中粗砂。砂的最大粒径不超过5mm,砂的含泥量不可超过5%。、必须有良好的和易性,其稠度以标准圆锥体沉入度表示,其值控制在57cm。、应随拌随用,保持适宜的稠度,应控制在34h内使用完毕。已凝结的砂浆,不得使用。3.7.2、浆砌片(块)石、片(块)石应分层砌筑,工作层的水平缝应大致平行,各工作层竖缝应相互错开,不得贯通。、安砌时应选取形状及尺寸较为合适的砌块,尖锐突出部分应敲除。竖缝较宽时,应在砂浆中塞以小石块,不得在石块下面用高于砂浆砌缝的小石片支垫。3.8、检查井1、检查井顶标高需严格按道路纵横坡及面层标高设置,雨水井处低于

35、路面标高1cm,三面顺坡,以利于及时汇水排水。2、排水检查井井壁必须互相垂直,不得有通缝,必须保证灰浆饱满,灰缝平整,不得有空鼓现象。预留支管应符合设计要求,管与井壁衔接处应密实不得漏水。检查井砌筑应边砌边回填,每层高不宜超过30cm,分层夯实。3、雨水口安装时,井外壁与路面结构空隙用M5.0片石混凝土填实;现砌小井采用满膛砌方式,以保证机、非车道基层、垫层雨水口区域强度。3.9 石材铺装工程施工方案与施工方法 (1) 施工准备 1)、对设计资料和招标文件的内容进行全面的现场核对和施工调查。 2)、根据总施工部署编制路基施工方案,施工网络计划等并报批。 3)、开工前认真进行施工测量,包括导线点

36、、界桩、水准点复测和补点;横断面检查与补测;恢复中线和固定主要控制桩; 并在施工范围外设控制桩,边坡放样及机械施工控制标志。 2、工艺流程清理基层 弹线 安装标准块 铺贴 补缝 养护3、施工方法与技术措施(1)对色编号:石材地面铺设前,应对材料进行试拼,指对色、拼花、编号,以便对号入座,试拼后,要保证地面石材前后左右的花纹、颜色基本一致,纹理通顺,接缝严密吻合,角度垂直,线条顺直。(2)基层修补:检查基层平整情况,偏差较大的应事先凿平和修补,并将基层清扫干净。(3)找水平、弹线,在素混凝土找平层上贴水平灰饼,弹线找中找方,并找出拼花板的位置,施工前一天洒水,湿润基层。(4)铺设顺序:弹线后应先

37、铺若干条干线为基准,起标筋作用,一般由厅中线往两侧采取退步法铺贴。(5)铺贴:按照弹线位置拉通线将板块依线平稳放下,用木锤或橡皮锤垫木轻击,使沙浆震实。缝隙宽度、平整度满足要求后,揭开板块,在其背后批白水泥一道,再正式铺贴,轻轻敲击、找平找直。(6)铺设中,随时用水平尺检查块间的接缝高低差,发现问题及时处理,以满足质量要求。(7)整个石材地面全部结束后,质量满足下列要标准。项目允许偏差MM检测方法表面平整度12M长水平垂直测量仪、楔形塞尺缝格平直度25M线、直尺接缝高低差0.5直尺、楔形塞尺板块间缝隙宽度1直尺表面洁净,图案清晰,色泽一致周边顺直,板块无裂纹、掉角和缺陷观察检查石材的品种、质量

38、符合设计要求面层与基层粘接牢固、无空鼓小锤轻击和观察检查(8)将石材地面及缝隙清理干净,用美纹纸将每一条缝粘贴起来,以防止缝隙污染发黑。(9)养护:板材铺设24小时后,应洒水养护1-2天,以补沙浆在硬化过程中所需要的水分,保证板材与砂浆粘结实牢固,养护期3天之内禁止踩踏第四章、确保工程质量和工期的措施41质量目标 1、单位工程质量目标我方郑重承诺:确保本装饰工程质量验收达到合格标准。2、分项工程质量目标1)保证项目: 符合相应质量检验评定标准的规定必须符合的标准。2)基本项目: 符合相应质量检验评定标准的合格规定,确保市优。3)允许偏差项目:90%及其以上抽检应在质量检验评定标准规定允许偏差范

39、围内。42质量保证体系自中标开始起,成立以项目经理为首的质量保证体系,在项目经理统一领导下,由项目施工员、项目质监员具体实施对本工程的质量监控的管理,使工程质量等级纳入投标质量等级的控制目标。公司部门配合现场质保体系进行预控,监督和检测。从技术组织、工序控制、材料管理、质量检测、工程配合、产品保护等方面落实措施。本工程涉及装饰工程各分项分部工程较多,且质量要求较高,所以对轴线测量、弹线、复核、标高引测的控制,做好分项施工工序技术交底、控制质量通病源头,进行施工全过程控制,检验、检测,制定纠正预防措施等,对本工程的质量进行控制相关重要。此外:严格执行相关的施工技术规范和质量验评标准,对施工过程中

40、容易产生的质量通病等问题进行预控。严格按施工工艺程序操作,上道末经检验合格,禁止进行下道工序操作。施工过程中严格遵循检验标准要求,落实工程隐蔽前的“三检”制度,定期召开业主、监理座谈会,接受业主、监理单位对工程质量的管理和指导。43质量保证体系网络项目经理项目施工项目质量经营管理物质供应质量检查工程技术装饰施工工程测量安装工程材料试验材料试验计量管理材料供应设备供应机具调配资金管理成本核算回访保修施工质量质量预控采购质量资金4.4 确保工程质量的措施 本工程质量目标:。为了确保达到工程合格,必须做到:分项工程合格率为100%,质量争创市优工程。4.4.1、管理措施1、施工前应认真学习和会审施工

41、图纸,并做好逐级技术交底工作。应遵照设计图纸要求、施工规范、操作规程和工艺标准的各项相应要求施工,如设计变更、材料代用或由于施工原因要变更原设计时,应先与业主、监理统一办理洽商。2、严格质量预控和保障制度。项目部组要签订质量承包合同,施工质量同经济效益挂钩。除了施工班组进行自检外,每周对工程进度和质量进行定期检查,以确保工程质量。3、加强原材料的进场验收,主要材料必须有质保书和合格证书,报告送交工程监理,检验满足施工质量要求方可使用。 4、在本工程的项目经理部内,建立并健全质量保证体系,项目经理为工程质量第一责任人,该体系由项目经理部的总工程师亲自负责,在施工生产的全过程中,建立质量保障的管理

42、与监督网络,设置质量检验与监督的专项机构,配置专职质检工程师和技术员,行使质量否决权。依据GB/T19000(ISO2002)制订的质量保证手册和程序文件作为工程质量管理与控制工作的标准。5、强化全员质量意识的宣传教育,增强全体员工及领导人员的质量忧患意识,使之真正理解“质量是企业的生命”的深刻内涵,促使这些施工生产的直接组织者与管理者,成为既有很强质量意识,又有较高技术水平的管理骨干。我们将加强技术培训与全面质量管理教育,提高其技术质量素质。把好影响及支配质量行为的意识关、价值准则关、职业道德关、作风纪律关,形成一个与技术质量管理需要相适应的气氛。建立起一种职工既自觉遵守质量规定,又能互相监

43、督的软性约束机制。 4.4.2 质量保证措施 1确立以一切为用户着想,的指导方针,牢固树立“百年大计、质量第一”的思想,视质量为企业的生命,健全质量保证体系,制定质量责任制,明确职责、任务和权限条款,成立工程质量创优领导班子及各方面的QC小组,明确课题和质量管理点。 2领导班子应把创优精神宣传至每位参加施工人员心中,以优质管理指导施工全过程。 3严格按图纸、图集、技术规格书和技术规范施工。严格执行设计图纸要求及技术规范、标准、法规,做好自身的施工监督检查工作,设专职质量检查员,建立严格的自检制度。 4自觉接受业主代表、监理工程师及质量部门的检查和监督。 5加强工程基线和高程控制点的测设和管理,

44、根据工程师正式提供的导线点和水准点,认真进行复测,并定期检查、交接、保护好。因工程需要增设的控制点,应经常校核和妥善保护,如发现破坏和移动应及时通报工程师,根据商定意见,及时补救修复。 6施工中使用的衡器、量具、计量装置等设备、工具,应有相应的技术合格证,并定期由有资格的检测部门进行校验或校正。45质量检测程序质量预控及检测是保证工程质量的一个重要手段,因此,项目部从领取施工图纸到手之日起,经图纸会审,编制施工组织设计,分项分部工程质量评定,单位工程质量评定施工验收,直至竣工后保修服务,每个环节都由专人负责,专人检查,专人评定,层层把关严格执行。 46工程质量预控法1、全面贯彻“预防为主”的方

45、针,推行全面质量管理,把质量管理从事后检验转变为事先控制工序及因素把质量事故消灭在萌芽状态。2、运用工程质量预控表、工程质量因素分析、对策计划表对施工过程进行主动分析、达到预防为主的目的。3、根据本工程具体情况,进行综合分析,依据灵活机动原则,确定各分项工程的特点、难度和控制程序。4、用科学的质量控制方法,围绕总体目标和分项目标,在项目和施工队伍全体员工进行普遍质量意识教育、质量管理制度教育、质量标准教育,牢固树立“质量第一”的意识。5、抓准备工作质量。施工准备是抓好施工质量控制的基础。为此,在每项工作开工时,要求项目部和施工队认真抓好思想准备、技术准备、物资准备、设备准备、组织准备和现场准备

46、,准备工作做好了,质量控制工作才能顺利展开。技术管理施工准备工作落实不够无交接班制度严格加强换班交底手续统筹协调,合格安排及时应变,重新进行技术交底临时变换条件和参数及时下达技术交底书和选料配制单施工组织准备未跟上技术准备未跟上明确岗位责任树立为基层服务思想主动检查岗位责任操作工质检员和试验员检验不够邀请监理工程师检验不够积极主动邀请监理工程师隐蔽验收加强说服教育,辅以经济处罚安全员、质检员脱岗制度不完善4.7主要分项质量问题及预控措施2、地面石材、地砖装饰面:1)接缝不平,板面纹理不顺,色泽不匀。2)预控措施:在镶贴前先检查墙与柱、墙与墙的平直,正型情况,并各弹出水平线和标高线,按长度,高度尺寸、定型加工,铺设时应注意各种石材的板面纹向,顺直试拼,对好颜色,调整花纹,使板与板之间上、下、左、右纹理通顺,颜色协调,缝子平直均匀。3)空鼓、脱落、开裂4)预控措施:基层清理干净,砂石的配合比要正确,墙面砖铺贴,在刷纯水泥浆结合层后,要紧跟抹粘结层砂石,随贴、粘结的砂浆不宜过厚,面积不宜过

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
