收藏 分销(赏)

地暖地面浇筑施工技术交底.doc

上传人:xrp****65 文档编号:5767227 上传时间:2024-11-19 格式:DOC 页数:3 大小:66.50KB
下载 相关 举报
地暖地面浇筑施工技术交底.doc_第1页
第1页 / 共3页
地暖地面浇筑施工技术交底.doc_第2页
第2页 / 共3页
地暖地面浇筑施工技术交底.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

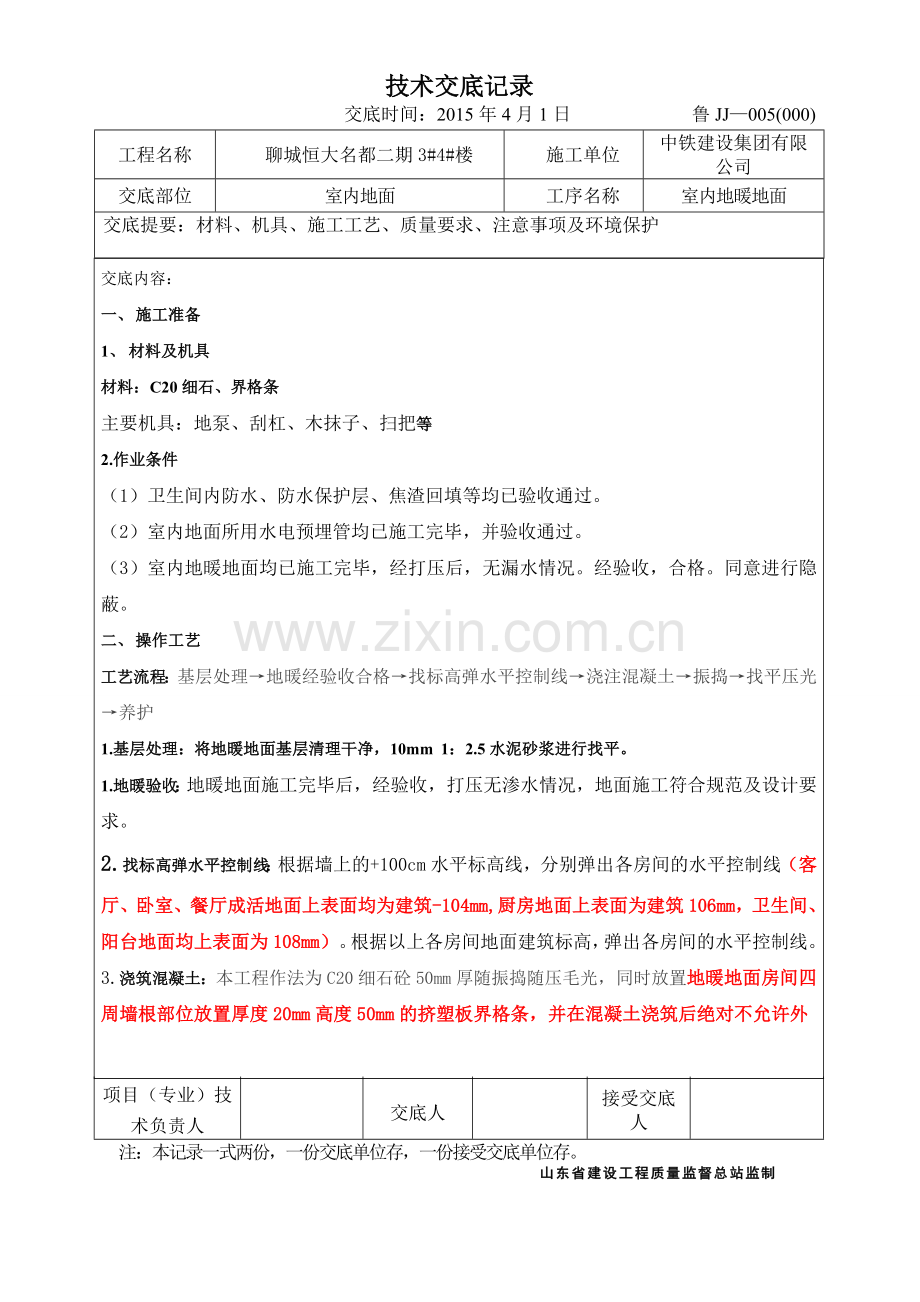

1、技术交底记录 交底时间:2015年4月1日 鲁JJ005(000)工程名称聊城恒大名都二期3#4#楼 施工单位中铁建设集团有限公司交底部位室内地面 工序名称室内地暖地面交底提要:材料、机具、施工工艺、质量要求、注意事项及环境保护交底内容: 一、 施工准备1、 材料及机具材料:C20细石、界格条主要机具:地泵、刮杠、木抹子、扫把等2.作业条件(1)卫生间内防水、防水保护层、焦渣回填等均已验收通过。(2)室内地面所用水电预埋管均已施工完毕,并验收通过。(3)室内地暖地面均已施工完毕,经打压后,无漏水情况。经验收,合格。同意进行隐蔽。二、 操作工艺工艺流程:基层处理地暖经验收合格找标高弹水平控制线浇

2、注混凝土振捣找平压光养护1.基层处理:将地暖地面基层清理干净,10mm1:2.5水泥砂浆进行找平。1.地暖验收:地暖地面施工完毕后,经验收,打压无渗水情况,地面施工符合规范及设计要求。2.找标高弹水平控制线:根据墙上的+100cm水平标高线,分别弹出各房间的水平控制线(客厅、卧室、餐厅成活地面上表面均为建筑-104mm,厨房地面上表面为建筑106mm,卫生间、阳台地面均上表面为108mm)。根据以上各房间地面建筑标高,弹出各房间的水平控制线。3.浇筑混凝土:本工程作法为C20细石砼50mm厚随振捣随压毛光,同时放置地暖地面房间四周墙根部位放置厚度20mm高度50mm的挤塑板界格条,并在混凝土浇

3、筑后绝对不允许外露挤塑板。对浇筑好的砼面层,除及时刮平、压实外,4h后应进行二次打、抹处理,以闭合表面的不规则裂缝(卫生间及有地漏的阳台必须向地漏找坡,且地面必须进行压光)。4.界格条设置:所有房间门口外侧设置界格条,客厅部位地暖地面在客厅与餐厅中间设置界格条(具体位置详见后附图)。4. 振捣:浇筑混凝土时,使用木抹子压实,确保混凝土密实。5. 找平压光:混凝土振捣密实后,以水平标高线拉线为准检查平整度,高的铲掉,凹处补平。用水平铁抹抹平、压实及压光后使用扫把进行扫毛。7.养护:已浇筑完的混土垫层,应在12h左右进行养护不得少于7d。(可覆盖薄膜及撒水养护),一定要妥善做好成品保护工作,静止在

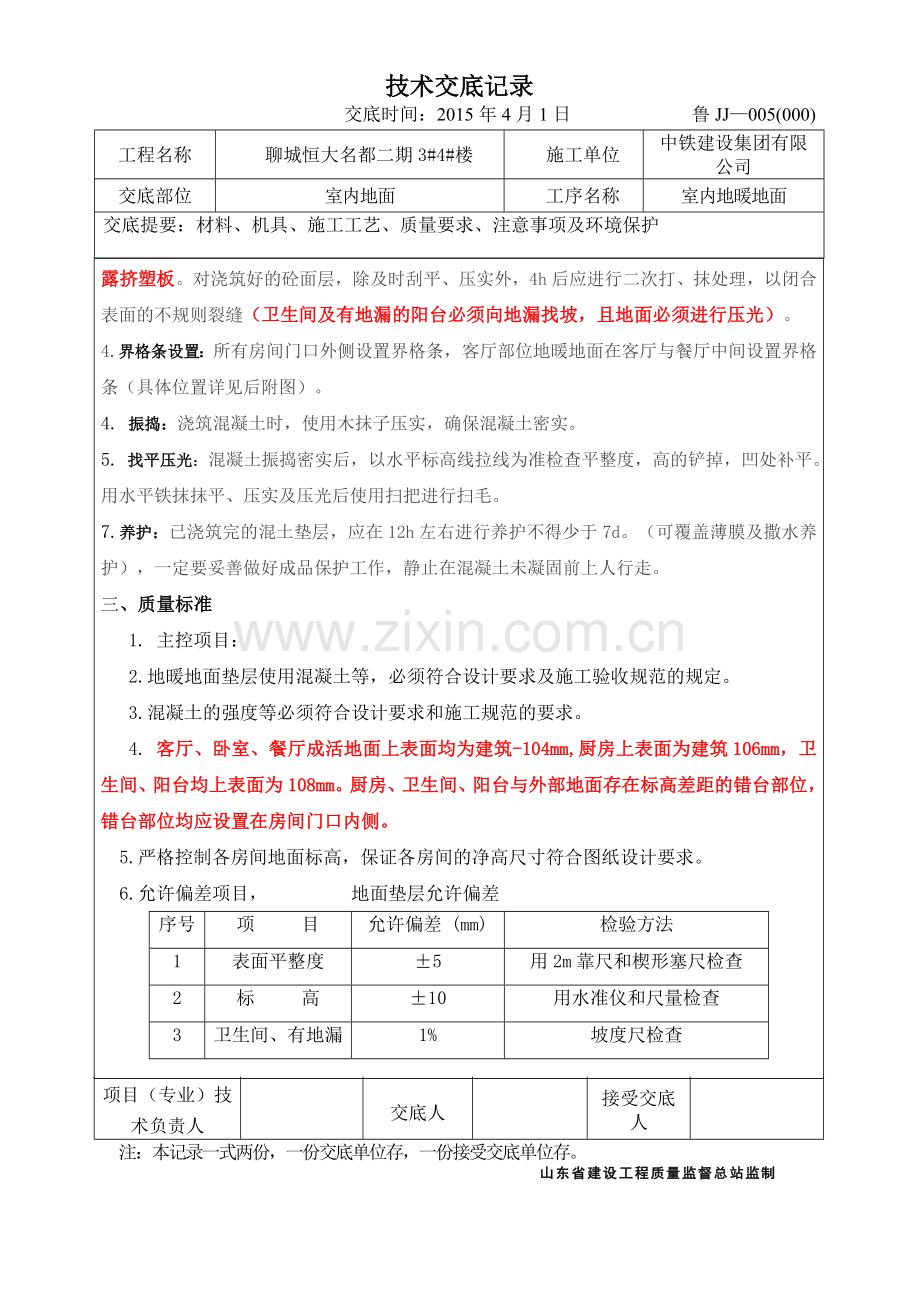

4、混凝土未凝固前上人行走。三、质量标准 1. 主控项目: 2.地暖地面垫层使用混凝土等,必须符合设计要求及施工验收规范的规定。 3.混凝土的强度等必须符合设计要求和施工规范的要求。 4. 客厅、卧室、餐厅成活地面上表面均为建筑-104mm,厨房上表面为建筑106mm,卫生间、阳台均上表面为108mm。厨房、卫生间、阳台与外部地面存在标高差距的错台部位,错台部位均应设置在房间门口内侧。 5.严格控制各房间地面标高,保证各房间的净高尺寸符合图纸设计要求。6.允许偏差项目, 地面垫层允许偏差序号项 目允许偏差 (mm)检验方法1表面平整度5用2m靠尺和楔形塞尺检查2标 高10用水准仪和尺量检查3卫生间

5、、有地漏阳台 坡度1%坡度尺检查4分格缝平直允许偏差3用尺量检查四、成品保护1.混凝土施工过程中不得碰撞管线,如破坏水电管及时向项目部管理人员汇报,及时安排修理。2.施工完的混凝土应注意养护,防止砼表面收缩裂纹。3.混凝土浇筑完满足养护时间后,可继续进行面层施工。如继续施工时应对垫层加以覆盖保护,避免在混凝土上搅拌砂浆、存放油漆桶等物,以免污染混凝土,影响面层与混凝土的粘结力,而造成面层空鼓。4.其它工序施工时,注意对地暖地面的保护,在混凝土未凝固前,严禁上人施工。五、注意事项:1、 严禁地暖管及给水管未经打压就进行地暖地面砼浇筑施工。2、了解操作部位周围情况,做到一旦发生事故及时抢救及人员如

6、何退出,确保人身安全。搅拌材料时,首先检查电线有无破损,电源接头是否正确,操作必须带橡胶手套,严禁带隐患的设备操作。操作人员有权拒绝在不安全的部位操作。3、场地整齐。进入施工现场的各种机械设备、半成品、原材料等,均须按指定位置,堆放整齐,不得随意乱放,以保证道路畅通。4、工完料清。对施工人员进行文明教育,做到谁做谁清,工完料清,场地干净。5、进入施工现场必须戴好安全帽,不穿拖鞋。6、严格执行本工种安全技术操作规程,防止违章指挥、违章作业。7、工人防护:在使用过程中,应避免吸入粉尘和接触眼睛,并应戴上合适的防护手套及护眼罩,防止危害身体健康。项目(专业)技术负责人 技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。 山东省建设工程质量监督总站监制

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
