技 术 交 底 记 录
表C2-1
编 号
工程名称
解放军第306医院综合医疗楼
交底日期
2004年7月4日
施工单位
中国建筑工程总公司
分项工程名称
回填土
交底提要
汽车坡道回填土

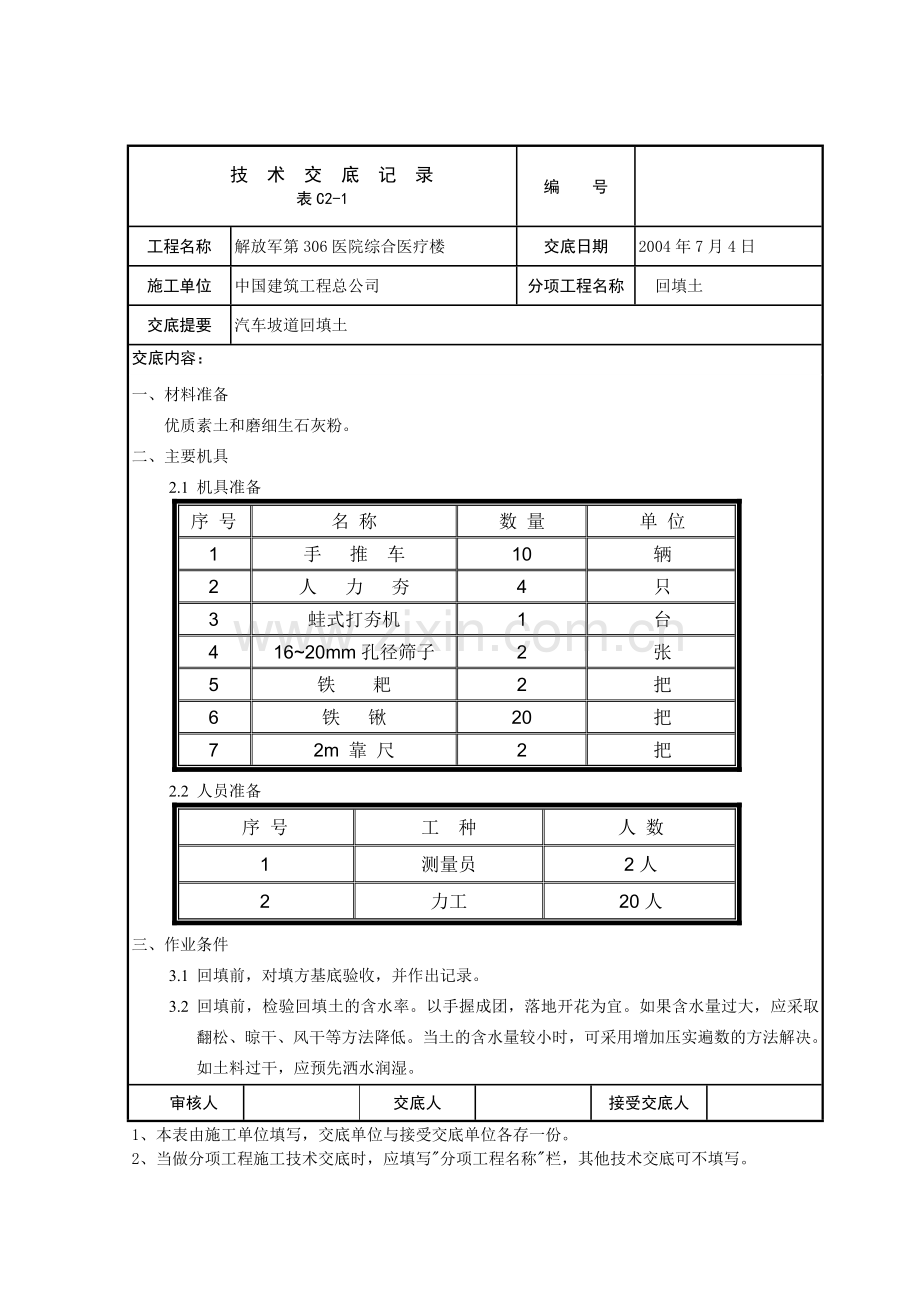

交底内容:
一、材料准备
优质素土和磨细生石灰粉。
二、 主要机具
2.1 机具准备
序 号
名 称
数 量
单 位
1
手 推 车
10
辆
2
人 力 夯
4
只
3
蛙式打夯机
1
台
4
16~20mm孔径筛子
2
张
5
铁 耙
2
把
6
铁 锹
20
把
7
2m 靠 尺
2
把
2.2 人员准备
序 号
工 种
人 数
1
测量员
2人
2
力工
20人
三、 作业条件
3.1 回填前,对填方基底验收,并作出记录。
3.2 回填前,检验回填土的含水率。以手握成团,落地开花为宜。如果含水量过大,应采取翻松、晾干、风干等方法降低。当土的含水量较小时,可采用增加压实遍数的方法解决。如土料过干,应预先洒水润湿。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
技 术 交 底 记 录
表C2-1
编 号
工程名称
解放军第306医院综合医疗楼
交底日期
2004年7月4日
施工单位
中国建筑工程总公司
分项工程名称
回填土
交底提要
汽车坡道回填土
交底内容:

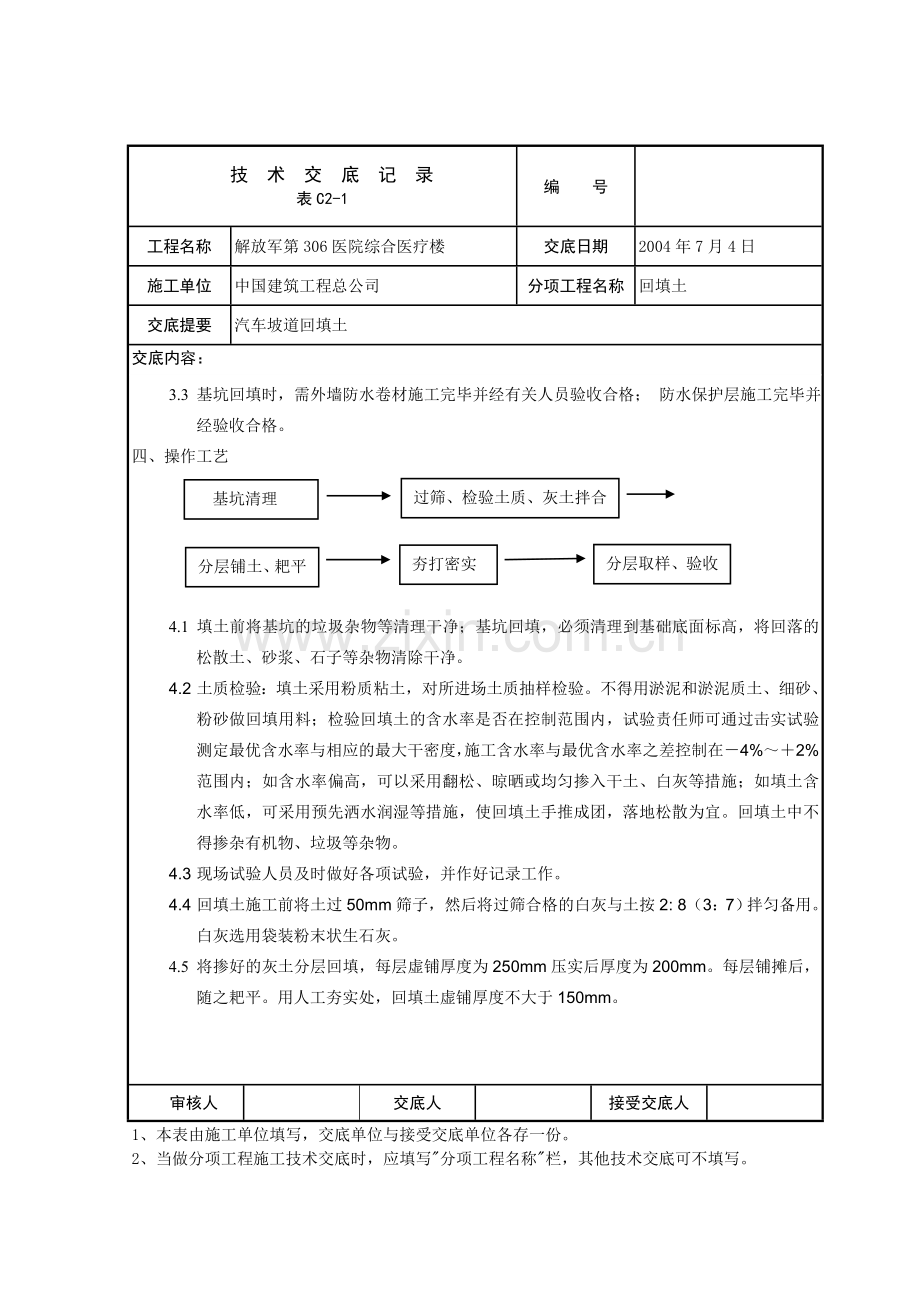

3.3 基坑回填时,需外墙防水卷材施工完毕并经有关人员验收合格; 防水保护层施工完毕并经验收合格。
四、 操作工艺
过筛、检验土质、灰土拌合
基坑清理
夯打密实
分层铺土、耙平
分层取样、验收
4.1 填土前将基坑的垃圾杂物等清理干净;基坑回填,必须清理到基础底面标高,将回落的松散土、砂浆、石子等杂物清除干净。
4.2 土质检验:填土采用粉质粘土,对所进场土质抽样检验。不得用淤泥和淤泥质土、细砂、粉砂做回填用料;检验回填土的含水率是否在控制范围内,试验责任师可通过击实试验测定最优含水率与相应的最大干密度,施工含水率与最优含水率之差控制在-4%~+2%范围内;如含水率偏高,可以采用翻松、晾晒或均匀掺入干土、白灰等措施;如填土含水率低,可采用预先洒水润湿等措施,使回填土手推成团,落地松散为宜。回填土中不得掺杂有机物、垃圾等杂物。
4.3 现场试验人员及时做好各项试验,并作好记录工作。
4.4 回填土施工前将土过50mm筛子,然后将过筛合格的白灰与土按2: 8(3:7)拌匀备用。白灰选用袋装粉末状生石灰。
4.5 将掺好的灰土分层回填,每层虚铺厚度为250mm压实后厚度为200mm。每层铺摊后,随之耙平。用人工夯实处,回填土虚铺厚度不大于150mm。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
技 术 交 底 记 录
表C2-1
编 号
工程名称
解放军第306医院综合医疗楼
交底日期
2004年7月4日
施工单位
中国建筑工程总公司
分项工程名称
回填土
交底提要
汽车坡道回填土
交底内容:
4.6 回填土用蛙式打夯机,每层至少打三遍,打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。对于阴阳角等打夯机夯不到边角部位,采用人力夯,不得漏夯。严禁采用浇水使土下沉。
4.7 深浅相连基坑,先深后浅,相平后再由近及远, 分段填夯时,每层接缝处作成1∶2阶梯形。上下接缝错开平距1.0m。
4.8 每层土方夯实后,每层按每边进行环刀取样一组,测出土的最大干密度,达到要求后再铺上一层土。中间每层顶面必须清理干净方可继续回填。填土全部完成后,在表面拉线找平,凡高出允许偏差的地方,应及时依线铲平;凡低于规定高程的地方应补土夯实。
4.9 在回填土作业面低洼处设积水坑,遇雨及时将积水排除。
五、 质量要求
5.1 质量标准及验收方法
5.1.1 基底处理必须符合要求:1、把基坑内的砖头、垃圾清理干净。2、回填土施工前把基底虚土夯实。
5.1.2 回填土的土料必须符合要求:1、回填土必须过筛,土块粒径不大于5cm。2、回填土内不得有砖头。垃圾及砖块等。
5.1.3 回填必须按规定分层夯实,取样测定夯实后的干密度,其余合格率不应小于90%;不合格的最大干土密度最低值与设计值的差不应大于0.08g/cm3 且不应集中。
5.1.4 接近坡道标高时,请测量人员定好标高后,
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
技 术 交 底 记 录
表C2-1
编 号
工程名称
解放军第306医院综合医疗楼
交底日期
2004年7月4日
施工单位
中国建筑工程总公司
分项工程名称
回填土
交底提要
汽车坡道回填土
交底内容:
项 次
项 目
允许偏差(mm)
检 验 方 法
1
标 高
-50
用水准仪检查
2
表面平整度
20
用2m靠尺和塞尺检查
5.1.4 允许偏差项目
5.1.5.1
5.1.5.2
5.1.5 验收方法
5.1.5.1在现场采用环刀法进行取样测定回填土的最大干密度。
5.1.5.2取样在每层压实后的下半部(至每层表面以下2/3处)。
5.2 质量控制措施
5.2.1 土方正式回填前,将选定的土源取15~20Kg送实验室,进行标准击实试验并确保土样最大干密度和最佳含水量,以此作为控制回填土质量指标。
5.2.2 回填土施工中,现场试验人员负责回填土干密度试验取样及送检,同时填写试验记录。试验结果出来后,立即通知现场责任师,土层试验合格,方可允许继续回填,不合格的土层必须重新压实并再次试验,直至合格。
5.2.3 石灰必须符合标准要求,灰土严格按比例配合,并拌合均匀,至少翻拌两次,拌后灰土颜色应一致。
六、 成品保护
6.1 施工前,对定位标准桩、轴线控制桩、标准水准点要做有效保护,尤其是运土时,不得碰撞,回填土后要对关键桩点进行复测检查,保证其可靠性。
6.2 夜间施工时,要合理安排施工工序并配备必要的照明设施。
6.3 严禁超厚度铺填,严禁汽车直接将土倒入基坑内。
6.4 严禁回填施工时碰撞地下室外墙外防水层及防水保护层,如某部位防水层被碰坏,要立即停止该部位的回填施工,通知专业防水队处理完毕并做好验收手续后,方可恢复该部位的回填施工。
6.5 打夯时注意拐角的夯实,并防止打伤地下室外墙。
七、 安全注意事项
7.1 施工人员必须带好安全帽,任何人不得在现场吸烟、打闹。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
技 术 交 底 记 录
表C2-1
编 号
工程名称
解放军第306医院综合医疗楼
交底日期
2004年7月4日
施工单位
中国建筑工程总公司
分项工程名称
地下室回填土
交底提要
地下室回填土
交底内容:
6.3 严禁超厚度铺设,严禁汽车直接将土倒入基坑内。
6.4 严禁回填施工时碰撞地下室外墙外防水层饥防水保护层,如某部位防水层被碰坏,要立即停止该部位的回填施工,通知专业防水队处理完毕并做好验收手续后,方可恢复该部位的回填施工。
6.5 打夯时注意拐角的夯实,并防止打伤地下室外墙防水防护层。
七、安全注意事项
7.2 土方回填时,基坑顶部做好防护,基坑四周设防护栏,在回填土未完之前,不得拆除。
7.3 防止上部施工的零部件掉入基坑。
7.4 因回填土施工需要局部临时拆除基坑防护栏时,应征得安全人员的同意后方可拆除,同时应设警示牌,并在当天完工前恢复。
7.5 每台打夯机由两人协同操作,一人打夯,一人拉电缆线。严禁电缆缠绕,扭结和被打夯机压住,操作人员戴好绝缘手套,穿好绝缘鞋。
7.6 机械运土时注意交通安全及现场设施保护。
八、 环保措施
8.1 由于工程处于居民区,为防止噪音扰民,回填土施工安排在早7∶00~晚10∶00期间进行,且运土车辆做好防尘措施,不得在街道行车时尘土飞扬或道路遗洒,影响市容。运土车出现场时,需清理干净,不得带土入路,以免污染道路。
8.2 晚上回填土施工时,施工人员禁止大声喧哗,使用工具时要轻拿轻放,且运土车辆做好安全行驶,不得汽笛长鸣。
8.3 安排好车辆的行驶路线及人力的配备,作到分工明确,协作默契,省事省工。
8.4 运土车辆应苫盖严密,防止遗撒。遇刮风雨雪天气,堆土要苫盖严密,避免扬尘。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
