收藏 分销(赏)

打井工程施工组织设计.docx

上传人:xrp****65 文档编号:5759923 上传时间:2024-11-19 格式:DOCX 页数:3 大小:21.45KB
下载 相关 举报
打井工程施工组织设计.docx_第1页
第1页 / 共3页
打井工程施工组织设计.docx_第2页
第2页 / 共3页
打井工程施工组织设计.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

1、 1、机井工程 (1)钻机定位: 钻机定位后必须平整稳固,确保在施工中不发生倾斜、移动,同时调整钻机垂直度,垂直度运行偏差0.5%,钻尖应对准井位中心,其水平位置允许偏差20mm,将高程引到可靠便于施工和检查的位置处,并经监理复核后方可开钻。 (2)泥浆配制: 泥浆配制1.021.08kg/cm3,粘度1822S。含砂率4%,并根据地层情况控制掌握,必要时适当掺合膨润土,以保护孔壁。 (3)成孔: 整个成孔过程采用反循环工艺,控制塔架垂直度,第一根钻杆钻进时一定要注意,因此时钻具重心高,送浆管偏心受力,钻具易晃动;根据井径、孔深、钻头种类钻速、泵的扬程和土质情况,掌握进尺度,做好钻孔记录,选择

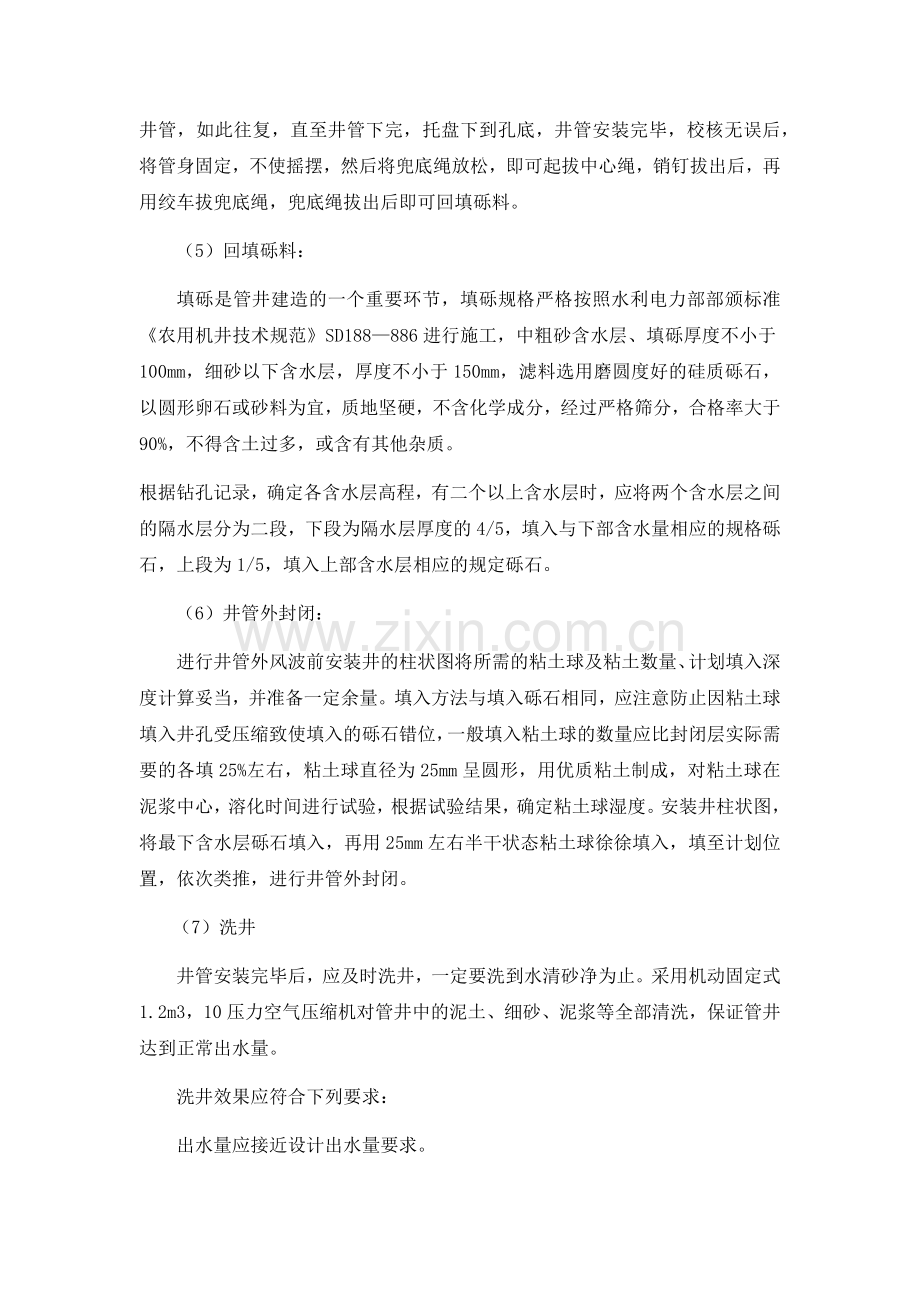

2、合适的重型钻头或安装稳定器及导向装置,以减少钻头、钻杆摆动问题和因土质不均引起偏水现象;检查钻杆的垂直度,允许偏差一般应0.5%,应经常检查超过此值时应进行纠偏。 (4)井管安装: 采用钢丝绳托盘下管法。下管时采用四根兜底绳,分别缠绕于绞车上,在其另一端编好钢丝绳套,分别从托盘的四个穿绳孔插入,使四个绳套同心重叠对准托盘的钻钉孔。将销钉表面涂上黄油,插入销钉孔,销往四根兜底绳,销钉要伸到穿绳以下15cm左右。把销好兜底绳的托盘放在预先安置在孔口上的垫板上,即可开始安装井管。 安装井管时,先将托盘上沿涂上灰砂沥青,而后使井管垂直插入托盘的插口,在接口处缠34圈塑料薄膜,用68根竹蔑均匀地围在接头

3、处,使井管与托盘连接牢固,将中心绳放松810m,盘旋塞进井管内,以防意外抽动中心绳拔出销钉,起吊托和沉淀管,待兜底绳吃力后,将垫板抽样徐徐下降,把托盘和第一根井管送入钻孔内,至井管上口超出台1m左右,停止下降,即开始安装第二根井管,如此往复,直至井管下完,托盘下到孔底,井管安装完毕,校核无误后,将管身固定,不使摇摆,然后将兜底绳放松,即可起拔中心绳,销钉拔出后,再用绞车拔兜底绳,兜底绳拔出后即可回填砾料。 (5)回填砾料: 填砾是管井建造的一个重要环节,填砾规格严格按照水利电力部部颁标准农用机井技术规范SD188886进行施工,中粗砂含水层、填砾厚度不小于100mm,细砂以下含水层,厚度不小于

4、150mm,滤料选用磨圆度好的硅质砾石,以圆形卵石或砂料为宜,质地坚硬,不含化学成分,经过严格筛分,合格率大于90%,不得含土过多,或含有其他杂质。根据钻孔记录,确定各含水层高程,有二个以上含水层时,应将两个含水层之间的隔水层分为二段,下段为隔水层厚度的4/5,填入与下部含水量相应的规格砾石,上段为1/5,填入上部含水层相应的规定砾石。 (6)井管外封闭:进行井管外风波前安装井的柱状图将所需的粘土球及粘土数量、计划填入深度计算妥当,并准备一定余量。填入方法与填入砾石相同,应注意防止因粘土球填入井孔受压缩致使填入的砾石错位,一般填入粘土球的数量应比封闭层实际需要的各填25%左右,粘土球直径为25

5、mm呈圆形,用优质粘土制成,对粘土球在泥浆中心,溶化时间进行试验,根据试验结果,确定粘土球湿度。安装井柱状图,将最下含水层砾石填入,再用25mm左右半干状态粘土球徐徐填入,填至计划位置,依次类推,进行井管外封闭。 (7)洗井 井管安装完毕后,应及时洗井,一定要洗到水清砂净为止。采用机动固定式1.2m3,10压力空气压缩机对管井中的泥土、细砂、泥浆等全部清洗,保证管井达到正常出水量。 洗井效果应符合下列要求: 出水量应接近设计出水量要求。 水的含砂量,中、细砂含水层不得超过1/200000。 粗砂、砾石、卵石含水层不得超过1/50000。井底沉淀物厚度应小于井深的5%。(8)抽水试验 洗井完成后

6、应进行抽水试验,抽水试验做一次大降深抽水,出水量不宜小于设计出水量,限于设备条件不能满足要求时,亦不应低于设计出水量的70%。抽水试验时,应对水位和出水量进行连续观测,水位稳定和延续时间不应小于8h。抽水试验结束后,应进行水质分析与含砂量确定,水质符合标准,含砂量符合机井技术规范(GB/T50625-2010)要求。 (9)施工要求: 钻机施工时应注意检查,发现问题及时纠正,纠正办法可将钻提升开始偏斜处慢削正。注意钻机操作是否正常,倘有异动、摇晃困难,可能是钻头遇到不均匀的土质,边软边硬,碰撞摇动所致。这样同样要放慢速度,使钻机有充分时间削去硬土然后再正常钻进。 注意泥块影响钻头。如转速高,钻进快,泥浆比重大,削出泥块未成浆,产生阻力大,就有可能使钻机超负荷而损坏,或抽水齿轮磨损,钻管折断等危险,发现时应立即调整泥浆比重。 钻孔过程中应严格控制护筒内外水位差,必须使孔内高于地下水位。发现轻微坍孔现象时,应立即提起钻头。调整泥浆比重和孔内水头。如严重坍方或遇砂类土层,应投入粘土重新再钻,并注意勿触撞孔壁。坍壁与钻进速度和土质有关,如土质好,钻进速度快,时间短则一般很少坍孔,故施工过程中,应灵活掌握钻进的速度。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
