1、雨水管道施工方案一、工程概况 本工程位于 ,分为1-5#住宅楼、A区车库及商业1-2#,建筑面积为7.1万平米。雨水管道为外墙敷设安装,雨水管道采用热镀锌钢管,丝扣连接。二、编制根据 1、一期一标段施工合同 2、1-5#楼、A区车库及商业1-2#安装施工图纸 3、重要规范、规程、原则,重要图集及法规类别名称编号国家规范建筑给水排水及采暖工程施工质量验收规范GB 50242-国家规范建设工程项目管理规范GB/T 50326-省标规程山东省建筑工程施工技术资料管理规程DBJ14-023-省标规程山东省建筑工程施工工艺规程DBJ14-032-原则国标建筑安装工程质量检查评估统一原则GBJ300-88
2、国标建筑工程施工质量验收统一原则GB 50300-公司原则建筑安装工程细部解决统一做法汇编WHJS-QB-02-公司原则优质工程质量控制原则 WHJS-QB-01国标建筑给水与排水、设备安装图集(上)L03S001、L03S002国标建筑给水与排水、设备安装图集(下)L03S003、L03S004法规国家法规中华人民共和国建筑法国家法规中华人民共和国安全生产法国家法规中华人民共和国合同法国家法规建设工程安全生产管理条例国家法规建设工程质量管理条例 4、集团公司程序文献及其支持性文献名称编号建设集团股份有限公司质量手册QWJ/I01-建设集团股份有限公司程序文献关于某些QWJ/II质量筹划/施工

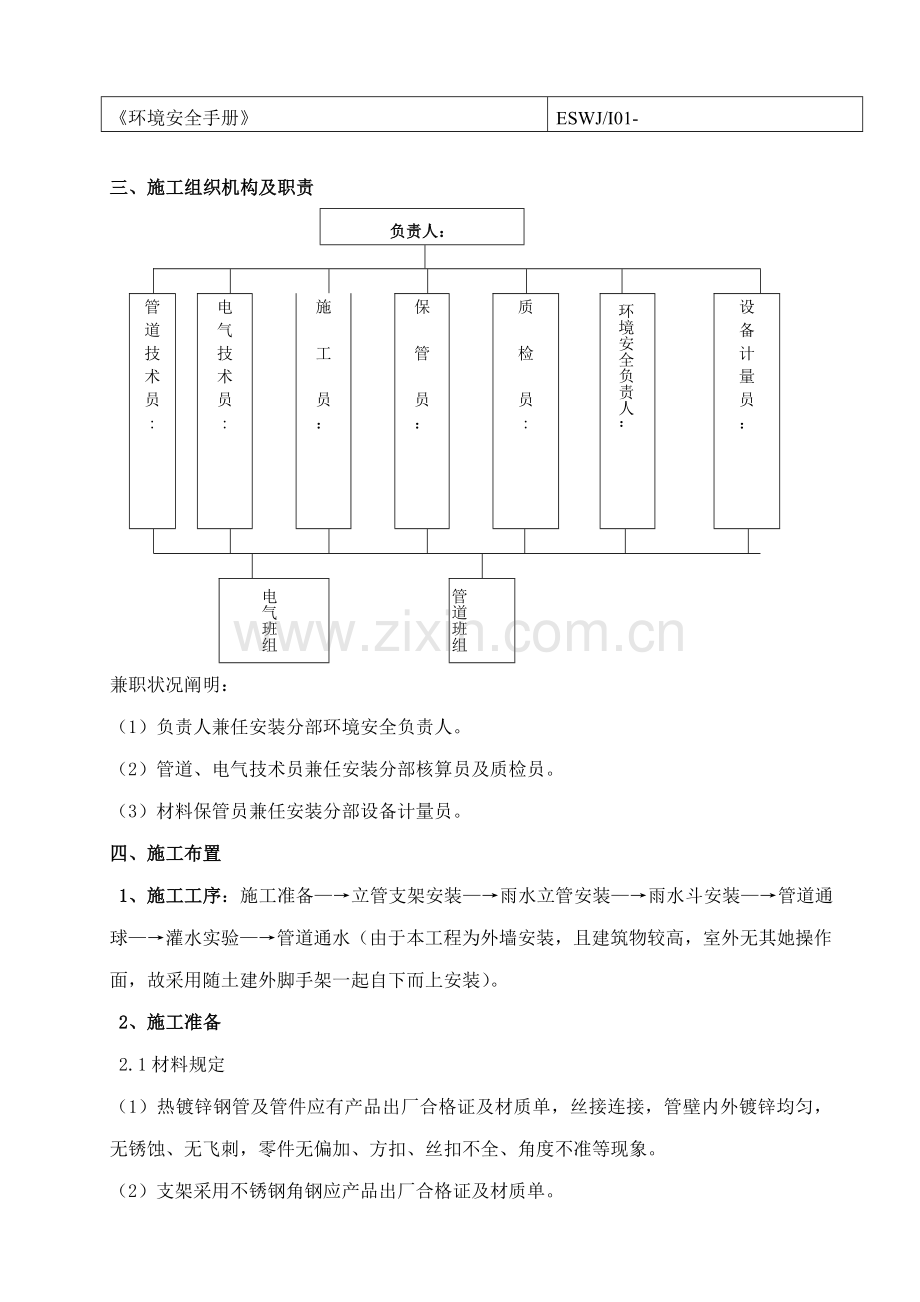

3、组织设计施工方案管理实行原则WHJS-QB-03-环境安全手册ESWJ/I01-三、施工组织机构及职责负责人: 管道技术员:电气技术员:施工员:保管员:质检员:环境安全负责人: 设备计量员:电气班组管道班组兼职状况阐明:(1)负责人兼任安装分部环境安全负责人。(2)管道、电气技术员兼任安装分部核算员及质检员。(3)材料保管员兼任安装分部设备计量员。四、施工布置 1、施工工序:施工准备立管支架安装雨水立管安装雨水斗安装管道通球灌水实验管道通水(由于本工程为外墙安装,且建筑物较高,室外无其她操作面,故采用随土建外脚手架一起自下而上安装)。2、施工准备2.1材料规定(1)热镀锌钢管及管件应有产品出厂
4、合格证及材质单,丝接连接,管壁内外镀锌均匀,无锈蚀、无飞刺,零件无偏加、方扣、丝扣不全、角度不准等现象。(2)支架采用不锈钢角钢应产品出厂合格证及材质单。(3)银粉、防锈漆必要有出厂合格证。2.2机具准备(1)机械:套丝机、砂轮切割机、台钻、电锤、电焊机等机械。(2)工具:套丝板、管钳、台钳、手锤、手锯、扳手、吊链、氧气焊等工具。(3)其她:水平尺、线坠、钢卷尺、白线、安全带等2.3作业条件(1)主体构造已完毕,外墙已清理干净。(2)安装管道所需基准线已测定并标明,如地面标高。(3)应当做防腐解决管材及管件已经完毕,并可以安装。 2.4安装准备(1)认真熟悉图纸,掌握室内雨水系统构成、走向、材
5、料及连接办法,选用材料,测量尺寸,绘制草图,预制加工。(2)核对设计图纸,查看守道坐标、标高与否有位置不当,及时研究解决,拟定管道位置。(3)安排合理施工顺序,避免工种交叉作业干扰,影响施工。3、预制加工镀锌钢管预制加工,依照图纸规定和技术交底结合实际状况,按预留口位置测量尺寸和加工草图下料,把管件较多部位先进行预制加工,组装、编号,码放在平坦场地,管段下面用方木垫实。4、支架安装(1)支架采用不锈钢角钢必要符合国标规定,依照需要切割下料焊接,应采用将角钢沿45度割开然后进行斜焊接,接口处进行打磨平整。(如下图)角铁支吊架开眼不得使用电气焊,应当用台式钻床进行加工开孔,统一集中制作完毕后焊口进
6、行防腐解决。(2)雨水管道支架固定在剪力墙上或粱上,不得安装在加气块等墙体上,雨水管道支架间距为2.9m,距底部15cm处设立支架,别的均匀分布。(3)支架安装前,先垂线:从顶层外墙用线坠始终垂至一层,使支架上下在一垂直平面上。5、管道安装(1)室外雨水管道采用热镀锌钢管,丝接连接。(2)断管:依照现场测量实际管段长度,在管材上划线,按线截断管子。普通采用切割机进行截断,依照用量及场合不同还可采用手持钢锯及切管套丝机断管。但应注意断管后使端口平直、光滑,勿留毛刺、熔渣、铁屑,勿使端口缩口。(3)套丝:断好管材分次套制丝扣,雨水管道管径为DN100应套三到四次。(4)管段调直:依照场地条件及管子
7、重量,将管子连接成以便搬运及安装管段,安装前,用滚动办法检测管段与否平直,并予以调节,直至符合规范及图纸规定。(5)安装时从总进入口开始操作,总进口端头加好暂时丝堵以备灌水用。把预制完管道运到安装部位按编号依次排开。安装前清扫管膛,丝扣连接管道抹上铅油缠好麻,用管钳按编号上紧,丝扣外露2至3扣,顺序安装,对好调直时印记,校核预留甩口高度、方向与否对的。安装完后找直找正,复核甩口位置、方向及变径无误。(6)安装后清除麻头,所有管口要加好暂时丝堵。外露丝扣和镀锌层破损处刷好防锈漆做防腐解决。 6、配件安装(1)雨水斗:依照建筑屋面做法校核预留孔洞位置,拟定雨水斗坐标、标高,稳装雨水斗找平找正,固定
8、牢固,做好雨水斗暂时封堵。(2)雨水斗必要用镀锌扁钢做抱箍固定,明装底部设立清扫口距地1.0m。7、灌水实验雨水管道安装后,按规定规定必要进行灌水实验。灌水高度必要到每根立管上部雨水斗。灌水实验持续1h不渗不漏为合格。五、技术保证办法1、施工人员必要严格按照上述工艺操作过程进行施工,严格执行上述技术参数。2、如果实际状况与图纸不符,不得擅自更改,必要与技术人员进行联系,征得技术人员批准后方可施工。3、安装过程中遇到技术难题及时向技术人员联系。4、质量检察员、班长应跟踪检查施工与否符合图纸和施工规范规定,发现问题及时解决。六、质量规定1、安装在室内雨水管道安装后应做灌水实验,灌水高度必要到每根立
9、管上部雨水斗。检查办法:灌水实验持续1h不渗不漏。2、镀锌钢管管箍接口应符合如下规定:接口构造和所用填料符合设计规定和施工规范,环缝间隙均匀,灰口平整、光滑,养护良好。检查办法:尺量和用锤轻击检查。3、雨水斗连接应固定在屋面承重构造上。雨水斗边沿与屋面相连处严密不漏。连接管管径为DN100,不得随意变小。检查办法:观测和尺量检查。4、管道支(吊、托)架及管座(墩)安装应符合如下规定:构造对的,埋设平正牢固,排列整洁,管道与支架接触紧密。检查办法:观测和用手扳检查。七、成品保护1、用木塞、草绳等进行暂时封闭管口时,应保证堵塞物不能落入管内。既要牢固严密,又要使起封时简朴以便,不得损坏管口。2、预
10、留管口暂时丝堵不得随意打开,以防掉进杂物导致管道堵塞。3、预制好管道要码放整洁,垫平、垫牢、不许用脚踩或物压,也不得双层平放。4、不许在安装好托、吊管道搭设架子或拴吊物品,竖井内管道在每层楼板处要做型钢支架固定。5、灌水合格和管道通球验收后,应及时对管道进行防腐、防漏等解决,及时进行管道隐蔽。不能当时隐蔽,应采用有效防护办法,防止损坏管道,重做灌水实验。6、安装后,缠塑料布二道做保护,防止管道污染,土建刷外墙涂料时,拆除塑料布将雨水管道刷与外墙相似颜色涂料。七、质量通病防止及注意事项1、预制好管段弯曲,因素分析是直管堆放未垫实,防止办法是进入现场管道堆放时底部要垫平垫实,垫木间距不要过大。2、
11、管卡安装不牢固。现象:管卡安装后有松动,脱落或变形;因素分析:管卡材料不符合规定或材质太薄,或管卡与管径不相匹配(大或小)。膨胀螺栓固定支架时,没有上紧或膨胀螺栓打眼太大或太浅膨胀螺栓未起到固定作用。防止办法:对管卡材质应检查把关,厚度不符合规定不能使用在工程上,管卡大小规格应与管道外径相匹配。固定用膨胀螺栓一定要上紧,打眼钻头大小一定要和膨胀螺栓型号相应起来。3、雨水管道堵塞。 现象:排水管道有杂物,导致排水不畅,严重影响使用。因素分析:管道安装前未认真清除管道内杂物。管道安装过程中没有及时严密封死,导致碎砖块、木条、水泥砂浆等等杂物掉入管道中。 防止办法:安装前应认真检查,及时清除管道内杂
12、物。 施工中对留出管口应严密封死,避免杂物掉入管道,施工中断时,敞口应暂时封堵。八、安全保护办法在施工中要对的贯彻“安全为了生产,生产必要安全”及“防止为主”方针,施工中除必要遵守国家关于安全生产法规及我公司安全管理制度外,还应针对管道安装特点制定相应安全管理制度:(1)电工、焊工必要持证上岗,并且在进入现场前应进行现场考试,合格后才予进入现场实际操作。(2)安装前应对工人进行安全技术书面交底,每天班前会强调总结前一天安全状况,提示注意当天工作也许发生安全问题,专职安全员负责现场跟踪检查,及时消除安全隐患。(3)外墙雨水管道安装需要登高作业,作业人员必要戴安全带、安全帽等保护用品,防护用品穿戴
13、整洁,裤脚要扎住,要有足够强度安全带,并将安全绳牢系在结实建筑构造上或可靠固定架上。(4)立管施工自下而上安装,每个立管接口完毕后应及时用管支架固定牢固,防止滑脱,特别是受力集中部位更应加强固定。(5)机电器具必要安装触电保安器。(6)运用机械吊装钢管时应有专人指挥,塔吊臂下禁止站人,就位人员待钢管落位后方可接近。(7)所有现场工作人员必要身体健康,特别是高层作业人员身体状况要良好,凡是高血压、心脏病、贫血病、精神病等不适应与高处作业人员,禁止攀高作业。(8)当前天气较高,禁止喝酒或酒后进入施工现场作业,不准打赤脚、穿拖鞋、硬底鞋上班。(9)禁止坐在高处无遮拦处休息、睡觉,防止坠落。(10)不
14、准高处向下扔物品。(11)在施工前,作业人员要熟悉施工现场,各洞口或无安全栏杆处设立警示标志;在施工过程中,现场要有专人负责指挥。(12)所有起重指挥和挂钩人员,在未操作之前,必要环顾周边和楼下,有无人员工作,规定做到一要看,二要喊,三离开后,才干指挥起重,做到人生安全。(13)使用梯子时,必要检查梯子与否结实,与否符合安全规定,立梯坡度以60度为宜,梯底宽度不不大于50cm,并应设防滑装置。梯顶无搭钩,梯脚不能稳固时,须有人员扶梯,人字梯拉绳必要牢固。(14)如遇到高温、大风、大雨等恶劣天气,应采用相应安全防范办法,必要禁止露天高处作业,否则禁止施工。(15)现场操作时应注意地上朝天钉子,以防扎伤脚,注意空中吊物,以防碰头。(16)禁止在施工现场打闹,擅自点火,一切设备及照明电源均由专业人员搭设,班组不准擅自搭接电源。(17)使用砂轮切割机时,砂轮片上必要有能遮盖半周以上保护罩。(18)电焊机须有专人操作,持证上岗,操作时必要带防护手套,手持电焊帽。(19)露天作业时,电焊机要有防雨防雪办法,防止灰尘及雨雪水侵入,搬移时不能激烈振动。(20)工作完毕或暂时离开工作现场时,必要及时切断电焊机电源并上锁。(21)安装使用无齿锯、电焊机、电锤、台钻等用电设备时,必要符合用电安全和操作规程,用电设备要按照一机一闸一漏一箱配备,闸箱由专人负责管理。
