收藏 分销(赏)

厂区绿化工程施工组织设计.doc

上传人:xrp****65 文档编号:5755005 上传时间:2024-11-19 格式:DOC 页数:48 大小:315.50KB
下载 相关 举报
厂区绿化工程施工组织设计.doc_第1页
第1页 / 共48页
厂区绿化工程施工组织设计.doc_第2页
第2页 / 共48页
厂区绿化工程施工组织设计.doc_第3页
第3页 / 共48页
厂区绿化工程施工组织设计.doc_第4页
第4页 / 共48页
厂区绿化工程施工组织设计.doc_第5页
第5页 / 共48页
点击查看更多>>
资源描述

1、目 录(一)主要技术方案和施工方法(二)保证施工质量的主要技术措施以及预防施工质量通病的措施(三)保证工程安全、文明的主要技术措施(四)工程总进度计划表及保证措施(五)施工总体平面布置图、主要施工机械、设备和劳动力用量情况(六)“渣土垃圾”整治措施(七)工程总包管理、施工配合措施(八)养护措施(一)主要技术方案和施工方法1、技术标总体说明1.1编制原则本施工组织设计是根据招标人提供的招标文件及答疑文件和现场考察结果,根据现行国家规范、标准,结合我公司多年来的施工经验,针对本工程的具体情况和要求,经多次研究论证和方案比较,提出了我方中标将如何组织施工的总体框架构想。如我公司中标,将在施工中进一步

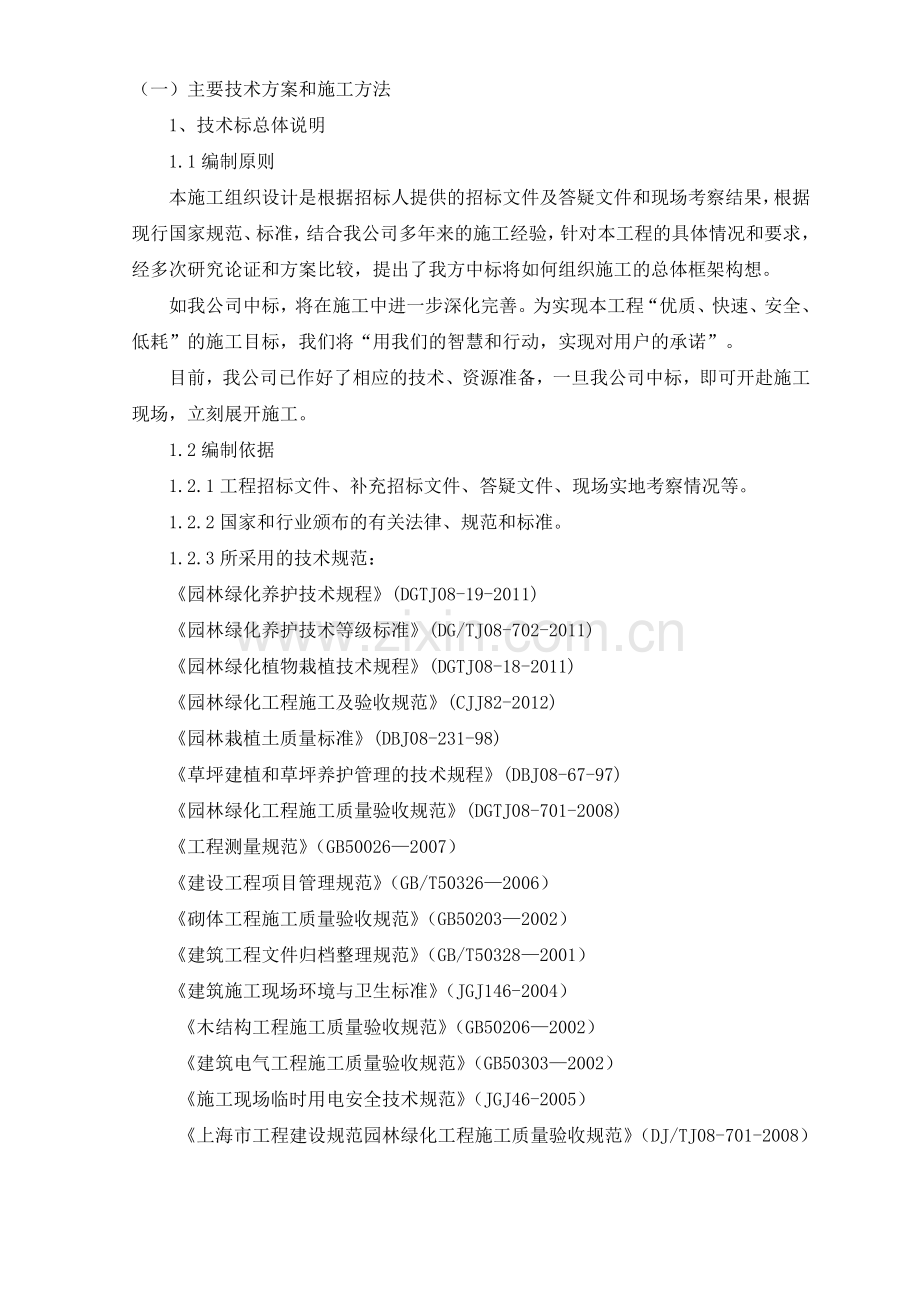

2、深化完善。为实现本工程“优质、快速、安全、低耗”的施工目标,我们将“用我们的智慧和行动,实现对用户的承诺”。目前,我公司已作好了相应的技术、资源准备,一旦我公司中标,即可开赴施工现场,立刻展开施工。1.2编制依据1.2.1工程招标文件、补充招标文件、答疑文件、现场实地考察情况等。1.2.2国家和行业颁布的有关法律、规范和标准。1.2.3所采用的技术规范:园林绿化养护技术规程(DGTJ08-19-2011)园林绿化养护技术等级标准(DG/TJ08-702-2011)园林绿化植物栽植技术规程(DGTJ08-18-2011)园林绿化工程施工及验收规范(CJJ82-2012)园林栽植土质量标准(DBJ

3、08-231-98)草坪建植和草坪养护管理的技术规程(DBJ08-67-97)园林绿化工程施工质量验收规范(DGTJ08-701-2008)工程测量规范(GB500262007) 建设工程项目管理规范(GB/T503262006) 砌体工程施工质量验收规范(GB502032002) 建筑工程文件归档整理规范(GB/T503282001) 建筑施工现场环境与卫生标准(JGJ146-2004) 木结构工程施工质量验收规范(GB502062002) 建筑电气工程施工质量验收规范(GB503032002) 施工现场临时用电安全技术规范(JGJ46-2005)上海市工程建设规范园林绿化工程施工质量验收规

4、范(DJ/TJ08-701-2008)1.3工程目标承蒙招标人信任,如果我公司有幸中标该工程,我们将充分发挥公司优势和成熟的园林绿化施工工艺,科学的组织交叉流水作业,精心施工,严格履行合同,以一流的项目管理,一流的工程质量、一流的文明施工、一流的安全措施、一流的效率、一流的服务。确保如下目标的实现。1.3.1工程质量目标:达到园林工程质量检验评定标准的一次验收合格率100%等级,一年中苗木成活率100%,并且长势良好。1.3.1.1乔木、灌木的成活率应达到100。1.3.1.2花卉种植地应无杂草、无枯黄,各种花卉生长茂盛,种植成活率达到100。1.3.1.3草坪应无杂草无枯黄,种植覆盖率达到1

5、00。1.3.1.4绿地整洁表面平整。1.3.1.5种植的植物材料的整修修剪应符合设计要求。1.3.2总工期目标:为90日历天,暂定开工日期2017年6月1日,竣工日期2017年8月30日。每延误一天,扣除误期赔偿费为合同价款的万分之二。硬质铺装、设备安装工程的保修期为一年;绿化保活期为一年,自竣工验收合格之日起算。1.3.3安全施工目标:采取有效措施,杜绝重伤、死亡事故的发生,杜绝重大设备、火灾和交通事故。1.3.4环境目标:噪声排放达标,现场无扬尘,运输无遗洒,生产及生活废水达标排放,施工现场夜间无光污染,合理处置固体废弃物,最大限度地节能降耗,不使用有害的建筑材料。1.4 工程概况及特点

6、1.4.1 工程概况本项目位于浦江镇工194地块(万芳路、沈庄塘路交叉口),为工业厂区景观绿化工程,绿化面积为15422m2,工程内容包括土方工程、绿化种植、景观铺装与小品及景观电气安装配套工程等。1.4.1.1土方工程:含种植土运进、回填、改良、造型等。1.4.1.2 绿化种植:主要种植苗木品种有:乔木有银杏、香樟、女贞、五角枫、晚樱、玉兰等约307棵,栽植金桂、山茶、垂丝海棠、红枫、红叶李、红叶石楠球、红花继木球等中层灌木约461棵;地被灌木有海桐、红叶石楠、红花继木5800平方及草坪铺植6500平方等,这些乔、灌木规格都属于常见的苗木规格,种植难度不是很大。1.4.1.3 硬质景观铺装:

7、有道路、停车位、篮球场铺装等,含铺地基础垫层和面层(用材烧结砖、花岗岩、植草砖、PU塑胶面层等)铺装,面积约3350平方。1.4.1.4 景观构筑物小品工程:包含入口铭牌墙、旗台、入口水景、花池、特色坐凳、休闲廊架等景观构筑物的混凝土结构、砖砌体、钢结构及石材贴面等装饰施工。1.4.1.5景观电气、给排水、水景设备安装工程:包含电力电缆管、线敷设、灯具、控制箱安装等;景观给、排水管道安装等项目施工;水景等机电设备安装等。1.4.2 工程特点1.4.2.1 土质状况植物生长离不开土壤,土质的好坏影响植物的生存和生长。大多数树种要求土壤PH值在8以下,电导值1.5以下,含盐量0.1以下。在种植前要

8、求对施工范围内的种植土进行详细的踏勘和多点采样测试。1.4.2.2 环境条件植物对环境的敏感度很高,对大气中的各种污染源有些不能生存,有些却能够吸收并净化大气质量。对现场空气指数进行测定,特别是SO2含量,视具体情况采取转移或绿化品种的调整。2、施工准备工作计划2.1施工前的准备和确认2.1.1施工现场的踏勘:详细踏勘施工现场地形,组织技术人员进行现场时查地质,结构、回填土方量等地面的各种条件。2.1.2标高基准线的确认:进入施工,先对原标高基准线进行复核,确认无误后施工。2.1.3工序的确认:施工前对施工部位的几何尺寸,找平层的平整度、垂直度进行检查,施工中实行后道工序对前道工序验收制度,由

9、专职质监员检查合格后进行后道工序施工。若前道工序不符合施工验收标准,随时反馈项目部,限期做出整改。2.1.4工程量及工期确认:具体施工人员根据设计图纸及相关资料,结合施工现场实际情况及施工季节,确认总工程量和日标准作业量。2.1.5熟悉图纸、及时与设计沟通进行图纸交流,掌握图纸内容。2.1.6与甲方协调,按要求及时调整施工进度计划。2.1.7编制劳动力、施工机械、材料进厂计划。2.1.8施工的方法确认:把握施工内容,选择施工方法,选定使用的机具爱聊,研究在不适宜施工时期采取的措施。2.1.9种植土回填方法确认:根据施工现场条件,确定种植装卸方法,与业主现场代表协调种植土临时堆场具体地点,拟定种

10、植二次倒运的方案。2.1.10项目管理班子的确认:工程总体施工安排由项目经理同意管理,项目副经理配合每日具体工作,技术负责人负责技术监督及指导工作。土建施工班组与园林施工班组分别组建,在项目经理的领导下,各司其职。2.2施工材料的进场部署本工程所需的土方、石屑、管件及其他的材料要进场前做好质量检验工作,及时报以监理或扼住,以便及时进行材料检查和测试。2.2.1种植土的质量、厚度满足设计要求,并充分考虑土壤的沉降系数,竣工验收时标高符合设计要求,土壤疏松,容重不高于1.45g/cm3,土壤排水良好,总孔隙度小于45%,非毛管孔隙不低于10%,渗透系数大于10,土壤PH不大于8.5,土壤含盐量不大

11、于0.3%。2.2.2排水管道符合设计要求,采用UPVC排水管材及同质管件,其管材壁厚及物理机械性能符合相应国家标准。2.2.3绿化用的肥料符合设计要求及各种植物生长需要进行合理选用,总养分大于19%,有机质大于40%,腐殖质大于15%,有机肥运到施工现场前含厂家出厂证明和合格证。3、施工方案和技术措施3.1 园林绿化施工3.1.1场地考察主要包括现有地形、地貌、现场垃圾、水、电材料来源、水质状况、土壤取样,用工来源及施工环境等。3.1.2施工前准备3.1.2.1搞好调查a. 水文、自然条件调查:委派专人到水文、气象部门查找资料,了解掌握工地的气温、降水、风、地下水位、无霜期、湿度等情况,预测

12、安排好最佳进度计划。b. 施工场地土壤调查:对施工现场进行全面考察,对需用的土壤取样化验,测定PH值、N、P、K及矿物质含量、土壤间隙度、渗水速率等,以便科学配方施肥,满足种植植物的生长要求。c. 水源调查:对施工中可能需要使用的水源进行采样分析,其水量、水质需满足施工要求,达到种植植物生长需求标准。d. 所需种植材料调查:调查各种种植材料的引种、驯化情况及种植技术参数等,以及绿化施工辅助材料实验数据和季节使用参数等。e. 生活办公场所周边社会环境调查:了解熟悉工地周边的民风、民俗和社会关系,避免或减少与地方的纠纷。3.1.2.2落实工程项目管理机构组成我司将选派具有丰富施工经验的管理、技术人

13、员组成项目管理指挥部。建立持证上岗制度,目标管理机制,定期定量考核,做到人员如期到位及时,职责清楚,目标统一,以保障施工质量和工程进度。3.1.2.3施工机械设备的准备切实做好包括运输车、洒水设备、绿化专用设备、测绘设备、安全设备等调试、维修,确保工程施工需要,保持良好的技术状态。3.1.2.4工程资金的筹备按照招标预算及合同要求,准备好足够的施工经费,确保施工正常进行。3.1.2.5组织优秀施工队伍进驻工地,做好安全教育与检查监督工作,确保安全施工。3.1.2.6绿化种植材料的准备a.详细考察苗木、草坪、土壤、保水剂、有机肥料、土壤改良剂、生长调节剂、生根粉、杀虫、灭菌、除草药剂等材料来源和

14、进货渠道。b.做好苗木、草皮草种及其他材料的质量鉴定,保障种植材料的质量,满足设计及合同要求、确保工程施工质量、高标准。协调做好苗木(草皮)起苗、包装、运输、装卸等各个环节的操作技术控制,确保材料到位及时、准确无误。3.1.2.7所有前期施工机械及工程材料运抵施工现场。3.1.2.8为确保工程顺利施工,应做好施工后勤保障工作,妥善安排好施工人员的生活及工作环境等。3.1.2.9提交必要的资料,报请招标人、核准并签发开工通知后,即全面开展工程建设施工。3.2种植施工工序苗木种植:更换土层植栽定位挖坑植树填土浇水表面清理地被、草皮:更换土层地面平整施肥播种浇水等3.2.1施工现场整理整理现场:按照

15、招标文件有关规定,结合苗木、草坪草的生长特性和生态学特征及土壤立地条件类型,对施工现场进行清理整治,清除包括杂草、灰土、砾石、建筑工程施工垃圾等杂物。清理完毕自检合格后,报请有关部门验收并继续进行施工。3.2.2土方施工3.2.2.1土方放线:在清理合格的现场,严格按照图纸设计,用测绘设备进行放线,确定施工范围、施工布局、挖填土方的标高等。平整地放线:采取方格网控制法,根据图纸设计要求,用经纬仪或水准仪将方格控制网放设到地面上,交叉点位立桩,标明设计标高。自然地形放线:按照设计要求,确定挖填土方边界线。在放设控制网时,对等高线、网格交叉等关键点位立桩,标明设计标高。地形处理放线完毕,自检合格后

16、,报请验收。同时递交开挖铺设表土工程开工申请,并出具土样检验报告及计划书,经有关部门核准后进行下道工序施工。3.2.2.2地坪处理:为确保工程进度和质量,采取机械作业和人工作业相的方式。对易于机械施工的区段,采取挖掘机和装载机配合施工作业。对机械施工后精修细整和机械无法施工的区段,采取人工修整施工。3.2.2.3土方运输:采用自卸车与人工方式进行。3.2.2.4土方回填:依据种植要求,选择合格的种植土进行回填,采取分层回填方式随压实保证回填土有一定的坚实度,确保工程效果。3.2.2.5土方填筑:绿化区域以满足种植要求为原则,建筑区域以稳定地基为原则,确保土方填筑满足工程质量要求。土方工程施工完

17、毕自检合格后,报请有关部门验收核准。3.2.3放样定点3.2.3.1施工人员按照设计图纸到现场核对,了解地形、地貌,并确定放样的依据和方法。3.2.3.2按照图纸设计提供的坐标基准点,确立放样基准点,对工程各分项工程分别放样。3.2.3.3用经纬仪或水准仪完成施工坐标控制网格放设,对所有基准点立桩,复杂地形加密布设控制网。3.2.3.4放样时,对关键点位应特别做好标志确保交叉作业破坏后的复样,确保工程质量和进度。3.2.3.5整个放样工序为:基准点确定控制网放设放线复核使用复核使用。3.2.3.6主要控制要点:坐标控制网布设合理,符合设计要求;孤立木、模纹图案等定位合理,符合设计要求;控制点位

18、标志明显,交叉施工不易破坏。3.2.4挖种植穴3.2.4.1栽植苗木的坑穴标准:a.坑穴位置要准确,大水应根据树种、苗木根系、土球大水、土质情况等确定。开控的坑穴应上下垂直,以免造成窝根或填土不实,影响苗木成活。b.坑穴宽度超出苗木土球或根系横幅30cm以上,深度超出苗木土球或根系幅15cm以上,以满足种植要求,具体操作标准可参照下表。栽植苗木坑穴标准参考表 单位:cm类别项目规格备注落叶乔木D557710101515坑70706090907012012080140140100150150100常绿乔木H150150200200250250300300坑60604080805090906010

19、010080120120100小乔木H8080120120150150200200坑40404050504060605080806010010080灌木H303050507070100100坑303030404040606040707050808060攀缘藤本植物蔓长505070709090坑404030505040606050707060绿篱单行505070709090高度沟槽4030504060407050宽深双行505070709090高度沟槽704080501005012050宽深3.2.4.2树穴(沟槽)开挖操作方法以确定的树穴位置为中心或绿篱沟槽中线为中心线,依照标准进行挖掘。挖掘

20、时,表层土与深层土分别放置,堆放位置以不影响栽植施工为宜。达到深度后在坑穴底部堆一“倒锅底”状,以利裸根苗木根系的舒展。挖掘的土壤要根据化验结果,进行配方施肥,将肥料、保水剂、药剂等与土壤混匀备用。挖掘时,坑槽边壁要随挖随修,保持上下垂直。挖穴挖槽时,还应注意对地下管线等设施的保护,确保安全生产。本分项工程完毕后,报请有关部门验收核准后,进行下道工序施工。3.2.4.3主要控制要点:树穴、沟槽开挖达到标准,符合种植要求。开挖表层土(种植土)与深层土分放,符合规范要求。配方施肥科学,消毒措施得当,满足种植要求。3.2.5苗木选择3.2.5.1严格按照合同与设计要求的树种、规格、质量,对工程所需苗

21、木应选择符合标准、生长健壮、树体丰满匀称、树形优美、无病虫害的苗木,同时做好向阳面标识。3.2.5.2主要控制要点:选择的苗木品种纯正,生长健壮,规格、质量符合设计规范要求。选择的苗木应无病虫害,严禁选用带有危害性病虫害的苗木。3.2.6栽植前苗木处理3.2.6.1苗木运到工地后,按指定位置卸苗。卸苗要从上到下循序进行,不得乱抽乱拿,应轻拿轻放,严禁整车往下推卸,以免损伤根系和枝干。卸带土球苗木时,土球小于40cm,可以直接搬下,要一手提树干一手托土球搬运。卸土球大于50cm以上的带土球苗,可打开挡板,放上木板,从木板上轻轻滑下。如土球较大,超过80cm以上,则需应用吊车操作卸车。同时,要保护

22、好树体及土球不受损伤。3.2.6.2卸车后,不能立即栽植时,应进行临时假植管理。可临时将根部用湿草苫、草袋等物覆盖保湿。也可将苗木放入事先挖好的假植沟(宽1.5m、深0.4m)内,将根部用湿润土壤埋严。如假植时间较长,则定期适量喷水,保持土壤湿润。带土球苗木,临时假植尽量集中直排放,将土球垫稳。假植中,经常对枝叶喷雾或淋水,以改善微环境气候,保持空气湿度和土球湿润,水量不宜过大,避免因土球回软而搬运造成变形,散球而影响成活。对阳光直射的地方假植苗木,还应搭设临时遮阳。3.2.6.3苗木卸完至栽植前不久,报请有关部门到现场对苗木进行验收。3.2.6.4主要控制要点:装卸时,轻拿轻放,根系(土球)

23、、枝干不受损伤。假植管理,要有保湿、降温、遮荫措施,并进行防病防虫,避免病虫为害。3.2.7栽植苗木3.2.7.1苗木栽植前,对苗木自检,做好记录,然后报请有关部门进行抽检,不合格苗木不得使用。3.2.7.2根据苗木不同物候期及栽植难易程度,进行先后栽植。对成活率低的常绿树应适时栽植。并采用新技术、新工艺,做到适时、适地、适树种植,确保成活。3.2.7.3栽植树苗前12天,对栽植坑穴(沟槽)进行灌水,渗透后进行栽植。3.2.7.4栽植前对个别树种苗木进行修剪,修剪的原则是去除枯枝、短截残伤枝、过长枝、过长根、辟裂(断)根等,剪口要平滑,并用一定浓度的药对剪口处理。3.2.7.5栽植树种位置准确

24、,符合设计要求。树木搭配合理,标记的阳面朝向正确。3.2.7.6栽植裸根苗木时应严格操作技术,符合规范,根系舒展,不窝根,不悬根。回填土分层回填,先填表层土,后填深层土。第一次填土后,应将树苗轻轻提起,使根系与土壤密接,随埋随踩,扶正踏实。采取“三埋两踩一提苗”的方法栽植。栽植深度要比在苗圃地(或原生长地)深520cm)。3.2.7.7栽植带土球树苗,去掉土球包装物,以保持土球不裂不散,然后填土踏实。回填踩土时,不要直接踩压土球,确保土球完好。3.2.7.8对较大规格的树木,要使用新技术、新工艺,进行环绕树穴埋设通气软管35根,内装珍珠岩,上露地面,提高土壤通透性,或进行配方施肥补充营养。3.

25、2.7.9对干形较高、冠形较大的树木,栽后设立支撑物进行防护,并做到支柱、绳索等物件的衬垫,以防直接接触磨伤干皮。3.2.7.10对常绿大规格的苗木,还应搭设遮阳网;进行树冠间歇弥雾,或者喷水喷雾。3.2.7.11绿篱种植或色块、图案栽植时,应由内向外顺序栽植;坡式种植时应由上而下进行栽植;大型图案块植或不同色彩丛植时,宜分区、分块展开栽植。3.2.7.12树、苗栽植后,应保持林缘线、林冠线平顺、自然、一致,分隔明显。3.2.7.13树、苗栽植后,预留碟形浇水坑或灌水沟槽,及时大水浇透。并对沉陷部分及时回填土填实。3.2.7.14树苗栽植后,24小时内必须浇透第一遍水,第二遍水要连续进行,第三

26、遍水应在第二遍水的一周后进行。第三遍水浇灌渗透后,及时进行封穴或中耕保墒,以提高成活率。3.2.7.15树苗栽植完毕,及时报请有关部门验收,同时递交养护管理计划安排。3.2.7.16主要控制要点:树苗生长健壮,品种、规格、质量符合设计规范要求。栽植位置准确,树种、规格搭配合理,符合设计要求。栽植方法科学,操作规范,保栽保活。栽植的树、苗,林缘线、林冠线平顺、自然、一致。大规格树苗技术处理得当,满足种植物生长要求。防护、支撑物设立得当、合理。3.3草坪建植与养护及草坪的修补与更新2.3.1商品草皮卷质量要求:草的叶色应均匀一致,草的高度为4.56.Ocm,草坪的密度以留茬高度为4.56.0cm时

27、看不见表层土为准,基本无杂草,无明显的病害或虫害的迹象,草卷修剪整齐,规格统一,带土厚度均匀不超过2cm。3.3.2草卷的铺设方法:草卷运送到铺设现场,顺次平铺,块与块之间应不留缝隙,但不能重叠,铺后滚压,及时浇透水。草卷起运时间一般不超过48小时。当日起运当日铺完:3.3.3建植后的草坪管理符合下表的规定。铺栽后的管理铺草皮(卷、块)分株喷灌水铺后三天每天浇水1次,以后隔两天一次,直到缓苗期结束前三天隔天浇透水1次,以后每周一次,直到缓苗期结束清除杂草及时拔除草坪中的杂草及时拔除草坪中的杂草其它管理铺植后前三周滚压12次3.3.4草坪养护管理3.3.4.1草坪的养护管理,主要内容包括灌水、施

28、肥、修剪、防病治虫、清除杂草、卫生保洁等。必须严格按照技术要求,根据季节和草坪生长情况,加强护管,确保养护出均一、平坦、美观的高质量草坪。本项施工,应制定具体的日程计划安排,报请有关部门核准。3.3.4.1.1科学浇水,按照草坪草生长发育需水规律和土壤水分状况,适时合理灌溉,培养发育健壮、整洁、美观的草坪。3.3.4.1.2合理修剪,根据不同的季节确定修剪频率,采用不同的修剪方式,同时不断变换修剪方向,防止草坪退化和“纹理现象”。3.3.4.1.3追施卫生肥料,补充营养。结合灌水,全年进行35次的追施专用肥、卫生肥料等补充草坪养分,保障其正常生长发育和营养平衡。3.3.4.1.4病虫防治与杂草

29、防治:在观察调查的基础上,适时进行喷药防病、治虫、除草,确保草坪草不受危害。3.3.4.1.5认真做好草坪草的安全越冬、越夏管理和卫生保洁工作,保证草坪清洁美观。夏季草坪草胁迫期,应采取特殊管理技术措施,强化修剪,喷水、灌水降温,追施肥料补充营养,耧耙梳理,增加通透性,确保安全越夏。封冻前期,进行浇灌一次解冻水,延长绿期,确保越冬安全。3.3.4.1.6春季解冻时要浇灌一次解冻水,并在公历45月对草坪梳理、打孔和施肥,确保草坪生长良好。3.3.4.1.7做好对草坪秃斑进行补种、补栽,确保草坪覆盖率100%。3.3.4.1.8认真做好草坪冬、春的防火防灾工作,确保草坪不受危害。3.3.4.2主要

30、控制要点:3.3.4.2.1草坪坪床处理科学、细致,符合草坪建植技术规范要求。3.3.4.2.2分项工程施工中,及时作好施工日志,并会同招标人进行检验验收,听从招标人的指示与安排,对缺陷部分及时修复,确保施工质量符合设计和规范要求。3.3.4.2.3施工完毕后,进行现场清理、复耕。3.3.4.2.4及时作好施工材料的搜集、整理、汇总、装订成册。确保交工材料及时无误。3.3.4.3草坪的修补与更新草坪经过一段时间的使用后,会出现斑秃甚至整块草坪退化。造成这种情况的原因有多种,如草坪地低洼积水,排水不良;病虫害、冻害、干旱;草坪过度使用,践踏严重,土壤板结;草种选择不当以及杂草的侵害等等。因此,不

31、仅要改善草坪土壤基础设施,加强水肥管理,防除杂草和病虫害外,还要对局部草坪进行修补和更新。 3.3.4.3.1对斑秃的修补对草坪的斑秃可采取补播法,用匍匐茎无性繁殖法和铺植草皮法进行修复。不管何种方法,只要不影响草坪使用,能保证草坪质量就可以。修补斑秃的程序为:把裸露地面的草株沿斑块边缘取定,垫入沃土或泥炭土2至3厘米,垫土厚度要稍高于周围的草坪土层,以防发生沉降造成凹陷,然后平整地面,铺植草皮。对修复的草坪应精心养护,使之早日与周围草坪的颜色一致。 3.3.4.3.2对退化严重草坪的更新a.逐渐更新 适用于树荫下退化草坪的更新,可采用补播的方法进行。b.完全更新 适用于因病虫害或其他原因严重

32、退化的草坪。有机质层过厚,土壤表层质地不均一,表层3至5厘米土壤严重板结造成的草坪退化,草坪被大部分多年生杂草、禾草侵入造成的退化草坪。在对这些退化草坪进行更新前,要先制定切实可行的方案,然后用人工或取草皮机清除场地内的所有植物,再测定土壤物理性状和pH值,检查排水和灌溉设施,之后再进行草皮的建植措施。3.4大树种植方案3.4.1起苗3.4.1.1选择苗源:为了提高大树的成活率,在选择苗源时,挖苗的地区与种植的地区不能温差太大,土壤性质不能太大差异。且选择苗木时保留全冠,选择生长情况优良的品种进行起苗。3.4.1.2保持土球的完整性:在挖苗之前,大树先浇水,3天以后再挖苗,挖苗时带土球, 土球

33、直径保证在苗木干径的1:7.5-8,土球完整,用草绳缠绕, 以保证不散不裂,并且保持土球的形状是长椭圆形,不是圆的锅底形。3.4.1.3 保持根系的完整性:主要措施是裸根起挖和、多留须根,不要有68公分以上的主根露在外面。起苗后及时的做适当修剪,保证水分不会过多蒸发。从起苗到种植下来的时间间隔不超过24小时,在路上每隔5 6h 往树苗上喷1 次水,保证苗木及其根部湿润,让树体得到充分的水分供应。3.4.1.4减少泥土,根部处理。在移植工作开展前做好相应的准备措施,主要工作是进行回根、切根的处理,这样不但能减少泥土的重量,方便运输;还能促进须根的大量萌生,可谓一举两得。3.4.2挖坑3.4.2.

34、1挖坑:提前将土坑挖好,避免由于植物长时间停放而造成生长影响。再用人工修,准备好瓦片,做好排水措施。树坑的大小依据树根系直径大小而定。坑内先放下瓦片,再放20公分山泥,最后把大树放进去。3.4.2.2换土:更换土壤能够给植物保持吸收到足够的养分,对植物的生长有保障。给植物换土的主要步骤是:先挖好树坑,清理坑内的废土,填上新的种植土,对对植物进行根部加固,最后浇水补充水份。对于土层而言,干燥区位于种植前浸穴;盐碱地则进行土壤管理, 以免造成土壤盐渍。3.4.3栽植3.4.3.1树木栽植:树木运输到栽植现场后尽快栽植,以缩短起苗和栽植两者之间的时间,以免对植物的生命造成威胁,降低植物的成活率。不能

35、及时栽植的树木, 要进行假植。3.4.3.2枝条修剪:在把大树吊下运输车以后,把当年生枝条确定好、把要保留的主框架确定好,修剪的部位是留当年生枝条10-20公分,作为当年抽干的准备。3.4.3.3吊树固定:大树在调入树穴的时候为避免拖坏土球轻拿轻放。吊大树的时候,用绳子拖着树的一头,掌握好树在吊的过程中树冠的方向。同时注意安全,人不能停留在吊机的吊臂下面,并注意空中的高压电线,大树的外围不超出高压线的安全区域。安全把树吊入树穴以后,先调整好树的观赏面,再做好简单的固定后,最后解开吊带。3.4.3.4泥土回填:栽植时,在大树放好后,用山泥将土球周边20-30公分填满,土球上面覆盖10公分山泥。在

36、填山泥的过程中,浇适当的水,使山泥于土球充分接触,不留有空隙。山泥的选择选用泛黑的山泥,浇水后板结。大树种植土球的高度不要露出种植地表30公分,提高大树的成活率。3.4.3.5排水浇水:在种植大树的低的一面挖排水沟。为了能够方便排水,排水沟与大树土球的根距离保持20公分的差距。无论是栽植当天,还是栽植以后进行浇水养护,一般的浇水是:栽植当天浇1遍透水;十天内浇2遍;当浇完3遍水后,在四个月内保持每周1次。3.4.4养护3.4.4.1固定:很多时候大树移植不久就会出现树体倾斜的现象。当大树被移栽后及时用8-10毫米的钢丝进行固定。在固定过程中找支撑点,而支撑点的受力较大,因此药用布条或者橡皮对支

37、点处进行包扎处理;对于绑那些数量较大且相对集中的树木,则固定成一个固定网利用竹杆、木棍进行固定。支撑时向下拉,不向上撑,以免造成苗木底下漏空。3.4.4.2包扎:包扎措施是针对树干进行的,利用草绳包扎树干能防止过多的水封被蒸发。大树的树干保护用湿过水的麻袋缠绕到大树的一剂分枝以上80公分的地方。为了给大树保持充足的水分,每天都要进行两次大树喷水,早晚各一次。3.4.4.3疏枝:植物内部的营养成分有限,不能完全满足每一个枝干的需要,这就要对树枝进行选择性的剪除,以保证营养成分的有效分配。主要剪除是过密枝、弱小枝和重叠枝,经过树枝的修剪后让植物的主要枝干吸收充足的养分,加快植物的生长,使其更具生命

38、力。3.4.4.4浇水:为保证树体的水分供应。每天安排用喷雾器喷湿树体,不要用水泵浇,不要造成水流到根系上,如果一定需要浇水,用隔水材料把土球保护起来,浇好水以后再把隔水材料拿掉。3.4.4.5修剪:对植物进行修剪得最佳时期是落叶过后,修剪的方式和方法则根据树种周围的具体情况而定。3.5景观施工3.5.1保证定位放线准确无误的方法定位、放线这项工作能否真正过关,将关系到主体工程的质量,而且直接影响到装修工程能否顺利地进行。3.5.1.1景观定位放线3.5.1.1.1根据规划要求设定控制点,建立控制网,误差值1/5000。3.5.1.1.2高程的引测应进行往返一个测回,闭合差不大于1.2N并经修

39、正。3.5.1.1.3根据总平面图用经纬仪测量定位,用钢尺丈量平面及开间尺间,测量的总体尺寸复核无误后,方可把轴线延伸到邻近构(建)筑物上。3.5.1.1.4延伸轴线标志的轴线桩、龙门架应稳定可靠且位于基坑边11.5M以外。3.5.1.1.5轴线开间尺寸分画,应用总长度尺寸进行,减少积累误差。3.5.1.2基础施工找平放线3.5.1.2.1根据基础平面图,定出砖砌边线位置。3.5.1.2.2用水准仪把相应的标高引测到水平桩或轴线桩上,并作标记。3.5.1.2.3基础砌筑完成后,应按设计图纸校核3.5.2钢筋混凝土工程施工方法3.5.2.1模板工程:材料配置根据工程结构形式特点和现场施工条件布置

40、支撑系统,确定支撑形式(横向)和间距,验算支撑系统的强度、刚度和稳定性,符合要求后结合流水段划分情况,配置平面模板、定型钢角模、柱箍、木枋、钢管脚手架、可调钢支顶及U型卡、山型卡、L型手销、碟型扣件、穿墙螺丝、紧固螺丝等联结件,并予置适量木材。3.5.2.1.1操作条件a、配置好的模板材应按区段编号,涂好脱模剂,并分规格堆放。b、根据予置模板图,定好轴线和模板边线,定好接口位置和水平控制标高,柱模板底边应做到泥砂找平层。c、钢筋绑扎完结,水电管线及预埋件已安装,绑扎钢筋保持层垫块,并办好检验手续。d、斜支撑的支承点或钢筋环牢固可靠。按图纸要求和操作工艺向班组进行安全、技术交底。3.5.2.1.

41、2现浇景观模板安装操作工艺a、底层地面夯实,并垫通长底板,楼层地面立支柱前也应垫通长脚手板;采用多层支架支模时,支柱应垂直,上下层支柱应在同一竖向中心线上。b、从边跨一侧开始安排,先安第一排支柱,再安第二排支柱,依次逐排安装,同时安装在龙骨。支柱与龙骨间距,应根据楼板混凝土重量与施工荷栽大小大楼板设计中规定,一般情况下支柱间距为80120CM,大龙骨间距为6080CM。c、调节支柱高度,将大龙骨找平。d、平台板铺完后,再水平仪测量模板标高,进行校正。e、用宽边胶带将竹模板的缝隙贴严,以防漏浆。f、标高校完后,支柱之间应加水平拉杆。根据支柱高度决定水平拉杆设几道。一般情况下离地面2030CM处一

42、道,往上纵横方向每隔1.66M左右一道,并经常检查,保证完整牢固。3.5.2.2钢筋工程:本工程的钢筋工程采用现场加工、制作,现场绑扎的方式。3.5.2.2.1次梁交叉处,主梁的钢筋在下,次梁的钢筋在上。3.5.2.2.2箍筋的接头应交错布置,并与两根架主筋绑扎,悬臂梁则箍筋接头在下。3.5.2.3板的钢筋网绑扎同基础,但浮筋位置应严格控制,要防止被踩下。3.5.2.4框架梁节点处钢筋穿插十分稠密时,注意梁面主筋间的净距要有30MM,以利砼的灌注。3.5.2.5钢筋的接头位置与数量应严格遵守规范限制。3.5.2.6保护层厚度按规范厚度用垫块控制,侧向垫块应予埋扎丝与主筋扎牢。3.5.3混凝土工

43、程3.5.3.1水泥、砂、石检验合格,砼配比单已做出,饮用水拌合。3.5.3.2钢筋表面应洁净,粘着的油污、浮锈使用前必须清理干净。3.5.3.3盘圆调直,冷拉率不宜大于4%。3.5.3.4钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少钢筋短,节约钢材。钢筋弯钩时应注意弯曲处内皮收缩,外皮延伸的特点,考虑起弯点位置的调整,保证成型钢筋符合设计及规范要求。3.5.4钢筋的绑扎与安装3.5.4.1施工准备工具与材料:钢筋成品的质量要符合要求,2022#铁丝,不同厚度的水泥垫块,铅丝钩、水板手、撬杠、绑扎架、卷尺、粉笔、运输工具等。作业条件:熟悉图纸,核对半成品钢筋的级

44、别、直径、尺寸和数量是否与料牌相符,如有错漏应作纠正增补,钢筋定位。3.5.4.2操作工艺3.5.4.2.1基础a、钢筋网的绑扎,四周两行钢筋交叉点应每点扎牢,中间部分隔点扎牢成梅花形。b、独立性基础的钢筋网双向弯曲受力,短向钢筋应放在横向钢筋的上边。c、现浇柱与基础连接的其箍筋应比原的箍筋缩小一个柱筋。e、搅拌机、插入机、翻斗车、台秤等已准备就绪。e、钢筋工程已经隐蔽验收,模内(坑内)垃圾杂物已清理。f、模板、支顶、预埋件、管线等已复核无误。g、运输道路等已准备完毕。h、班组全面的施工技术交底已完成(包括作业内容、特点、数量、工期、施工方法、配合比、安全措施、质量要求和施工缝设置等)。3.5

45、.4.2.2操作工艺a、浇筑前应对模板浇水湿润。b、根据配合比确定各种材料用量过秤。c、装料顺序:一般先装石子,再装水泥,最后装砂子。d、砼的最终搅拌时间,按砼坍落度35CM考虑,不应小于90秒。e、砼的运输:砼自搅拌机中卸出后,应及时运到浇筑地点。运输过程,要防止砼离析、水泥浆流失、坍落度变化以产生初凝现象,如混凝土运支浇筑地点有离析现象时必须在浇灌前进行二次拌合。f、砼的浇筑:使用插入式振动器应快插温拔,插点要均匀排列,逐点移动,按顺序进行,不得遗漏,做到均匀震实。砼的浇筑时应派专人经常检查钢筋、予留洞、预埋件、插筋等有无移位、堵塞情况,发现问题及时修整完毕。g、砼的养护:砼浇筑完毕12小

46、时内应予覆盖;砼浇养护日期一般不少于7天,以使砼保持足够湿润状态。3.5.5现场水平垂直运输本工程施工的垂直运输主要采用井架二台,地面水平运输用翻斗车完成。3.5.6脚手架工程脚手架的宽度满足工人操作、材料堆置和运输的需要,搭建要求坡度平缓、牢固稳定,避免与模板共用支架。脚手架应构造简单、装拆方便。3.5.7小品工程(本工程如入口铭牌墙、旗台、廊架、入口水景等)3.5.7.1根据设计图纸及小品设施的形状、尺寸及材料确定其基础结构形式。3.5.7.2基础的轴线、标高应符合设计要求。3.5.7.3对于某些成品设施,订货时应注意与周围种植及建筑物之间的搭配,使之相互相衬。3.5.7.4小品设施的安装必须牢固,无松动形象。3.5.7.5所有小品在安装完成后,必须及时清理表面杂物,使之清洁光亮。3.5.7.6注意成品的保护及设施维护3.5.3 硬质地面铺装施工:主要有道路、小广场、停车位铺装等施工,

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
