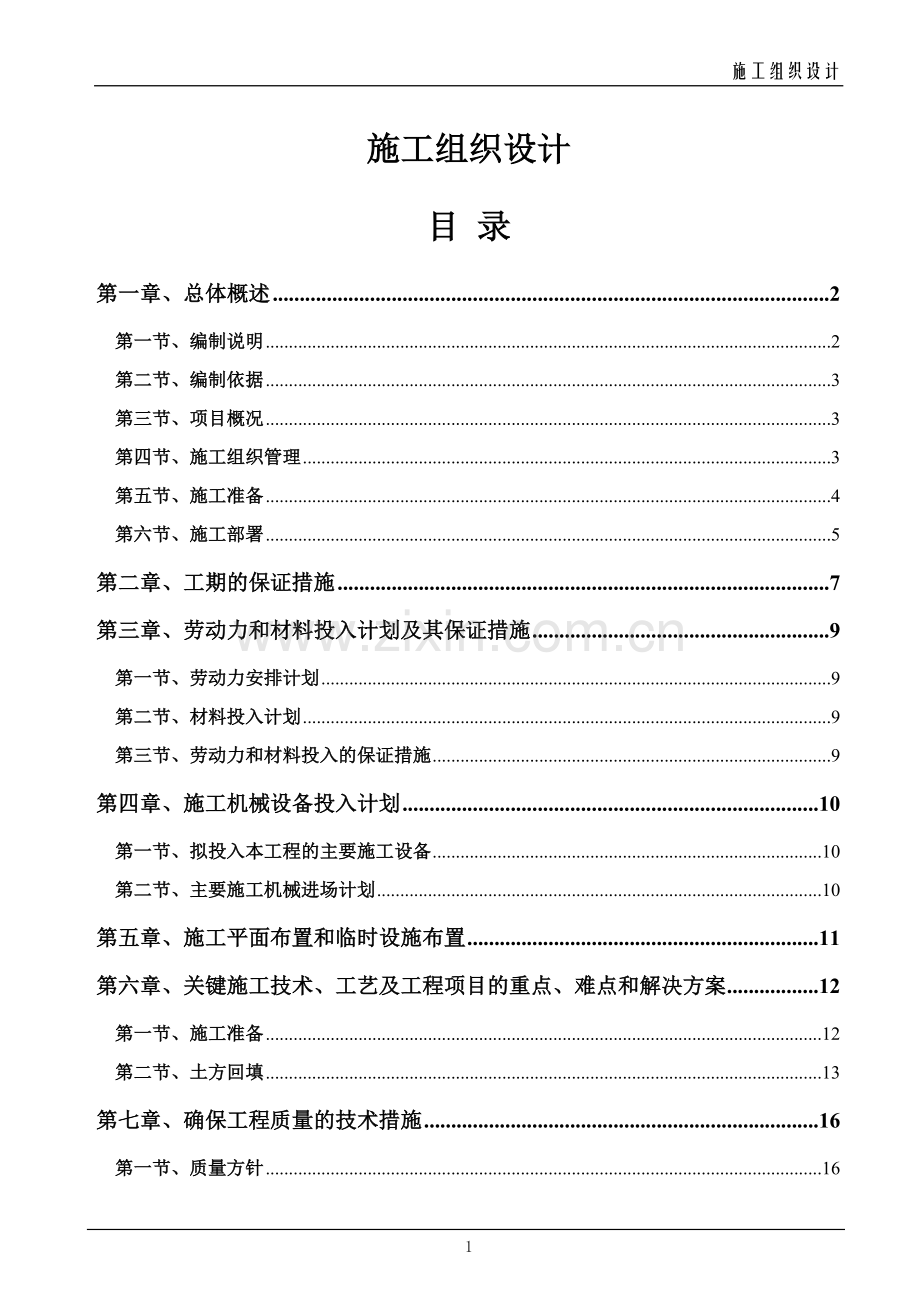

1、施工组织设计施工组织设计目 录第一章、总体概述2第一节、编制说明2第二节、编制依据3第三节、项目概况3第四节、施工组织管理3第五节、施工准备4第六节、施工部署5第二章、工期的保证措施7第三章、劳动力和材料投入计划及其保证措施9第一节、劳动力安排计划9第二节、材料投入计划9第三节、劳动力和材料投入的保证措施9第四章、施工机械设备投入计划10第一节、拟投入本工程的主要施工设备10第二节、主要施工机械进场计划10第五章、施工平面布置和临时设施布置11第六章、关键施工技术、工艺及工程项目的重点、难点和解决方案12第一节、施工准备12第二节、土方回填13第七章、确保工程质量的技术措施16第一节、质量方针

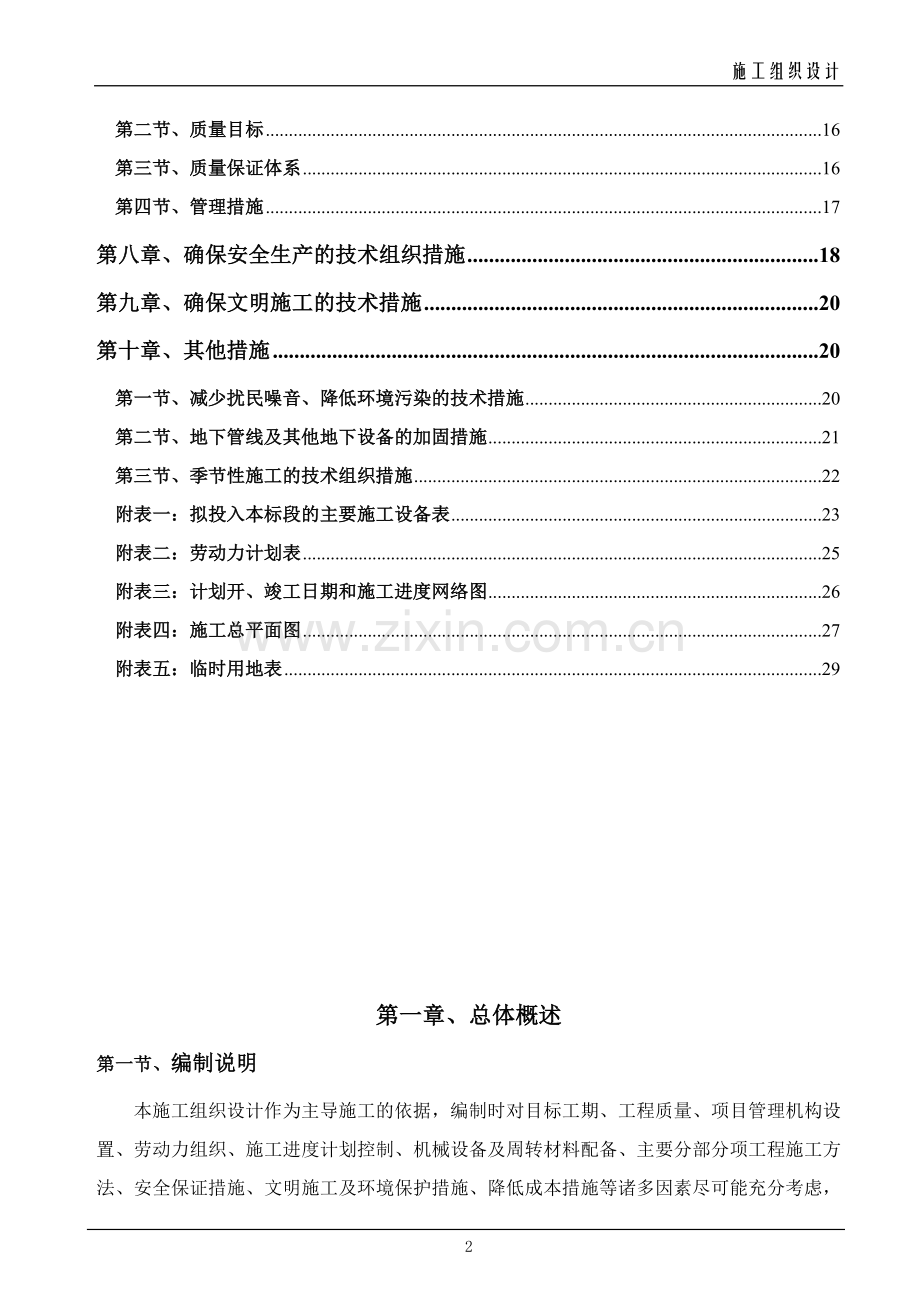

2、16第二节、质量目标16第三节、质量保证体系16第四节、管理措施17第八章、确保安全生产的技术组织措施18第九章、确保文明施工的技术措施20第十章、其他措施20第一节、减少扰民噪音、降低环境污染的技术措施20第二节、地下管线及其他地下设备的加固措施21第三节、季节性施工的技术组织措施22附表一:拟投入本标段的主要施工设备表23附表二:劳动力计划表25附表三:计划开、竣工日期和施工进度网络图26附表四:施工总平面图27附表五:临时用地表29第一章、总体概述第一节、编制说明本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材
3、料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。我们承诺:如我公司中标,我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子,以雄厚的企业整体实力为依托,精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步地优化施工方案,以先进科学的施工管理技术,更加合理地调动各种资源,保证以优良的质量、快捷的工期、优良的施工管理水平和优良的服务,按时交出令建设单位满意的工程。在施工中,我公司本着对建设单位高度负责的态度,将积极与质量监督部门配合,服从建设单位及监理工程师的管理,从严控制工程量,在保证工程
4、质量的同时认真做好安全文明施工。制定环保措施,控制噪音尘埃污染,减少投诉;制定安全生产措施,建立安全保证体系,确保施工中不发生伤亡事故,创建安全文明工地。同时,在施工中力争“少花钱、多办事、办实事”,将建设单位投资的每一分钱落到实处,以达到有效控制投资的目的,更好更快地交出让建设单位满意的精品工程。第二节、编制依据1、建设单位所提供的 施工招标文件;2、建设单位组织的招标会和工地现场考察所得资料;3、自行组织的对施工工地有关情况调查;4、有关 工程施工规范要求;5、设计图纸及招标书补充说明。第三节、项目概况项目名称: 建设地点: 建设规模: 计划工期: 招标范围: 质量要求: 第四节、施工组织
5、管理1、本工程按照项目法施工管理模式建立项目管理班子,选派公司内具有丰富工程施工经验的项目经理,并且多次承担过同类型工程建设的项目总工担任现场项目总工,组成强有力的管理班子,成立现场项目经理部。2、项目经理部将负责本工程的施工组织、质量管理、施工进度控制、工程成本控制、施工安全消防环卫卫生等全过程管理。3、工程由专业施工班组施工,并纳入项目部统一管理。项目部负责监督施工班组的施工组织、质量管理、施工进度控制、施工安全消防环卫卫生情况,负责协调各专业之间的施工协作。第五节、施工准备(1)施工技术准备工作1)认真学习施工图纸和有关的设计资料,做好图纸会审准备工作,做好图纸会审记录,解决图纸上所存在
6、的问题,为施工和材料订货创造条件。2)组织各工种的施工管理人员对本工程的有关图纸进行审查,掌握了解图纸中的细节。3)组织各专业施工队伍共同学习施工图纸,商定施工配合事宜。4)编制切实可行的分项施工方案设计,及时上报公司和监理部门审批,并做好分项工程的技术交底工作。5)各专业分别要编制预防质量通病的技术措施,以及施工作业计划。6)编制好施工预算。7)做好整个工程的测量放线方案,进行测量仪器的检验,红线桩坐标的复测与核对,轴线控制桩的埋设与保护。8)填写开工报告,报业主、监理审批。(2)物资和劳动组织准备1)根据施工进度安排,确定各类机具的进场计划。2)建立精干的施工队伍,根据施工进度的需要组织劳
7、动力分批进场。3)做好上岗前的技术培训工作,并对施工人员进行技术交底以及安全、防火、文明施工等方面三级教育。(3)施工现场准备工作1)做好现场的控制网测量。根据设计单位提供的总平面图,测量桩点。2)做好“三通一平”的规划:即水通、路通、电通、场地平整,包括:设备的运输主干道,场内临时道路,生产和生活用水、用电的引入。3)拆除障碍物。4)有关生产、生活的临时设施的搭设。第六节、施工部署1、施工组织机构我公司是通过国际质量认证体系ISO9001认证施工企业,是一支有强大管理实力和技术力量的专业施工队伍。多年来,一直坚持“百年大计、质量第一”方针。在在质量管理上,“以一流的技术管理,创一流的工程质量
8、”,力求技术创新,管理到位,始终保持工程质量处于可控状态。在工程管理方面制订有一系列的管理制度及各岗位职责。如工程管理办法、质量管理办法、安全管理实施细则、机务管理办法、财务管理办法、材料管理办法等管理制度及措施。岗位职责有项目经理岗位职责、项目总工岗位职责、项目副经理岗位职责、项目党支部书记岗位职责、质检工程师岗位职责、测量工程师岗位职责、机械工程师岗位职责、材料及财务员岗位职责、技术员及施工员岗位职责等等。以上各项制度、管理条例中明确了工程工期、质量、安全、费用四大目标管理的要求及措施,明确了各岗位人员的分工、职责及权力,有力地保证了工程的顺利进行。为确保工程质量、工期,我项目部将在长期在
9、册的专业施工队伍中,优选出技术过硬、管理严格、组织规范的专业队,投入到工程施工中。保证所有队伍中的所有技术工人均接受过岗位培训,并考核合格。本工程将采取统筹管理,不安排分包。在部门设置中,注意选用专业管理水平高的管理人员做为部门负责人。在施工班组中,安排具备多年施工经验、勇于奉献,具有领工员证书的技术工人担任班组长。所有管理人员、技术工人均持证上岗。建立施工项目的质量保证体系,明确项目内各类人员的质量职能。施工组织机构如下:现场项目部项 目 经 理技术负责人施工员质检员机械员预算员材料员安全员技术施工队2、主要管理人员的职责(1)项目经理:负责组织实施TFJ质量体系文件,领导本项目的日常管理工
10、作,落实有关人员的质量责任,负责组织贯彻执行国家及省、市和公司有关工程质量的方针、政策、规定标准,负责协助有关部门对隐蔽工程的结构工程的验收,并做好记录进行标识、负责实施施工全过程的质量控制,对不合格工程的交付使用负直接责任,对不合格的原材料、半成品、构配件使用和不合格分项工程的转序承担一切责任。(2)项目技术负责人:组织实施TFJ质量体系文件,领导本项目的技术管理工作,落实有关人员的质量责任,负责组织贯彻执行国家和企业的各项技术规范,规程质量管理措施和质量奖罚条例,并在施工中严格督促,检查落实执行情况,负责编制切实可行的确保工程质量的技术质量措施,并检查措施的执行情况,负责编制本项目的项目质
11、量计划,施工组织设计和作业指导书,负责组织检查施工班组的质量,及时向项目经理汇报工程质量情况,负责组织收集全部的技术资料,技术交底,对项目各类记录的归档负全责,配合项目经理组织有关人员对分项、分部工程进行检验和试验按规定填写试验记录,对试验的准确情负责。并主持隐蔽及结构工程的验收工作。对项目施工工程的测量、定位、水准、标高的放线负直接技术责任。负责监视和测量器具的维护、保管和正确使用,按期对监视和测量器具进行送检,对监视和测量器具的准确性负责,对违反操作规程,有碍器准确的行为有制止权。负责对不合格的质量事故向技术质量部报告,负责落实项目纠正和预防措施。参与图纸会审工作,并负责记录存档。(3)施
12、工员的职责和职权:组织实施TFJ质量体系文件,领导工程的日常管理工作,落实施工人员的质量责任,负责按图纸作业指导书(技术交底)组织施工,负责严格执行工艺标准,检查督促班组按程序和规程操作,并对其操作质量负责,负责主持有关人员和施工组织的上下道工序的交接工作,负责组织好成品、半成品的保护工作。对不合格的原材料、半成品、构配件有权拒绝使用。不得紧急放行,否则将承担其使用后的一切责任。(4)质检员的职责和职权:实施TFJ质量体系文件,贯彻执行国家和企业颁发的各项技术规范、标准、质量管理制度,按标准要求定质量等级,并负责填写各种质量检验记录,负责检验和检验状态的标识实施工作,并负责施工班组的质量验收工
13、作,对所验收质量等级负责。参加陷蔽工程和结构工程的验收工作。参加工程质量事故的调查、分析和处理、并督促上报。负责监督和检查“三检制”的执行情况,对不合格品及时做好记录和标识,并有权提出返修、罚款的停业施工。(5)安全员的职责和职权:编制、完善技术措施并报技术质量部。负责对施工过程的安全工作检查监督,及时解决安全工作存在的问题及业重事故隐患,制止违章作业,避免损失。定期向工人进行安全教育,施工前向作业人员书面交底,并办理手续。及时指导作业班组的安全生产,作好宣传工作。调查处理伤亡事故,作好统计分析和报告。及时发放防护保健用品,总结安全工作,及时提出防范措施,建立安全日志。(6)预算员职责和职权:
14、负责定额核算,计划统计和预决算的编制工作。负责对项目中发生的工程洽商、设计变更及会议纪要文件的收集、整理和保管工作。会同施工人员对工程洽商进行审核和鉴定工作,并在完工后参与合同变更记录与竣工资料的组卷工作。负责对重大合同变更的记录上报工作。(7)机械员职责和职权:负责机械设备的使用管理,按计划进行机械调度并按计划施工维修保养,保证机械设备处于完好运行状态,为工程提供合格的机械设备。负责机械设备的租赁工作,机械设备台帐登记、记录和上报工作。负责机械设备管理,操作人员安排、设备的调配工作。(8)材料员的职责:实施TFJ质量体系文件,按采购文件和计划要求,实施采购活动,并采购质量负责。第二章、工期的
15、保证措施一、组织管理措施 (1)根据本工程总工期(30天),制订详细的施工进度计划,明确进度目标,建立工期实施的目标体系,对提前完工的工程进行分析、总结,推广其好的方法,好的经验;对延期完工的工程,要追查延期的原因,并采取措施,重新安排进度,将损失的工期抢回来。为此,我们根据情况,特制订如下施工进度计划表。具体安排见附表附表三:计划开、竣工日期和施工进度网络图。(2)投入满足需要的资源,包括人力、物力和财力。(3)本工程工程量巨大,要合理安排交叉作业,协调好各队、各班组、各施工作业面的关系。 (4)紧紧围绕关键工期,按正确的施工工序进行施工,根据关键工期,以按时完成。 (5)建立奖罚制度:对将
16、工期提前的班组给予一定的经济奖励,对将工期拖延的施工班组进行处罚或更换施工班组,做到工期与经济效益挂钩。 (6)协调好与甲方、监理、设计单位的关系,各单位互相配合,对图纸上标示不明、错误或设计变更的部分要及时提出,不能因施工图纸方面的原因拖延工期。 (7)在取得有关各方的支持下,积极推广新技术、新工艺,采用先进机械,以加快施工进度。 (8)加强质量检查工作,做到隐蔽工程验收一次通过,避免返工或返修,以免影响工期。 (9)做好雨季施工的防护措施,给工人配备雨衣、雨鞋等,备足能及时排除积水的抽排水机具,将雨天对施工的影响降低到最低程度。二、土石方工程工期保证措施 (1)尽量在天气好的时间里加快施工
17、速度,避免下雨或其它恶劣天气影响进度和质量。 (2)配备足够的施工机械及运输车辆。为便于管理,施工机械和车辆均张贴或佩挂识别标牌,标明土石方标段名称和承建单位名称等。 (3)合理分配施工机械、车辆及劳动力在各工作面上的投入,避免施工机械在作业点停机候车或车辆装车时排队的现象,尽量提高机械的生产效率。 (4)保证回填填料符合各相应回填区的填料技术要求,使进场填料不需要更换或作特殊处理,即可填筑。(5)严格执行预定的填筑方法和选择适当的碾压机械,减少压实时间,加快工序循环。第三章、劳动力和材料投入计划及其保证措施第一节、劳动力安排计划劳动力安排计划详见附表二:劳动力计划表第二节、材料投入计划填方土
18、料应符合设计要求,验收后方可填入,保证填方的强度和稳定性。设计无要求时,应符合下列规定:碎石类土、砂土和爆破石渣(粒径不大于每层铺厚度的2/3,当用振动辗压时,不超过3/4),可用于表层下的填料;含水量符合压实要求的粘性土,可作各层填料;大面积填土时,不得用有机质含量大于8的土,含水量大的粘土及含5%以上的水溶性硫酸盐土。利用现场基坑挖出的土,但不得含有有机杂质,使用前应过筛,粒径不大于50mm,检验其实际含水率,是否在施工含水率范围内,否则采取翻松、晾晒、掺入干土或预先洒水等措施调节土壤含水率,含水率在施工允许的范围内。灰土还应严格控制配合比,计量准确,以保证回填质量。如用一部分建筑垃圾回填
19、,应填在底下部位,按碎石类土料看待。但最大的块粒不应超过直径约20cm的混凝土块或砖砌块。由于这类填料较干燥,可以浇水作适当湿润。但垃圾中不得有有机物、碎木块等不合要求的填料。第三节、劳动力和材料投入的保证措施1、建立完善的计划保证体系建立完善的计划保证体系是掌握施工管理主动权、控制施工生产局面、保证工程进度的关键一环。本项目的计划体系将以施工总进度计划为总体实施计划,以月、周、日计划为具体执行计划,并由此派生出专业分包进场计划、技术保障计划、物资供应计划、劳动力计划、资金使用计划、质量检验与控制计划、安全防护计划及后勤保障一系列计划,使进度计划管理形成层次分明、深入全面、贯彻始终的特色。2、
20、编制本工程详细的用人计划根据建设单位要求,经认真分析本工程,结合本工程的特点,在进驻现场施工前,进行项目管理机构及人员、劳务分包、机械设备投入、施工安排、施工组织和技术方案的选择,并组织先头部队进入施工现场,着手现场平面布置、临建安排和临水临电布设,减轻同时开工的用人压力。3、人、财、物的保障(1) 在本工程中,委派施工过类似工程、具有承包经验和能力的优秀项目经理和从事项目承包管理的各类专业人员组成项目经理部,以最大程度地满足本工程的需要。(2) 我们除具备强大的总部对项目实施和管理进行支撑、服务、和控制外,还具有门类齐全、实力强大的专业化公司所形成的施工保障能力,同时具备组装和组合社会优良资
21、源的经验和能力。(3) 我们具备良好的资信、资金状况和履约能力。具备丰富的工程项目策划、管理、组织、协调、实施和控制的经验和水平,多年来,我们所形成的项目管理和运作模式广为建设单位和用户认可。(4) 我们本身拥有强大的施工机械设备资源,包括门类齐全、性能先进的各类施工机械设备、测量仪器设备、检验试验设备,能满足大型复杂工程的需要。第四章、施工机械设备投入计划第一节、拟投入本工程的主要施工设备详见附表附表一:拟投入本工程的主要施工设备表第二节、主要施工机械进场计划序号机械设备名称型号规格单位数量进场时间1反铲挖掘机PX-200台5开工即进场2装载机ZL50型台3开工即进场3载重汽车10t台16开
22、工即进场4推土机TY220台2开工即进场5平地机GKR650台1开工即进场6蛙式打夯机HW280台6开工即进场7震动压路机YZ10B台3开工即进场8高压水抢台1开工即进场9潜水泵QY10台3开工即进场10全站仪DTM-530E台1开工即进场11水准仪S680台2开工即进场12电子经纬仪JD91A台1开工即进场13水准标尺5m台2开工即进场14激光测距仪ND3000台1开工即进场15电脑台1开工即进场16打印机台1开工即进场17传真机台1开工即进场第五章、施工平面布置和临时设施布置施工平面布置原则:1、合理使用场地,临时设施设于交通便利处;2、场地划分布局符合有关安全,防火、卫生、环保、消防的专
23、门规定;3、临时建筑物和施工平面布置,应满足工程施工的要求,互相助避免干扰。4、整个工程施工用地的安排需报业主同意,经审定后施工平面布置图不得随意修改。5、本工程施工平面材料堆放、各种机械设备、库房、临时房屋等的布置详见施工平面布置图。平面布置注意事项安全方面:在施工现场进行围场施工管理,设专职门卫执勤,杜绝非施工人员进入现场。施工现场周围的道路上搭设安全防护棚,悬挂明显的标志牌,确保过往车辆、行人安全。卫生方面:施工现场设置排水沟,施工用水不得乱排放,要排入污水管道,以免污染周围环境。施工现场入口设置洗车槽,出入车辆必须冲洗干净方可开出工地。对周围环境进行清理打扫,安排专人负责。做好施工现场
24、环境卫生工作,预防疾病。消防方面:从给水干管引出DN100专用消防管沿施工小区及生活区环路布置,办公生活区及施工作业区各设一个地上消防栓。按规定设置足够数量的灭火器挂于各区显著位置的墙上,确保检验合格,能正常使用。降低污染、保护环境方面:水泥及粉细散材料,要尽量封闭存放,卸运时要及时采取有效措施,减少扬尘。场内道路、临时堆场等采用硬地面,防止扬尘。建筑垃圾不得随意抛撒,要向指定的垃圾池倒放。施工废水要设沉淀池,沉淀后方可排入排污系统。详见附表附表四:施工总平面图第六章、关键施工技术、工艺及工程项目的重点、难点和解决方案第一节、施工准备1、技术准备填方土料应符合设计要求,验收后方可填入,保证填方
25、的强度和稳定性。设计无要求时,应符合下列规定:碎石类土、砂土和爆破石渣(粒径不大于每层铺厚度的2/3,当用振动辗压时,不超过3/4),可用于表层下的填料;含水量符合压实要求的粘性土,可作各层填料;大面积填土时,不得用有机质含量大于8的土,含水量大的粘土及含5%以上的水溶性硫酸盐土。利用现场基坑挖出的土,但不得含有有机杂质,使用前应过筛,粒径不大于50mm,检验其实际含水率,是否在施工含水率范围内,否则采取翻松、晾晒、掺入干土或预先洒水等措施调节土壤含水率,含水率在施工允许的范围内。灰土还应严格控制配合比,计量准确,以保证回填质量。如用一部分建筑垃圾回填,应填在底下部位,按碎石类土料看待。但最大
26、的块粒不应超过直径约20cm的混凝土块或砖砌块。由于这类填料较干燥,可以浇水作适当湿润。但垃圾中不得有有机物、碎木块等不合要求的填料。填土含水量控制填土土料含水量的大小,直接影响到夯实质量,在夯实(辗压)前应先试验,以得到符合密实度要求条件下的最优含水量和最少夯实(或辗压)遍数。含水量过小,夯实(辗压)不实;含水量过大,则易成橡皮土。对土的回填压实效果有直接影响。在压(夯)实前应预先试验求出符合密实度要求条件下的最优含水量和最少压(夯)实遍数。2、施工现场准备1.)土方回填前,应清除基底的草皮、树根,垃圾、淤泥等杂物,并应采取措施防止地表滞水流入填方区。2.)当填方基底为松土时,应将基底充分夯
27、实或辗压密实。3.)当填土场地地面陡于1/5时,应先将斜坡挖成阶梯形,阶高0.20.3m,阶宽大于1m,然后分层填土,以利接合和防止滑动。第二节、土方回填一、材料要求 1、土料 宜优先利用基坑(槽)中挖出的原土,并清除其中有机杂质和粒径大于 50mm的颗粒,含水量应符合要求。 2、石屑 不含有机杂质,粒径不大于 50mm。 3、粘性土含水量符合要求,可用作各层填料。 4、碎石类土、砂土和爆破石渣 其最大块粒径不得超过每层铺垫厚度的 2/3,可用作表层以下填料。 5、碎块草皮和有机质含量不大于 8%的土仅可用于无压实要求的填方。 6、淤泥和淤泥质土 一般不能用作土料。 二、作业条件 1、回填土前
28、应清除基底上草皮、杂物、树根和淤泥,排除积水,并在四周设排水沟或载洪沟,防止地面水流入填方区或基坑(槽) ,浸泡地基,造成基土下陷。 2、施工完地面以下基础、构筑物、防水层、管道(经试水合格) ,填写好地面以下工程的隐蔽工程记录,并经质量检查验收、签证认可。混凝土或砌筑砂浆应达到规定强度。 3、土方回填,应根据工程规模、特点、填料种类、设计对压实系数的要求、施工机具设备条件等,通过实验确定填料含水量控制范围,每层填土厚度和打夯或压实遍数等施工参数。 4、做好水平高程的测设,基坑(槽)或沟、坡边上每隔 3m打入水平木桩,室内和散水的边墙上,做好水平标记。四、施工操作工艺 1、填土前应检验其土料、
29、含水量是否在控制范围内。土料含水量一般以手握成团,落地开花为适宜。当含水量过大,应采用取翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施,防止出现橡皮土。如土料过干(或为砂土、碎石类土)时,则应预先洒水湿润,增加压实遍数或使用较大功率的压实机械等措施。各种压实机具的压实影响深度与土的性质、含水量和压实遍数有关,回填土的最优含水和最大干密度,应按设计要求经试验确定。2、回填土应分层摊铺和夯压实,每层铺土厚度和压实遍数应根据土质、压实系数和机具性能而定。一般铺土厚度应小于压实的作用深度,应能使土方压实而机械的功耗最少。通常应进行现场夯(压)实试验确定。3、填方应在边缘设一定坡度,以保持填
30、方的稳定。填方的边坡坡度根据填方的高度、土的种类和其重要性,在设计中加以规定。 4、地形起伏之处填土,应做好接槎,修筑1:2阶梯形边坡,每台阶可取50cm,宽100cm。分段填筑时,每层接缝处应作成大于1:1.5的斜坡。接缝部位不得在基础、墙角、柱墩等重要部位。 5、工回填夯前应将填土初步整平,打夯要按一定方向进行,一夯压夯,夯夯相接,行行相连,两遍纵横交叉,分层夯打。夯实基槽及地坪时,行夯路线应由四边开始,然后再夯向中间。用蛙式打夯机等小型机具夯实时,打夯之前应对填土初步整平,打夯机依次夯打,均匀分开,不留间歇。基坑(槽)回填应在相对两侧或四周同时进行回填与夯实。回填高差不可相差太多,以免将
31、墙挤歪。较长的管沟墙,应采取内部加支撑的措施。回填管沟时,应用人工先在管道周围填土夯实,并应从管道两边同时进行,直填至管顶 0.5m以上,方可采用打夯实。 6、用推土机填土时,应由下而上分层铺填,不得采用大坡度推土,以推代压,居高临下,不分层次和一次推填的方法。推土机运土回填,可采取分堆集中,一次运送方法,以减少运土漏失量。填土程序宜采用纵向铺填顺序,从挖土区段至填土区段,以 4060m 距离为宜,用推土机来回行驶进行碾压,履带应重叠一半。 7、采用铲运机面积铺填土时,铺填土区段长度不宜小于 20m,宽度不宜小于 8m。铺土应分层进行,每次铺土厚度不大于 300500mm;每层铺土后,利用空车
32、返回时将地表面刮平, 填土程序一次尽量采取横向或一次采取纵向分层卸土,以利行驶时初步压实。 8、大面积回填宜用机械碾压,在碾压之前宜先用轻型推土机、拖拉机推平,低速预压 45遍,使表面平实,避免碾轮下陷;采用振动平碾压实爆破石渣或碎石类土,应先静压,而后振压。 9、 碾压机械压实填方时, 应控制行驶速度, 一般平碾、 振动碾不超过 2Km/h;羊足碾不超过 3km/h;并要控制压实遍数。碾压机械与基础或管道应保持一定距离,防止将基础或管道压坏或使其位移。10、用压路机进行填方压实,应采用“薄填、慢驶、多次”的方法。碾压方向从两边逐渐压向中间,碾轮每次重叠宽度约 1525cm,边坡、边角边缘压实
33、不到之处,应辅与人力夯或小型夯实机具夯实。碾压墙、柱、基础处填方,压路机与之距离不应小于 0.5m。每碾压一层完后,应用人工或机械(推土机)将表面拉毛,以利接合。 11、用羊足碾压时,碾压方向应从填土区的两侧逐渐压向中心。每次碾压应有 1520cm重叠,同时应随时清除粘着于羊足之间的土料。为提高上部土层密度,羊足碾压过后,宜再辅以拖平碾或压路机平压。 12、用铲运机及运土工具进行压实,其移动均须均匀分布于填筑层的全面,逐次卸土碾压。 13、填土层如有地下水或滞水时,应在四周设置排水沟和集水井,将水位降低。已填好的土层如遭水浸,应把稀泥铲除后,方能进行上层回填;填土区应保持一定横坡,或中间稍高两
34、边稍低,以力排水;当天填土应在当天压实。14、雨期基坑(槽)或管沟的回填,工作面不宜过大,应逐段、逐片地分期完成。从运土、铺填到压实各道工序应连续进行。雨前应压完已填土层,并形成一定坡势,以利排水。施工中应检查、疏通排水设施,防止地面水流入坑(槽)内,造成边坡塌方或使基土遭到破坏。现场道路应根据需要加铺防滑材料,保持运输道路畅通。第七章、确保工程质量的技术措施第一节、质量方针实行科学管理,满足合同要求,赢得顾客信任,同时提供优质服务。第二节、质量目标杜绝一切质量事故,消除一切质量隐患,各部位工程一次验收合格率达到100%,优良率达到90%,争创市优工程。第三节、质量保证体系1、质量检查组织机构
35、为了切实履行质量监督检验职能,保证工程质量和各项创优目标的实现,项目经理部拟成立创优领导小组,其职责是:制定工程创优规划并组织实施,指导监督检查和处理创优过程中存在的问题,定期召开创优工作会议,组织检查评比,总结交流创优经验,决定奖惩事项,领导小组按创优方针目标分解具体项目,各施其职,各负其责,保证各项指标的如期兑现。领导小组下属的办公室设在安质室,其主要职责是:负责日常工作,及时报告创优信息,提供领导决策参考,抓好各方面的信息反馈工作,定期发布简报、通报、传达领导决策,并经常检查下属单位的执行情况。项目队也相应成立创优领导小组,主要职责是:制定创优规划,实行目标管理,做好施工准备、施工阶段和
36、竣工交验的全过程动态管理工作;督促检查工序质量的自检、专检、签证和分部分项工程的验收、评定工作。各工班设质检员,具体负责本工程承担项目的结构尺寸控制,以及施工过程质量和工艺标准的执行,切实做到分工负责,层层把关,确保各工序质量处于受控状态(详见质量检查组织机构框图,质量保证体系图)。2、质量检验程序 原材料质量检验a.由施技部门根据设计图纸要求,施工技术规范和该项工程施工技术要求,制定企业内控技术标准(企业内控技术标准要高于产品标准,并结合企业实际,合理可行)下发执行。b.工程所需原材料由物资部门根据内控技术标准定点采购,并取样附产品质量合格证或质保书,委托试验室进行试验。c.试验室根据物资部
37、门委托书,合格证和企业内控技术标准试验项目进行试验。d.质检部门根据技术标准进行判定并签注意见后,返一份回物资部门,自留两份作竣工资料。物资部门根据质检部门签注意见,合格品进入库验收。 工序质量检验工序质量检验包括整个施工所有工序过程的检验,由工班质检员按施工技术标准进行自检合格后,报质安部门进行专检,合格后填写检验报告,报监理工程师检查合格签字后,方可进行下道工序施工。 竣工质量检验竣工质量检验主要有现场测量和内部资料检查两方面。竣工测量: 对开挖区和回填区全部完工后进行竣工测量,采用1:500比例尺数字化成图,与施工设计开挖范围、高程及回填范围、高程相比较,检查是否满足竣工要求。内业资料检
38、查:主要查内容是否齐全,能否满足竣工要求。a.回填供料、分层厚度、回填进度等施工记录是否齐全。b.回填分项分部工程检验验收质量评定表。c.工程施工记录(包括设计图、施工图、变更设计图、变更设计通知单、监理工程师及甲方通知等)。d.工程施工小结最后,根据测量的外观尺寸资料和内业资料,按照工程有关验收标准进行单位工程质量评定。第四节、管理措施进行回填土之前,项目部施工现场指挥会同劳务队的施工班组长对各施工班组进行交底,务必使每个工人了解操作规程和质量要求。对进场的石灰和级配砂石要过筛,以保证回填土的质量符合设计和施工规范的要求。在回填的施工过程中,现场施工的指挥人员和质检员应加强检查,对于工人的违
39、规操作给予制止或者处罚。灰土拌和过程中严格按照要求的比例拌和,不得减少比例造成浪费,加大比例影响工程质量。灰土的虚铺厚度为200mm,素土的虚铺厚度为250mm。回填土的夯打过程中,夯打次数要满足要求,不得漏夯,影响工程质量。 在每层回填完毕后应及时地做好土壤的干密度试验,其合格率不得小于90%,不合格的土壤干密度的最低值与设计值的差值,不大于0.08g/cm3,且不应集中。环刀取样的方法和数量应符合规定,即(肥槽每层取7个点,地下室取9个点)。对于后浇带和墙边要采用人工夯实,不得漏夯,管道边要注意管道的保护。进行回填土施工时如发现水电等管道被损坏、外墙的防水保护层破损应及时通知相关人员,安排
40、人及时修理保证施工进度,修理合格后方可施工。在回填的过程中严禁加水润湿,如果夯打过程中出现“橡皮土”须即使挖出清理干净,重新换上好土夯实。第八章、确保安全生产的技术组织措施1、安全生产总目标.无因工伤亡事故;.无车辆机械设备事故;.无等级火警事故;.无重大刑事案件。2、施工安全保证措施(1)建立安全保证的三级体系,加强安全教育,工人上岗必须按规定进行三级安全教育,对特殊工种工人进行专业安全知识教育培训,对易出事故的行走机械及车辆司机要加强安全教育,树立安全第一的思想意识。(2)树立“安全第一、预防为主”的思想,建全安全检查制度化,班组每周进行一次安全检查,项目部每旬安全检查,单位劳保科配合工程
41、指挥组每月进行一次工地安全全面大检查,对存在不安全因素的工段及班组责令停工整治,待隐患消除方可继续施工。(3)进行技术交底的时候,必须有分工序、工种的安全措施。(4)安全与经济效益挂钩,建立安全奖罚制度,对违章造成严重后果者重罚,并予以行政处分。对遵守安全规定效益显著者,予以重奖。(5)在计划、布置、检查、总结、评比生产工作的同时,应进行计划、布置、检查、总结、评比安全工作。(6)加强施工现场的施工安全,施工现场应配备有安全牌或警示牌,管槽、洞口等应做好防护措施,同时设置安全灯。(7)加强现场施工的安全保卫工作。进场后应和当地公安部门联系,做好暂住人口、外来人口的登记与管理工作。对工地办公地点
42、、仓库等临时设施加强防盗、防火、防洪等安全措施。3、各项安全措施一、安全措施安全管理是施工企业管理的一项主要内容。确保安全生产,防止事故发生,是企业全体职工的重要任务,是各级领导的主要职责。二、安全预防措施(1)建立健全安全管理机构和安全工作规章制度。成立强有力的领导班子,建立健全安全保证体系,领导挂帅,全员参加,安全长具体负责,组织实施对该项目的安全管理,保证工程安全贯穿施工全过程。(2)加强安全生产教育,提高全员安全意识。重点进行四个方面的教育,即主人翁责任感和安全第一的教育;安全基本知识和技能的教育;遵守规程制度和岗位标准化作业的教育;文明施工的教育。同时开展安全检查评比竞赛活动,激发全
43、员安全生产的自觉性。(3)根据工程特点,建立安全岗位责任制,逐级签订安全生产包保责任状,明确分工,责任到人。(4)每一工序开工前,做出详细的施工方案和实施措施,报有关部门审批,施工时做好施工技术交底和安全注意事项。(5)操作人员必须配戴安全帽,无安全帽者不得进入施工现场进行施工。(6)抓好现场管理,搞好文明施工,经常保持现场管线整齐。灯明、路平、无积水。易燃、易爆物品仓库要设专人防守,危险区要设有栏杆和标志,备齐消防器材,并能防盗。(7)加强施工用电管理、照明、高压电力线路的架设顺直,保证绝缘良好。施工中加强对机具、电器设备的检查和维修,各种施工机械和电器设备均设置漏电保护器确保用电安全。线路
44、架设高度和照明度必须符合标准,严防行走机械事故。(8)车辆要经常检修,保持完好,动力机械必须由考试合格并持有合格证的司机上岗。严禁非司机开车,严禁酒后开车。(9)施工场地的油库、材料库、变电站、发电站等临时设施,必须设置防雷装置,防止雷击。(10)凡进入现场的人员,均要服从值班员指挥,遵守各项安全生产管理制度,正确使用个人防护用品。禁止穿拖鞋、高跟鞋或光脚进入施工现场。(11)施工现场设工地医院,出现紧急情况,应做好现场急救和保护工作,现场备应急车辆,以供急需。(12)坚持经常和定期安全检查制度,及时发现事故隐患,堵塞事故漏洞,还要结合安全事故的规律和季节特点,重点查防触电、防淹亡、防火灾、防
45、交通事故等措施的落实。对检查中发现的问题及时采取措施解决,并实行奖罚制度。第九章、确保文明施工的技术措施项目部的安全员在进行回填土施工前对施工的各班组进行安全文明施工教育,对其中的机械使用进行讲解,使工人在施工的过程中严格按照操作规程进行操作。在使用小推车运土的过程中注意土的洒落,对于洒落的现场的土须及时清理干净,运土的地面应常洒水保证不扬尘。运至现场的回填土和堆放在现场的回填土,及时覆盖,防止扬尘。使用小推车运土时严禁私自向肥槽倾倒,回填施工时严禁向槽下抛掷物品,槽下施工的工人也严禁向槽上抛掷物品。槽边搭设好有效防护,严禁翻越围挡下槽,搭设好可靠的爬梯供人员上下。工人在槽下施工应戴好安全帽,
46、不得抽烟,不得酒后下槽,不得打闹。 工人在操作蛙式打夯机时应穿好绝缘鞋,戴好绝缘手套.施工所用的机械设备在使用之前检修合格,在施工的过程中有可靠的保护措施,方可施工。施工机械要及时检修更换。施工过程中加强躁声的控制,减少施工躁声,对于躁声超标的机械应检修或停止使用。第十章、其他措施第一节、减少扰民噪音、降低环境污染的技术措施1、施工现场防噪声和水污措施(1)食堂污水的排放控制施工现场临时食堂,要设置简易有效的隔油池,产生的污水涨、经下水管道排放要经过隔没池。平时加强管理,定期掏油,防止污染。(2)禁止将有毒废弃物用作土方回填,以免污染地下水和环境。(3)人为噪声的控制措施 施工现场提倡文明施工,建立健全控制人为噪声的管理制度。尽量减少人为的大声喧哗,增加全体施工人员防噪声扰民的自觉意识。(4)强噪声作业时间的控制进行强噪声作业的,严格控制作业时间,晚间作业不超过22时,早晨作业不早于7时,特殊情况需连续作业(或夜间作业)的,应尽量采取降噪措施,事先做好周围群众的工作,并报工地所在地的区、县环保局备案方可施工。(5)强噪声机械的降噪措施尽量选用低噪声或备有消声降噪的机械棚,以减少强噪声的扩散。2、噪音控制措施(1)现场施工工具要经常检查维修,保持
