工序/工艺
装修细部要点
室内精装修——泥水部分
一、材料控制
常用分类
室内精装修泥水施工中常用的主材有四种:
①抛光砖;②釉面砖(瓷片、仿古砖);③石材;④马赛克;
材料验
收要点
1、对于瓷砖、石材类,原则上要求每批次材料送检,但现场可根据具体情况进行 1~2 次的送检。检测数据中重点关注材料的放射性(必须单独送检)、吸水率、平整度等性能指标;
2、色差:
(1) 任何一批材料进场时,在空地上铺开 10m2,2m 视线范围内,判断材料是否色差。
(2) 不同批次之间的材料易发生色差问题。建议同一平面内的瓷砖,使用同一批次材料。对不同批次材料的管理,可采取的措施有:提前知会、合同中限定批次数量、对不同批次做好备货工作等;
3、材料运输过程中,应注意石材/瓷砖的保护;石材板材、线条需用木板或木条保护好;
4、平整度:
(1) 瓷砖类:0.2%,且最大不超过 2mm;
(2) 石材类:最大不超过 0.3mm;
其他控
制要点
(1) 石材厚度:用于干挂工艺的石材,花岗岩厚度≥35mm;砂岩材料厚度≥50mm;(经验值:室内安装时,花岗岩≥25mm,砂岩≥35mm);
(2) 釉面砖(瓷片、仿古砖)使用前,需浸泡 2 小时以上;
(3) 大理石铺贴前,需排版;
二、施工工艺
工作交接
关注重点:
(1)墙面强度是否满足,墙面防水施工质量是否引发墙砖空鼓等;
(2)墙面空鼓、裂缝;
(3)结构楼面板的防水质量;
(4)冷热水管连通后的管线打压记录
(5)门窗安装的进出位、水平位
(6)提供贴砖标高控制线
(7)地面的给水管线保护措施合理,避免外露破损

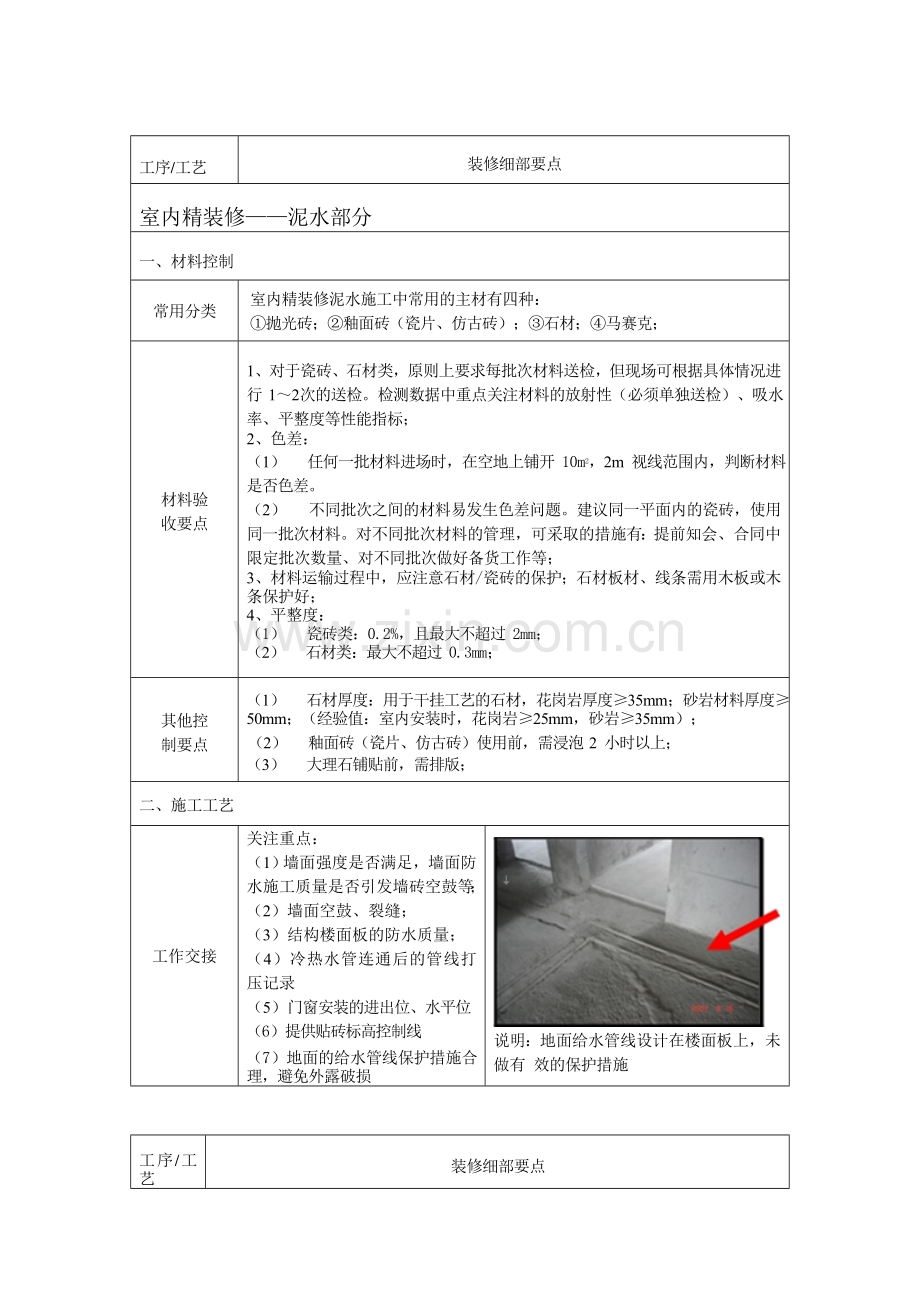

说明:地面给水管线设计在楼面板上,未做有 效的保护措施
工序/工艺
装修细部要点
常用分类
材料验
收要点
(1) 每面墙不宜超过 2 列非整砖;
(2) 非整砖的宽度不宜小于原砖的 1/3(除地面设计有波打线之外);
(3) 非整砖宜铺贴在阴角或家具下面,原则上排放在视觉不明显处,且要求放在两侧,禁止放中间;
(4) 主立面压侧立面,阳面压阴面;

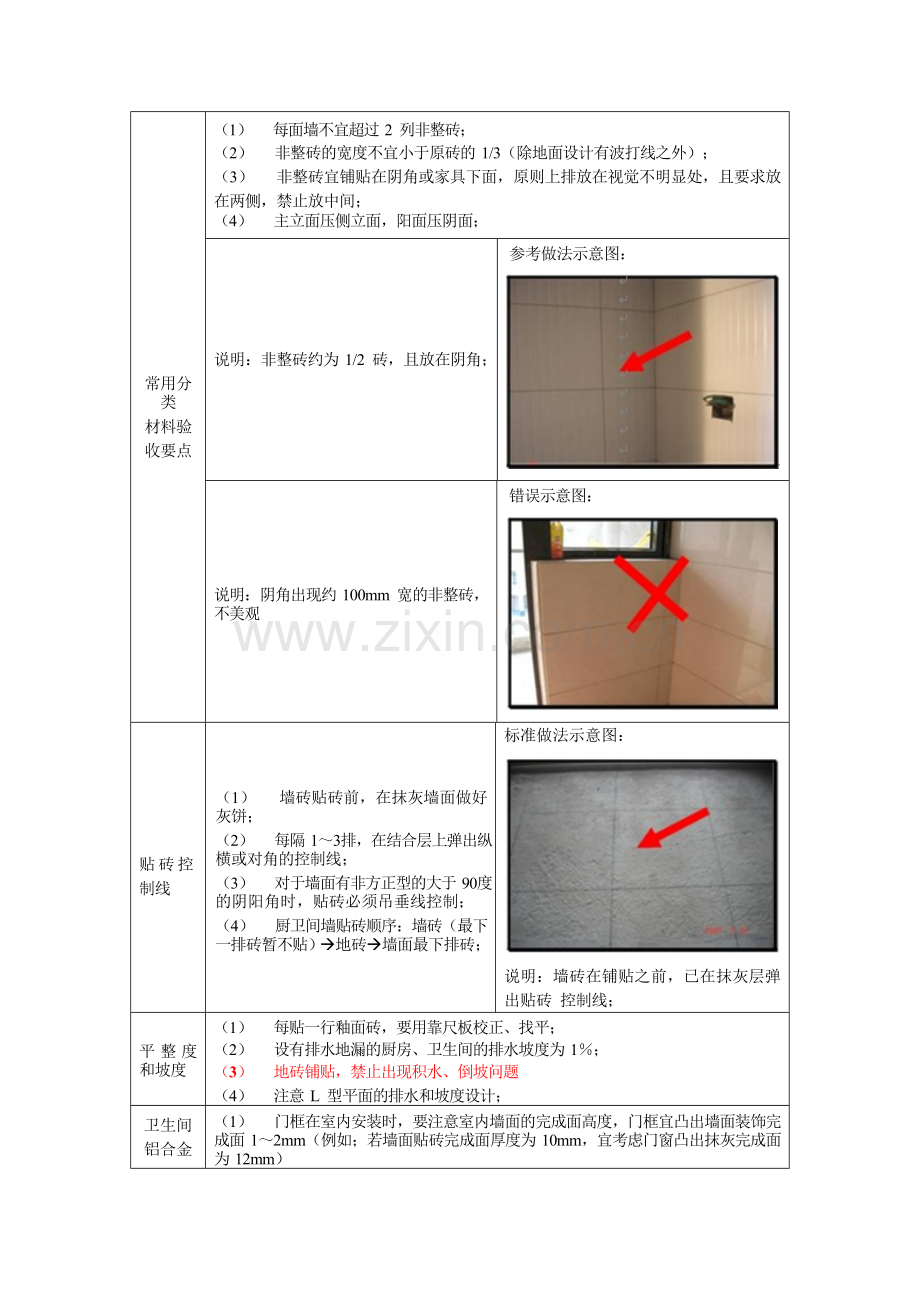

说明:非整砖约为 1/2 砖,且放在阴角;
参考做法示意图:
说明:阴角出现约 100mm 宽的非整砖,不美观
错误示意图:
贴砖控 制线
(1) 墙砖贴砖前,在抹灰墙面做好灰饼;
(2) 每隔 1~3 排,在结合层上弹出纵横或对角的控制线;
(3) 对于墙面有非方正型的大于 90 度的阴阳角时,贴砖必须吊垂线控制;
(4) 厨卫间墙贴砖顺序:墙砖(最下一排砖暂不贴)à地砖à墙面最下排砖;
标准做法示意图:
说明:墙砖在铺贴之前,已在抹灰层弹出贴砖 控制线;
平整度和坡度
(1) 每贴一行釉面砖,要用靠尺板校正、找平;
(2) 设有排水地漏的厨房、卫生间的排水坡度为 1%;
(3) 地砖铺贴,禁止出现积水、倒坡问题
(4) 注意 L 型平面的排水和坡度设计;
卫生间铝合金门框做法示意图
(1) 门框在室内安装时,要注意室内墙面的完成面高度,门框宜凸出墙面装饰完成面 1~2mm(例如;若墙面贴砖完成面厚度为 10mm,宜考虑门窗凸出抹灰完成面为 12mm)
说明:卫生间内的墙砖的完成面正好高出门框(内侧)2~3mm,收口较为美观;
标准做法示意图一:
说明 :卫生间门框凸出抹灰完成面的高度约15mm;
标准做法示意图二:
墙面阳角
1、釉面砖采取预留 1~2mm 的 45 度倒角方式;2、抛光砖和石材(20mm 厚)预留 2~3mm 的 45 度倒角方式,禁止采用原边收口;
说明:釉面砖的阳角收口美观,上下砖的 阳角缝顺直;
釉面砖标准做法示意图:
说明:阳角收口不竖直,倒角不美观;
釉面砖错误示意图:
说明:采用磨边卡角形式收口,较美观;
抛光砖、石材的参考做法示意图:
说明:收口处没采取倒角形式,且顶砖与侧砖 压向很随意,不美观;
不推荐做法示意图:
地漏周边
说明:采取倒八型收口,美观且实用
地漏参考做法示意图:
说明:地漏周边的排水坡度不易控制
不推荐做法示意图:
水电管线收口
(1)室内开关插座预留线盒不宜凹陷抹灰层过深,宜控制在 10mm 以内;
(2)室内的开关插座预留严格按装修图纸定位尺寸预留,偏差小于 3mm,并排开关建议采用联体开关;
(3)厨卫间、阳台等部位的给水管线管口:
a) 在贴砖墙面时,宜高出抹灰面层 10~20mm,给水口的丝口与瓷砖完成面平或高 0~5mm,不宜过高;
b) 涂料墙面时,宜与抹灰面层齐平;
取一块18mm厚,250×120mm的模板,中间开两个中间距为155mm,孔径为冷热水管接头大小的孔;将模板固定在墙上
说明:冷热水管中心距离为155±5mm;管口凸出抹灰面 20mm,确保在墙砖粘贴后与其齐平。
标准做法示意图:
说明:管口未齐平瓷砖面层,可能影响后期的 角阀安装。
错误做法示意图:
说明:施工后管口与瓷砖面齐平,美观又不会造成隐性漏水。
门槛石
(1)入户门槛石,宜高出室外完成面 15mm;
(2)厨卫间门槛石表面,宜高出厨卫间完成面 15mm,且与室内的完成面宜齐平;
(3)门槛石与室内木门框的关系:门槛石顶紧门框,或门框压门槛石;
(4)多水房间(卫生间、厨房,或阳台)的门槛石下应防水处理后在铺贴;
(5) 门槛石与墙根或门框两边,要用水泥砂浆填塞密实;
说明:门槛石与墙体、卫生间门框间的缝隙,采用水泥砂浆填塞密实
标准做法示意图一:
说明:室内门框压门槛石,玻璃胶收边 标准做法示意
标准做法示意图二:
门框根部收口
(1)多水房间的木门门框下部 100mm 高位置,宜采用石材替换处理,避免木门框发霉变黑现象;
客厅踢脚线
(1)厅房涂刷腻子、涂料时,或阳台、露台部位的外墙贴砖,宜预留地面踢脚线高度 150mm 不施工;(2)地面采用地砖时,注意地砖对墙面的返潮,宜在踢脚线位置涂刷防水层,防水层高度宜为 100mm,水平方向 100mm;
(3)若时间允许,踢脚线宜在地面砖铺贴完成 20 天以后施工;
说明:墙面腻子没施工至楼地面,预留踢脚线安装位置;
标准做法示意图:
说明:涂料施工至楼面,未预留踢脚线安装高度,影响后续工序;
错误做法示意图:
浴缸位的墙地砖
(1)卫生间设计有浴缸时,根据浴缸的尺寸,预留出墙面、地面的瓷砖暂时不贴,待浴缸安装完成后,再进行收口;
(2)浴缸安装后,建议裙边不固定,方便检修;
(3)浴缸采用瓷砖收口过程中,做好成品保护措施;
材料勾缝
(1)勾缝材料,采用专用勾缝剂+108 胶,地面采用白水泥勾缝;
(2) 瓷砖勾缝前,必须清理缝内砂浆或杂物;(3) 勾缝完成后,要保持 1~2 天的养护,避免勾缝材料开裂脱落;
(4) 墙面勾缝工序,可安排在厨卫间洁具安装前进行;
(5)地面勾缝工序,可安排在室内卫生清洁打扫前进行
三、质量标准
验收标准
验收标准:
序列
项目
允许偏差(mm)
检验方法
外墙面砖
内墙面砖
1
立面垂直度
3
2
用 2m 垂直检测尺检查
2
表面平整度
4
3
用 2m 垂直检测尺检查
3
阴阳角方正
3
3
直角检测尺检查
4
接缝直线度
3
2
拉 5m 线,不足 5m 拉通线,用钢直尺检查
5
接缝高低差
1
0.5
用钢直尺和塞尺检查
6
接缝宽度
1
1
用钢直尺检查
瓷砖空鼓验收标准:
(1)墙砖砖角禁止出现空鼓、中间部位的空鼓长度小于 50mm;
(2)地砖单块空鼓面积不超过 20%,整体不超过 3%,在地砖的砖角处禁止出现空鼓, 地砖中间部位的空鼓长度小于 50mm;
(3)踢脚线禁止出现空鼓;
室内精装修——橱柜安装
一、材料控制
常用分类
橱柜的主要分类为:
(1)根据门板的材料,分为;防火板、三聚氰氨板、吸塑板、烤漆板、实木板等;
(2)根据台面的材料,分为:人造石台面、天然石材台面;
材料验收要点
(1)柜体、胶、门板、台面要进行甲醛含量的检测;
(2)柜体:橱柜柜体、门板表面平整、无损伤、划伤、缺陷;门板安装留缝均匀,柜体、台面和墙地面收口均匀、得当,门板、抽屉开启灵活、无异常响声; (3) 台面:表面平整、无划伤、接缝圆滑,有前后挡水;
(4)五金:表面光滑、无锈,开启灵活;
(5)龙头、水槽:外观良好,无划痕、缺陷、无锈点;
其他控制要点
(1)龙头、水槽的安装,特别是给排水的安装得当,不漏水;
(2)台面与墙面的安装距离以及打胶;
(3)台面的平整度以及水平度,以防水槽处的水往炉灶处流。
二、施工工艺
工作面交接
关注重点:
(1) 墙地面砖铺贴合格、无空鼓、墙地面面砖已完成勾缝;
(2) 墙体的阴阳角方正;
(3) 水电关系预留位置和数量:开关插座数量、位置满足设计要求(电饭煲、微波炉插座等),橱柜给水和下水管等;
(4) 照明位置合理;
橱柜审图要点
与墙体深度问题:
1)墙体深度≥600mm,注意与厨房门的开启位置不要“打架”; 橱柜的功能问题:
(2)吊柜门板开启不得碰撞到灯具、厨房电器等,尤其在转角位置;
(3)单门柜体宽度应≥200mm;
(4)橱柜内需设置燃气软管通道,且满足 0.3m≤燃气软管长度≤2m ;
(5)炉灶柜尺寸,宽度≥燃气灶洞口尺寸+300mm,适合操作;
(6)排水管、煤气管、排烟管道的位置;
说明:橱柜台面宽度与墙体深度的尺寸在审图中要注意:
参考示意图:
说明:灶台开孔的内侧距离大于 100mm;
参考示意图:
橱柜审图要点
(1)橱柜背板材料应具备相应强度不变形、可开孔、安装牢固、密封;
(2) 踢脚板安装牢固、平直、美观;
说明:连接件与预留孔眼结合紧密,柜体连接牢固
说明:设置防尘角
参考标准做法示意图一:
参考标准做法示意图一:
门板
(1)门板开启不碰到其它电器、把手高矮、开启方式方便:
说明:地柜的门板开启设计较为合理。
参考标准做法示意图一:
说明:吊柜的门板开启设计较为合理,以及微波
参考标准做法示意图二:
台面质量
(1)设置挡水线:台面应配有后挡水装置,后挡水与墙面之间距离应≤2mm,高度宜≥40mm,台面前部可设置挡水沿高度为 5mm 左右;
(2)台面打磨、上蜡应在所有工序完成后进行;
(3)注意台面平水,避免水流到灶台面;
橱柜角阀
(1)建议由精装总包水电专业安装给排水工程,橱柜单位的角阀安装质量不稳定;
与吊顶关系
(1) 先装吊顶方式:确保最底高度≥2100mm,吊柜与吊顶缝隙应≤1mm,并打胶封闭; (2) 后装吊顶方式(推荐),并打胶封闭;
(3) 照明位置合理实用,居中布置,色光要合适(3400k),充分考虑吊柜完成后的影响;
说明:吊柜与吊顶缝隙应≤1mm,并打胶封闭;
参考标准做法示意图一:
说明:吊柜与吊顶缝隙应≤1mm,并打胶封闭;
参考标准做法示意图二:
给排水
(1)排水位置合理,以通畅、对橱柜功能影响最小为原则。排水管径应和水嘴下水管相匹配;(2)水嘴的下水管与主管的接口处应做密封除臭;(3)水槽柜底部加装防水铝膜防潮;
说明:预留的排水管位置合理,角阀处采用收口盖板,较为美观;
标准做法示意图:
说明:预留的排水管与橱柜的下水管位置发生偏差,且偏差较大;
错误做法示意图:
开关插座
(1)建议家用电气插座,宜选用带开关的插座;
(2)微波炉柜可不装背板,若安装背板,插座位置开口应做包边线条,改善观感; (3)安装吊柜前,必须对开关插座的位置进行复核;
说明:吊柜与吊顶缝隙应≤1mm,并打胶封闭;
参考标准做法示意图一:
说明:吊柜与吊顶缝隙应≤1mm,并打胶封闭;
参考标准做法示意图二:
洗菜盆
(1)、洗菜盆安装后盆口比台面略低15-20mm 左右。
(2) 注意防止天那水、酸性清洁液等对洗菜盆等不锈钢材料的腐蚀。
参考做法示意图:
抽油烟机
(1)橱柜安装前,提前安装烟道止逆阀;(2)烟管畅通不堵塞,接口处不漏烟;
说明:抽油烟机距离台面的高度,以保证排烟效果为基准;
参考做法示意图:
说明:橱柜内的排烟孔在吊柜安装前,没及时开孔
错误做法示意图:
三、质量标准
验收标准
验收标准:
序列
项目
允许偏差(mm)
检验方法
1
外型尺寸
3
用尺量检查
2
两端高低差
2
用水准仪或尺量检查
3
立面垂直度
2
用 1m 垂直检测尺检查
4
上、下口平直度
2
拉线、尺量检查
5
柜门与口框错台
2
用尺量检查
6
柜门与上框间隙
0.7
用塞尺检查
7
柜门并缝或与两边框间隙
1
8
柜门与下框间隙
1.5
室内精装修——天花吊顶部分
一、材料控制
常用分类
室内精装修在吊顶中常使用的材料有三种:
①胶合板(限制使用);②铝扣板;③纸面石膏板;
材料验收要点
(1)进场材料的品牌与甲方指定品牌相符,且需提供材料合格证、质保书、3C 认证等书面资料;
(2)胶合板[注 1]:主要检测甲醛释放量和胶合强度,以及标称厚度与实际厚度是否相符;
(3)铝扣板[注 2]:主要检测外观质量、厚度(批量装修时,采购的厚度宜≥0.7mm)、静载加载挠度以及相应的表面处理质量等。龙骨及配件的质量检查,要注意尺寸要求,外观要求,镀锌量以及弹塑性变形量,挠度等。
(4)纸面石膏板[注 3]:应平整,对于波纹、沟槽、污痕和划伤等缺陷,按规定方法检测时,应符合规定。检测外观质量时应在 0.5m 远处光照明亮的条件下,进行目测检查。
其他控制要点
材料堆放:
1)石膏板要有防潮、防水措施,运输时要轻拿轻放;
2)铝扣板安装过程中,应防止切割下来的碎片材料,划伤地面瓷砖,要集中堆放;
二、施工工艺
铝扣板轻钢龙骨
(1)若在厨卫间安装铝扣板,钻孔装吊杆时,必须加装限位器≤40mm;(2)主龙骨的相互间距≤1.2m,主龙骨端部距离墙体的间距≤0.3m,当大于 0.3m 时, 应增加吊杆;(3)固定板材的次龙骨间距≤600mm;(4)吊杆长度1.5m[时设置反支撑; (5)禁止采用铁丝代替吊杆;
说明:主、次龙骨的间距合理
标准做法示意图一:
说明:龙骨的末端与墙体之间留 10mm 的空隙;
标准做法示意图二:
铝扣板的收边条
(1)铝扣板材料建议采用咬扣式,不采用平缝式;
(2)收边条的固定方式,宜采用胶粘方式;
(3)收边条的阴角,宜采用 45 度拼接方式;
说明:收边条采用胶粘法固定,较为美观;
参考做法示意图:
说明:阴角拼接不美观;
错误做法示意图:
铝扣板开孔
(1)厨房、卫生间的天花开孔前,必须参照天花设计的定位尺寸图,标识灯具、排气扇等设备的具体位置;
(2)偏重的设备开孔位置,宜安放主次龙骨附近,或加设龙骨,排气扇需单独采取固定措施;
(3)若开孔位位于主次龙骨处,需加设附加龙骨;
(4)吊顶上方的开孔,要注意防鼠、防虫。
说明:根据天花的设计定位尺寸,做好灯具位置、大小的开口;
标准做法示意图:
说明:橱柜内的排烟孔在吊柜安装前,没及时开孔;
错误做法示意图:
天花吊顶的电线
(1)天花吊顶内穿线,必须采用防火管材(如黄蜡管)对裸露电线穿线保护;
标准做法示意图:
说明:天花吊顶内穿线,必须采用防火管材(如 铝型软管)对裸露电线穿线;
木龙骨
(1) 木龙骨一般选用 20mm 40mm(b h)的杉木方作吊顶龙骨;
(2) 木龙骨必须要做好防腐、防火、防虫处理;
说明:木龙骨安装前,做好防腐、防火、防虫处理;
参考做法示意图:
说明:木龙骨安装前,没做好防腐、防火、防虫处理;
错误示意图:
纸面石膏板间的缝隙处理
(1) 石膏板的纵横接缝处相应受到各
种应力的影响,应留设 3~5mm 板缝
(2) 板缝处理可适当延迟;
(3) 嵌缝材料包括接缝带(牛皮纸、的确良布、PVC 网格布)和嵌缝腻子。嵌缝腻子要有良好强度、粘结性,而且还要有一定的韧性和好的施工性能。
标准做法示意图一:
木夹板的缝隙处理
(1) 石膏板吊顶,宜采用不锈钢螺丝
钉,且所有螺丝必须做防锈处理;
(2) 螺丝头宜略埋入板面,约 1mm;
标准做法示意图:
厨房吊顶
(1) 排气扇的接管长度不宜过长,靠窗边;
(2) 厨房的铝扣板吊顶安装方式有两种:
u 橱柜的吊柜完成,安装天花吊顶,建议优先采用该做法(优点:吊顶收口美观、节省材料),注意橱柜上方须有专门的收口顶板;
u 天花吊顶安装完成,安装橱柜的吊柜;
说明:橱柜的吊柜完成,安装天花吊顶
参考做法示意图一:
说明:天花吊顶施工完成后,开始橱柜吊柜安装;
参考做法示意图二:
三、质量标准
验收标准
验收标准:
序列
项目
允许偏差(mm)
检验方法
直面石膏板
金属板
矿棉板
木板、塑料板、格栅
1
表面平整度
3
2
2
2
用2米靠尺和塞尺检查
2
接缝直线度
3
1.5
3
3
拉5米线,不足5米拉通线,用钢直尺
3
接缝高低差
1
1
1.5
1
用钢直尺和赛尺检查
室内精装修——室内门安装
一、材料控制
常用分类
(1) 按材质可分为木质门、玻璃门、铝合金门。
材料验收点
((1) 原材料的验收:
u 需要厂家提供《材质证明书》(木质门包括含水率数据、材料环保相关数据)、《产品合格证》等资料;
u 需要进行抽检,对里面构件、材料进行检验,以及进行破坏性实验;(具体技术参数详见招标技术要求);
(2) 出厂按合同规定要求进行成品保护;
其他控制要点
(1)门扇、门框外观良好,无划痕、碰伤,无掉漆、起泡,无翘曲、变形; (2)铰链、门吸、门锁等五金配件不生锈、使用灵活;(3)运输、堆放、安装、以及安装过程中成品保护;(4)环保、性能参数达标;(5)白蚁防治处理。
二、施工工艺
工作面交接
关注重点:
(1) 加强门洞验收,包括门洞的标准高度(以 1m 线为验收基准线),门洞尺寸,门洞偏差,左右墙体厚度,左右墙体方正性等;
2) 门洞移交验收时,不允许有负公差;
(3) 门洞尺寸,允许偏差 5mm[注 1](规范要求);+20mm~0(经验值)范围都可以通过塞缝来调节;
(4) 门左右墙面平整度、垂直度满足抹灰工程质量要求(≤3mm,2m 范围);
(5) 门洞设计宜考虑门垛,且厚度≥40mm;
门洞质量
(1)门洞是否合格,影响后期安装质量的因素有:
u 左右门洞墙体厚度是否相等,避免大小头;
u 门洞口偏差,禁止出现负偏差;
u 门洞口的高度验收,以 1m 线为基准线来验收,宽度验收,以门洞中心线为基准线来验收;
门框
1)安装方式:
l附框宜采用与墙同宽,≥25mm 木板,用长钉固定到墙体,且射入深度≥40mm。
l每边不少于三个固定点,间距不应大于 0.6m;
2 门框安装必须牢固,固定的木块等做好防腐处理;
参考标准做法示意图:
说明:对不合格洞口,采取打凿修补措施,再安装门框,安装平直方正,牢固 说明:门框固定的固定片直接安装在已完成抹灰
错误标准做法示意图:
说明:门框固定的固定片直接安装在已完成抹灰面层上,影响后期贴砖;
门框嵌缝
(1) 无水房间门嵌缝材料一般采用发泡剂,应灌注饱满,但不应过多,避免将门框挤压变形。
(2) 及时清理残留在门框面层的发泡剂。将硬化后的发泡剂切平门框面。
五金件
(1)门锁、合叶需与门固定的部分应使用木螺钉(注:螺旋较深的木作专用不锈钢螺钉)固定;(2)锁体安装牢固,不松动,一般把手位置距地面 0.9-1.05m 为宜。
说明:室内门扇的门吸,建议固定在木地板踢脚线上方,较为牢固;
参考标准做法示意图:
说明:室内门扇的合叶,安装较为美观,材料质量合格(建议采用三向铰链)
参考标准做法示意图:
门扇
(1) 门扇安装必须牢固,横平竖直,
高低一致,开启灵活,关闭后密
封条应处压缩状态;
(2) 门扇安装后,必须预留 6~8mm 与
木地板完成面的间隙;
(3) 室内门扇与框的留缝宽度,宜考
虑在 1.5~2.5mm;
错误做法示意图;
说明:门扇与门框间缝隙过大,不美观
门套线
(1) 门套线安装的应在墙面涂料、铺贴(门框边地脚线甩尾)工程完成后进行。 (2) 门套线应与墙面完成面结合紧密,缝隙不宜大于 3mm;
(3) 门套线的宽度宜≥55mm,并可以掩盖门框与墙面间的缝隙。
说明:门套线组成的安装示意图;
参考做法标准示意图:
说明:门套线安装完成后,与墙面的缝隙较宽,达5MM;
错误做法示意图:
三、质量标准
验收标准
验收标准:
项目
允许偏差(mm)
验收方法
量具
测量方法
框的正、侧面垂直度
≤3
托线板和钢卷尺
全数检查
框对角线长度差
≤2
钢卷尺
框与扇、扇与扇接触处高低差
≤2
用钢直尺和楔形塞尺挈形塞尺
门、窗扇与框的留缝宽度
1.5-2.0
门窗与地面留缝宽度
内门
5
卫生间
10-12
厨房
贴脸线
接缝高低差
45 度角,建议采用直碰撞,门贴脸厚度与踢脚线相近
室内精装修——木地板部分
一、材料控制
常用分类
常用的室内精装修木地板材料有三种:
①实木复合地板;②强化复合地板;③实木地板;
材料验收点
(1) 进场材料的品牌与甲方指定品牌相符,且需提供材料合格证、质保书、3C 认证等书面资料;
(2) 色差严格控制为同一批次≤3 个色号,对分批进场的地板应严格进行色差对比,且加强铺装过程中的色差控制。
(3) 材料送检[注 1],重点关注含水率、环保指标、耐磨转数(针对强化复合地板材料)、甲醛等主要指标参数;
(4) 产品的规格尺寸公差长、宽、厚与确定选型标准、确认样板相同。
其他控制要点
(1) 木地板堆放室内地面时,必须对地面做好成品保护;
(2) 木地板铺装时,室内精装修接近收尾阶段,避免污染墙面和破坏地面和门等成品;
二、施工工艺
地坪质量
(1) 完成的地坪,要标识给水管(PP-R 管)的走向和位置,在其左右两侧 100mm范围内禁止打钉;
(2) 地坪平整度宜控制在 2~3mm(以 2m 范围内计算)以内,建议在门槛处、地面的踢脚线附近位置,平整度控制在 1mm;
(3)地板铺装前,要测试地坪的含水率,控制在 8%以内(常用检测方法:放一张地板,经过 24 小时后,接触面无潮湿痕迹即可);
(4)墙体底部踢脚线位置的平整度,宜控制在 1mm 以内,避免木地板踢脚线施工完毕后,仍需修补平整;
室内环境
(1) 地板铺装前,建议检测房间的相对湿度,50%~70%是最适宜木地板铺装的湿度环境;(2) 木地板安装前,应进行结合层的除尘处理(可使用吸尘器),以防止面层铺装后产生起灰问题;
常规铺贴
(1)木地板四周预留 8~10mm 的伸缩缝隙,在与门槛石或其他材料收口处,宜采用专用扣条;(2)木地板铺贴方向,优先参考顺光方向排放,接着参考以垂直于进门方向排放;(3)铺装时,建议从房间的里往外侧铺装;
(4)木地板安装前,应在底层铺一层防潮垫,且沿墙上上返 80mm;
说明:木地板在距离墙边位置,预留 8~10mm 间隙,且在安装的踢脚线位,打好木胶塞;
参考做法示意图一:
说明:卧室木地板以顺光方向排放,较为美观
参考做法示意图二:
木地板安装
(1)实木复合地板、实木地板的木夹板一般采用条铺;
(2)条件允许,木地板下方可采用铺垫宝(即:挤塑板),增强隔音效果;
说明:木地板下方,采用条铺形式的木
夹板龙骨;(不建议采用)
不建议做法示意图:
说明:木地板下方,采用铺垫宝(即:挤塑板) 替代龙骨,墙四周仍采用木夹板;
参考做法示意图:
踢脚线间的缝隙
(1) 踢脚线选材时,禁止选用中纤板
(2) 木地板的踢脚线变形较大,接头
处宜留设 0.5~1mm 缝隙,或采用专用的木地板踢脚线接口;
(3) 踢脚线选用的材料安装长度宜大于 200mm,且短踢脚线宜放置在不易被人察觉的部位;
错误做法示意图:
说明:踢脚线预留的缝隙过小,导致拼接位置, 已出现起拱问题;
踢脚线间的连接
(1) 踢脚线的连接不建议直缝;
(2) 钉眼要用同色的原子灰修补,避免修补时污染踢脚线的其他部位;
说明:踢脚线拼接位,采用斜缝做法;
推荐做法示意图一:
说明:木地板踢脚线端部专用收口扣条
推荐做法示意图二
说明:木地板踢脚线阳角专用收口扣条
参考做法示意图三:
说明:木地板踢脚线阴角专用收口扣条;
参考做法示意图四:
踢脚线与墙面
(1) 踢脚线安装,宜在腻子和第一遍涂料完成后施工;
(2) 踢脚线安装后,用腻子对墙面不平整部位,进行修补;
说明:木地板和踢脚线在第二遍涂料施
工前完成;
推荐做法示意图一:
说明:工人在第二遍涂料施工前,采用美纹纸对 踢脚线做好保护;
推荐做法示意图二
与柜子和门扇
(1) 木地板与柜子,建议先装柜子,再安装木地板收口;
(2) 门扇安装后,必须预留 5~8mm 与木地板完成面的间隙;
木地板安装的安全文明
(1) 现场施工过程中,严禁采用地拖式用电,用电必须采用一机一电一闸形式;
(2) 木地板安装时,做好对其他成品的保护措施;
(3) 木地板安装后的垃圾,必须做到工完场清;
说明:地板安装时,用电采用“地拖” 式插线板,用电安全隐患大;
错误示意图:
说明:地板施工时,在客厅的完成面上切割,未作任何保护,必须在阳台处施工;
错误示意图:
三、质量标准
验收标准
验收标准:
项目
允许偏差(mm)
检验方法
实木地板
强化木地板
实木复合地板
竹木地板
平整度
≤5
≤3
≤3
≤5
2米靠尺和塞尺每室测量不少于两处,取最大值
拼接高度差
≤0.6
≤0.15
≤0.2
≤0.5
塞尺或坐标百分
表
拼接缝隙宽度
≤0.6
≤0.15
≤0.4
≤0.6
塞尺
四周伸缩缝
≥5
≥8
≥8
≥5
卷尺
室内精装修——卫生洁具安装
一、材料控制
常用分类
常用的室内精装修配送安装主要有:
马桶、浴缸、花洒、龙头、洗脸盆等。
材料验收点
(1) 安装前:①外观检查;②功能:马桶、浴缸、洗脸盆注满水后检查蓄水是否有漏水、排水是否通畅;
(2) 安装完毕:①外观;②功能、安装方式:检查是否安装合理,特别是给排水、角阀、管道的安装。
(3) 具体性能参数详见技术标书。
其他控制要点
(1) 使用的角阀应和洁具相匹配;
(2) 进入室内安装的灯具和小五金,需保持轻拿轻放;
(3) 安装过程中,避免对已有墙面、地面等成品污染和破坏;
二、施工工艺
工作面交接
关注重点:
(1) 墙地面砖铺贴合格、无空鼓,以及阴阳角方正;
(2) 安装到位:预埋给水管口凸出墙面宜在 0~5mm 范围内,易于角阀安装;
(3) 下水管位置正确,通畅;
(4) 浴缸冷、热水的预埋线管高度宜高出浴缸 150mm;
(5) 主体施工完成通水后,要保证冷、热水连通保水;
角阀
(1) 洁具的给水管连接处均需安装角阀,角阀无渗漏。
(2) 角阀安装时,注意“左热右冷”;
标准做法示意图:
说明:角阀安装,注意“右热左冷”安装做法;
马桶
l 给水管连接紧密,无渗漏;
l 排水管应采用橡胶垫片的排水栓,与下水管结合处要密封;
l 马桶宜采用“白水泥+胶”的座浆方式固定,条件允许,橡胶垫等材料密封; (5) 注意对防水层的保护;
说明:马桶两边空间,宜大于 900,否则影响正常使用;
参考做法示意图一:
说明:马桶下部使用的防臭皮圈;
参考做法示意图二:
浴缸
(1)浴缸下水管处必须设置检修口,有裙边的浴缸裙边应采用活装,便于拆装;
(2)浴缸底座坐落地面结合处,宜采用硅酸酮胶封闭;
(3)浴缸与砌筑的平台接口处,贴砖面应比浴缸略低 3~5mm;
(4)浴缸的排水管不宜采用软管,尽量使用铜质材料,排水与排水管连接应牢固密实,且便于拆卸,连接处不得敞口;
说明:浴缸的排水管不宜采用软管,宜使用铜质材料;
参考做法示意图:;
说明 :浴缸上表面与比周边贴砖面略高 3 ~5mm,收口较为美观;
参考做法示意图:
打胶收边
(1)建议使用品牌产品,确保质量,宜采用中性防霉硅酸酮,不得使用酸性胶;
(2)胶体干透时间≥24h,在胶体干透前不得沾水;
三、质量标准
验收标准
验收标准:
项目
允许偏差(mm)
验收方法
量具
测量方法
框的正、侧面垂直度
≤3
托线板和钢卷尺
全数检查
框对角线长度差
≤2
钢卷尺
框与扇、扇与扇接触处高低差
≤2
用钢直尺和楔形塞尺挈形塞尺
门、窗扇与框的留缝宽度
1.5-2.5
门窗与地面留缝宽度
内门
6-8
卫生间
10-12
厨房
室内精装修——涂料工程
一、材料控制
常用分类
(1) 室内精装修使用的涂料一般有水性涂料、溶剂型涂料和美术涂料等,批量精装修楼盘使用的大多数是水性涂料。
材料验收点
(1) 进场材料的品牌与甲方指定品牌、色卡样板相符,且需提供材料合格证、质保书、3C 认证等书面资料;
(2) 材料送检:重点关注涂料的环保指标、防水、防霉、耐碱性、耐洗刷次数、耐老化等性能指标;
其他控制要点
(1) 室内涂料材料集中堆放处,要求做好防火措施;
(2) 室内墙面若采用非白色涂料时,一定要根据样板的“色卡”进行电子调色,且同一批次的有色涂料,易在同一房间内使用;
二、施工工艺
墙面基层
(1)土建施工单位移交精装单位前,建议不施工腻子,否则影响后期精装修施工;
(2)墙面内墙抹灰建议达到高级抹灰标准,重点关注天棚、门窗处的阴阳角线的抹灰质量;
(3)墙面空鼓、开裂、露钢丝网、墙面返锈、顶篷的铁钉、钢筋,窗边固定片等问题须处理;
腻子材料使用
批量精装修施工过程中,可使用现场调兑的腻子和专用成品拟制:
(1)满刮现场调制腻子或专用成品腻子(缺陷:过硬、表面粗糙);
(2)腻子的施工控制: 对阴阳角及垂直平整度误差大的地方进行局部第三遍腻子修补,腻子干透后用砂纸打磨。
(3)单遍腻子不宜超过 2mm,累计厚度不宜超过 5mm;
阴阳角施工
(1)先用腻子对阳角修整,阳角采用刮白水泥+108 胶修整,完成后再施工大面墙面腻子、底漆和面漆等工序;
(2)每完成满刮腻子一遍后,所有阴角部位必须弹出控制线,以便对其阴阳角进行修补调直;
(3)阳角位置的腻子打磨,可用 2m 长靠尺,贴边进行砂纸打磨;
说明:腻子完成后,对其阴角部位进行修直;
阴角标准做法示意图:
说明:腻子完成后,用 2m 靠尺,采取砂纸进行阳角部位的打磨;
阳角标准做法示意图:
滚涂工艺
(1) 在清理干净的腻子上满涂一遍底 漆;
(2) 若底漆刷涂后显露的裂纹、刮花用腻子修补后,再补刷底漆一道;
说明:刮花处需按工序要求处理
(1)底漆干透后,进行第一遍面漆的施工;
(2)先边角后大面,阴角部位和开关面板等边角位置可采取毛刷或小滚筒涂刷;
(3)要求均匀、无色差、不漏涂、不太
厚;
说明:阴角处和开关面板周边,采用小滚筒或毛刷施工;
(1)第一遍面漆干透后,用 600 号砂纸大面积打磨;再进行第二遍面漆施工;
(2)大面积施工时按W型涂刷,滚筒或滚刷不能醮太多涂料以免流挂。
说明:大面采用滚筒施工;
滚筒
(1) 滚筒自身的质量,注意其不掉毛、损伤; (2) 滚筒要注意及时清洗干净,确保墙面涂料效果; (3) 滚筒工具要选择细毛的。
墙面开裂修补
墙面砂浆裂缝处理方案:
(1) 用切割机将裂缝处切成 “V”字形
填充口,外口宽 15~20mm,深15mm;
(2) 三合一弹性腻子刮缝;
(3) 干燥固化后,用牛皮纸贴在“V”
字形填充口外面,墙面裂缝不建议
使用“环氧树脂+木屑”填充;
(4) 牛皮纸宽度约为 40~50mm 宽
涂料与木地板
(建议涂料与木地板的施工工序:(1)第一遍面漆à木地板à踢脚线à第二遍面漆(踢脚线位置腻子、涂料修补)
涂料与家具
建议内墙乳胶漆与室内家俱(木器、铁器、地板)油漆避免同时施工,否则家俱用聚酯、 聚氨酯或环氧漆的挥发物质将使未干燥的乳胶黄。
涂料施工中对其他成品的保护措施
(1) 腻子、涂料等工序施工前,采用 PE 膜(采用 30mm,100mm、300mm 不同宽度)对门窗、开关插座等部位作保护;
(2) 对于分色墙面的涂料施工,需采用 PE 膜粘贴已干透的涂料面上,否则易造成墙面涂料破损,粘贴时要轻贴,完成施工后立即撕除;
说明:用美纹纸对其木地板踢脚线进行贴边保护,避免涂料污染踢脚线;
标准做法示意图:
说明:插座面板周边采用美纹纸粘贴保护,避免涂料污染面板;
标准做法示意图:
三、质量标准
验收标准
验收标准:
序号
项目
普通涂料
高级涂料
检测方法
1
颜色
均匀一致
均匀一致
全数检查
2
泛碱、咬色
允许少量轻微
不允许
建议涂料验收标准:白天看垂直墙面,晚上看顶棚
3
流坠、疙瘩
允许少量轻微
不允许
4
砂眼、刷纹
允许少量砂眼, 刷纹通顺
无砂眼、无刷纹
5
装饰线、分色线直线度允许偏差 mm
2
1
拉5M线,不足5M拉通线,用钢直尺检查
室内精装修——灯具、家电和小五金安装
一、材料控制
常用分类
常用的室内精装修配送安装的灯具、家电和小五金有以下几种:
灯具、空调、热水器、抽油烟机、晾衣架和小五金挂件;
材料验收点
(1)作为成品的小五金挂件成品材料的控制:
l 所有小五金件表面平整光滑,无毛刺和凹凸感;
l 安装完成后,注意检查其小五金表面的效果,不退色、不起锈点等问题; (2) 灯具成品材料的控制,要求灯具成品无破损、无锈点等问题;
(3)空调、热水器、抽油烟机等家电设备,要求成品表面无划痕、无破损,能正常使用;
(4) 具体性能参数详见技术标书。
