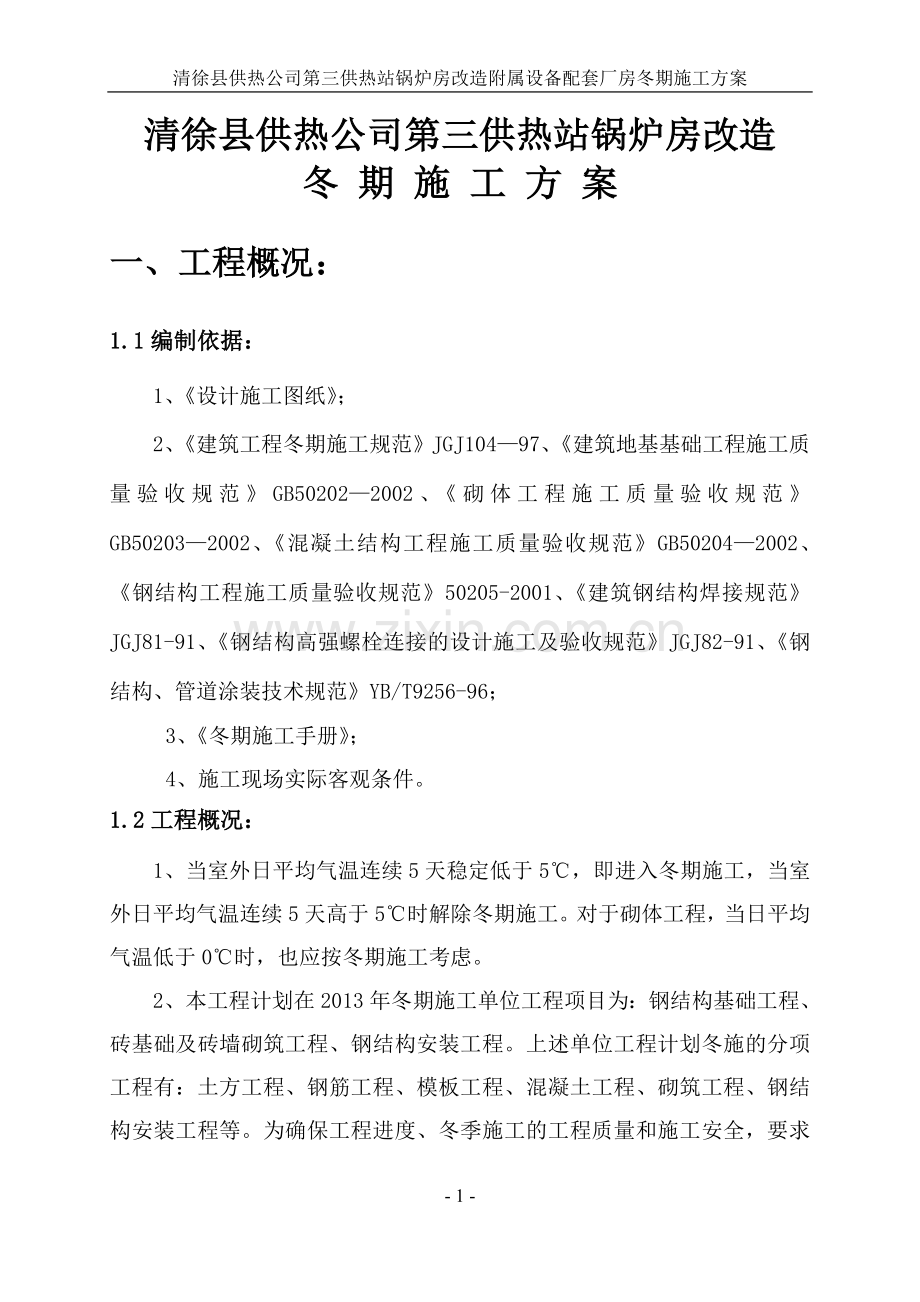

1、清徐县供热公司第三供热站锅炉房改造附属设备配套厂房冬期施工方案清徐县供热公司第三供热站锅炉房改造冬 期 施 工 方 案一、工程概况:1.1编制依据:1、设计施工图纸;2、建筑工程冬期施工规范JGJ10497、建筑地基基础工程施工质量验收规范GB502022002、砌体工程施工质量验收规范GB502032002、混凝土结构工程施工质量验收规范GB502042002、钢结构工程施工质量验收规范50205-2001、建筑钢结构焊接规范JGJ81-91、钢结构高强螺栓连接的设计施工及验收规范JGJ82-91、钢结构、管道涂装技术规范YB/T9256-96;3、冬期施工手册;4、施工现场实际客观条件。1

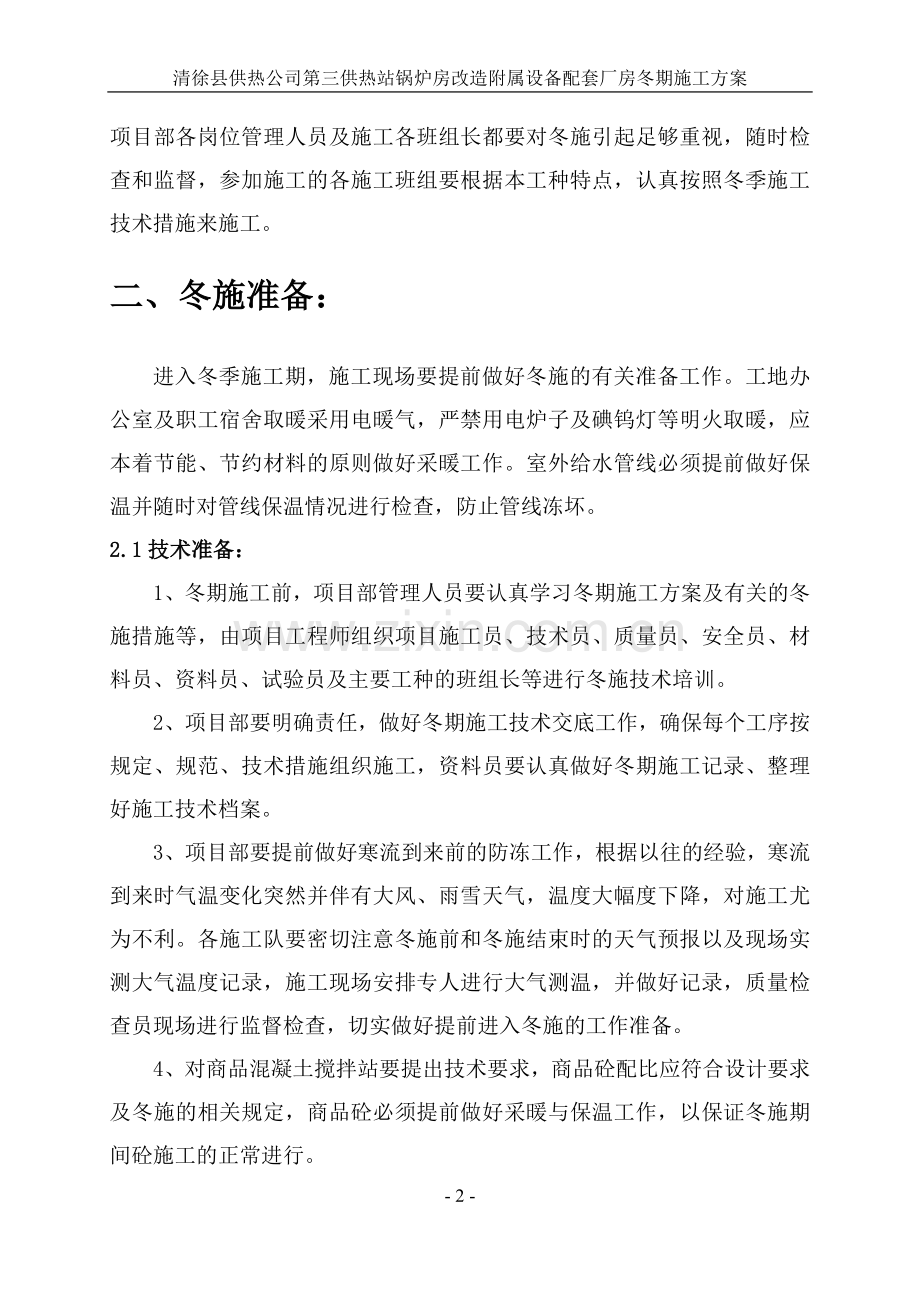

2、.2工程概况:1、当室外日平均气温连续5天稳定低于5,即进入冬期施工,当室外日平均气温连续5天高于5时解除冬期施工。对于砌体工程,当日平均气温低于0时,也应按冬期施工考虑。2、本工程计划在2013年冬期施工单位工程项目为:钢结构基础工程、砖基础及砖墙砌筑工程、钢结构安装工程。上述单位工程计划冬施的分项工程有:土方工程、钢筋工程、模板工程、混凝土工程、砌筑工程、钢结构安装工程等。为确保工程进度、冬季施工的工程质量和施工安全,要求项目部各岗位管理人员及施工各班组长都要对冬施引起足够重视,随时检查和监督,参加施工的各施工班组要根据本工种特点,认真按照冬季施工技术措施来施工。二、冬施准备:进入冬季施工
3、期,施工现场要提前做好冬施的有关准备工作。工地办公室及职工宿舍取暖采用电暖气,严禁用电炉子及碘钨灯等明火取暖,应本着节能、节约材料的原则做好采暖工作。室外给水管线必须提前做好保温并随时对管线保温情况进行检查,防止管线冻坏。2.1技术准备:1、冬期施工前,项目部管理人员要认真学习冬期施工方案及有关的冬施措施等,由项目工程师组织项目施工员、技术员、质量员、安全员、材料员、资料员、试验员及主要工种的班组长等进行冬施技术培训。2、项目部要明确责任,做好冬期施工技术交底工作,确保每个工序按规定、规范、技术措施组织施工,资料员要认真做好冬期施工记录、整理好施工技术档案。3、项目部要提前做好寒流到来前的防冻
4、工作,根据以往的经验,寒流到来时气温变化突然并伴有大风、雨雪天气,温度大幅度下降,对施工尤为不利。各施工队要密切注意冬施前和冬施结束时的天气预报以及现场实测大气温度记录,施工现场安排专人进行大气测温,并做好记录,质量检查员现场进行监督检查,切实做好提前进入冬施的工作准备。 4、对商品混凝土搅拌站要提出技术要求,商品砼配比应符合设计要求及冬施的相关规定,商品砼必须提前做好采暖与保温工作,以保证冬施期间砼施工的正常进行。2.2施工组织:为了强化对冬期施工的管理,确保本工程冬期施工的工程质量与安全生产,特对项目部管理人员进行冬期施工责任分工。具体分工见下表:姓 名职 务分 工 职 责李小明项目经理负
5、责项目冬施全面协调管理工作安卫东项目副经理负责项目施工现场冬施措施的具体落实安排组织工作解丰军项目工程师负责冬施措施的制定及冬施技术管理工作周昱土建施工员负责冬施土建施工管理工作赵正强材料员负责冬施材料的采购、供应工作武建珍质量员负责冬施措施的检查落实及质量管理监督检查工作金斌安全员负责冬施期间项目安全生产管理工作及冬施测温工作三、主要施工技术措施:3.1土方工程3.1.1土方开挖 :1、本工程基坑开挖采用履带式反铲挖掘机开挖,人工清底及局部开挖,开挖土方原则均不外运,现场存土。2、开挖基坑(槽)时,必须防止基础下基土受冻。应在基底标高以上预留适当厚度的松土。或用其他保温材料覆盖。如遇开挖土方
6、引起邻近建筑物或构筑物的地基和基础暴露时,应采取防冻措施,以防产生冻结破环。3.1.2土方回填 :1、冬季回填土时,应将内部含有一定热量的土挖出进行回填。 2、土方回填应严格按照冬季施工的有关要求进行,基坑、基槽等完毕后允许用含有用冻土块的土回填时,冻土颗粒直径不得大于15cm,而且含量不得超过填土总体积的15%。冻土块应均匀分布,逐层压实。3、所有回填的地方均必须排除积水,清除冰块等杂物。回填土工作应连续进行,防止基土或已填土层受冻。3.1.3土方防冻: 1、对冬季待开挖的地基土要进行保温防冻工作。土的防冻工作必须在冻结前进行,采取覆盖保温材料法,开挖完的基坑基底土层要做好保温防冻工作。2、
7、对已挖的沟槽应在沟底表面铺设棉毡或草袋,靠近沟壁处的棉毡或草袋要加厚。未开挖的沟槽,棉毡或草袋铺设宽度为土层冻结深度的两倍与沟槽宽度之和。3、冻土的一次松碎量要根据挖运能力和气候条件确定,松碎后的冻土要挖掘清除,避免重新冻结。3.2钢筋工程:3.2.1负温冷弯当温度低于-20时,严禁对低合金级钢筋进行冷弯操作,以避免在钢筋弯点处发生强化,造成钢筋脆断。3.2.2冬季钢筋负温焊接冬季在负温条件下焊接钢筋,尽量安排在室内进行。如必须在室外焊接,其环境温度不宜低于-20,风力超过3级时应有挡风措施,焊接后未冷却的接头,严禁碰到冰雪。3.2.3冬季钢筋的贮存、加工与安装措施3.2.3.1钢筋贮存与地面
8、以上0.5m的平台、垫木或其他支承上,并且用塑料布覆盖由于暴露于大气落雪而产生锈蚀和表面破损。3.2.3.2钢筋整直盘筋和弯曲的钢筋,采用冷拉方法调直钢筋时,级钢筋的冷拉率不宜大于2%;、级钢筋的冷拉率不宜大于1%3.2.3.3钢筋的截断及弯曲:1、钢筋应按图纸所示的形状进行弯曲,除监理工程师另有许可者外,所有钢筋均应冷弯,部分埋置于砼内的钢筋,不得就地弯曲。2、箍筋的端部应按图纸所示的规定设弯钩。弯钩直线段长度一般结构不宜小于5d,抗震结构不应小于10d(d为钢筋直径)。3.3模板工程:砼拆模严格以同条件试块试压结果为依据。砼强度等级达4Mpa后方可去除保温覆盖,混凝土内部温度与表面温度、表
9、面温度与外部温度养护温度之差在15以内为安全,如温差超过15时则加强保温措施,即增加草帘被厚度,提高表面和外部温度,直至混凝土在养护期内缓慢冷却,确保内外温差不会超过15时,则可拆除保温。严寒时混凝土表面加临时覆盖,以保证混凝土缓慢冷却。3.4混凝土工程:3.4.1原材料:1、拌制砼应优先采用加热水的方法,但要控制水温不得大于80C,水泥不得直接加热。2、骨料必须清洁,要设专人配置防冻液,严格按配合比掺加防冻剂;严格控制砼水灰比,由骨料带入的水份及防冻液中的水份均应从拌合水中扣除。3、搅拌前,应用热水冲洗搅拌机;砼拌制时间应保证3分钟以上。 3.4.2冬季混凝土的运输:1、混凝土的运输过程中要
10、快运快卸,不得中途转运和受阻。2、运输过程中要覆盖防寒,避免热量损失。3.4.3冬季施工混凝土的浇注:1、在砼浇注前要清除钢筋上的冰雪和污垢,当气温低于-10时,要将钢筋加热到正温;2、砼入模温度在任何情况下不得小于5,细薄结构不得低于10,浇注中途不得间断,每层砼厚度不大于20cm,并采用机械振实。3.4.4冬季施工混凝土的养护:1、当掺入防冻剂防冻时,砼的外漏面,在负温下不得浇水养护;5、侧模砼强度达到2.5MPa以上时方可拆模;6、砼与环境温差不得大于15,当温差在10以上,15以下时,拆模后立即采取覆盖保温措施。3.4.5砼质量控制及检查:1、检查防冻剂的质量及掺量。2、检查水、骨料的
11、温度,每工作台班四次。3、检查砼从出罐到入模时的温度,每工作台班四次。4、检查砼从入模到拆除模板时的温度,每2小时检查一次,达到受冻临界强度后每6小时检查一次。3.5砌体工程:本工程砌筑砖基础及砖墙时采用M7.5水泥砂浆MU10机红砖砌筑,砌体施工时砂浆采用掺防冻剂并热水(水温控制在6580)搅拌施工,砖砌体砌筑完成后要及时用棉毡等进行遮盖保温。4.6钢结构安装工程: 1、钢构件正温制作负温安装时,应根据环境温度的差异考虑构件收缩量,并在施工中将偏差进行调整。 2、焊条烘焙:焊条往往会因吸潮而使工艺性能变坏,造成电弧不稳、飞溅增大,并容易产生气孔、裂纹等缺陷。因此,焊条使用前必须严格烘干。一般
12、酸性焊条:结422(E4303)、结502(E5003)的烘干温度为 150-200,时间1小时;烘干后放在100-150的保温箱内,随用随取。焊条外露不得超过2小时,超过2小时重新烘焙,焊条烘焙次数不超过3次。焊接时间尽量选择在白天作业,上午9点至下午4点之间进行二级焊缝的焊接工作。3、为了减缓焊件焊后的冷却速度,防止产生冷裂纹。当温度低于0时,焊前要预热采用焊前预热、焊后还冷来降低焊接残余应力的变形。在需要焊接的构件坡口两侧各80-100mm范围内进行预热,焊接预热温度控制在30左右。焊接完后用防火石棉布进行包裹保温,使构件缓慢冷却。4、钢柱焊接时做好准备:焊条烘焙、坡口检查、设电弧引入、
13、引出板和钢垫板并点焊固定,清除焊接坡口、周边的防锈漆和杂物,焊接口预热。柱与柱的对接焊接,采用二人同时对称焊接,以减少焊接变形和残余应力。5、在负温度下露天焊接钢结构时,搭设临时防护棚。雨水、雪花不得飘落在炽热的焊缝上。6、参加负温钢结构施工的电焊工应经过负温度焊接工艺培训,考试合格,并取得相应的合格证。 7、构件组装时,清除接缝50mm内存留的铁锈、毛刺、泥土、油污、冰雪等杂物,保持接缝干燥无残留水分。8、负温下对9mm以上钢板焊接时应采用多层焊接,焊缝由下向上逐层堆焊,每条焊缝一次焊完,如焊接中断,在再次施焊之前先清除焊接缺陷后重新预热。严禁在焊接母材上引弧。 9、钢结构现场焊接安装时,如
14、遇雪天或刮风天气,必须搭设防护棚。 不合格的焊缝铲除重焊。10、环境温度低于0时,在涂刷防腐涂料前进行涂刷工艺试验,涂刷时必须将构件表面的铁锈、油污、毛刺等物清理干净,并保持表面干燥。雪天或构件上有薄冰时不得进行涂刷工作。11、冬季运输、堆放钢结构时采取防滑措施,构件堆放场地平整坚实无水坑,地面无结冰。同一型号构件叠放时,构件应保持水平,垫铁放在同一垂直线上,并防止构件溜滑。 12、使用钢索吊装钢构件时应加防滑隔垫,与构件同时起吊的节点板,安装人员需用的卡具等物用绳索绑扎牢固。 13、编制钢结构安装焊接工艺,一个构件两端不得同时进行焊接。14、安装前清除构件表面冰、雪、霜,但不得损坏涂层。15
15、、负温安装的柱子、主梁立即进行矫正,位置校正正确立即永久固定,当天安装的构件要形成稳定的空间体系。16、高强螺栓接头安装时构件摩擦面不得有积雪结冰,不得接触泥土、油污等赃物。负温下使用的高强螺栓须有产品合格证,复验报告。17、负温下钢结构安装质量除遵守钢结构工程施工及验收规范要求外,还应按设计要求进行检查验收。四、工程越冬维护措施:1、对施工场地,建筑物周围,入冬前要做好排水措施,严防施工用水或融化的雨、雪水流入建筑物内。2、冬期停工时,如基坑已开挖,要对基底铺填松散土层或炉渣等保温材料铺填。3、冬期停工前,项目部应对施工现场、宿舍区、办公区等进行一次全面的检查。对现场材料要进行整理、分类堆放
16、,对易燃易爆物品应妥善存放,现场应设置有效的消防器材,确保工程越冬期间的安全。4、工程越冬维护期间,工地留守人员看护现场,项目部每日安排人员轮流值班。5、冬季下雪后,工地值班人员应组织工人及时对砼表面的积雪等进行清理。6、春节期间工地留守人员尤其要注意现场的防火检查,防止附近居民燃放烟花炮竹而引起火灾事故。五、安全与防火措施:1、加强对职工的冬施安全教育,增强整体安全意识,层层落实安全生产责任制,认真贯彻执行冬施中的安全防火、防煤气中毒、防滑、防冻等措施,确保安全生产。2、严格按照现行相关规范标准做好施工现场的规划与布置,保持消防道路畅通。电气线路按规定架设,易燃物品定点堆放,消防器材齐全有效
17、,安全标志明显。3、冬季气候干燥、多风,且现场的易燃物品又多,容易引起火灾,因此,必须认真落实消防安全责任制,保证消防道路水源畅通。消防器材要齐全有效,在木料堆放场地、职工食堂、职工宿舍及施工现场等应按规定放置消防灭火器材。4、职工宿舍区要每周进行随机检查,严禁乱拉乱接线及点电炉取暖等,职工食堂要保持通风顺畅,防止发生煤气中毒事故。5、工程越冬维护期间,尤其要做好施工现场的消防保卫工作。冬期施工除按照本方案规定执行外,尚应遵守建筑工程冬期施工规程JGJ104-97及常温施工的有关规程、规范、标准等。 山西省宏图建设工程有限公司 清徐县供热公司第三供热站锅炉房改造项目部 2011年11月20日- 10 -
