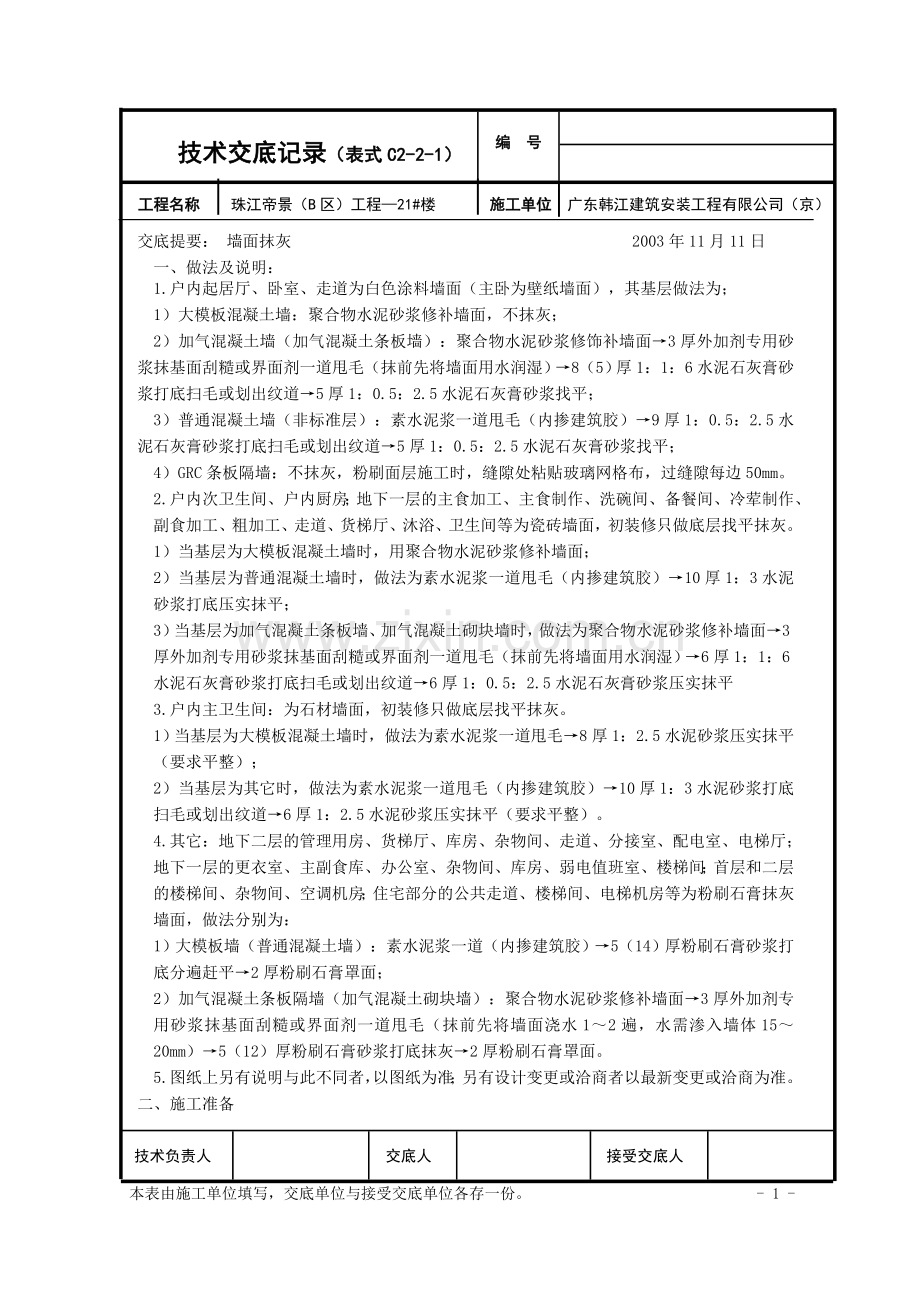

1、 技术交底记录(表式C2-2-1)编 号 工程名称 珠江帝景(B区)工程21#楼 施工单位 广东韩江建筑安装工程有限公司(京)交底提要: 墙面抹灰 2003年11月11日一、做法及说明:1.户内起居厅、卧室、走道为白色涂料墙面(主卧为壁纸墙面),其基层做法为;1)大模板混凝土墙:聚合物水泥砂浆修补墙面,不抹灰;2)加气混凝土墙(加气混凝土条板墙):聚合物水泥砂浆修饰补墙面3厚外加剂专用砂浆抹基面刮糙或界面剂一道甩毛(抹前先将墙面用水润湿)8(5)厚1:1:6水泥石灰膏砂浆打底扫毛或划出纹道5厚1:0.5:2.5水泥石灰膏砂浆找平;3)普通混凝土墙(非标准层):素水泥浆一道甩毛(内掺建筑胶)9厚

2、1:0.5:2.5水泥石灰膏砂浆打底扫毛或划出纹道5厚1:0.5:2.5水泥石灰膏砂浆找平;4)GRC条板隔墙:不抹灰,粉刷面层施工时,缝隙处粘贴玻璃网格布,过缝隙每边50mm。 2.户内次卫生间、户内厨房;地下一层的主食加工、主食制作、洗碗间、备餐间、冷荤制作、副食加工、粗加工、走道、货梯厅、沐浴、卫生间等为瓷砖墙面,初装修只做底层找平抹灰。1)当基层为大模板混凝土墙时,用聚合物水泥砂浆修补墙面;2)当基层为普通混凝土墙时,做法为素水泥浆一道甩毛(内掺建筑胶)10厚1:3水泥砂浆打底压实抹平;3)当基层为加气混凝土条板墙、加气混凝土砌块墙时,做法为聚合物水泥砂浆修补墙面3厚外加剂专用砂浆抹基

3、面刮糙或界面剂一道甩毛(抹前先将墙面用水润湿)6厚1:1:6水泥石灰膏砂浆打底扫毛或划出纹道6厚1:0.5:2.5水泥石灰膏砂浆压实抹平 3.户内主卫生间:为石材墙面,初装修只做底层找平抹灰。1)当基层为大模板混凝土墙时,做法为素水泥浆一道甩毛8厚1:2.5水泥砂浆压实抹平(要求平整);2)当基层为其它时,做法为素水泥浆一道甩毛(内掺建筑胶)10厚1:3水泥砂浆打底扫毛或划出纹道6厚1:2.5水泥砂浆压实抹平(要求平整)。 4.其它:地下二层的管理用房、货梯厅、库房、杂物间、走道、分接室、配电室、电梯厅;地下一层的更衣室、主副食库、办公室、杂物间、库房、弱电值班室、楼梯间;首层和二层的楼梯间、

4、杂物间、空调机房;住宅部分的公共走道、楼梯间、电梯机房等为粉刷石膏抹灰墙面,做法分别为:1)大模板墙(普通混凝土墙):素水泥浆一道(内掺建筑胶)5(14)厚粉刷石膏砂浆打底分遍赶平2厚粉刷石膏罩面;2)加气混凝土条板隔墙(加气混凝土砌块墙):聚合物水泥砂浆修补墙面3厚外加剂专用砂浆抹基面刮糙或界面剂一道甩毛(抹前先将墙面浇水12遍,水需渗入墙体1520mm)5(12)厚粉刷石膏砂浆打底抹灰2厚粉刷石膏罩面。5.图纸上另有说明与此不同者,以图纸为准;另有设计变更或洽商者以最新变更或洽商为准。二、施工准备 1.材料及主要机具1.1 水泥:强度等级32.5的普通硅酸盐水泥或矿渣硅酸盐水泥。1.2 砂

5、子:中砂;使用前过孔径5mm筛子,含泥量不超过5%,不得含有杂物。1.3 石灰膏:使用磨细生石灰粉,在沉淀池内贮存,用水浸泡不少于3d,使其充分熟化,石灰膏内不得含有未熟化的颗粒和其他杂质。提前将灰膏捣成灰浆,掺入水泥砂浆中搅拌。1.4 防裂剂:使用防裂剂应满足规范或材料手册规定的性能指标,如PH值、粘度、相对密度、初凝时间、不挥发物成分等进行测试。1.5 108胶。1.6 主要机具:砂浆搅拌机、上料架、筛子(孔径为5050mm、3030mm)、啧雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、小圆角(三角铁)捋子、毛刷、大杠、小杠、托线板等。 2.作业条件2.

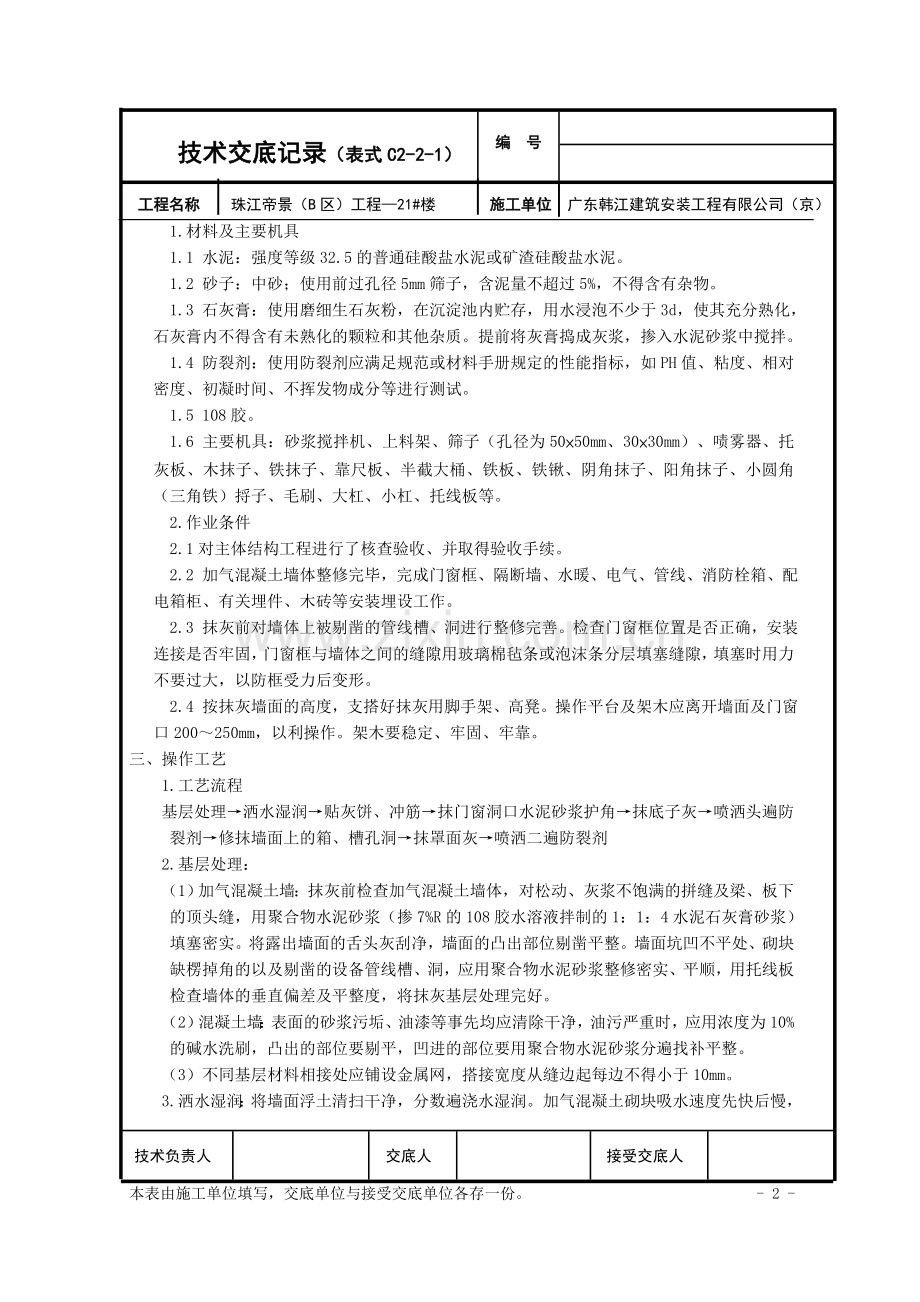

6、1对主体结构工程进行了核查验收、并取得验收手续。2.2 加气混凝土墙体整修完毕,完成门窗框、隔断墙、水暖、电气、管线、消防栓箱、配电箱柜、有关埋件、木砖等安装埋设工作。2.3 抹灰前对墙体上被剔凿的管线槽、洞进行整修完善。检查门窗框位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙用玻璃棉毡条或泡沫条分层填塞缝隙,填塞时用力不要过大,以防框受力后变形。2.4 按抹灰墙面的高度,支搭好抹灰用脚手架、高凳。操作平台及架木应离开墙面及门窗口200250mm,以利操作。架木要稳定、牢固、牢靠。三、操作工艺 1.工艺流程 基层处理洒水湿润贴灰饼、冲筋抹门窗洞口水泥砂浆护角抹底子灰喷洒头遍防裂剂修抹墙

7、面上的箱、槽孔洞抹罩面灰喷洒二遍防裂剂2.基层处理:(1)加气混凝土墙:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的拼缝及梁、板下的顶头缝,用聚合物水泥砂浆(掺7%R的108胶水溶液拌制的1:1:4水泥石灰膏砂浆)填塞密实。将露出墙面的舌头灰刮净,墙面的凸出部位剔凿平整。墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞,应用聚合物水泥砂浆整修密实、平顺,用托线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。(2)混凝土墙:表面的砂浆污垢、油漆等事先均应清除干净,油污严重时,应用浓度为10%的碱水洗刷,凸出的部位要剔平,凹进的部位要用聚合物水泥砂浆分遍找补平整。(3)不同基层材料相接处

8、应铺设金属网,搭接宽度从缝边起每边不得小于10mm。3.洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。加气混凝土砌块吸水速度先快后慢,吸水量慢而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走。浇水量以水份渗入砌块深度810mm为宜,且浇水宜在抹灰前一天进行。遇风天,抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水,以利砂浆强度增长,不易出现空鼓、裂缝。喷水后立即刷一遍掺用水量20%的108胶素水泥浆,再开始抹灰。4.贴灰饼、冲筋:用托线板检测一遍墙面不同部位的垂直、平整情况,以墙面的实际高度决定灰饼和冲筋的数量。一般水平及高度距

9、离以1.8米为宜。用与底层砂浆相同配比的砂浆做成50mm见方的灰饼。灰饼厚度以满足墙面抹灰达到的垂直度的要求为宜。上下灰饼用托线板找垂直,水平方向用靠尺板或拉通线找平,先上后下。保证墙面上、下灰饼表面处在同一平面内,作为冲筋的依据。冲筋:依照已贴好的灰饼,从水平或垂直方向各灰饼之间用水泥混合砂浆(水泥砂浆)冲筋,反复搓平,上下吊垂直。待稍干后可进行底层抹灰。5.抹门窗口水泥砂浆护角(瓷砖、石材墙面无此道工序):室内门窗洞口的阳角和门窗套、柱面阳角,均应抹水泥砂浆护角,其高度不得小于2m,护角每侧包边的宽度不小于50mm,阳角、门窗套上下和过梁底面要方正。操作方法仍是先刷一遍掺用量10%的108

10、胶素水泥浆,用1:3水泥砂浆打底。第二遍用1:2的水泥砂浆与标筋找平。做护角要两面贴好靠尺,待砂浆稍干后再用素水泥膏抹成小圆角(用角铁捋子),护角厚度应超出墙面底灰一个灰的厚度,成活后与墙面灰层平齐。6.抹底子灰: 墙面应用界面处理剂甩毛(加气混凝土墙)或刷掺用水量10%的108胶素水泥浆(混凝土墙),之后应及时抹灰,不得在界面处理剂或素水泥浆风干后再抹灰,否则,形成隔离层,不利于基层粘结。抹灰时不要将标筋碰坏。第一遍抹混合砂浆,配合比为1:1:6,厚度5mm。(普通混凝土墙为1:0.5:2.5的水泥石灰膏砂浆或1:3水泥砂浆)扫毛或划出纹道,养护,待干后,再抹同样配比的水泥混合砂浆第二遍,用

11、大杠将墙面刮平,木抹子搓平。用托线板检查,要求垂直、平整,阴阳角方正,顶板(梁)与墙面交角顺直,管后阴角顺直、平整、洁净。7.修补墙面上的箱、槽、孔洞:当底子灰找平后,应立即把暖气、电气设备的箱、槽、孔洞周边50mm底灰砂浆清理干净,使用1:1:4的水泥混合砂浆把口周边修抹平齐、方正、光滑,抹灰时(非粘瓷砖或石材墙面)比墙面底灰高出一个罩面灰的厚度,确保槽、洞周边修整完好。8.喷洒(头遍)防裂剂(专指加气混凝土墙和加气混凝土条板墙,混凝土墙无此道工序):防裂剂是确保加气混凝土墙面抹灰不出现空鼓、裂缝的关键措施,本工序是否采用可根据各自的具体条件来决定。当底子灰抹完后,立即用喷雾器将防裂剂直接喷

12、洒在底子灰上,防裂剂以雾状喷出,以便喷洒均匀,不漏喷,亦不宜过量、过于集中。操作时喷嘴倾斜向上仰,与墙面的距离,以确保喷洒均匀适度,又不致将抹灰层冲坏为宜。防裂剂喷洒23小时内不要搓动,以免破坏表层结构。9.抹罩面灰(瓷砖、石材墙面无此道工序):抹1:0.5:2.5水泥混合砂浆罩面,厚度5mm。分两遍成活。在底子灰五、六成干时开始抹罩面灰,底灰上刷掺用水量10%的108胶素水泥浆,紧接着开始抹水泥混合砂浆,抹平、压实。10.刷第二道防裂砂浆(混凝土墙无此道工序):罩面灰抹好以后,待稍干,具有初期硬度,一般有砂浆初凝后尚未收缩之前,及时喷刷防裂剂一道。当气温适度、潮温的环境下,防裂剂也可以省去不

13、做。四、质量标准1.主控项目1.1抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。检验方法:检查施工记录。1.2 一般抹灰所用材料的品种和性能应符合设计要求。水泥的凝结时间和安定性复验应合格。砂浆的配合比应符合设计要求。检验方法:检查产品合格证书、进场验收记录、复验报告和施工记录。1.3 抹灰工程应分层进行。当抹灰总厚度大于或等于35mm时,应采取加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。检验方法:检查隐蔽工程验收记录和施工记录。1.4 抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空

14、鼓,面层应无爆灰和裂缝。检验方法:观察;用小锤轻击检查;检查施工记录。2.一般项目2.1一般抹灰工程的表面质量应符合下列规定: 1、普通抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。 2、高级抹灰表面应光滑、洁净、颜色均匀、无抹纹,分格缝和灰线应清晰美观。 检验方法:观察;手摸检查。2.2护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。 检验方法:观察。2.3 抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上。 检验方法:检查施工记录。2.4 一般抹灰工程质量的允许偏差和检验方法应符合下表的要求项次项目允许偏差(mm)检验方法普通抹灰高级抹灰1立面垂直度43用

15、2m垂直检测尺检查2表面平整度43用2m靠尺和塞尺检查3阴阳角方正43用直角检测尺检查4分格条(缝)直线度43拉5m线,不足5m拉通线,用钢直尺检查5墙裙、勒脚上口直线度43拉5m线,不足5m拉通线,用钢直尺检查五、成品保护 1.门窗护角做完以后,及时将门窗框上的水泥砂浆用水洗刷干净,铝铝合金门窗必须妥善保护,防止污染。边框不得少于二层防护胶膜,下边部分不得少于三层防护胶膜,确实需从窗洞出入的须做走桥。 2.抹灰前在门框根部以上500mm600mm范围内,钉铁皮或木板加以保护,防止施工中碰坏。 3.地面、踢脚板及管道背后及时清扫干净。 4.铝合金门窗的保护膜不得撕裂,与墙体间的缝隙不得用水泥砂

16、浆嵌塞,防止腐蚀。嵌缝材料采用玻璃棉毡条或泡沫条,内外两面打胶密封。要防止对铝合金门窗的污染和损坏。 5.搬运物料及拆除脚手架木要轻抬、轻放,及时清除杂物,工具、材料码放整齐,不要撞坏和污染门窗、墙面和护角。不许破坏地面面层,不许在地面拌灰,避免硬伤。保护地面完好。 6.保护好墙面的预埋件、通风篦子,管线槽、盒、电气、水暖设备所预留的孔洞不要抹死。 7.抹灰层在凝结、硬化前防止快干、水冲、撞击、剔凿。保证灰层增长到足够的强度。 8.喷洒过防裂剂的底层砂浆在抹罩面灰之前不要搓动,以免降低其防裂效果。六、应注意的质量问题 1.粘结不牢、空鼓、裂缝:主要原因是基层清扫不干净,用水冲刷,湿润不够,不刮

17、素水泥浆。由于砂浆在强度增长、硬化过程,自身产生不均匀的收缩应力,形成干缩裂缝。改进措施:可采用喷洒防裂剂或涂刷108胶素水泥浆,以增加粘结作用,减少砂浆的收缩应力,提高砂浆的早期抗拉强度,改进抹灰基层处理及砂浆配合比是解决加气混凝土墙面抹灰面空鼓、裂缝的关键。同时砂浆表面抗拉强度的提高,足以抗拒砂浆表面的收缩应力,待砂浆强度增长以后,就足以承受收缩应力的影响,从而阻止空鼓、裂缝的出现。 2.抹灰层过厚:抹灰层的厚度大大超过规定,尤其是一次成活,将抹灰层坠裂。抹灰层的厚度应通过冲筋进行控制,保持1520mm为宜。操作时应分层、间歇抹灰,每遍厚度当为混合砂浆时,宜为79mm,当为水泥砂浆时,宜为

18、57mm。应在第一遍灰终凝后再抹第二遍,切忌一遍成活。 3.抹灰配合比使用不合适,底子灰的强度太高,使灰层出现空鼓、开裂。改进办法:各层灰的配合比要适宜,尤其是底子灰的材料,要严格按配合比计量,不得为了好操作而随意增加水泥的用量。 4.抹灰表面不平,阴阳角不垂直、不方正:其原因主要是抹灰前挂线、做灰饼、冲筋不认真,冲筋时间过短或过长,造成收缩量不同,出现高低不平,阴阳角不顺直、不方正。抹灰前应用托线板、靠尺对抹灰墙面尺寸预测摸底,安排好阴阳角不同两个面的灰层厚度和方正,认真做好灰饼、冲筋。阴阳角处用方尺套方。做到墙面垂直、平整,阴阳角方正。 5.从不同基层相接处开裂:主要原因:不同基层墙体吸水

19、率不同,造成抹灰层硬化速度的差异,收缩变形自然不同,在相接处产生很大的拉应力,导致开裂。改进措施:在不同基层相接处,用射钉枪固定钢丝网,过不同基层每边不小于10cm。大模板墙与加气混凝土墙交接处,因大模板墙不要求抹灰,加气混凝土砌块墙砌筑时厚度比大模板墙略小,预留出抹灰层厚度,加气混凝土墙抹灰时,交接处要求预留2cm宽的缝隙,深度1cm左右,待墙体抹灰层充分干燥后,用弹性腻子嵌填密实,与墙面刮平。待粉刷层施工时,粘贴玻璃网格布,与各基层搭接50mm。 七、质量记录 1.抹灰工程的施工图、设计说明及其他设计文件。 2.材料的产品合格证书、性能检测报告、进场验收记录和复验报告。 3.隐蔽工程验收记

20、录。 4.施工记录。注:抹灰工程应对下列隐蔽工程项目进行验收: (1)抹灰总厚度大于或等于35mm时的加强措施;(2)不同材料基体交接处的加强措施。 八、安全措施1抹灰前,检查脚手架子、跳板和马凳是否搭设牢固,高度是否满足操作者的要求,经鉴定合格后才能上架操作。凡不符合安全要求之处应及时修整。2禁止穿硬底鞋、拖鞋、高跟鞋城架子上操作,架子上人数不得集中在一起,所用工具要放置稳妥,严防坠落伤人。3在两层架子上操作时,应尽量避免在同一垂直线上工作;必须同时作业时,下层操作人员必须戴安全帽。4在抹灰时,应十分注意防止砂浆掉入眼中,以免伤害眼睛。5夜间施工使用临时移动照明灯,必须用安全电压,以防触电伤人。九、其他事项 1.必须根据不同的房间类型分别做样板间,经有关各方验收合格后方可进行墙体大面积抹灰的施工。 2.本交底未尽之处,以设计及施工规范为准。3.本交底如与设计或施工规范有冲突,请及时与技术组联系,以便及时得到纠正。4.粉刷石膏墙面以厂家提供的产品标准、工艺标准另行交底。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份。 - 7 -

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
