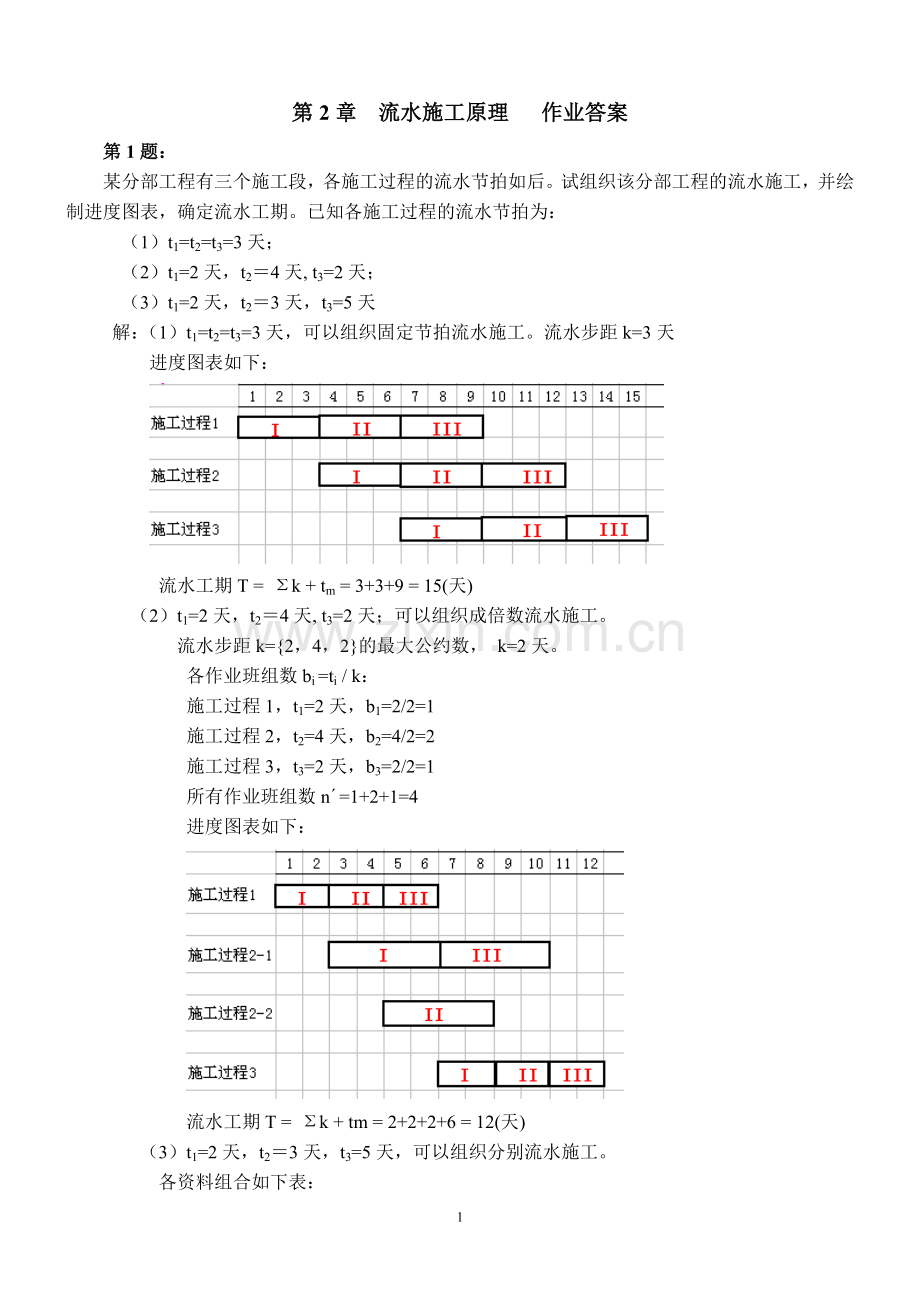

第1题:
某分部工程有三个施工段,各施工过程的流水节拍如后。试组织该分部工程的流水施工,并绘制进度图表,确定流水工期。已知各施工过程的流水节拍为:
(1)t1=t2=t3=3天;
(2)t1=2天,t2=4天, t3=2天;
(3)t1=2天,t2=3天,t3=5天
解:(1)t1=t2=t3=3天,可以组织固定节拍流水施工。流水步距k=3天
进度图表如下:
流水工期T = Σk + tm = 3+3+9 = 15(天)
(2)t1=2天,t2=4天, t3=2天;可以组织成倍数流水施工。
流水步距k={2,4,2}的最大公约数, k=2天。
各作业班组数bi =ti / k:
施工过程1,t1=2天,b1=2/2=1
施工过程2,t2=4天,b2=4/2=2
施工过程3,t3=2天,b3=2/2=1
所有作业班组数n´=1+2+1=4
进度图表如下:
流水工期T = Σk + tm = 2+2+2+6 = 12(天)
(3)t1=2天,t2=3天,t3=5天,可以组织分别流水施工。
各资料组合如下表:
节拍 施工段
施工过程
I
II
III
1 (t1)
2
2
2
2 (t2)
3
3
3
3 (t3)
5
5
5
流水步距k的确定:
施工过程1与施工过程2之间的流水步距k12=max{2,1,0,-9}=2天
施工过程2与施工过程3之间的流水步距k23= max{3,1,-1,-15}=3天
进度图表如下:
流水工期T = 2+3+15 = 20天
第2题:(多个方案)
有两栋同类型的建筑基础施工,每栋有三个主导施工过程,即挖土t1=3天,砖基础t2=6天,回填土t3=3天。
(1)试组织两栋建筑基础施工阶段的流水施工,确定每栋基础最少划分的施工段并说明原因。
(2)试计算流水工期,绘出流水施工进度计划。
方案一:
解:t1=3天,t2=6天, t3=3天;可以组织成倍数流水施工。
流水步距k={3,6,3}的最大公约数, k=3天。
各作业班组数bi =ti / k:
施工过程1,t1=3天,b1=3/3=1
施工过程2,t2=6天,b2=6/3=2
施工过程3,t3=3天,b3=3/3=1
所有作业班组数n´=1+2+1=4
每栋楼最小流水施工段的划分
进度图表如下:
流水工期T =(A.m.r + n´-1)k + Σtg +Σtz-Σtd = (2×4×1 + 4-1)×3
= 33 (天)
方案二:
解:t1=3天,t2=6天, t3=3天;A=2, 可以组织成倍数流水施工。
流水步距k={3,6,3}的最大公约数, k=3天。
各作业班组数bi =ti / k:
施工过程1,t1=3天,b1=3/3=1
施工过程2,t2=6天,b2=6/3=2
施工过程3,t3=3天,b3=3/3=1
所有作业班组数n´=1+2+1=4
由于A.m≧n 时 情况比较理想,2×m≧3, m≧1.5, 取整数m=2,即施工段划分为2段。
进度图表如下:
流水工期T = Σk + tn =3×3 +12 = 21 (天)
方案三:
解:t1=3天,t2=6天, t3=3天;A=2, 可以组织成倍数流水施工。
流水步距k={3,6,3}的最大公约数, k=3天。
各作业班组数bi =ti / k:
施工过程1,t1=3天,b1=3/3=1
施工过程2,t2=6天,b2=6/3=2
施工过程3,t3=3天,b3=3/3=1
所有作业班组数n´=1+2+1=4
施工段划分为3段,m=3,
进度图表如下:
流水工期T = Σk + tn =3×3 +18 = 27 (天)
方案四:
解:t1=3天,t2=6天, t3=3天;A=2, 可以组织成倍数流水施工。
流水步距k={3,6,3}的最大公约数, k=3天。
各作业班组数bi =ti / k:
施工过程1,t1=3天,b1=3/3=1
施工过程2,t2=6天,b2=6/3=2
施工过程3,t3=3天,b3=3/3=1
所有作业班组数n´=1+2+1=4
取每栋为一个施工段,m=2,
进度图表如下:
流水工期T = Σk + tn =3×3 +6 = 15 (天)
方案五:
解:t1=3天,t2=6天, t3=3天;A=2, 可以组织成倍数流水施工。
流水步距k={3,6,3}的最大公约数, k=3天。
各作业班组数bi =ti / k:
施工过程1,t1=3天,b1=3/3=1
施工过程2,t2=6天,b2=6/3=2
施工过程3,t3=3天,b3=3/3=1
所有作业班组数n´=1+2+1=4
每栋楼最小流水施工段的划分
划分为4个施工段,但二栋楼平行施工。
进度图表如下:
流水工期T = Σk + tn =3×4 +12 = 24 (天)
第3题:
某工程项目由挖基槽、做垫层、砌砖基和回填土4个施工过程组成,该工程在平面上划分4个施工段。各施工过程的流水节拍如表2-9示。垫层施工完成后应养护2天。试绘制该工程的流水施工方案并绘制进度图表。
表2-9
施工过程
流水节拍
Ⅰ
Ⅱ
Ⅲ
Ⅳ
挖土方
3
4
3
4
作垫层
2
1
2
1
砌基础
3
2
2
3
回填土
2
2
1
2
解:可以组织分别流水施工。
流水步距k的确定:k12=9天,,k23=2天, k34=5天
技术间歇时间Σtg=2天
进度图表:
流水工期T = Σk + tm + Σtg +Σtz-Σtd = 9+2+5+2 +(2+2+1+2)
= 25 (天)
第4题:
试绘制某二层现浇混凝土楼盖的流水施工进度表。已知:框架平面尺寸为18m×144m,沿长度方向每隔48m设一道伸缩缝。各施工过程的流水节拍为:支模板4天,绑扎钢筋2天,浇铸混凝土2天,层间技术间歇时间为2天。
解:已知n=3,t1=4天,t2=2天, t3=2天; C=2天, r =2。
先划分施工段。按劳动量划分:施工段m=144÷48 = 3段,
但根据流水施工要求,必须有m>n, 所以,m ≠ 3段。
再考虑按成倍数流水施工组织施工,计算施工段数。
成倍数流水节拍k={4,2,2}的最大公约数 = 2天
各施工过程的专业队伍数:
b1=4/2=2,b2=2/2=1,b3=2/2=1,
总的专业队伍数n´=2+1+1 = 4个
又根据公式
考虑施工缝的问题,最后m = 6段。
进度图表:
流水工期T =(A.m.r + n´-1)k + Σtg +Σtz-Σtd = (1×6×2 + 4-1)×2
= 30 (天)
说明:本题中,由于绘图时,实际施工段的划分比计算出来的施工段5段多了一段,所以,层间技术间歇需要多算一个流水步距时间。
