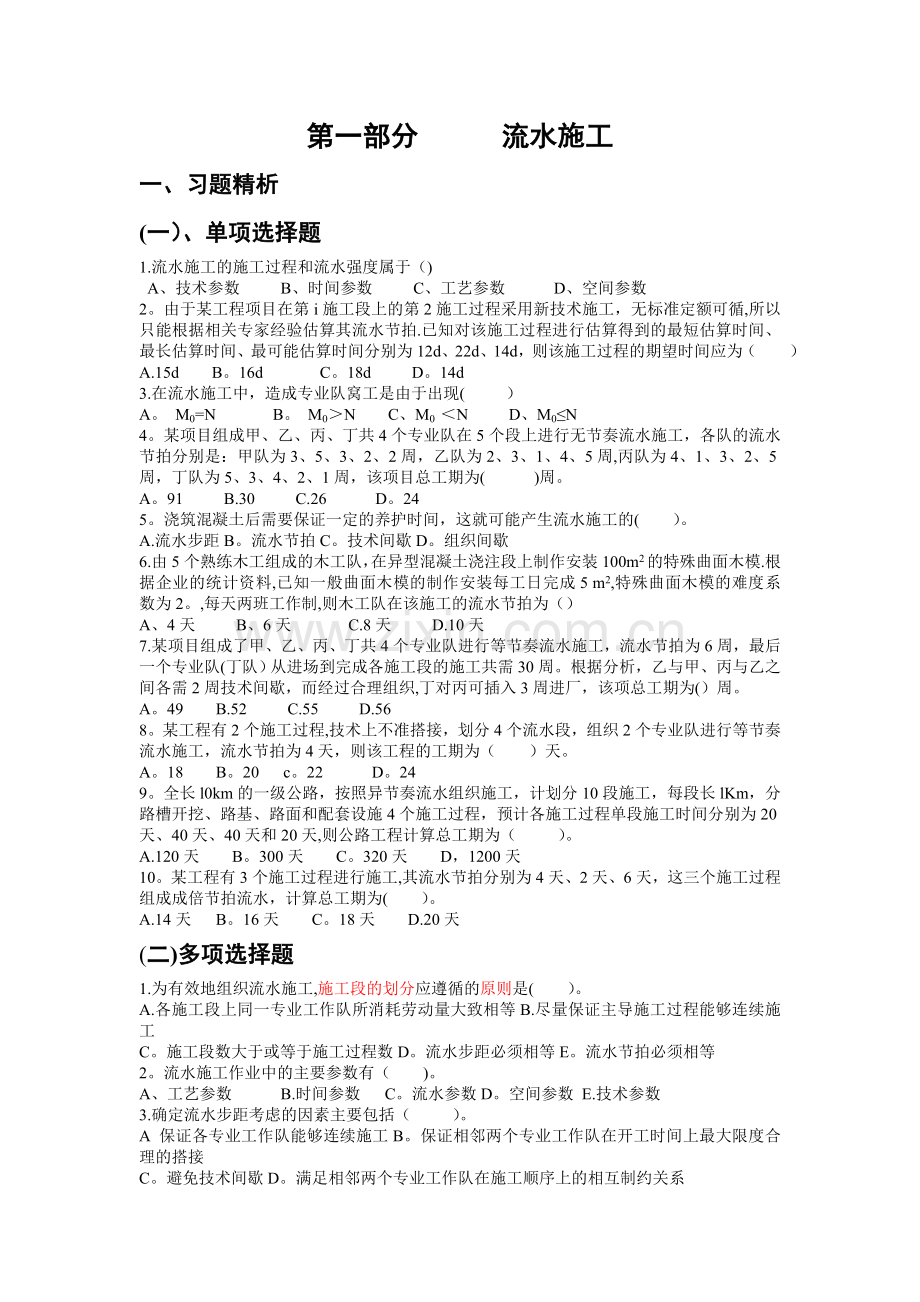

资源描述
第一部分 流水施工
一、习题精析
(一)、单项选择题
1.流水施工的施工过程和流水强度属于()
A、技术参数 B、时间参数 C、工艺参数 D、空间参数
2。由于某工程项目在第i施工段上的第2施工过程采用新技术施工,无标准定额可循,所以只能根据相关专家经验估算其流水节拍.已知对该施工过程进行估算得到的最短估算时间、最长估算时间、最可能估算时间分别为12d、22d、14d,则该施工过程的期望时间应为( )
A.15d B。16d C。18d D。14d
3.在流水施工中,造成专业队窝工是由于出现( )
A。 M0=N B。 M0>N C、M0 <N D、M0≤N
4。某项目组成甲、乙、丙、丁共4个专业队在5个段上进行无节奏流水施工,各队的流水节拍分别是:甲队为3、5、3、2、2周,乙队为2、3、1、4、5周,丙队为4、1、3、2、5周,丁队为5、3、4、2、1周,该项目总工期为( )周。
A。91 B.30 C.26 D。24
5。浇筑混凝土后需要保证一定的养护时间,这就可能产生流水施工的( )。
A.流水步距B。流水节拍C。技术间歇D。组织间歇
6.由5个熟练木工组成的木工队,在异型混凝土浇注段上制作安装100m2的特殊曲面木模.根据企业的统计资料,已知一般曲面木模的制作安装每工日完成5 m2,特殊曲面木模的难度系数为2。,每天两班工作制,则木工队在该施工的流水节拍为()
A、4天 B、6天 C.8天 D.10天
7.某项目组成了甲、乙、丙、丁共4个专业队进行等节奏流水施工,流水节拍为6周,最后一个专业队(丁队)从进场到完成各施工段的施工共需30周。根据分析,乙与甲、丙与乙之间各需2周技术间歇,而经过合理组织,丁对丙可插入3周进厂,该项总工期为()周。
A。49 B.52 C.55 D.56
8。某工程有2个施工过程,技术上不准搭接,划分4个流水段,组织2个专业队进行等节奏流水施工,流水节拍为4天,则该工程的工期为( )天。
A。18 B。20 c。22 D。24
9。全长l0km的一级公路,按照异节奏流水组织施工,计划分10段施工,每段长lKm,分路槽开挖、路基、路面和配套设施4个施工过程,预计各施工过程单段施工时间分别为20天、40天、40天和20天,则公路工程计算总工期为( )。
A.120天 B。300天 C。320天 D,1200天
10。某工程有3个施工过程进行施工,其流水节拍分别为4天、2天、6天,这三个施工过程组成成倍节拍流水,计算总工期为( )。
A.14天 B。16天 C。18天 D.20天
(二)多项选择题
1.为有效地组织流水施工,施工段的划分应遵循的原则是( )。
A.各施工段上同一专业工作队所消耗劳动量大致相等B.尽量保证主导施工过程能够连续施工
C。施工段数大于或等于施工过程数D。流水步距必须相等E。流水节拍必须相等
2。流水施工作业中的主要参数有( )。
A、工艺参数 B.时间参数 C。流水参数D。空间参数 E.技术参数
3.确定流水步距考虑的因素主要包括( )。
A 保证各专业工作队能够连续施工B。保证相邻两个专业工作队在开工时间上最大限度合理的搭接
C。避免技术间歇D。满足相邻两个专业工作队在施工顺序上的相互制约关系
E。提前插入的现象越多越好
4.以下不属于异节奏流水施工的特点的是( )。
A.同一施工过程在各施工段上的流水节拍彼此相等.B.专业工作队数等于施工过程数
C.流水步距彼此相等,并等于流水节拍D.专业工作队数大于施工过程数
E。各专业工作队都能连续施工,个别施工段可能有空闲
5.流水施工参数中的空间参数主要包括( )。
A.工作面 B.施工段 C施工过程 D.施工层 E。施工方向
二、习题精选
(一)单项选择
1.流水节拍是指一个专业队( )。
A。整个工作的持续时间 B.在一个施工段上的持续时间
C。最短的持续工作时间 D.转入下一个施工段的间隔时间
2。双代号网络计划的网络图中,虚箭线的作用是( )
A。正确表达两工作的间隔时间表 B.正确表达相关工作的持续时间
C。正确表达相关工作的自由时差 D。正确表达相关工作的逻辑关系
3。某项工程的流水节拍见下表,其计算工期是( )
施工段
施工过程
流水节拍
一
二
三
甲
3
3
3
乙
2
2
2
丙
4
4
4
丁
3
2
4
A.20 d B。23 d C。25 d D。18d
4。为了使流水施工组织中施工段的划分更加科学合理,通常应使( )。
A。施工段数与流水节拍相等B。施工段数大于或等于施工过程数
C。施工段数小于或等于施工队数 D。施工段数小于流水节拍
5。组织等节奏流水施工时,当工作队数少于施工段数时,( )。
A.专业队劳动生产率提高B.工作面得到更充分利用C。作面出现间歇D。专业队窝工
6.异节奏流水施工的基本特点包括以下( )。
A.不同施工过程在同一施工段上的流水节拍都相等
B。流水步距在数值上等于各个流水节拍的最大公约数
C。每个专业工作队都能够连续作业,但施工段有间歇时间
D.专业工作队数目小于施工过程数
7。以下属于无节奏流水施工的主要特点的是( )。
A。各施工过程的施工段数不相等B.施工段可能有间歇时间
C。专业工作队数不等于施工过程数D。每个施工过程在各个施工段上的工程量相等
8。等节奏流水施工的主要特点是( )。
A。流水节拍不等但流水步距相等B。流水节拍相等但流水步距不等
C。专业施工队数等于施工过程数D。流水步距相等且大于流水节拍
9.某分部工程有甲、乙、丙三个施工过程,分4段施工,甲施工过程的流水节拍是3周、5周、2周、4周,乙施工过程的流水节拍是4周、3周、3周、3周,丙施工过程的流水节拍是5周、2周、4周、2周,为了实现连续施工,乙、丙两施工过程间的流水步距应是( ).
A。3周B.4周 C。5周 D.6周
10.某工程分3个施工过程,3个施工段,流水节拍为4周。甲与乙之间有技术间歇1周,工程的总工期为()。
A.19周B。20周C.21周 D。22周
11.某基础工程土方开挖总量为8 800m3,该工程拟分5个施工段组织固定节拍流水施工,两台挖掘机每台班产量定额均为80m3,其流水节拍应确定为( )天.
A。 55 B. 11 C。 8 D。 65
12.某基础工程开挖与浇筑混凝土两施工过程在4个施工段组织流水施工,流水节拍值分别为4、3、2、5与3、2、4、3,则流水步距与流水施工工期分别为( )天.
A。 5和17 B。 5和19 C。 4和16 D。 4和26
13。利用横道图表示建设工程进度计划的优点是( ).
A。有利于动态控制B。明确反映关键工作C。明确反映工作机动时间D。明确反映计算工期
14。某基础混凝土浇筑所需要劳动量为1200个工日,可分为劳动量相等的3个施工段组织流水施工,每天采用二班制,每段投入的人工数为40个工日,其流水节拍值为( )天.
A. 15 B。 10 C。 8 D. 5
15。组织流水施工时,流水步距是指( )。
A。第一个专业队与其他专业队开始施工的最小间隔时间
B。第一个专业队与最后一个专业队开始施工的最小间隔时间
C。相邻专业队相继开始施工的最小间隔时间
D。相邻专业队相继开始施工的最大间隔时间
(二)多项选择题
l。施工过程划分的数目多少、粗细程度需要考虑下列因素( ).
A施工计划的性质和作用B。施工方法、工程结构
C.劳动内容、范围D.要满足合理流水施工组织要求E.流水强度
2。流水施工组织方式具有的特点包括( )。
A能够实现专业化作业B。能够实现最大限度的搭接
C。科学地利用了工作面D施工过程数等于施工段数E。有利于资源供应的组织工作
3.以下属于流水施工参数的时间参数的是().
A流水节拍B。流水步距C工艺间歇D组织间歇E.总时差
4。相比等节奏流水施工,异节奏流水施工在特点上的不同点包括( )
A同一施工过程在各个施工段上的流水节拍相等
B。流水步距都相等,并等于流水节拍的最大公约数
C。专业工作队数目大于施工过程数
D专业工作队数目大于等于施工过程数目
E.流水步距等于流水节拍
流水施工的组织方式与工期计算
建筑工程的流水施工要求有一定的节拍,才能步调和谐,配合得当.流水施工的节奏是由流水节拍所决定的。由于建筑工程的多样性,各分部分项的工程量差异较大,要使所有的流水施工都组织成统一的流水节拍是很困难的.在大多数情况下,各施工过程的流水节拍不一定相等,甚至一个施工过程本身在各施工段上的流水节拍也不相等.因此形成了不同节奏特征的流水施工。
在节奏性流水施工中,根据各施工过程之间流水节拍的特征不同,流水施工可分为:等节拍流水施工;异节拍流水施工和无节奏流水施工三大类。
一、等节拍流水施工
定义:是指同一施工过程在各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水施工方式,也称为全等节拍流水或同步距流水.
如:
n m
一
二
三
四
A
2
2
2
2
B
2
2
2
2
C
2
2
2
2
D
2
2
2
2
某工程划分A、B、C、D四个施工过程,每个施工过程分四个施工段,流水节拍均为2天,组织等节拍流水施工,计算工期。
组织步骤:1、确定施工顺序,分解施工过程.
2、确定项目施工起点流向,划分施工段.
3、根据等节拍流水施工要求,计算流水节拍数值.
4、确定流水步距,K=t
5、计算流水施工的工期。
工期计算:T=(m+n-1)×K=(4+4-1)×2=14 (天)
二、异节拍流水施工
定义:是指同一施工过程在各施工段上的流水节拍都相等,但不同施工过程之间的流水节拍不完全相等的一种流水施工方式。分为:一般异节拍流水和成倍节拍流水。
(一) 一般异节拍流水施工
定义:是指同一施工过程在各施工段上的流水节拍相等,不同施工过程之间的流水节拍不相等也不成倍数的流水施工方式。
n m
一
二
三
四
A
3
3
3
3
B
4
4
4
4
C
5
5
5
5
D
3
3
3
3
如:某工程划分为A、B、C、D四个施工过程,分四个施工段组织流水施工,各施工过程的流水节拍分别为:tA=3,tB=4,tC=5,tD=3;试求该工程的工期.
组织步骤:1、确定流水施工顺序,分解施工过程.
2确定施工起点流向,划分施工段。
3确定流水节拍。
4确定流水步距.
5确定计划总工期
工期计算:流水步距KA,B=tA=3天;KB,C=tB=4天;KC,D=m×tC-(m-1)×tD=4×5-(4-1)×3=11(天)
工期T=∑K+tn=(3+4+11)+(4×3)=30 (天)
(二) 成倍节拍流水
定义:是指同一施工过程在各个施工段上的流水节拍相等,不同施工过程的流水节拍之间存在整数倍关系的流水施工方式。
n m
一
二
三
A
2
2
2
B
6
6
6
C
4
4
4
如:某项目有A,B,C三个施工过程组成,流水节拍分别是tA=2,tB=6,tC=4 试组织等步距的异节拍流水施工。
组织步骤:1、确定流水施工顺序,分解施工过程。
2确定施工起点流向,划分施工段。
3确定流水节拍.
4确定流水步距。
5确定专业工作队数
6确定计划总工期
工期计算:b1=t1÷K=2÷2=1;b2=t2÷K=6÷2=3;b3=t3÷K=4÷2=2
n1=1+2+3=6即:m=n1=6
工期T=(6+6-1)×2=22 (天)
三无节奏流水施工
定义:是指同一施工过程在各施工段上的流水节拍不完全相等的一种流水施工方式,它是流水施工的普遍形式。
n m
一
二
三
四
A
2
4
3
2
B
3
3
2
2
C
4
2
3
2
如:某工程有A,B,C三个施工过程,施工时在平面上划分四个施工段,每个施工过程在各施工段上的流水节拍如上图,试组织施工计算工期。
组织步骤:1、确定流水施工顺序,分解施工过程.
2确定施工起点流向,划分施工段。
3按相应的公式计算流水节拍.
4确定相邻两个专业工作队之间的流水步距.
5确定计划总工期
工期计算:流水步距计算采用累加数列法(潘特考夫斯基法)计算:
KA,B : 2, 6, 9, 11
减 3, 6, 8, 10
3, 3, 3, —10
KA,B=3(天)
同理:KB,C=3(天)
工期计算:T=∑K+tn=3+3+4+2+3+2=17(天)
无节奏流水施工不象等节拍流水施工和异节拍流水施工那样有一定的时约束,在进度安排上比较灵活/自由,适用于各种不同结构性质和规模的工程施工组织,实际应用比较广泛。在上述各种流水施工的基本方法中,等节拍和异节拍流水通常在一个分部或分项工程中,组织流水施工比较容易做到,即比较适用于组织专业流水或细部流水。但对一个单位工程,特别是一个大型的建筑群来说,要求所划分的各分部/分项工程采用相同的流水参数组织流水施工,往往十分困难,也不容易达到。因此,到底采用哪一种流水施工的组织形式,除要分析流水节拍的特点外,还要考虑工期要求和项目经理部自身的具体施工条件.
任何一种流水施工的组织形式,仅仅是一种组织管理手段,其最终目的是要实现企业目标-工程质量好、工期短、成本低、效益高和安全施工。
展开阅读全文
