2000年全国统一安装工程安徽省单位估价表

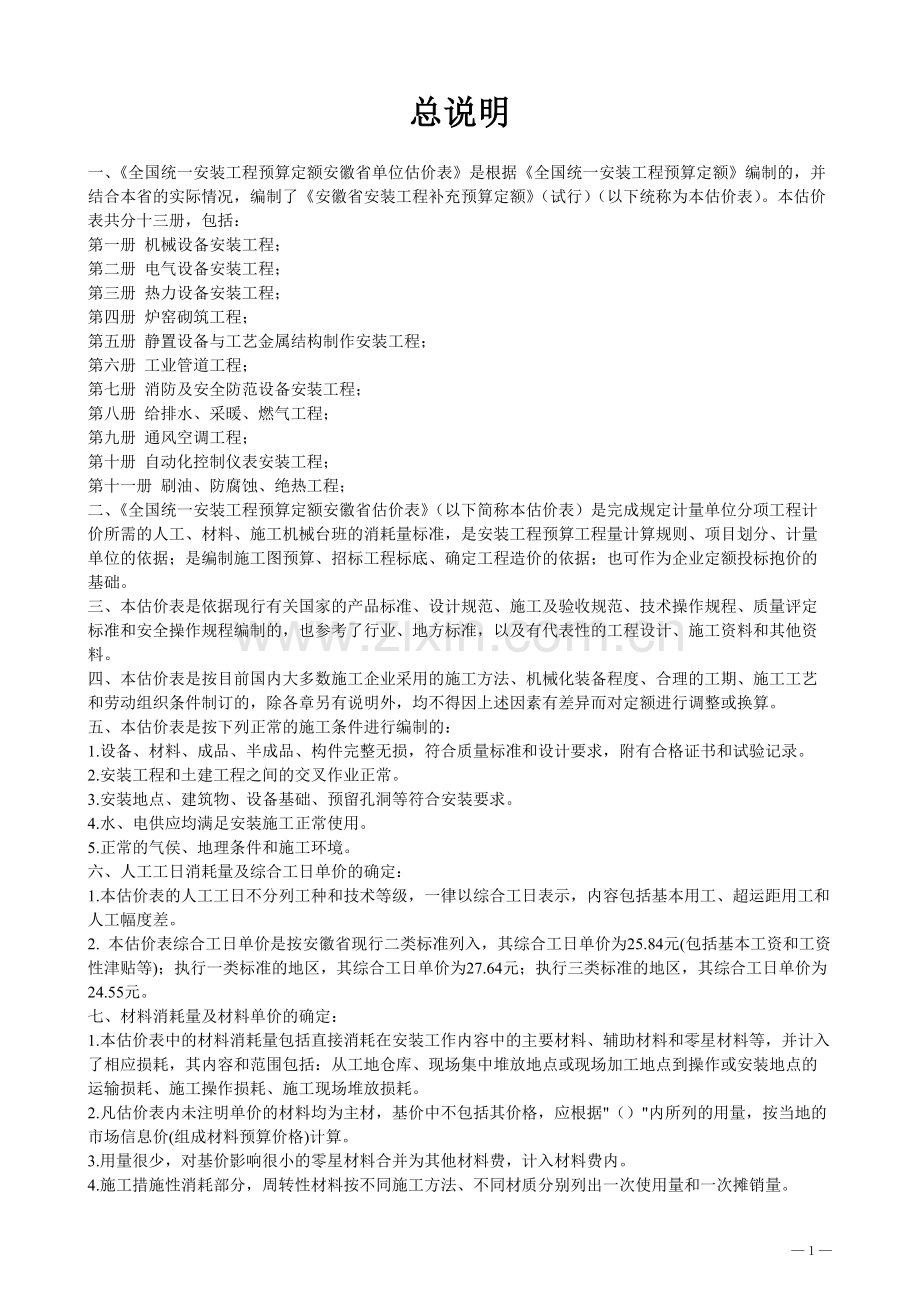

定额说明
总说明
一、《全国统一安装工程预算定额安徽省单位估价表》是根据《全国统一安装工程预算定额》编制的,并结合本省的实际情况,编制了《安徽省安装工程补充预算定额》(试行)(以下统称为本估价表)。本估价表共分十三册,包括:
第一册 机械设备安装工程;
第二册 电气设备安装工程;
第三册 热力设备安装工程;
第四册 炉窑砌筑工程;
第五册 静置设备与工艺金属结构制作安装工程;
第六册 工业管道工程;
第七册 消防及安全防范设备安装工程;
第八册 给排水、采暖、燃气工程;
第九册 通风空调工程;
第十册 自动化控制仪表安装工程;
第十一册 刷油、防腐蚀、绝热工程;
二、《全国统一安装工程预算定额安徽省估价表》(以下简称本估价表)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是安装工程预算工程量计算规则、项目划分、计量单位的依据;是编制施工图预算、招标工程标底、确定工程造价的依据;也可作为企业定额投标抱价的基础。
三、本估价表是依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。
四、本估价表是按目前国内大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制订的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。
五、本估价表是按下列正常的施工条件进行编制的:
1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3.安装地点、建筑物、设备基础、预留孔洞等符合安装要求。
4.水、电供应均满足安装施工正常使用。
5.正常的气侯、地理条件和施工环境。
六、人工工日消耗量及综合工日单价的确定:
1.本估价表的人工工日不分列工种和技术等级,一律以综合工日表示,内容包括基本用工、超运距用工和人工幅度差。
2. 本估价表综合工日单价是按安徽省现行二类标准列入,其综合工日单价为25.84元(包括基本工资和工资性津贴等);执行一类标准的地区,其综合工日单价为27.64元;执行三类标准的地区,其综合工日单价为 24.55元。
七、材料消耗量及材料单价的确定:
1.本估价表中的材料消耗量包括直接消耗在安装工作内容中的主要材料、辅助材料和零星材料等,并计入了相应损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点到操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
2.凡估价表内未注明单价的材料均为主材,基价中不包括其价格,应根据"()"内所列的用量,按当地的市场信息价(组成材料预算价格)计算。
3.用量很少,对基价影响很小的零星材料合并为其他材料费,计入材料费内。
4.施工措施性消耗部分,周转性材料按不同施工方法、不同材质分别列出一次使用量和一次摊销量。
5.材料预算价格是以合肥市2000年6月30日前市场价格综合取定,使用时一般不作调整。
6.主要材料损耗率见各册附录。
八、施工机械台班消耗量的确定:
1.本估价表的机械台班消耗量是按正常合理的机械配备和大多数施工企业的机械化装备程度综合取定的。
2.凡单位价值在2000元以内,使用年限在两年以内的不构成固定资产的工具、用具等未进入定额,该项费用在建筑安装工程费用定额中考虑。
3.施工机械台班单价,是按1995年"安徽省施工机械台班费用定额"(其中二类费用按现行单价进入)计算的。
九、施工仪器仪表台班消耗量及单价的确定:
1.本估价表的施工仪器仪表消耗量是按大多数施工企业的现场校验仪器仪表配备情况综合取定的,实际与定额不符时,除各章另有说明者外,均不作调整。
2.凡单位价值在2000元以内,使用年限在两年以内的不构成固定资产的施工仪器仪表等未进入定额,该项费用在建筑安装工程费用定额中考虑。
3.施工仪器仪表台班单价,是按2000年建设部颁发的《全国统一安装工程施工仪器仪表台班费用定额》计算的。
十、关于水平和垂直运输:
1.设备:包括自安装现场指定堆放地点运至安装地点的水平和垂直运输。
2.材料、成品、半成品:包括自施工单位现场仓库或现场指定堆放地点运至安装地点的水平和垂直运输。
3.垂直运输基准面:室内以室内地平面为基准面,室外以安装现场地平面为基准面。
十一、本估价表中注有"以内"或"以下"者,均包括本身,"以外"或"以上"者,则不包括本身。
十二、本说明未尽事宜,祥见各册和各章说明。
第六册 工业管道工程规则及说明
册 说 明
1、 第六册《工业管道工程》(以下简称本估价表)适用于新建、扩建项目中厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道,厂区第一个连接点以内的生产用(包括生产与生活共用)给水、排水、蒸汽、煤气输送管道的安装工程。其中给水以入口水表井为界;排水以厂区围墙外第一个污水井为界;蒸汽和煤气以入口第一个计量表(阀门)为界;锅炉房、水泵房以墙皮为界。
二、本估价表主要依据的标准、规范有:
1.《工业管道工程施工及验收规范》(金属管道篇)GB50235-97。
2.《现场设备、工业管道焊接工程施工及验收规范》GB50236-98。
3.《钢熔化焊对接接头射线照相和质量分级》GB3323-88。
4.《手工电弧焊接接头的基本形式与尺寸》GB985-88。
5.《埋弧焊焊缝坡口的基本形式和尺寸》GB986-88。
6.《全国统一施工机械台班费用定额》(1995年)。
7.《全国统一安装工程预算定额》(2000年)。
8.《全国统一建筑安装劳动定额》(1988年)。
三、下列内容执行其他册相应定额:
1.单件重100kg以上的管道支架,管道预制钢平台的摊销均执行第五册《静置设备与工艺金属结构制作安装工程》。
2.管道和安装支架的喷砂除锈、刷油、绝热执行第十一册《刷油、防腐蚀、绝热工程》。
3.地沟和埋地管道的土石方及砌筑工程执行《全国统一建筑工程基础定额湖北省综合估价表》(2000年)。
四、本估价表内不包括下列内容:
1.单体和局部试运转所需的水、电、蒸汽、气体、油(油脂)、燃气等。
2.配合局部联动试车费。
3.管道安装完后的充气保护和防冻保护。
4.设备、材料、成品、半成品、构件等在施工现场范围以外的运输费用。
五、关于下列各项费用的规定:
1.脚手架搭拆费按人工费的7%计算,其中人工工资占25%(单独承担的埋地管道工程,不计取脚手架费用)。
2.厂外运距超过1km时,其超过部分的人工和机械乘以系数1.1。
3.车间内整体封闭式地沟管道,其人工和机械乘以系数1.2(管道安装后盖板封闭地沟除外)。
4.超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数1.15,焊条消耗量不变,单价可以换算。
5.高合金钢管执行合金钢管项目,其人工和机械乘以系数1.15,焊条消耗量不变,单价可以换算。
6.安装与生产同时进行增加的费用按人工费的10%计取。
7.在有害身体健康的环境中施工增加的费用,按人工费的10%计算。
第一章 管 道 安 装
说 明
一、本章包括碳钢管、不锈钢管、合金钢管及有色金属管、非金属管、生产用铸铁管安装。
二、本章均包括直管安装全部工序内容,不包括管件的管口连接工序,以“10m”为计量单位。
三、衬里钢管包括直管、管件、法兰含量的安装及拆除全部工序内容,以“10m”为计量单位。
四、本章不包括以下工作内容,应执行本册相应定额:
1.管件连接。
2.阀门安装。
3.法兰安装。
4.管道压力试验、吹扫与清洗。
5.焊口无损探伤与热处理。
6.管道支架制作与安装。
7.管口焊接管内、外充氩保护。
8.管件制作、煨弯。
第二章 管 件 连 接
说 明
一、本章定额与第一章直管安装配套使用。
二、管件连接不分种类以“10个”为计量单位,其中包括弯头、三通、异径管、管接头、管帽。
三、现场在主管上挖眼接管三通及摔制异径管,均按实际数量执行本章项目,但不得再执行管件制作定额。
四、在管道上安装的仪表一次部件,执行本章管件连接相应定额项目乘以系数0.7。
五、仪表的温度计扩大管制作安装,执行本章管件连接相应项目乘以系数1.5。
第三章 阀 门 安 装
说 明
一、本章适用于低、中、高压管道上的各种阀门安装,以“个”为计量单位。
二、阀门安装项目综合考虑了壳体压力试验、解体研磨工作内容。
三、高压对焊阀门是按碳钢焊接考虑的,如设计要求其他材质,其电焊条价格可换算,其他不变。本项目不包括壳体压力试验、解体研磨工序,如发生时应另行计算。
四、调节阀门安装定额仅包括安装工序内容,配合安装工作内容由仪表专业考虑。
五、安全阀门包括壳体压力试验及调试内容。
六、电动阀门安装包括电动机的安装。
七、各种法兰阀门安装,定额中只包括一个垫片和一副法兰用的螺栓。
八、透镜垫和螺栓本身价格另计,其中螺栓按实际用量加损耗量计算。
九、定额内垫片材质与实际不符时,可按实调整。
十、阀门壳体压力试验介质是按水考虑的,如设计要求其他介质,可按实计算。
十一、仪表的流量计安装,执行阀门安装相应定额乘以系数0.7。
十二、中压螺栓阀门安装,执行低压相应定额人工乘以系数1.2。
第四章 法 兰 安 装
说 明
一、本章适用于低、中、高压管道、管件、法兰阀门上的各种法兰安装,以“副”为计量单位。
二、不锈钢、有色金属的焊环活动法兰,执行翻边活动法兰安装相应定额。
三、透镜垫、螺栓本身价格另行计算,其中螺栓按实际用量加损耗计算。
四、定额内垫片材质与实际不符时,可按实调整。
五、全加热套管法兰安装,按内套管法兰径执行相应定额乘以系数2.0。
六、法兰安装以“个”为单位计算时,执行法兰安装定额乘以系数0.61,螺栓数量不变。
七、中压平焊法兰,执行低压相应定额乘以系数1.2。
八、节流装置执行法兰安装相应定额乘以系数0.8。
九、各种法兰安装,定额只包括一个垫片和一副法兰用的螺栓。
第五章 板卷管制作与管件制作
说 明
一、本章适用于各种板卷管及管件制作(包括加工制作全部操作过程,并按标准成品考虑,符合规范质量标准)。
二、各种板材异径管制作,不分同心偏心,均执行同一定额。
三、煨弯定额按90考虑,煨180时,定额乘以系数1.5。
四、成品管材加工的管件,按标准成品考虑,符合规范质量标准。
五、中频煨弯定额不包括煨制时胎具更换内容。
第六章 管道压力试验、吹扫与清洗
说 明
一、本章各项目中均包括了管道试压、吹扫与清洗所用的摊销材料,不包括管道之间的串通临时管以及管道排放口至排放点的临时管。
二、管道液压试验是按普通水考虑的,如试压介质有特殊要求,水质可按实调整。
三、管道系统清洗:
1.管道系统清洗定额按系统循环清洗考虑。
2.酸洗定额以硫酸、硝酸、盐酸等酸类为主要溶剂,定额内不包括酸洗液价格,按定额“( )”内数量另计。
3.脱脂定额以二氯乙烷、三氯乙烯、四氯化碳、动力苯、丙酮和酒精为主要溶剂,定额内不包括脱脂溶剂价格,按定额“( )”内数量另计。
4.管道清洗项目适用于传动设备,按系统循环法考虑,包括油冲洗、系统连接和滤油机用橡胶管的摊销,但不包括管内除锈,需要时另行计算。
第七章 无损探伤与焊口热处理
说 明
一、无损探伤:
1.本章适用于工业管道焊缝及母材的无损探伤。
2.定额内已综合考虑了高空作业降效因素。
3.本章不包括下列内容:
⑴ 固定射线探伤仪器使用的各种支架的制作;
⑵ 因超声波探伤需要各种对比试块的制作。
二、预热与热处理:
1.本章适用于碳钢、低合金钢和中高压合金钢各种施工方法的焊前预热或焊后热处理。
2.电加热片或电感应预热中,如要求焊后立即进行热处理,焊前预热定额人工应乘以系数0.87。
3.电加热片加热进行焊前预热或焊后局部热处理中,如要求增加一层石棉布保温,石棉布的消耗量与高硅(氧)布相同,人工不再增加。
第八章 其 他
说 明
一、一般管架制作安装定额按单件重量列项,并包括所需螺栓、螺母本身的价格。
二、除木垫式、弹簧式管架外,其他类型管架均执行一般管架定额。
三、木垫式管架不包括木垫重量,但木垫的安装工料已包括在定额内。
四、弹簧式管架制作,不包括弹簧价格,其价格应另行计算。
五、冷排管制作与安装定额中已包括钢带的轧绞、绕片,但不包括钢带退火和冲、套翅片,管架制作与安装可按本章所列项目计算,冲、套翅片可根据实际情况自行补充。
六、分气缸、集气罐和空气分气筒的安装,定额内不包括附件安装,其附件可执行相应定额。
七、空气调节器喷雾管安装,按《全国通用采暖通风标准图集》T704-12以六种型式分列,可按不同型式以组分别计算。
八、管道焊接焊口充氩保护,按不同的规格分管内、管外以“10口”为计量单位。
